电缆沟盖板铺在隧道侧边,土建验收看它是否完整、平整、稳固,机电单位关心它能不能反复开启、是否碰到电缆和支架。造价人员如果只拿沟长除以板宽,再套一条预制混凝土定额,很容易漏掉端头异形、预留孔、支承修整、装卸运输和移交后的二次开启。

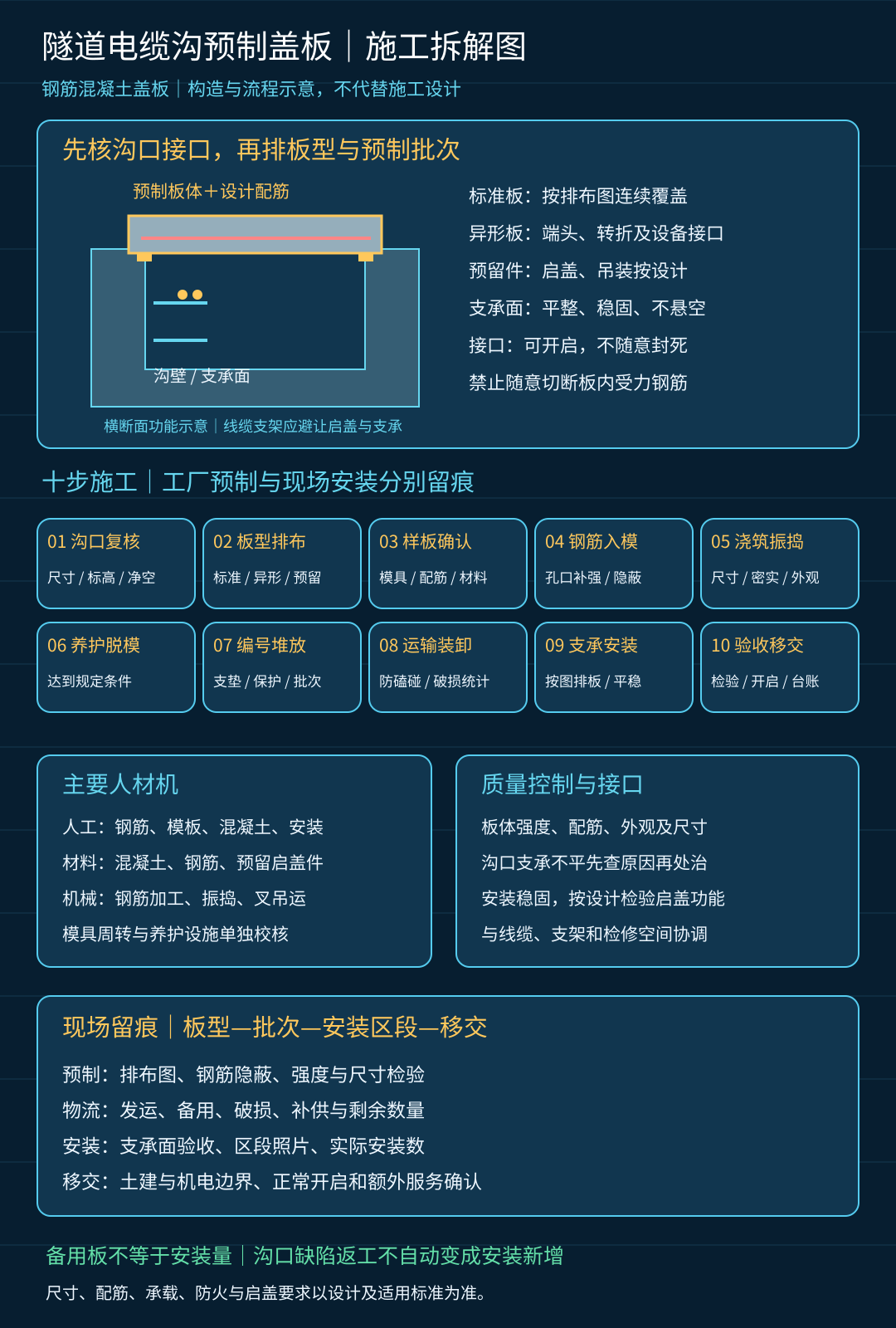

一、盖板是沟口系统,不只是一块混凝土
本篇限定钢筋混凝土预制盖板,不把钢盖板、复合材料盖板混入同一做法。其构造通常涉及板体、配筋、吊装或启盖构造、板边处理、沟壁支承及设计要求的座浆或垫层。具体承载、耐久、阻燃防火及开启要求,以设计和项目适用标准为准。
沿线直线段可用标准板,洞室口、设备接入、转折和端部可能需要异形板。盖板与沟壁、线缆支架和检修空间应先核尺寸,不能靠现场切断受力钢筋解决冲突;也不能把原设计可开启的盖板随意砂浆封死。
二、施工流程与主要人材机
先复核沟口尺寸和标高,形成板型排布图;再确认钢筋、混凝土、预留构造与模具,制作样板。预制按钢筋加工、模具清理、安放预留件、浇筑振捣、养护、脱模检验、编号堆放组织。达到设计及方案规定的条件后运输,现场检查支承面、处理局部不平,再按排布图安装和验收移交。
主要人工有钢筋工、模板工、混凝土工、装卸安装工和检验人员。材料包括混凝土、钢筋、模具周转材料、预埋件,以及设计要求的支承材料。机械包括钢筋加工设备、振捣台或振捣设备、养护设施、叉车或吊装设备、运输车辆和小型安装机具。自制预制与外购成品两条路径必须择清,不能采购成品后又把完整制作成本加一次。

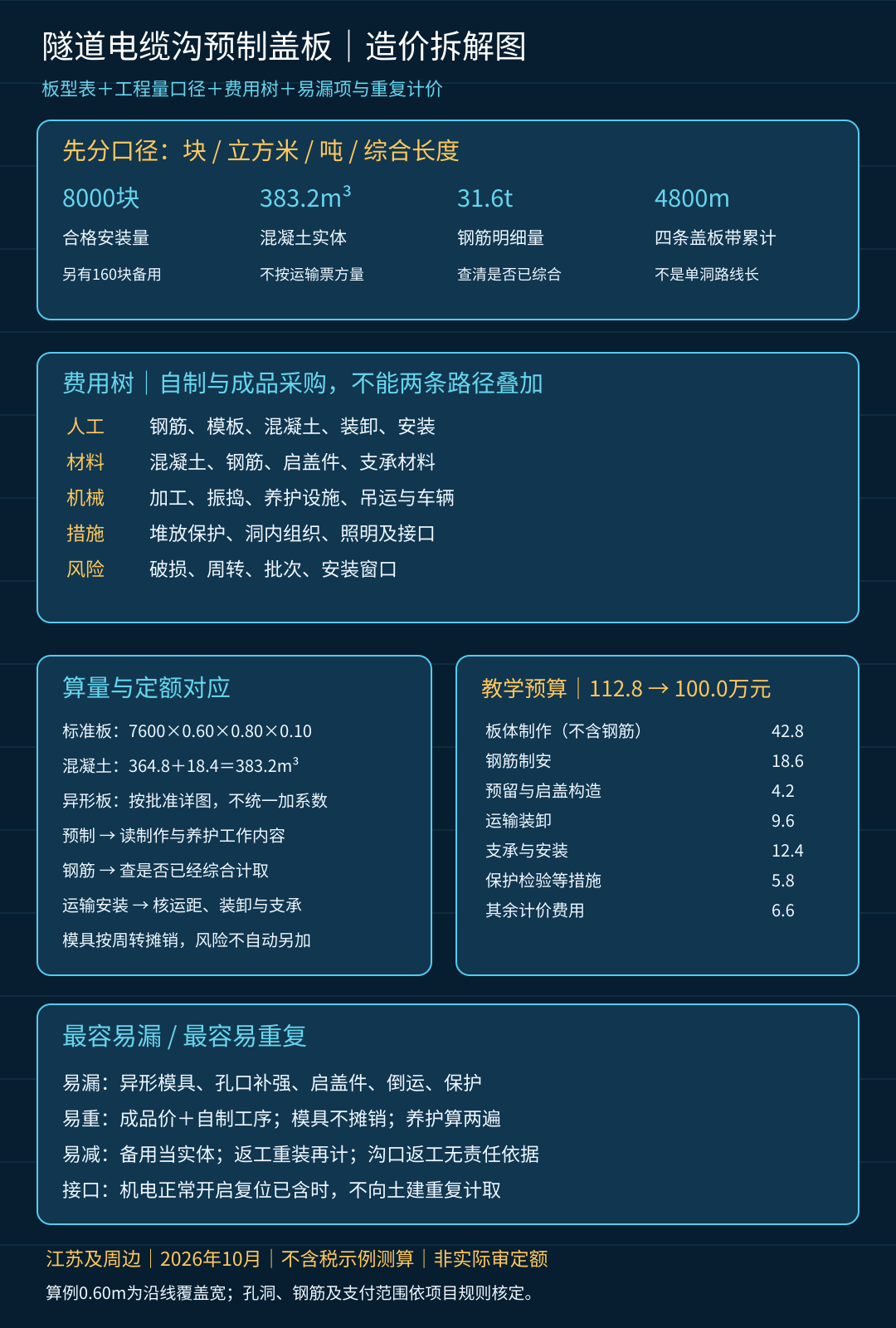

三、算量先认板型,再认单位
按块计量时,应按合格安装的板型分别统计;采购备用板、破损板和重复搬运不直接增加永久安装块数。按体积计量时,由批准尺寸计算混凝土实体,孔洞扣除遵守项目规则,不拿运输票方量替代。按长度综合支付时,板块数、混凝土和钢筋是组价校核量,不再各自重复支付。
钢筋按设计明细计算,检查弯钩、加强筋与孔口补强;清单已含钢筋则不能另立支付项。模具按周转摊销分析,不能每块板算一套新模。异形板增加了多少实体、模具与人工,要落到批准板型,不能整条沟统一加一个“异形系数”。
沟口支承面修整还要区分原因:沟体施工偏差导致返工,不是盖板新增工程;设计调整造成的局部改造,则应形成独立的变更依据和工程量。
四、清单定额对应与费用树
审题按“板体制作—养护堆放—运输装卸—支承安装—接口移交”拆项。比对适用定额中的预制构件制作、钢筋、运输及安装工作内容,检查是否已含模具、养护、吊装和场内运距;不能按名称相近就直接套小型桥梁盖板,也不能忽略隧道内零散安装与运输条件。无适配子目时按项目程序提出补充分析,不编造统一定额编号。
人工、混凝土钢筋和机械是直接成本;堆场、保护、洞内运输组织及照明属于需查合同边界的措施。破损、周转、供应批次和安装窗口是报价风险分析项,不是结算时自动追加的“风险费”。管理、利润及税费按适用口径处理,不能拿采购价冒充完工综合价。
五、改编算例:一张板型表纠正三处重复
假设双洞隧道共布置四条盖板带,累计净覆盖长度4800米。教学排布表列标准板7600块、沿线覆盖宽0.60米,异形板400块、平均覆盖宽0.60米,合计8000块,覆盖长度4800米。标准板另两向尺寸为0.80米和0.10米;异形板按详图合计18.4立方米。此处0.60米为沿线覆盖宽,不是横向跨沟尺寸;算例暂按无应扣孔洞处理。
标准板混凝土为7600×0.60×0.80×0.10=364.8立方米;加异形板18.4立方米,共383.2立方米。钢筋按明细为31.6吨。采购清单另有160块标准备用板,不应直接变成已安装8160块。
| 独立费用包 | 金额(万元) | 算例边界 |
|---|---|---|
| 板体制作 | 42.8 | 含混凝土、制作人工、模具摊销及养护;不含钢筋 |
| 钢筋制安 | 18.6 | 31.6吨;不与板体综合内容重复 |
| 预留与启盖构造 | 4.2 | 假设另列,不再含于前两项 |
| 运输装卸 | 9.6 | 按方案运距和批次分析 |
| 支承与安装 | 12.4 | 设计正常安装工作,不含缺陷返工 |
| 保护、检验等措施 | 5.8 | 不与已含养护、常规检验重复 |
| 其余适用计价费用 | 6.6 | 取费与风险按合同口径分析 |
| 合计 | 100.0 | 不含税教学预算 |
初稿112.8万元把备用板当安装量,又在成品思路下重复加入养护、模具,并把全部沟口返工算给安装。纠正后形成100万元教学预算,不是实际审定结果。假设地区为江苏及周边、时间2026年10月,全部价格均为示例测算,不代表市场行情。
六、移交这一关,最容易丢证据
常见漏项是异形模具、孔口补强、启盖件、倒运和成品保护;常见核减是备用量当实体、返工重装再计一次、模具不摊销、采购成品与自制工序双算。机电施工正常开启复位若已含在其合同内,不能再向土建重复计取;若要求土建额外开启,应先明确范围、次数与付款依据。
建议一块板至少能回到板型和安装区段,保留排布图、钢筋隐蔽、强度与尺寸记录、发运破损台账、支承面验收、安装照片及移交单。用同望分别分析板体、钢筋、运输和安装;AI可查同板型重复、备用量混入及排布缺口,最后仍由人工核定设计和支付边界。
