同望正版软件销售 15850576721 刘(微信同)

沥青面层渗水不合格、局部铣刨与封层返工费用的造价审核

路面工程 1212 1天前 2次浏览 0个评论
文章目录[隐藏]

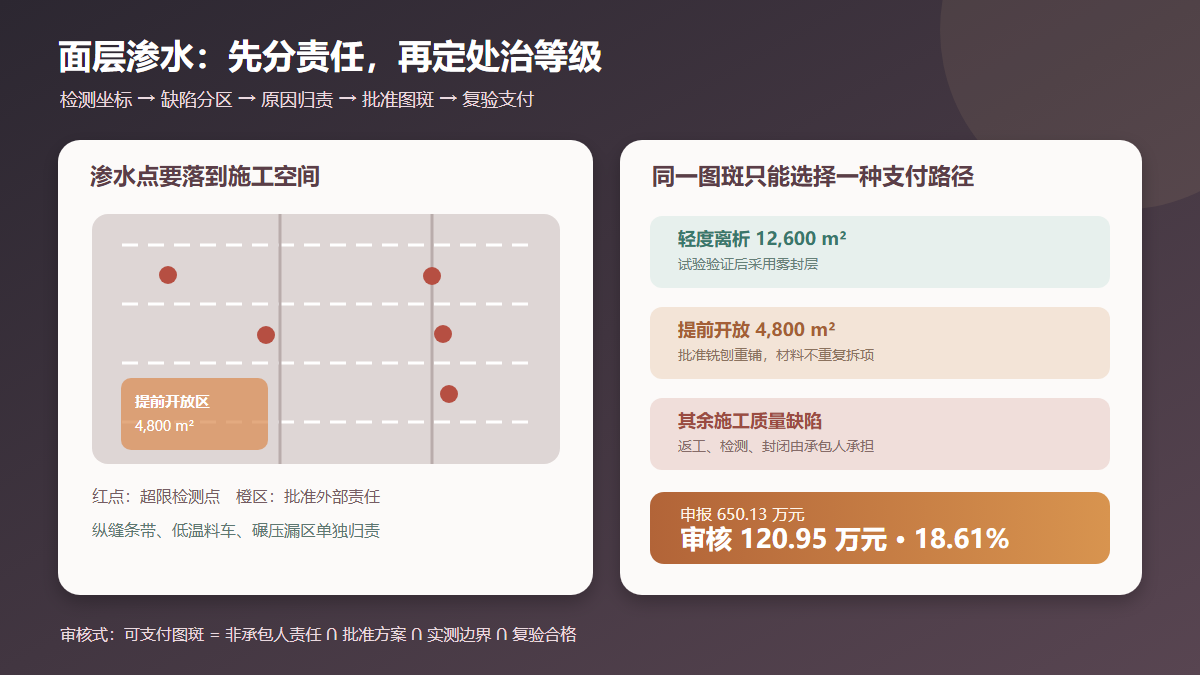

沥青面层渗水处治费用审核信息图

问题背景

沥青面层渗水系数超限后,现场处治常同时出现加密检测、雾封层、局部铣刨重铺、废料外运和交通封闭。承包人容易把“检测发现问题”直接等同于“设计新增工程”,按整段面积申报处治费;又把铣刨重铺所需混合料从综合单价中拆出,形成面积与材料重复计价。若不区分原面层质量责任、基层或桥面水损原因、提前开放交通等外部事件,审核结论会在“全部返工自负”和“所有处治全付”之间摇摆。

审核应以渗水检测点坐标为索引,将压实度、空隙率、摊铺温度、接缝位置、降雨和开放交通时间叠加成缺陷分区图。支付范围必须同时满足原因可归责、处治方案获批、实体数量可测和最终复验合格四个条件;检测费、混合料、铣刨、运输与交通组织还要按清单组成去重。

真实工程风格案例

以下为根据高速公路沥青上面层渗水争议脱敏组合的复合案例,不对应某一特定工程。某标段 SMA-13 上面层已完成 126,000 m²,合同要求渗水系数按规定频率检测,压实、接缝处理、试验检测及质量返工均包含在面层综合单价中。交工前抽检发现部分行车道和纵缝渗水系数超限。

承包人以 840 个检测点和红外影像圈定 78,000 m²,提出全范围雾封层;对其中 18,600 m²申报铣刨重铺,并另报新混合料 1,240 t、废料外运和 32 天交通封闭,合计申报 650.13 万元。

审核将检测坐标与逐车道压实度、拌合出料温度、运输到场时间和摊铺碾压轨迹叠合。多数超限点沿纵缝、低温料车和碾压漏区分布,属于施工质量责任。另有 4,800 m²位于发包人要求提前开放的保通转换段,开放后遭连续暴雨,监理在开放前已记录面层尚未完成终压并发出书面指令;该区域的铣刨恢复按批准范围确认。设计另批准在 12,600 m²轻度离析但结构指标合格区试用雾封层,以避免过度铣刨。

常规检测频率属于承包人质量控制义务;因发包人要求扩大争议复核而增加的 120 个检测点予以确认。铣刨重铺单价已包含新混合料和正常运输,1,240 t材料费不再单列。废料外运只按批准 4,800 m²范围实测 520 t确认;交通封闭仅确认监理批准的 6 个夜间窗口。

申报金额与审核金额

费用项目 申报依据 申报金额(元) 审核依据 审核金额(元) 核减金额(元)
渗水加密检测 840 点 × 180 元/点 151,200 发包人扩大复核 120 点 × 180 元/点 21,600 129,600
局部铣刨重铺 18,600 m² × 168 元/m² 3,124,800 提前开放责任区 4,800 m² × 168 元/m² 806,400 2,318,400
雾封层处治 78,000 m² × 18.50 元/m² 1,443,000 批准轻度离析区 12,600 m² × 18.50 元/m² 233,100 1,209,900
新沥青混合料 1,240 t × 610 元/t 756,400 已含于铣刨重铺综合单价 0 756,400
交通封闭与导改 32 天 × 18,500 元/天 592,000 批准夜间窗口 6 天 × 18,500 元/天 111,000 481,000
铣刨废料外运 1,860 t × 72 元/t 133,920 批准区过磅闭合 520 t × 72 元/t 37,440 96,480
合计 6,501,320 1,209,540 5,291,780

审核确认率为 18.61%。较低确认率并不表示渗水问题不严重,而是大部分处治属于原合同质量责任,只有提前开放和扩大复核形成的批准净增费用可支付。

审核逻辑

1. 先把检测点落到车道、桩号和施工时间

检测汇总表必须保留坐标、桩号、车道、检测日期和原始读数。将超限点与纵横缝、摊铺机停顿位置、料车批次和压路机轨迹叠合,才能判断问题是连续面状、接缝条带还是偶发点状。用少量超限点外扩整幅面积,缺少统计和空间依据。

2. 渗水超限不直接改变合同支付边界

合同已要求面层达到渗水、压实度和平整度指标时,为满足验收而实施的补洒、封层、铣刨和重铺属于质量整改。只有设计标准变化、发包人指令提前开放、外部污染或已验收工程受非承包人事件损坏,且责任证据闭合时,处治才可能形成新增费用。

3. 用多指标判断处治等级

渗水系数应与压实度、空隙率、厚度、取芯完整性和结构强度共同判断。轻度表面连通孔隙可经试验段验证后采用雾封层;深层离析、厚度不足或接缝松散则需铣刨重铺。不能为追求费用最大化把所有超限区域采用同一重处治方案,也不能用表面封层掩盖结构性缺陷。

4. 处治数量按批准边界和最终合格成果计量

铣刨前应测绘四角坐标、平均宽度和实际长度,处治后以复验合格图斑闭合。雾封层按批准净面积扣除已铣刨区、桥梁伸缩缝及未施工区域。同一位置不能同时按雾封层和铣刨重铺全额计量。

5. 检查综合单价包含内容和材料去向

铣刨重铺综合单价若已包含新混合料、摊铺、碾压和正常运输,就不能再按拌合站小票单列材料费。铣刨料应以过磅、运输车辆、消纳或回收台账闭合;回用于再生料或场内便道的,还应按合同处理残值和运输费用。

6. 交通封闭按必要窗口而不是日历天数计费

核对交警审批、保通方案、封闭时段和实际作业记录。施工责任返工所需的常规封闭通常由承包人承担;本案例只确认提前开放责任区处治所必需、经监理批准的 6 个夜间窗口,未按从首次检测到最终复验的 32 个日历天整体计取。

资料闭合建议

  • 渗水检测表保留原始读数、坐标、现场照片和仪器编号,复测不得覆盖首次数据。
  • 建立摊铺“一车一链”记录,关联出料时间、到场温度、摊铺位置、碾压轨迹和取芯结果。
  • 缺陷图按施工责任、外部事件和待定原因分层着色,任何处治前先完成责任会签。
  • 处治方案附试验段结果,明确雾封层适用阈值、铣刨深度、材料要求和复验标准。
  • 铣刨重铺台账同步记录原面层冲减、批准面积、新料用量、旧料重量和去向,防止面积与吨位重复。
  • 交通封闭签证记录实际小时、车道范围、作业内容和指令编号,不以项目持续日期代替有效占道时间。

结论

沥青面层渗水处治审核应沿着“检测坐标—缺陷成因—批准方案—合格图斑—清单边界”逐层收敛。本案例申报 650.13 万元,审核确认 120.95 万元,核减 529.18 万元。提前开放责任区 4,800 m²、批准雾封层 12,600 m²、扩大复核 120 点及必要夜间窗口得到确认;施工离析和接缝压实不足形成的返工、重复材料费及扩大外运量不予支付。

相关推荐: 软基碎石桩有效桩长、材料实耗与预钻孔重复计量的造价审核

软基碎石桩有效桩长、材料实耗与预钻孔重复计量的造价审核 问题背景 公路软土地基采用振冲或振动沉管碎石桩处理时,结算争议往往集中在四个口径:桩长从哪里起算、材料实耗能否转成工程量、穿越硬壳层的预钻孔能否另计,以及桩顶砂石垫层是否与桩体材料重复。现场记录中常同时出…

喜欢 (0)赏
[]
分享 (0)
关于作者:

您必须 登录 才能发表评论!
