同望正版软件销售 15850576721 刘(微信同)

预制梁智能张拉、钢绞线工作长度与复张拉费用的造价审核

桥梁涵洞 1212 1天前 2次浏览 0个评论 扫描二维码
文章目录[隐藏]

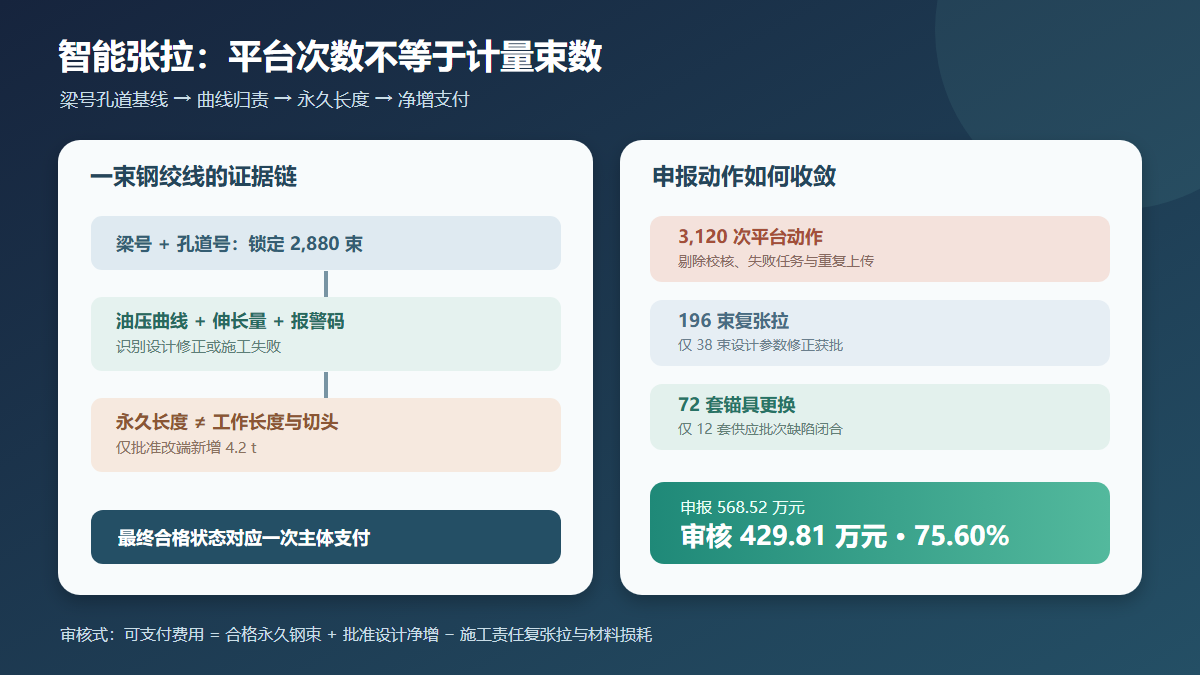

预制梁智能张拉费用审核信息图

问题背景

预制梁预应力张拉通常按束、片梁或钢绞线重量综合计价。智能张拉系统普及后,结算争议往往不在“有没有张拉”,而在智能设备是否已含于合同单价、钢绞线工作长度能否计入永久工程量,以及伸长量偏差后的复张拉、退锚和锚具更换应由谁承担。若直接按设备导出的张拉次数、材料领用量和台班记录结算,同一束钢绞线可能同时形成首次张拉、复张拉、工作长度和设备使用费四次申报。

审核应先固定合格预制梁和批准孔道数量,再把每一束的理论伸长量、实测伸长量、油压曲线、持荷时间、退锚原因和最终验收状态串成时间线。智能设备数据是质量与过程证据,不天然生成新增清单;钢绞线计量则应服从合同约定的理论长度边界,正常张拉工作长度、切割余量和损耗通常已含于综合单价。

真实工程风格案例

以下为根据高速公路预制 T 梁张拉争议脱敏组合的复合案例,不对应某一特定工程。某标段共预制 480 片 30 m、40 m T 梁,批准图纸合计 2,880 束预应力钢束。合同约定张拉按合格束计量,单价包含智能张拉设备、千斤顶标定、正常工作长度、切割、工具锚和数据上传;永久钢绞线按图示理论长度另行计量。

承包人根据智能张拉平台记录申报 3,120 次张拉,其中包含 196 束复张拉和 44 次试验、校核操作;另按两端各 0.80 m 工作长度申报钢绞线 16.8 t,单列智能系统使用费,并申报 72 套锚具更换及 18 个台班待工,合计 568.52 万元。

审核把梁号、孔道号、钢绞线批次、设备编号和张拉曲线逐束关联。最终验收合格的永久钢束为 2,880 束,44 次空载校核和设备联调不形成永久实体;196 束复张拉中,158 束源于穿束摩阻异常、张拉顺序错误或设备通讯中断,属于施工责任,只有 38 束因设计下发孔道摩阻参数修正通知而获批复张拉。正常工作长度不另计;但 12 片梁因设计将固定端改为张拉端,新增的 4.2 t 永久用料按变更确认。

72 套更换锚具中,60 套存在夹片安装、限位板匹配或保管问题,不予补偿;12 套经联合开箱和复验确认属于发包人供应批次缺陷。18 个待工台班中,仅 4 个台班有监理停工指令,且同期无可替代张拉工作面。

申报金额与审核金额

费用项目 申报依据 申报金额(元) 审核依据 审核金额(元) 核减金额(元)
预应力张拉 3,120 束 × 1,460 元/束 4,555,200 验收合格永久钢束 2,880 束 × 1,460 元/束 4,204,800 350,400
智能张拉系统使用费 3,120 束 × 220 元/束 686,400 合同综合单价已含 0 686,400
钢绞线工作长度及增量 16.8 t × 6,250 元/t 105,000 仅确认设计改端新增永久用料 4.2 t × 6,250 元/t 26,250 78,750
复张拉 196 束 × 780 元/束 152,880 设计参数修正 38 束 × 780 元/束 29,640 123,240
锚具更换 72 套 × 980 元/套 70,560 发包人供应缺陷 12 套 × 980 元/套 11,760 58,800
张拉设备待工 18 台班 × 6,400 元/台班 115,200 书面停工且无替代工作面 4 台班 × 6,400 元/台班 25,600 89,600
合计 5,685,240 4,298,050 1,387,190

审核确认率为 75.60%。审核支付的是验收合格的永久钢束和有批准依据的净增工作,不是张拉平台中的全部动作次数。

审核逻辑

1. 用梁号与孔道号锁定永久钢束

以批准梁型图和预制梁台账为基线,按“梁号—孔道号”生成应张拉束清单,再与成梁验收和架设台账核对。设备联调、空载校核、失败任务和重复上传的数据必须剔除;同一孔道只有最终合格状态对应的永久钢束进入主体计量。

2. 智能设备是合同履约手段,不是自动新增项目

查清招标技术规范、清单项目特征和投标单价分析是否要求自动控制、数据采集及平台上传。合同已明确智能张拉时,主机、千斤顶、传感器、标定和软件服务属于完成张拉的必要投入,不能因实际启用设备再次按束计费。只有发包人在合同基线之外新增功能、增加设备套数或要求第三方平台改造,才审核可归责的净增成本。

3. 区分永久长度、工作长度与损耗

钢绞线永久工程量应按批准孔道曲线长度及合同规定的锚固端长度计算。千斤顶夹持所需外露段、切割余量、穿束损耗和试验用料通常属于施工消耗。本案例仅对设计把固定端改成张拉端后确实进入变更构造的 4.2 t 用料计价,常规两端工作长度不另计。

4. 复张拉必须还原第一次失败原因

以理论伸长量、实际伸长量、油表读数、持荷曲线和报警日志判断偏差来源。设计摩阻参数修正、孔道构造变更等发包人风险,经指令确认后可计净增;穿束扭结、孔道清理不足、设备断连和操作顺序错误属于承包人履约责任。复张拉次数不能仅凭平台生成的新任务编号确认。

5. 锚具更换同时核对批次与责任

锚具、夹片和限位板应有进场批次、复验、领用及退库记录。材料本体缺陷须通过开箱影像、复验报告和联合确认闭合;安装偏斜、污染锈蚀、型号错配造成的更换不能转化为变更。更换后的旧件还应登记去向,防止同一套锚具在不同梁号重复申报。

6. 待工费必须证明指令、闲置和关键影响

审核停工令的起止时间、设备在场证明、可替代工作面和班组实际安排。设备标定、曲线复核和施工责任返工期间的等待属于正常组织风险。只有书面指令导致设备真实闲置且无法调配时,才按合同规则确认台班或工期影响。

资料闭合建议

  • 建立唯一的“梁号—孔道号—钢束编号”台账,关联图纸束长、钢绞线批次、锚具批次和最终验收状态。
  • 保留智能张拉原始曲线、报警码、设备编号、标定证书和平台修改日志,禁止只提交导出的汇总表。
  • 对伸长量超限逐束形成原因分析单,写明停张节点、设计意见、复张拉指令和最终处置结果。
  • 钢绞线下料单区分永久理论长度、工作长度、切头长度和余料回收,设计改端必须附变更前后长度对照。
  • 锚具更换执行“拆前照片—批次复验—责任确认—新件领用—旧件退库”闭环。
  • 待工签证应同步记录可替代梁片、设备位置、人员安排和停工指令,避免事后按施工日志笼统估算。

结论

预制梁张拉费用审核的关键,是把“平台动作次数”还原成“最终合格永久钢束”,再按责任识别复张拉、材料更换和待工。本案例申报 568.52 万元,审核确认 429.81 万元,核减 138.72 万元。2,880 束合格钢束、设计改端新增 4.2 t 钢绞线、38 束批准复张拉和 12 套供应缺陷锚具得到确认;智能系统重复拆项、正常工作长度及施工责任复张拉不予支付。

相关推荐: 现浇箱梁预应力张拉工作长度、伸长量异常与复张拉费用的造价审核

现浇箱梁预应力张拉工作长度、伸长量异常与复张拉费用的造价审核 问题背景 现浇箱梁预应力费用审核经常同时出现三套数量:图纸给出的孔道长度、钢绞线下料长度和材料领用重量。承包人容易将两端工作长度、切割余量和穿束损耗全部作为钢绞线实体量申报,又把千斤顶校验、常规两端…

喜欢 (0)赏
[]
分享 (0)
关于作者:

您必须 登录 才能发表评论!
