级配碎石垫层厚度、路床补平混料与压实方换算的造价审核

路面工程 1212 2天前 2次浏览 0个评论 扫描二维码
文章目录[隐藏]

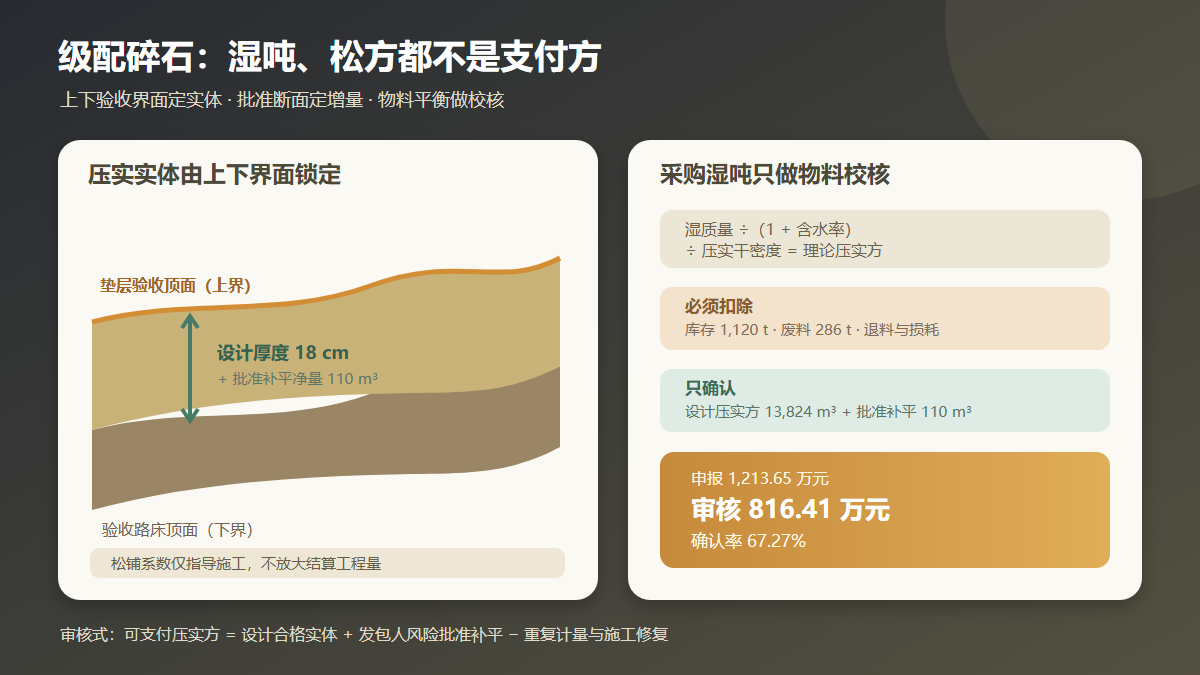

级配碎石垫层造价审核信息图

问题背景

级配碎石垫层或底基层常按压实方计量,但现场结算容易被“采购吨位、运输松方、设计压实方、路床补平量”四套口径搅在一起。尤其当路床高程偏低、局部软点处治或横坡调整时,施工单位可能把多进场的碎石全部归为变更;同时,天然砂砾、石屑等补平材料与级配碎石混铺后,断面难以区分,容易出现同一体积按两个清单支付。

审核应从上下界面入手:以验收合格的路床顶面为下界、级配碎石层顶面为上界,按批准断面计算压实实体体积;再区分设计厚度、经批准的路床补平净量和施工超铺。采购吨位只作为物料平衡证据,必须通过含水率、松铺系数、压实密度、退料和筛分废料校核,不能直接换算为支付量。

真实工程风格案例

以下为根据西南山区高速公路路面工程计量争议脱敏组合的复合案例,不对应某一特定工程。某标段 K34+600~K41+200 主线路段设计 18 cm 厚级配碎石垫层,批准净面积 76,800 m²,设计压实方 13,824 m³。合同单价包含拌合、运输、摊铺、整形、洒水和压实,按验收合格压实方计量。

承包人以地磅净重 39,860 t、现场取样平均含水率 4.8%、申报干密度 2.18 t/m³换算 17,444 m³,并另报路床低洼补平混合料 2,160 m³、二次转运及碾压台班,合计申报 1,262.48 万元。

审核复核全线路床交验高程、每 20 m横断面、摊铺机轨迹和垫层顶面测量,确认设计范围压实方 13,824 m³。路床交验后,因排水沟调整造成的 1,460 m²低洼区经设计批准用级配碎石补平,按断面平均 7.5 cm形成净增量 110 m³;另有 3,900 m²为施工单位提前开放重车导致的车辙,补平 356 m³属于施工修复。其余局部超厚在设计容许范围外且无指令,不计量。

物料闭合显示地磅量包含 1,120 t尚存料场、286 t筛分废料和雨后清仓弃料;代表含水率应按批次加权为 5.6%,室内重型击实与现场灌砂数据支持的平均干密度为 2.24 t/m³。按合格实体 13,934 m³反算的合理湿料需求为 32,999 t,与扣除库存、废料后的实际去向基本闭合。承包人另报的天然砂砾 780 m³已用于路床软点换填并在路基清单计量,不得再次作为垫层补平材料申报。

申报金额与审核金额

费用项目 申报依据 申报金额(元) 审核依据 审核金额(元) 核减金额(元)
设计级配碎石垫层 17,444 m³ × 585 元/m³ 10,205,740 合格设计压实方 13,824 m³ × 585 元/m³ 8,087,040 2,118,700
批准路床补平 2,160 m³ × 585 元/m³ 1,263,600 排水调整批准净量 110 m³ × 585 元/m³ 64,350 1,199,250
天然砂砾补平 780 m³ × 268 元/m³ 209,040 已在路基软点换填计量,不重复支付 0 209,040
二次转运 5,860 t × 32 元/t 187,520 批准补平料实际转运 261 t × 32 元/t 8,352 179,168
追加碾压 214 台时 × 680 元/台时 145,520 合同摊铺压实工序内含 0 145,520
雨后筛分与清仓 96 台时 × 740 元/台时 71,040 料场保管及施工组织责任 0 71,040
质量检测 148 点 × 365 元/点 54,020 合同频率外、设计补平区增加 12 点 × 365 元/点 4,380 49,640
合计 12,136,480 8,164,122 3,972,358

审核确认率为 67.27%。核心差异来自计量基数:承包人按采购湿吨反算总方量并叠加补平量,审核则按上下验收界面确认合格压实实体,再把批准补平净量作为唯一增量。

审核逻辑

1. 先固定上下验收界面

下界采用垫层施工前已验收的路床顶面,上界采用垫层验收顶面。两期测量必须使用同一坐标和高程基准,并剔除中央分隔带、构造物及不施工区域。按横断面或三维曲面差计算体积,厚度检测用于校核,不能用少量钻孔平均厚度代表整段。

2. 设计量与补平量分账计算

设计 18 cm厚度是正常清单工程量;路床偏低是否形成补平增量,要看偏差发生在交验前还是交验后、由谁造成、是否取得设计或监理指令。已验收后因发包人设计调整形成的低洼可按批准净量计取;重车车辙、雨水冲刷和施工整形不足造成的补平属于承包人责任。

3. 采购吨位只做物料平衡

湿料吨位换算压实方至少需要分批含水率和代表干密度,计算关系为“湿质量÷(1+含水率)÷压实干密度”。还应扣除库存、退料、试铺、筛分废料和场内损耗。即使换算结果合理,也只能证明材料去向,最终支付仍以批准范围内的合格实体为准。

4. 混铺材料防止跨清单重复计量

天然砂砾、石屑或碎石用于路床换填后,若已按路基处治清单支付,就构成验收下界的一部分,不得再以“垫层补平”计取。若设计明确以级配碎石替代原材料,则只计算批准方案相对于合同基线的净价差或净增量,不能同时保留原清单全额。

5. 松铺、压实和超厚属于施工控制链

松铺系数用于指导施工,不是结算放大系数。摊铺机标高、松铺厚度、碾压遍数和含水率均由承包人控制;无批准指令的超铺及容许偏差外超厚,不能因为已消耗材料就转化为支付量。追加碾压通常已包含在综合单价,质量不合格后的补压更不能另计。

6. 额外运输和检测必须绑定批准增量

只有批准补平材料确需超出合同运距或发生可识别的二次转运,才审核对应净吨位及运距。本案例 110 m³补平料折算湿料 261 t予以确认。检测费用也只确认设计补平区超出合同频率的 12 点,常规自检和施工责任复检由承包人承担。

资料闭合建议

  • 路床交验必须同步形成横断面数据、测点成果、影像和三方签认,不以事后补测代替施工前界面。
  • 垫层摊铺采用分段分仓台账,关联摊铺机轨迹、松铺标高、碾压遍数、压实度和顶面高程。
  • 地磅台账按批次关联含水率、运输车号、卸料位置、退料、库存及废料,建立日清月结的物料平衡。
  • 补平前绘制范围图,标明形成原因、责任、平均厚度、材料方案和批准编号,施工后按同一边界复测。
  • 路基软点换填与路面垫层补平使用不同签证和计量编码,防止材料混铺后跨清单重复申报。
  • 额外运输记录实际起讫点、净重和运距,检测记录区分合同频率、变更验证和质量复检。

结论

级配碎石垫层审核应坚持“上下界面定实体、批准断面定增量、物料平衡做校核、责任原因定支付”。本案例申报 1,213.65 万元,审核确认 816.41 万元,核减 397.24 万元。13,824 m³设计压实方和 110 m³排水调整批准补平量予以确认;按采购湿吨倒算的超量、重车车辙修复、已在路基计量的天然砂砾以及合同内追加碾压不予支付。这样才能避免把库存、废料、含水率和施工超铺一并装进结算工程量。
