可导向防撞垫模块、锚固基础与事故更换费用的造价审核

交安绿化 1212 3天前 11次浏览 0个评论 扫描二维码
文章目录[隐藏]

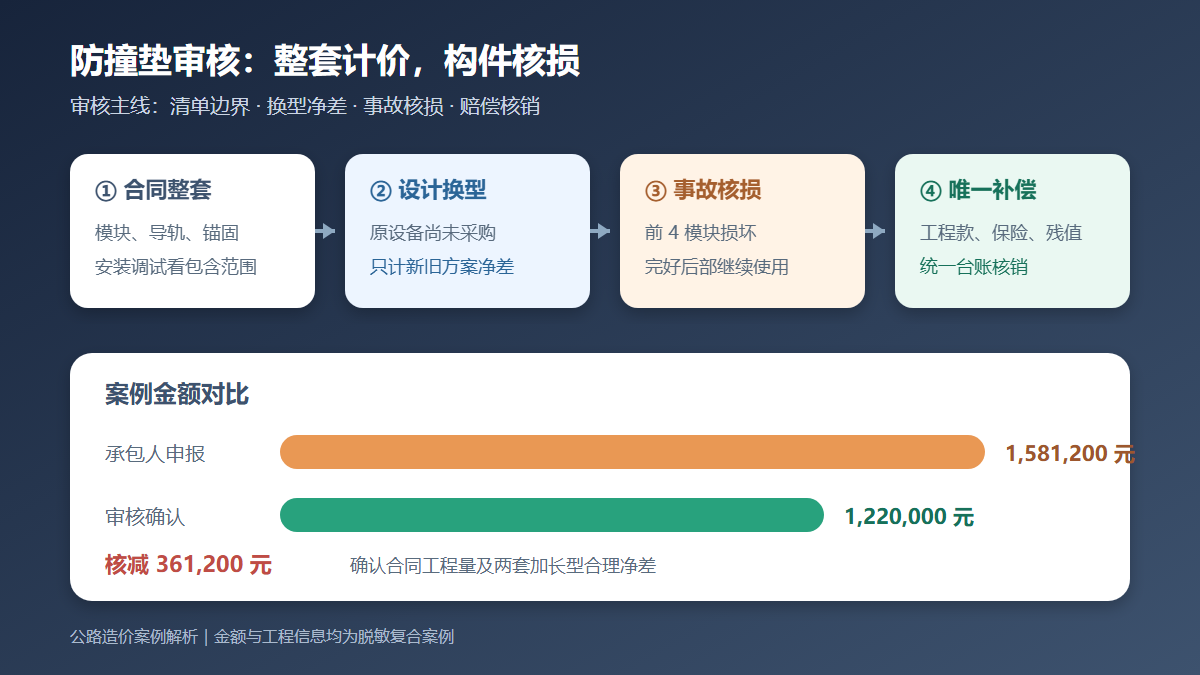

可导向防撞垫费用审核路径

问题背景

互通分流鼻、收费岛端部和刚性障碍物前常设置可导向防撞垫。该设施由鼻端、吸能模块、导轨或侧板、滑动支架、锚栓及基础共同工作,清单却可能只列“套”。结算中容易出现整套价格之外再列基础、锚栓和安装费,以及发生车辆碰撞后把模块更换、交通维护和整套重置全部计入工程变更。

审核需要把首次建造、设计换型、缺陷整改和运营期事故损坏分成不同事件。首次安装应依据清单工作内容判断基础与锚固是否已包含;设计换型应按原合同方案与批准新方案的合理净差计价;事故维修则要核实损坏范围、事故责任、保险或肇事方赔偿以及旧件去向,防止工程款与赔偿款双重补偿。

真实工程风格案例

某高速公路改扩建项目在互通分流鼻设置 6 套可导向防撞垫。招标图纸为某防护等级的 8 模块系统,清单按“套”计价,技术规范明确综合单价包括成套构件、连接件、锚固件、安装调试和验收。施工图阶段因分流鼻净距调整,建设单位书面将其中 2 套改为同防护等级的 10 模块加长型,原 8 模块设备尚未采购。

交工前,一辆社会车辆闯入封闭区撞击其中 1 套加长型防撞垫。联合检查确认鼻端、前 4 个吸能模块和两段侧板损坏,后部导轨、滑动支架、锚栓与混凝土基础检测合格,可以继续使用。交警事故认定书确定社会车辆全责,项目财务台账显示保险公司已向承包人赔付材料及安装损失 86,000 元。承包人结算时仍申报 6 套完整设备费、2 套基础及化学锚栓费、2 套换型安装费,并对事故设施按整套重置另行签证。

申报金额与审核金额

费用项目 承包人申报依据 申报金额(元) 审核口径 审核金额(元) 核减(元)
6 套防撞垫合同工程量 6 套 × 186,000 元/套 1,116,000 6 套均验收合格,按合同清单计量 1,116,000 0
2 套加长型设备换型差价 2 套 ×(238,000-186,000)元/套 104,000 合同后书面变更,原设备未采购,按新旧方案净差确认 104,000 0
加长型基础与化学锚栓 2 套 × 24,600 元/套 49,200 技术规范已列入成套安装内容,且无新增基础尺寸 0 49,200
加长型二次安装调试 2 套 × 18,000 元/套 36,000 原 8 模块设备未安装,不存在拆除或二次安装 0 36,000
事故后整套防撞垫重置 1 套 × 238,000 元/套 238,000 实际仅前部模块受损,且事故损失已有保险赔付 0 238,000
事故处置交通维护 4 夜 × 9,500 元/夜 38,000 社会车辆全责,已纳入事故索赔资料,工程款不重复支付 0 38,000
合计 1,581,200 1,220,000 361,200

案例审核率为 77.15%。本案例为脱敏复合案例,金额用于展示审核方法;实际项目应以清单工作内容、技术规范、设计变更、事故认定和赔偿资料为准。

审核逻辑

1. 先还原“一套”防撞垫的合同组成

应核对图纸、清单项目特征、技术规范、投标组价和厂家成套清单。鼻端、吸能模块、导轨、侧板、支架、紧固件、锚栓、安装调试通常共同构成可工作的防撞系统。若规范已明确成套价包含锚固件和安装,承包人不能因厂家报价分列就再次计取。

2. 换型费用按未实施原方案的净差计算

案例中原 8 模块设备尚未采购和安装,因此换型不是“原设备全额加新设备全额”,而是批准加长型与合同基准型之间的合理差价。审核还应比较防护等级、设计速度、可导向性能、宽度、长度和测试标准,避免用外观相近但性能不同的产品直接比价。

3. 基础和锚固是否新增,要用尺寸与受力要求证明

设备加长不必然导致混凝土基础新增。应对比原、新图纸的基础平面、厚度、钢筋、预埋或后置锚固方式。案例两套加长型沿用原基础尺寸,仅锚栓孔位按厂家模板布置,属于成套安装工作;如果确有建设单位批准的基础扩宽或结构补强,则只确认变化部分。

4. 事故维修按损坏构件核量,不能默认整套报废

可导向防撞垫本身具有分级吸能和可更换模块的特点。事故后应由建设、监理、交警、承包人和厂家共同记录鼻端、模块、侧板、导轨、支架、锚栓及基础状态,通过尺寸复核和必要检测确定可复用范围。不能仅凭碰撞照片就按整套价格签证,也不能把完好后部构件作为废料处理。

5. 工程计价与第三方赔偿必须建立唯一补偿路径

若事故由社会车辆承担责任,维修费用原则上进入肇事方、保险或运营管理索赔链。建设单位为保障通车先行垫付时,也应设置追偿和冲回机制。案例中保险已向承包人赔付 86,000 元,工程结算再支付事故重置和交通维护会造成重复补偿,因此不予确认。

资料闭合建议

  1. 招标文件明确防撞垫按套计价的组成范围,并附构件表、基础图和锚固要求。
  2. 换型指令记录原设备采购状态、性能参数、原合同价、新方案询价和可抵扣内容,形成净差测算表。
  3. 到货验收按设备唯一编号登记鼻端、模块、导轨、侧板、支架和锚栓,照片与合格证对应。
  4. 事故后立即形成构件级损伤清单、检测结论、维修方案和旧件去向,不以整套名称代替实际损坏量。
  5. 建立事故费用专账,将工程款、保险赔款、肇事方赔偿和残值回收放在同一台账核销。
  6. 对建设单位先行垫付的抢修费约定追偿责任、到账冲回时点和未追回风险承担主体。

结论

可导向防撞垫造价审核应同时看“系统完整性”和“费用唯一性”。首次建造按成套清单边界计量,设计换型按未实施原方案与批准新方案的净差确认,事故维修按实际损坏构件核量,并与保险、肇事方赔偿和残值统一核销。抓住“合同整套范围—变更净差—构件级损伤—唯一补偿路径”,就能避免基础锚固重复计价、完好构件被整套报废以及事故费用多头获偿。
