公路标线投影面积、振荡凸起与旧线清除重复计量的造价审核

交安绿化 1212 1个月前 (09-10) 6次浏览 0个评论 扫描二维码
文章目录[隐藏]

公路标线投影面积、振荡凸起与旧线清除重复计量的造价审核

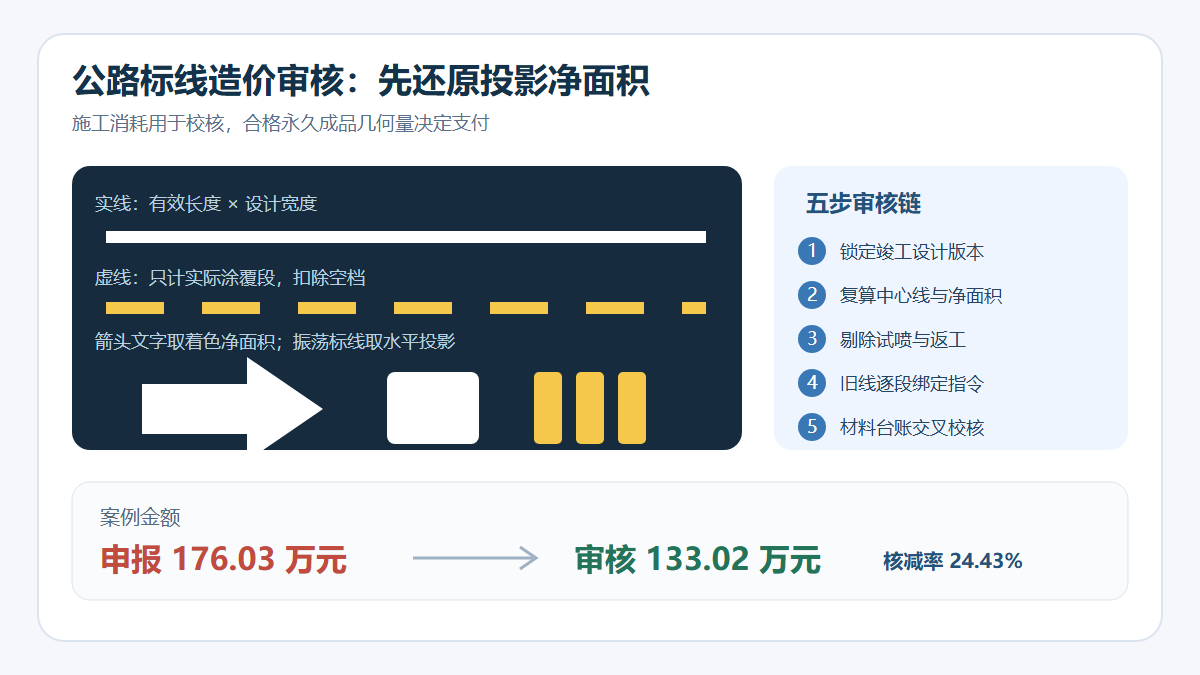

公路标线工程量审核信息图

问题背景

标线结算最容易把“施工消耗量”当成“合同工程量”。普通热熔线可能按施工车记录的喷涂面积申报,箭头、文字按外接矩形计量,振荡标线又把凸起表面展开系数乘入面积;改扩建项目还常把旧线清除、临时导改线清除和因质量不合格返工混在同一张签证中。看起来都有材料和机械记录,却未必都属于支付边界。

审核应先区分永久标线、批准的临时标线和承包人施工控制形成的返工,再统一到设计中心线、有效宽度和水平投影面积。涂料用量、玻璃珠用量、凸起高度及喷涂遍数主要用于质量和消耗校核,不能直接扩大清单面积。

真实工程风格案例

以下为根据高速公路改扩建交安结算争议整理的脱敏复合案例,桩号、数量和金额均为示例。

某双向四车道改八车道项目,永久热熔标线包括车道边缘线、车道分界线、导流箭头、文字以及收费站前振荡标线。合同约定:线状标线按设计中心线长度乘有效宽度计算;虚线只计实际涂覆段;箭头和文字按图示着色净面积计算;振荡标线按水平投影面积计量,凸起结构、涂料超耗和施工损耗包含在综合单价内。旧线仅在监理批准的永久冲突范围内清除,正常交通维护已包含在标线单价及总则措施费中。

承包人按划线车后台账申报普通热熔标线 20,420 m²,其中把虚线空档、边部试喷和局部复划计入;箭头及文字按外接矩形申报 1,740 m²;振荡标线以 2,360 m² 投影面积乘 1.30 凸起展开系数,申报 3,068 m²;旧线清除按现场全部磨除痕迹申报 4,800 m²,并另报交通维护 18 万元。

审核将竣工图、放样记录和连续影像叠合复算:普通热熔线净面积 18,640 m²,箭头及文字着色净面积 1,280 m²,振荡标线水平投影面积 2,360 m²。旧线清除台账中,仅 2,150 m²能够对应批准指令;其余为临时标线到期清除、试划线处理和验收不合格复划前清除,不另计。

申报金额与审核金额

费用项目 施工单位申报 申报金额(元) 审核确认 审核金额(元) 核减原因
普通热熔标线 20,420 m² × 52 元/m² 1,061,840.00 18,640 m² × 52 元/m² 969,280.00 扣除虚线空档、试喷及重复复划面积
箭头及文字 1,740 m² × 68 元/m² 118,320.00 1,280 m² × 68 元/m² 87,040.00 按图示着色净面积,不按外接矩形
振荡标线 3,068 m² × 96 元/m² 294,528.00 2,360 m² × 96 元/m² 226,560.00 凸起展开和材料增耗已含综合单价
旧线清除 4,800 m² × 22 元/m² 105,600.00 2,150 m² × 22 元/m² 47,300.00 仅确认有指令的永久冲突范围
交通维护 1 项 180,000.00 0 0 已含合同措施费,无新增交通组织指令
合计 1,760,288.00 1,330,180.00 核减 430,108.00 元,核减率 24.43%

审核逻辑

1. 先把设计几何量还原成唯一底表

线状标线按“实际涂覆长度×设计有效宽度”复算,虚线必须扣除空档。渐变段、导流区和车道加减速段宜从竣工 CAD 提取中心线,再与现场坐标抽查,避免用施工车累计里程替代支付长度。

2. 箭头、文字和斑马线按着色净面积计量

外接矩形包含大量未涂覆空白,不能作为结算面积。审核应保存标准大样的分解面积表;同规格箭头以合格成品数量乘单个净面积,文字则按实际字符组合逐组复核。模板边缘飞料属于施工损耗。

3. 振荡凸起是构造要求,不是二次面积

若清单单位为平方米且项目特征已描述振荡构造,凸起表面展开、材料增加及专用设备应进入综合单价。只有设计新增振荡标线范围或合同明确按材料实耗计价时,才另行分析价差,不能直接用展开系数放大工程量。

4. 旧线清除必须逐段绑定原因和指令

可支付的旧线清除通常应同时满足:位于既有永久标线范围、与新交通组织冲突、实施前有批准、完工后可定位。临时导改线到期清除应回看临时交通组织项目的工作内容;试划、污染、厚度不足或逆反射不合格产生的清除属于质量责任。

5. 用材料平衡验证异常,但不反推工程量

涂料领用量、熔料温度、玻璃珠撒布量和施工车标定数据可计算单位面积消耗。实际消耗明显偏高时,应检查重复喷涂、余料和废料;明显偏低时,应关注厚度或撒布不足。材料台账是质量证据,不是扩大支付面积的替代凭证。

资料闭合建议

  • 建立“桩号—类型—颜色—宽度—实线/虚线—设计长度—净面积”的标线工程量底表,并锁定竣工图版本。
  • 为箭头、文字、导流斑马线和振荡标线建立标准大样面积库,注明采用净面积还是投影面积。
  • 旧线清除实行分段编号,关联清除前照片、坐标、原标线属性、冲突原因、监理指令和清除后照片。
  • 临时标线的设置、转换和清除写入同一导改方案,明确哪些工作已包含在临时交通组织总价内。
  • 将每日施工车轨迹、涂料领退料、厚度抽检和逆反射检测与竣工面积按日期对应,发现返工单独标识。
  • 变更签证中避免“现场据实”笼统表述,应写明新增范围、计量口径、综合单价包含项及返工责任。

结论

公路标线审核的核心不是核对用了多少桶涂料,而是把支付工程量还原为合格永久成品的设计几何量。普通线扣空档,箭头文字取着色净面积,振荡标线取水平投影,旧线清除逐段绑定批准原因。本案例申报 1,760,288.00 元,审核确认 1,330,180.00 元;核减主要来自几何口径放大、旧线清除责任混淆以及交通维护重复申报。
