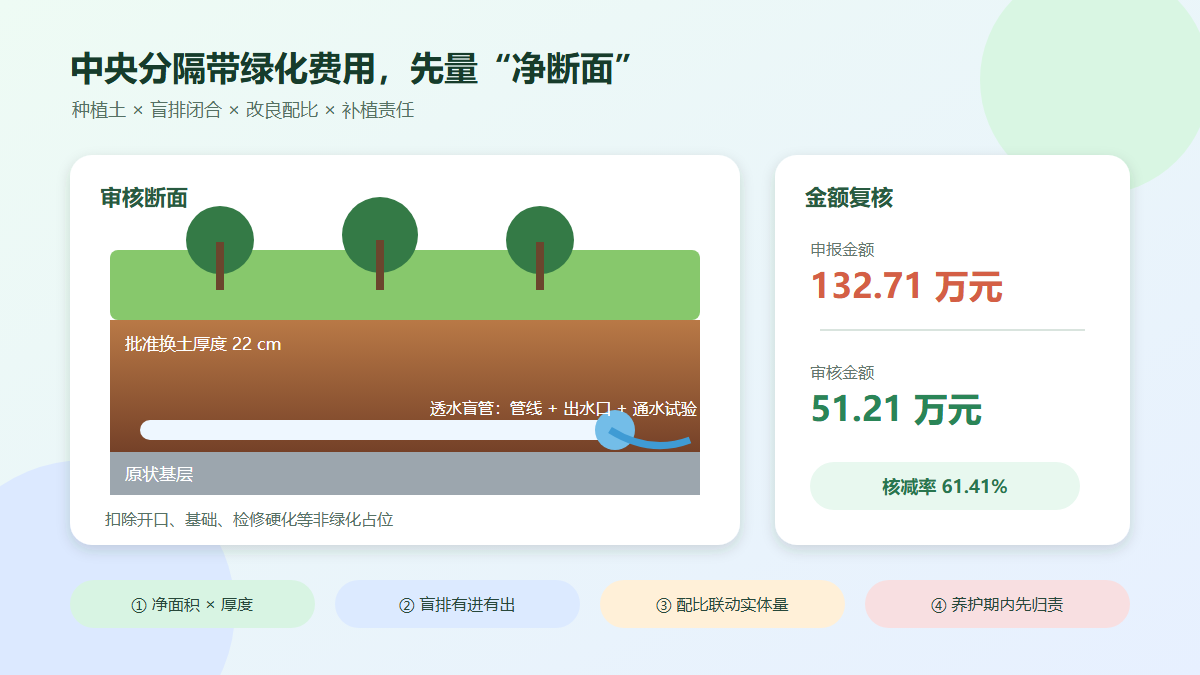

中央分隔带绿化种植土换填、盲排管与补植费用的造价审核

问题背景
高速公路中央分隔带绿化常同时涉及种植土换填、土壤改良、渗排水设施、乔灌木栽植和养护补植。结算时最容易出现的争议,是把进场土方、苗木穴土、土壤改良剂和死亡苗木补植分别申报,却没有说明这些费用是否已经包含在绿化综合单价内;或者以运输车数、采购小票直接代替永久实体工程量。
审核不能只核对“材料确实买了多少”,而要先还原中央分隔带的有效绿化断面。桥墩、开口、检修通道、标志基础和防眩设施基座占用的面积应扣除;种植土厚度应以批准断面和隐蔽验收为准;盲排管只有在设计、变更指令和出水系统形成闭合时才构成可计量实体。因排水组织不当、土壤盐碱度超标或养护缺失造成的补植,原则上属于成活养护责任。
真实工程风格案例
以下为根据同类高速公路绿化工程整理的脱敏复合案例。某改扩建项目中央分隔带绿化段长 6.4 km,宽度随开口和构造物变化。施工图要求一般段更换 22 cm 种植土,局部低洼段增设纵向透水盲管;绿化综合单价已包含种植穴开挖、穴土调配、基肥、栽植、浇水和养护期内死亡苗木补植。
承包人依据运输签收单申报种植土 5,760 m³,并另报乔木穴优质土 780 m³;以“现场易积水”为由申报盲管 9,600 m;按采购量申报土壤改良剂 460 t;养护期末又申报死亡灌木补植 1,250 株。
审核组将竣工中分带平面、分段宽度、构造物占位、隐蔽验收影像和进场过磅台账按桩号套合。扣除开口、基础和硬化区后,有效绿化净面积为 15,840 m²,批准换土厚度为 0.22 m,核定种植土 3,485 m³。盲管仅有 3,280 m 位于设计低洼段,具备监理指令、沟槽照片、管材批次、出水口坐标和通水试验记录。土壤改良剂按试验确定的 3% 掺量,以核定种植土质量折算后为 104.5 t。乔木穴土属于已换填种植土范围,不能再次计算;死亡苗木均处于合同养护期内,未发现业主改变规格或第三方破坏证据,因此不另计补植费用。
申报金额与审核金额
| 费用项目 | 申报工程量与单价 | 申报金额(元) | 审核工程量与单价 | 审核金额(元) | 审核说明 |
|---|---|---|---|---|---|
| 中央分隔带种植土换填 | 5,760 m³ × 86 元/m³ | 495,360 | 3,485 m³ × 86 元/m³ | 299,710 | 按净绿化面积和批准厚度计算 |
| 纵向透水盲管 | 9,600 m × 45 元/m | 432,000 | 3,280 m × 45 元/m | 147,600 | 仅认可指令、隐蔽和出水闭合段 |
| 土壤改良剂 | 460 t × 620 元/t | 285,200 | 104.5 t × 620 元/t | 64,790 | 按试验掺量和核定土量折算 |
| 乔木穴优质土 | 780 m³ × 86 元/m³ | 67,080 | 0 | 0 | 与整体换填土及栽植综合价重复 |
| 养护期死亡苗木补植 | 1,250 株 × 38 元/株 | 47,500 | 0 | 0 | 属合同成活养护责任 |
| 合计 | 1,327,140 | 512,100 | 核减 815,040 元,核减率 61.41% |
案例金额用于展示审核方法。实际项目应以合同清单、批准图纸、变更程序和项目所在地计价依据为准。
审核逻辑
- 先建立可计量绿化净面积。 按桩号分段计算实际宽度,扣除中央分隔带开口、桥墩、检修硬化、标志基础及其他构造物占位。不能简单用路线长度乘一个平均宽度。
- 种植土按批准断面核量。 核定量应为净面积乘批准厚度,并结合施工前后高程、沟槽断面和隐蔽验收复核。运输车数、松方体积和过磅重量只能作物料平衡,不应直接替代压实后的实体方量。
- 苗木穴土防止重复。 若中央分隔带已经整体换填合格种植土,栽植穴内回填通常属于栽植综合单价;只有设计明确采用不同配比的专用基质,且有独立批准和净增用量,才讨论价差。
- 盲排必须“有进有出”。 审核管线起终点、纵坡、反滤料、检查井或出水口以及通水试验。只有管材领用和零散沟槽照片,无法证明永久排水系统已形成。
- 改良剂以试验和实体量联动。 先确认土壤检测指标、批准配方和掺量,再以核定种植土质量计算理论用量。采购量中未使用、退场、库存和施工损耗不能直接计量。
- 补植先判断责任期和死亡原因。 合同成活率、养护期、移交节点和不可抗力记录共同决定补植是否另计。正常养护不足、土质不合格或积水导致的死亡,应由承包人承担。
资料闭合建议
- 建立中央分隔带分段工程量表,记录起止桩号、实测宽度、扣除面积、换土厚度、设计方量和验收方量。
- 换土隐蔽验收应有施工前后高程、断面尺量、桩号牌和连续影像,运输票据按对应施工段归集。
- 盲排台账至少包含管线坐标、沟槽断面、管材批次、反滤层、检查井或出水口编号及通水试验结果。
- 土壤检测报告、改良方案、试验配比、拌和记录和复检结果应按批次关联,避免只凭采购发票申报。
- 苗木台账记录栽植、检查、死亡原因、补植和移交时间;涉及第三方破坏或业主变更时,应在清理前完成现场确认。
- 结算中分列设计实体、批准新增、综合单价包含项和质量责任项,使每一笔材料都能回到对应桩号和合同边界。
结论
中央分隔带绿化费用审核的核心,不是把种植土、盲排管和苗木采购量逐项相加,而是先确定有效绿化断面,再判断每项费用是否形成永久实体、是否已含在综合单价、是否属于养护责任。本案例通过净面积、换土厚度、盲排出水闭合、改良剂配比和补植责任五条证据链,将申报 132.71 万元核定为 51.21 万元。绿化工程看似零散,只有按桩号建立空间台账,才能避免材料实耗替代实体计量。
