交通标志门架基础偏位、加固与二次吊装费用的造价审核

问题背景
公路交通标志门架横跨行车道,基础坐标、净空、立柱间距和版面布置必须同时满足设计与现场交通条件。一旦出现基础偏位,往往会连带发生基础拆除重做、微型桩加固、柱脚板改制、门架二次吊装和夜间封道等费用。结算时若不先查明偏位原因,很容易把一项责任事件拆成多个新增项目全部申报。
审核的关键不是证明现场确实发生了返工,而是还原“原设计坐标—放样复核—变更指令—实体偏差—处治方案”全过程。设计调整造成的净增成本与施工测量错误造成的纠偏成本,应分别归集;吊装、交通维护和检测等附随费用还要继续核对是否已包含在门架综合单价中。
真实工程风格案例
某高速公路收费站前设置两座单跨式交通标志门架。基础完成后,建设单位根据交警审查意见调整第一座门架版面和中央分隔带开口位置,设计书面将一侧基础横移 1.2 m;第二座门架经复测发现一侧基础横向偏位 0.65 m,原因是施工放样采用了旧版坐标。承包人将两座门架的基础重做、微型桩、柱脚板改制、二次吊装、夜间保通和复测费一并作为变更申报。
复核确认:第一座门架的处治由发包人批准的设计调整引起,拆除重做一座基础、4 根微型桩加固、1 套柱脚板改制和1个吊装台班可计入变更;第二座门架使用旧图放样,图纸收发记录、测量复核签认和施工时间能够闭合为承包人责任,其全部纠偏费用不予支付。夜间封道共 4 夜,其中原合同已包含首次吊装 2 夜,只确认设计变更造成的额外 2 夜。施工单位申报的另外 2 夜为其返工保通。复测属于承包人质量控制义务,不另计。
申报金额与审核金额
| 费用项目 | 承包人申报依据 | 申报金额(元) | 审核口径 | 审核金额(元) | 核减(元) |
|---|---|---|---|---|---|
| 基础拆除与重做 | 2 座 × 86,000 元/座 | 172,000 | 仅确认设计调整导致的 1 座 | 86,000 | 86,000 |
| 微型桩加固 | 8 根 × 12,600 元/根 | 100,800 | 仅确认批准方案中的 4 根 | 50,400 | 50,400 |
| 门架二次吊装 | 2 台班 × 38,000 元/台班 | 76,000 | 确认设计调整导致的 1 个台班 | 38,000 | 38,000 |
| 柱脚板及锚栓改制 | 2 套 × 22,500 元/套 | 45,000 | 仅确认设计调整对应的 1 套 | 22,500 | 22,500 |
| 夜间交通维护 | 6 夜 × 15,800 元/夜 | 94,800 | 原吊装 2 夜已含,仅确认变更新增 2 夜 | 31,600 | 63,200 |
| 测量复核与荷载复验 | 1 项 | 26,000 | 属施工测量和质量验收义务 | 0 | 26,000 |
| 合计 | 514,600 | 228,500 | 286,100 |
案例审核率为 44.40%。本案例为脱敏复合案例,金额用于说明审核方法;实际项目应以最新版施工图、图纸收发记录、测量成果、变更令和处治验收资料为准。

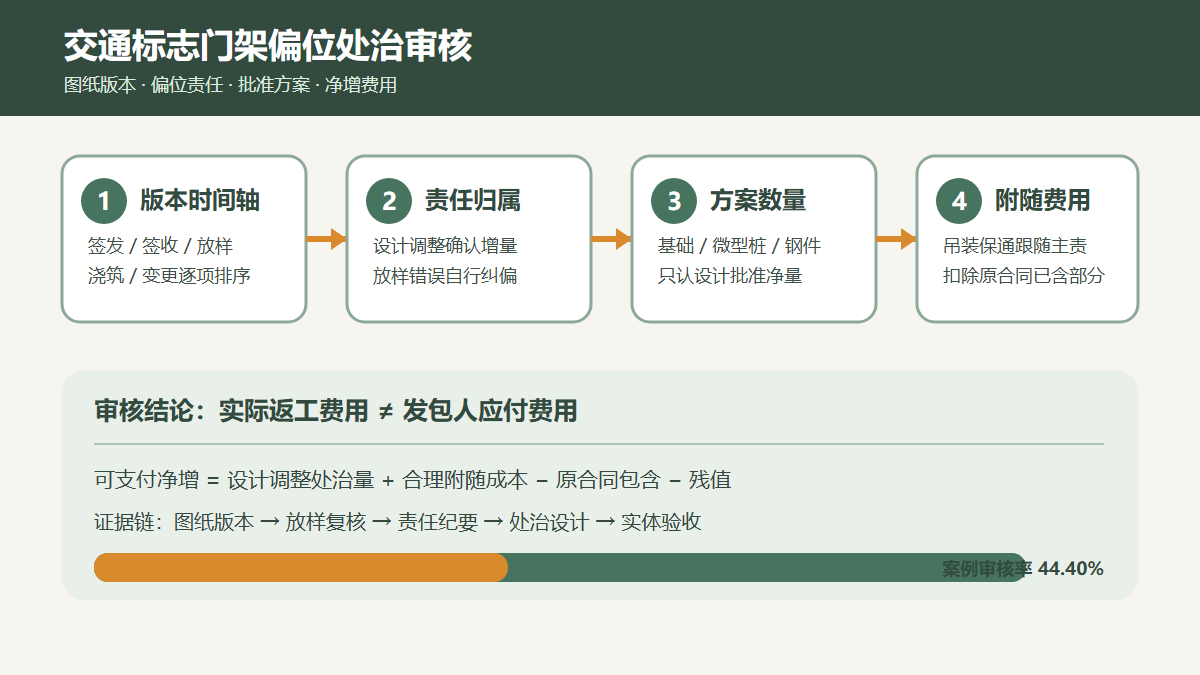

审核逻辑
1. 用版本时间轴锁定偏位责任
先排列设计坐标签发、图纸签收、现场放样、监理复核、基础浇筑和设计变更的时间。若基础施工后发包人才改变位置,合理净增费用可按变更分析;若最新版图纸已送达而施工仍使用旧坐标,或承包人放样错误,则拆除、重做和二次吊装属于纠偏成本。
2. 把坐标偏差与结构处治分开审核
并非所有偏位都需要拆除重做。应由设计单位依据净空、立柱内力、基础承载力和锚栓位置确定处治方式。审核只认可批准方案中的基础数量、微型桩根数和钢构件改制量,施工单位自行扩大处治范围或选择更高成本方案不能直接计价。
3. 附随费用跟随主责事件
二次吊装、夜间保通、机械进出场和检测并不是独立的责任事件。主项若属于承包人错误,其附随成本原则上也由承包人承担;主项若属于设计变更,则仅确认相对于原合同施工方案的净增部分,不能把原本就要发生的首次吊装和封道再次申报。
4. 钢构件改制按净增量和残值核定
柱脚板扩孔、加劲板补强或立柱底段重制,应有设计详图、材质证明、焊缝检测和现场验收。能利用的原构件应扣除回收价值,新增钢材按净重计算,切割、焊接和防腐若已包含在综合单价中不得重复拆项。
5. 复测是证据,不天然是新增费用
基础施工前后的坐标、标高和锚栓间距复核,是门架质量控制的必要环节。常规复测及施工错误后的复验通常由承包人承担。只有发包人另行委托独立检测,且超出合同约定验收范围时,才依据委托单和成果报告单独核价。
资料闭合建议
- 建立图纸版本登记表,保存每版门架坐标、签发时间、签收人和作废标识。
- 基础开挖、钢筋安装和混凝土浇筑前分别复核坐标、标高与锚栓中心距,并由测量、质检和监理签认。
- 偏位发生后先形成责任分析纪要,再由设计出具处治方案,避免边施工边补签。
- 处治工程量按基础、微型桩、钢构件和吊装台班分别记录,但在结算中共同关联同一责任事件。
- 夜间交通维护应附交警审批、封道时段、现场布设图和撤场记录,并扣除原合同已含时段。
- 旧柱脚板、锚栓和拆除钢材建立回收台账,明确复用、退库或残值处置去向。
结论
交通标志门架偏位审核应先判责任、再审方案、最后算净增。设计变化只支付相对原合同的合理增量,施工放样错误及其连带返工不得转嫁;二次吊装、交通维护和检测都应随主责事件归属。把图纸版本、测量记录、批准方案和实体数量闭合起来,才能避免一次偏位被拆成多项重复支付。
