高速公路雾区诱导防撞系统怎么组价?1200只诱导灯,不等于1200套系统

定额计算 gonglu 4周前 (09-25) 12次浏览 0个评论 扫描二维码
文章目录[隐藏]

雾区诱导防撞系统看起来是一排会闪烁的灯,组价时却不能只数灯。它至少包含环境感知、边缘控制、诱导执行、供电通信和中心平台五个层级。少算一个层级,系统可能亮却不会联动;把所有费用都按点位复制,又会在审计时被认定为重复计价。

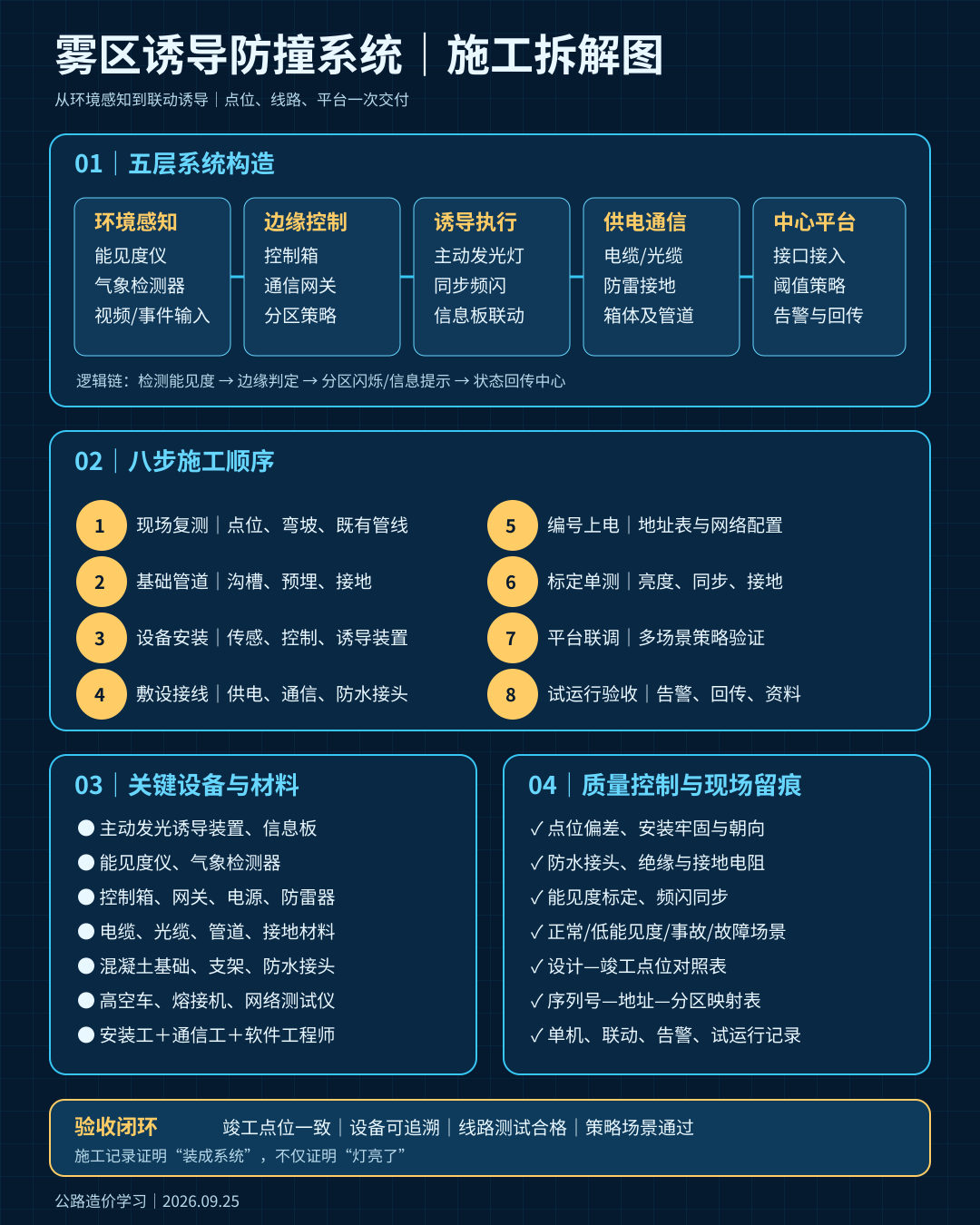

先看施工流程。第一步现场复测,核对弯道、纵坡、护栏形式、既有管线、供电点和通信条件,冻结点位表。第二步施工基础、沟槽、管道和接地,预留检修条件。第三步安装能见度检测器、气象检测器、边缘控制器和主动发光诱导装置。第四步敷设电缆、光缆或通信线,完成防水接头、箱体和防雷接地。第五步逐点编号、上电和网络配置。第六步标定能见度设备,检查诱导灯亮度、同步频闪和分区控制。第七步接入中心平台,测试正常、低能见度、事故和设备故障等策略。第八步试运行并提交点位、地址、测试、告警和维护资料。

主要材料包括主动发光诱导装置、能见度仪、气象检测器、控制箱、通信网关、电源、防雷器、接地材料、电缆光缆、管道、基础钢构件和混凝土。主要机械有高空作业车、开槽及钻孔设备、电缆敷设机具、光纤熔接机、网络测试仪和接地电阻测试仪。人工不能只算普工,还要考虑机电安装工、通信工、软件工程师、检测标定人员和厂家技术服务。

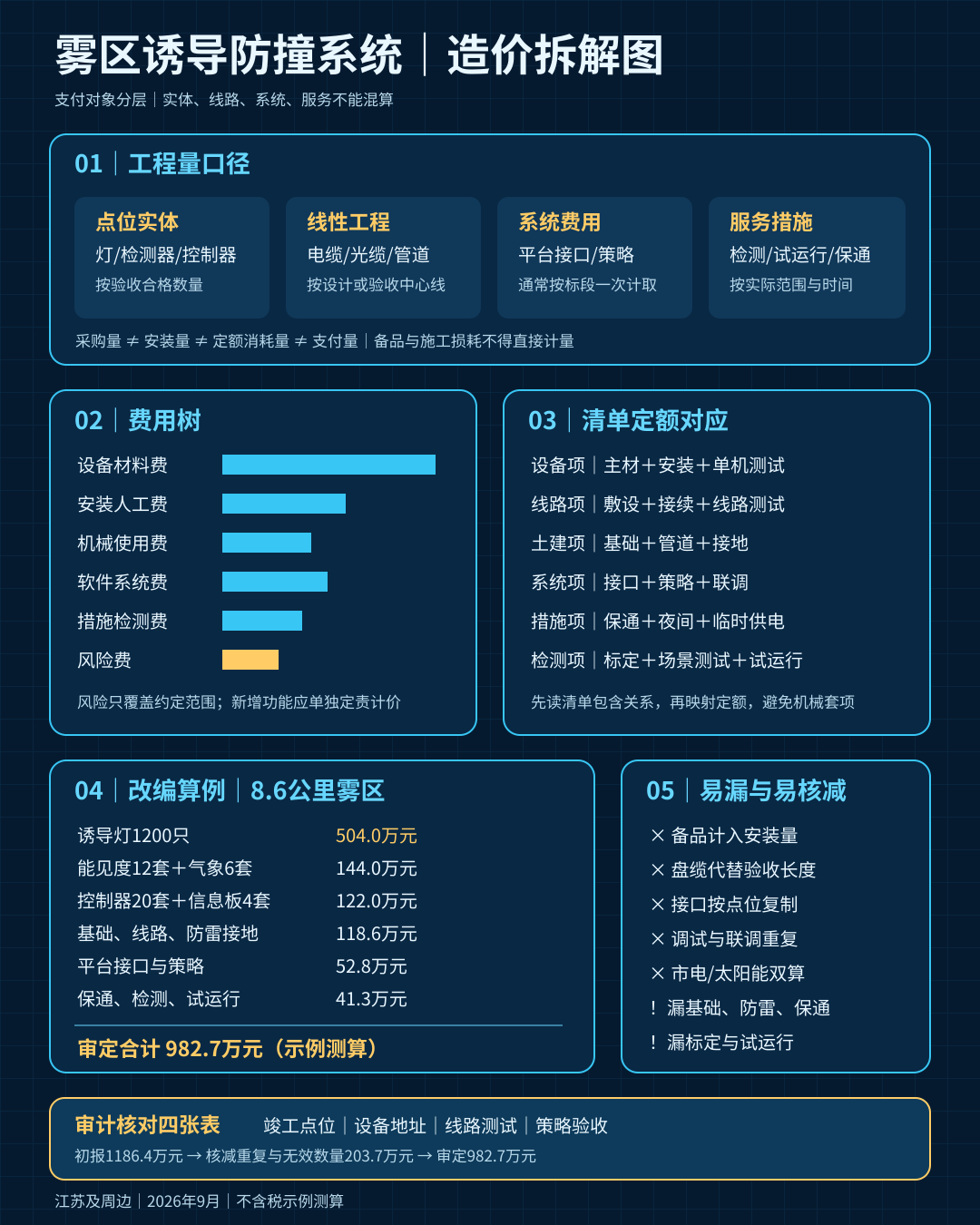

工程量口径要按对象拆开。诱导装置通常按验收合格的安装点位以“只”或“套”计量,左右两侧成对布设时,是否按一对还是单只支付,必须服从项目清单定义。检测器、控制器、信息板按设备实体计量;电缆、光缆和管道按设计中心线或验收长度计量,接头和施工损耗应放入消耗量,不应把采购盘长直接作为支付量。基础若清单单列,按混凝土、钢筋或座数计;若设备综合单价已经包含基础与支架,就不能再次套用。平台接口、策略配置和软件授权通常按一个系统或一个标段计价,不能因为有1200个灯点就复制1200遍。

清单定额组价可分五棵费用树。设备材料费解决“买什么”,包括传感、控制、诱导和网络设备;安装人工费解决“装起来”,包括定位、接线、编号和调试;机械费解决高空、开槽、熔接和测试;措施费考虑交通维护、夜间施工、临时供电和保通转换;风险费则覆盖既有接口不明、通信条件变化和试运行期故障响应,但发包人新增功能不应再藏进承包人风险。具体套项应依据项目清单说明、设计文件和采用的公路工程计价依据映射,设备费、安装费、软件费和土建配套费分别核对,不机械照搬某一条定额。

最常见的错套漏套有六类:把采购备品备件计入安装工程量;将太阳能供电和市电供电两套方案同时计取;电缆按采购长度结算,又在设备综合单价中重复包含;把既有平台的普通接入包装成一套新平台;常规联调已在设备安装或系统集成中计取,又单列逐点调试;只算灯和检测器,漏掉基础、防雷接地、交通维护、标定和试运行。审计最关注点位竣工表、设备序列号、线缆测试记录、平台授权范围、策略验收场景以及各清单项之间是否查重。

看一个改编算例。某8.6公里团雾路段设置主动发光诱导装置1200只、能见度检测器12套、气象检测器6套、边缘控制器20套、可变信息板4套,并配置8.6公里供电通信线路和1项平台接口。施工单位初报1186.4万元。复核时先冻结竣工点位和系统边界,再按“实体、线路、系统、服务”四类拆项:诱导装置504.0万元,能见度检测器103.2万元,气象检测器40.8万元,边缘控制器48.0万元,信息板74.0万元,基础、线路和接地118.6万元,平台接口与策略52.8万元,交通维护、检测和试运行41.3万元,合计982.7万元。

核减的203.7万元主要来自四处:采购备品计入安装点位,盘缆长度代替验收长度,软件接口按控制分区重复计取,以及常规逐点调试与系统联调重复。这个案例的审题顺序很重要:先画系统边界,再数验收实体;先区分一次性平台费用和逐点设备费用,再检查安装、调试、措施是否互相包含。若一上来只找“诱导灯安装”定额,后面不是漏系统,就是重复系统。

现场留痕建议形成五张表:设计与竣工点位对照表、设备序列号及地址表、线缆路由和测试表、单机与联动测试表、平台策略及告警验收表。导入同望时同步建立“包含关系备注”;用AI复核时,可让工具比对采购清单、竣工图和设备台账的数量差异,并扫描软件、调试、平台等高频重复关键词,最后由造价人员逐项确认合同边界。

本文金额均为江苏及周边地区、2026年9月、不含税示例测算,仅用于讲解拆项和纠错方法,不作为市场价格依据。

参考依据

技术与计量内容于2026年9月25日核验,主要依据:

案例均为同类型业务改编,不对应特定真实项目或判例;项目专用合同条款、清单说明和设计文件与本文假设不一致时,以项目文件为准。

配图

fog-zone-guidance-construction-20260925

fog-zone-guidance-cost-20260925

相关推荐: 预制 T 梁横隔板现浇段钢筋连接、吊模与高空平台费用的造价审核

预制 T 梁横隔板现浇段钢筋连接、吊模与高空平台费用的造价审核 问题背景 预制 T 梁架设后,横隔板现浇段承担梁片横向联结功能,施工通常包括预埋钢筋校正、焊接或机械连接、界面凿毛、吊模、混凝土浇筑、养生和高空作业防护。结算时,承包人容易把横隔板综合单价内的常规…

喜欢 (0)赏
[]
分享 (0)
关于作者:

您必须 登录 才能发表评论!
