波形梁护栏板搭接、调线返工与旧板回用的造价审核

问题背景
波形梁护栏常按安装完成后的中心线长度计量,板端搭接、连接螺栓、拼接螺栓及正常安装损耗通常已包含在综合单价内。改扩建工程中又会叠加既有护栏拆除、旧板检测回用、线形调整和交通转换,若仍以采购板材展开长度或领料数量结算,容易把搭接长度当作新增工程量,把施工调线当作独立项目,并遗漏旧构件回用对新购材料的扣减。
审核时应把“最终合格中心线长度”作为总量控制,再按新材料安装、旧材料回用安装和批准的责任性更换拆分价格。采购清单用于核对材料来源,不能直接替代成品计量;调线、拆装和损坏更换则必须结合原因归属与综合单价工作内容判断。
真实工程风格案例
某国道改扩建工程调整中央分隔带波形梁护栏。承包人按仓库出库及采购记录申报新护栏板折算长度 19,110 m,单价 238 元/m;另报 6,200 m线形调整费 22 元/m、420 块施工期间变形板更换费 365 元/块,以及 4,800 m旧护栏拆运整理费 18 元/m。
现场竣工测量确认,扣除开口、端头和未实施段后,最终合格中心线长度为 17,860 m。旧板检测记录显示其中 2,100 m经除锈、校形和螺栓更换后回用,合同中已有旧构件回用安装单价 52 元/m。420 块变形板中,76 块由业主临时交通转换碰撞造成并有指令和影像,其余为承包人堆放、吊装及调线过程损伤。合同新护栏综合单价已包含板端搭接、连接件、安装调整和正常损耗;拆除清单也已包含场内分类堆放。
申报金额与审核金额
| 费用项目 | 承包人申报依据 | 申报金额(元) | 审核口径 | 审核金额(元) | 核减(元) |
|---|---|---|---|---|---|
| 新波形梁护栏 | 19,110 m × 238 元/m | 4,548,180 | 新装净长度(17,860-2,100)m × 238 元/m | 3,750,880 | 797,300 |
| 旧板检测回用安装 | 未单列 | 0 | 2,100 m × 52 元/m | 109,200 | -109,200 |
| 线形调整 | 6,200 m × 22 元/m | 136,400 | 正常安装调整已含综合单价 | 0 | 136,400 |
| 变形板更换 | 420 块 × 365 元/块 | 153,300 | 业主责任 76 块 × 365 元/块 | 27,740 | 125,560 |
| 旧护栏拆运整理 | 4,800 m × 18 元/m | 86,400 | 已含于拆除项目,不重复计取 | 0 | 86,400 |
| 合计 | 4,924,280 | 3,887,820 | 1,036,460 |

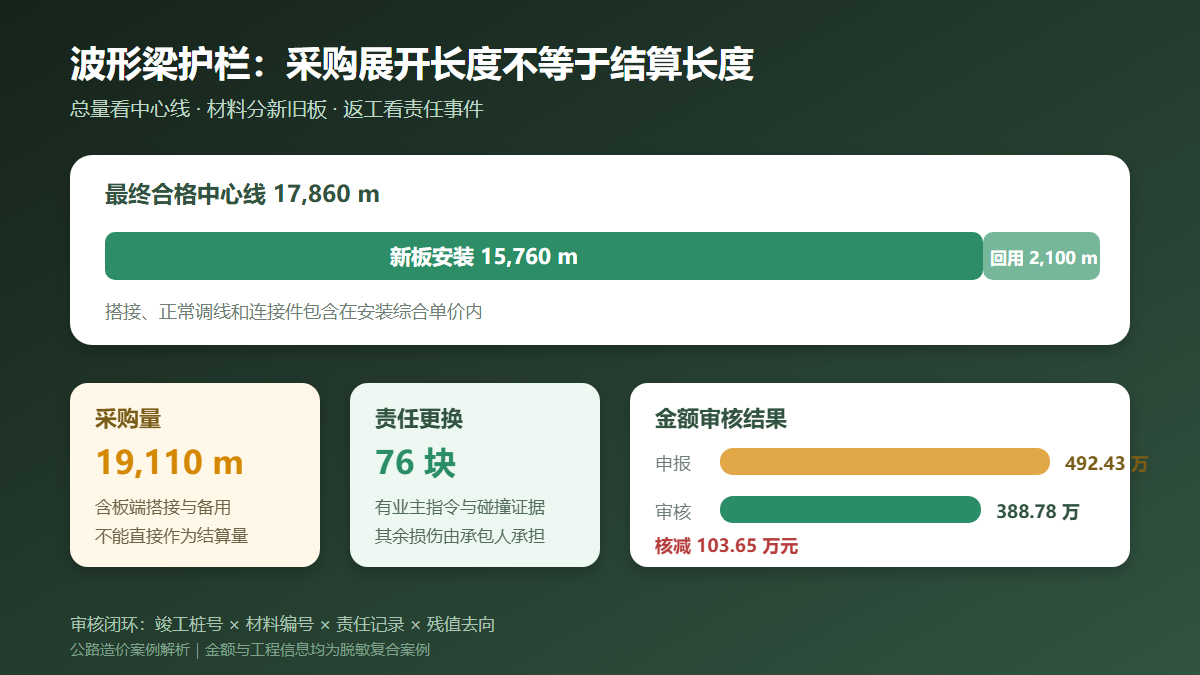

审核后综合核减 1,036,460 元。表中旧板回用安装属于承包人漏报但有合同依据的正向调整;即使将其补计,整体仍应核减采购展开长度、重复调线费和承包人原因损坏费用。
审核逻辑
1. 以竣工中心线控制总量
护栏板存在固定搭接,采购展开长度必然大于安装后的中心线长度。若合同计量规则为成品中心线长度,就应依据竣工图、测量记录和现场验收量扣除开口、端头另计段及未实施段。板材出库单只能用于材料平衡,不能把搭接长度转化为新增计量长度。
2. 新板与旧板回用必须分仓、分段、分价
改扩建工程应在竣工图上标明新板段和回用段,旧构件还应有拆除来源、检测分级、修复记录、领用去向和安装桩号。总中心线长度不变的前提下,回用 1 m旧板就应相应减少 1 m新板供货计价,再按合同中的回用安装工作内容支付合理费用。
3. 调线是否另计取决于合同基线和指令
安装过程中的挂线、顺直、紧固和正常调整通常属于综合单价。只有在已验收合格后,因业主新指令、设计再次变更或非承包人风险导致整体移位,且合同没有相应项目时,才可能作为变更评估。承包人为修正自身安装偏差进行的调线不能另行计费。
4. 破损更换按责任事件逐块核对
变形板数量应与事件记录、位置清单、照片、旧板回收单和新板领用单对应。案例中仅 76 块有交通转换指令和碰撞证据,其余损坏发生在承包人保管、吊装或返工环节,应由承包人承担。审核不能仅凭一张“损坏汇总表”认可全部更换。
5. 拆除、整理和残值形成闭环
先核对拆除项目是否已包含分类、装车、场内运输和堆放,再判断是否存在新增整理费。可回用板、报废钢材和螺栓应分别登记数量与去向;若旧构件产权或残值归发包人,应有移交或残值扣回记录,避免一边支付拆运费,一边让材料去向失控。
资料闭合建议
- 竣工测量表按桩号列示中心线长度、开口、端头、等级、板型及新旧材料属性。
- 建立“拆除—检测—修复—入库—领用—安装”旧板流转台账,每批材料保持唯一编号。
- 采购和出库台账单独反映搭接、备用和损坏,不直接作为结算工程量。
- 线形二次调整应附原验收状态、变更指令、调整前后桩号和责任说明。
- 损坏更换实行逐块清单,关联事件时间、现场照片、责任单位、新板领料和旧板回收。
- 报废钢材按合同约定办理移交、处置或残值扣回,数量应与检测淘汰记录一致。
结论
波形梁护栏审核要抓住三条线:成品中心线决定总量,新旧板流转决定材料价格,责任事件决定返工是否补偿。搭接属于构造要求,不等于可计量长度;正常调线属于安装义务,不等于新增工作;旧板只要进入回用段,就必须同步扣减新板供货。用竣工桩号和材料编号把两条链对齐,才能避免采购量、安装量和返工量相互叠加。
