高液限土石灰改良怎么组价?进场2.4万吨石灰,不能直接当结算工程量

定额计算 gonglu 1周前 (10-12) 1次浏览 0个评论 扫描二维码
文章目录[隐藏]

高液限土不是简单“掺点石灰再压一遍”。从土质调查、室内配合比到试验段、含水率调节、分层拌和和压实检测,每一步都会影响材料消耗和最终计量。尤其在2026年3月1日起施行JTG/T 3331-09—2025后,红黏土与高液限土路基有了更针对性的行业技术依据,项目组价更不能只看石灰发票。

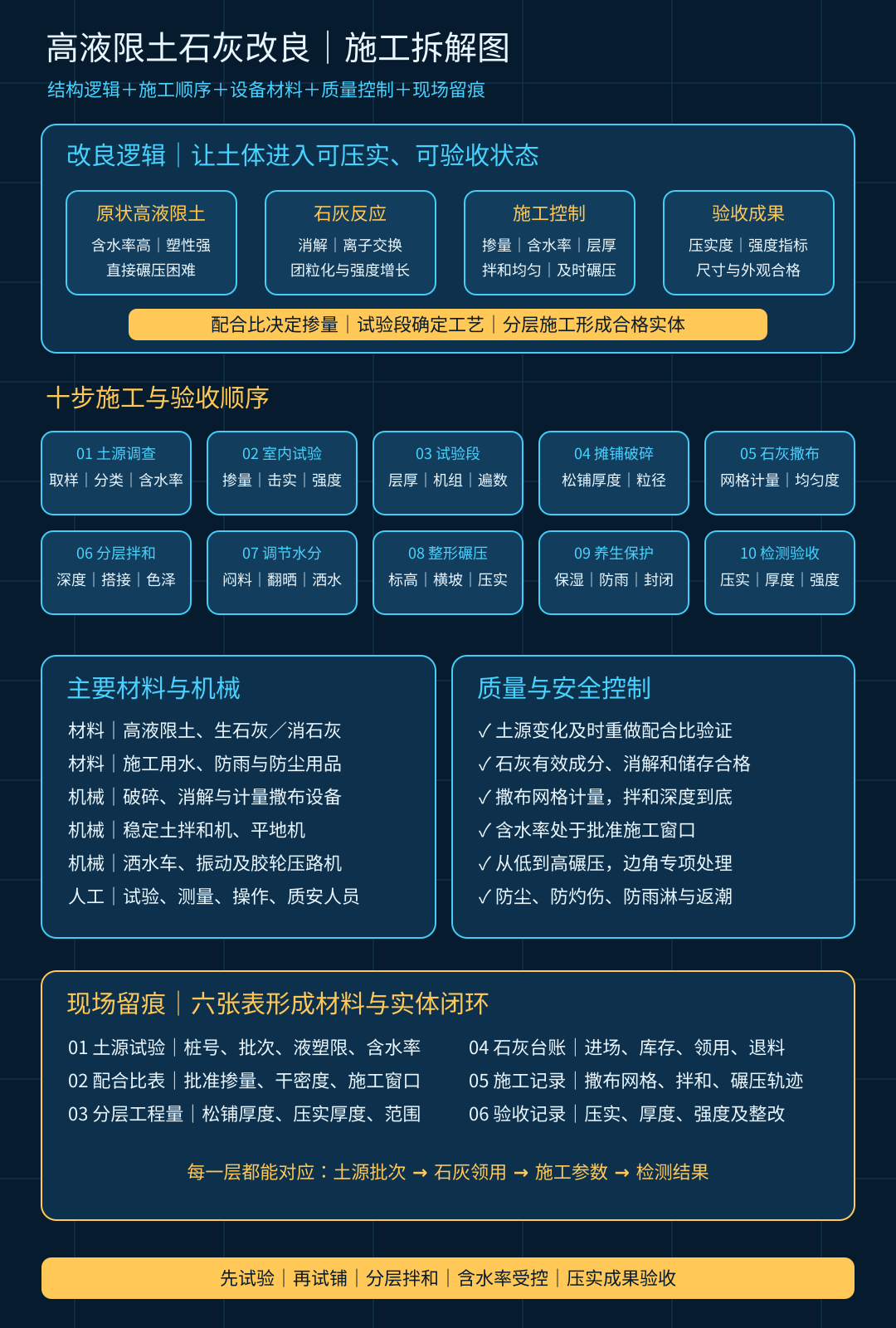

一、施工流程与结构逻辑

典型流程为:土源取样与分类→室内改良试验→确定掺量和目标含水率→试验段验证→土料摊铺与破碎→石灰消解、计量和均匀撒布→稳定土拌和机分层拌和→含水率调整→整形碾压→养生及检测验收。

施工控制的核心不是“石灰撒了多少”,而是改良后土体能否在规定压实层厚、含水率窗口和碾压组合下达到设计要求。一次拌和不均匀需要补拌,属于工艺消耗;不能把两遍拌和变成两遍工程量。

二、主要人工、材料和机械

人工包括试验人员、测量员、石灰消解与撒布人员、拌和机操作手、压路机司机、质量安全人员。主要材料为生石灰或消石灰、高液限土及施工用水,必要时配置防雨覆盖和防尘用品。

机械通常包括土料破碎设备、石灰消解或计量撒布设备、稳定土拌和机、平地机、洒水车、振动压路机、胶轮压路机和检测设备。石灰储存棚、防尘、洗车、雨季保护和人员防护属于容易漏掉的措施费用。

三、工程量口径:压实体积、松铺量和石灰吨数分开

支付工程量通常按设计和验收确认的改良土压实体积,或按批准面积乘设计厚度计算,具体以项目清单计量规则为准。松铺体积用于施工组织和材料计划,不能直接替代压实工程量。

石灰进场吨数属于材料消耗证据。理论用量应结合有效压实体积、干土密度、批准掺量和施工损耗计算,并与过磅、领用、撒布记录及现场抽检互相校核。库存、雨淋失效、返工补灰和用于便道的石灰,不能进入永久改良土支付量。

拌和遍数、压实遍数和机械轨迹是工艺参数,不是工程量倍数;同一层补拌或复压,若属于达到合同质量要求的正常施工,一般进入综合单价消耗。

四、清单定额与组价逻辑

先查原路基填筑清单已经包含什么。若原单价已含取土、运输、摊铺、整平和压实,改良新增单价应重点计算石灰材料、消解储存、计量撒布、增量拌和、含水率控制、试验检测及专项措施,不能把整套普通填筑费用再套一遍。

组价可按“基础填筑原单价+改良净增费用”或单列改良综合单价,关键是口径一致。采用定额时,应根据实际设备、层厚和掺量调整材料消耗,并检查定额中是否已含拌和、整形、压实及养生。没有完全匹配子目时,可按批准施工方案采用成本法并以同类项目询价校核。

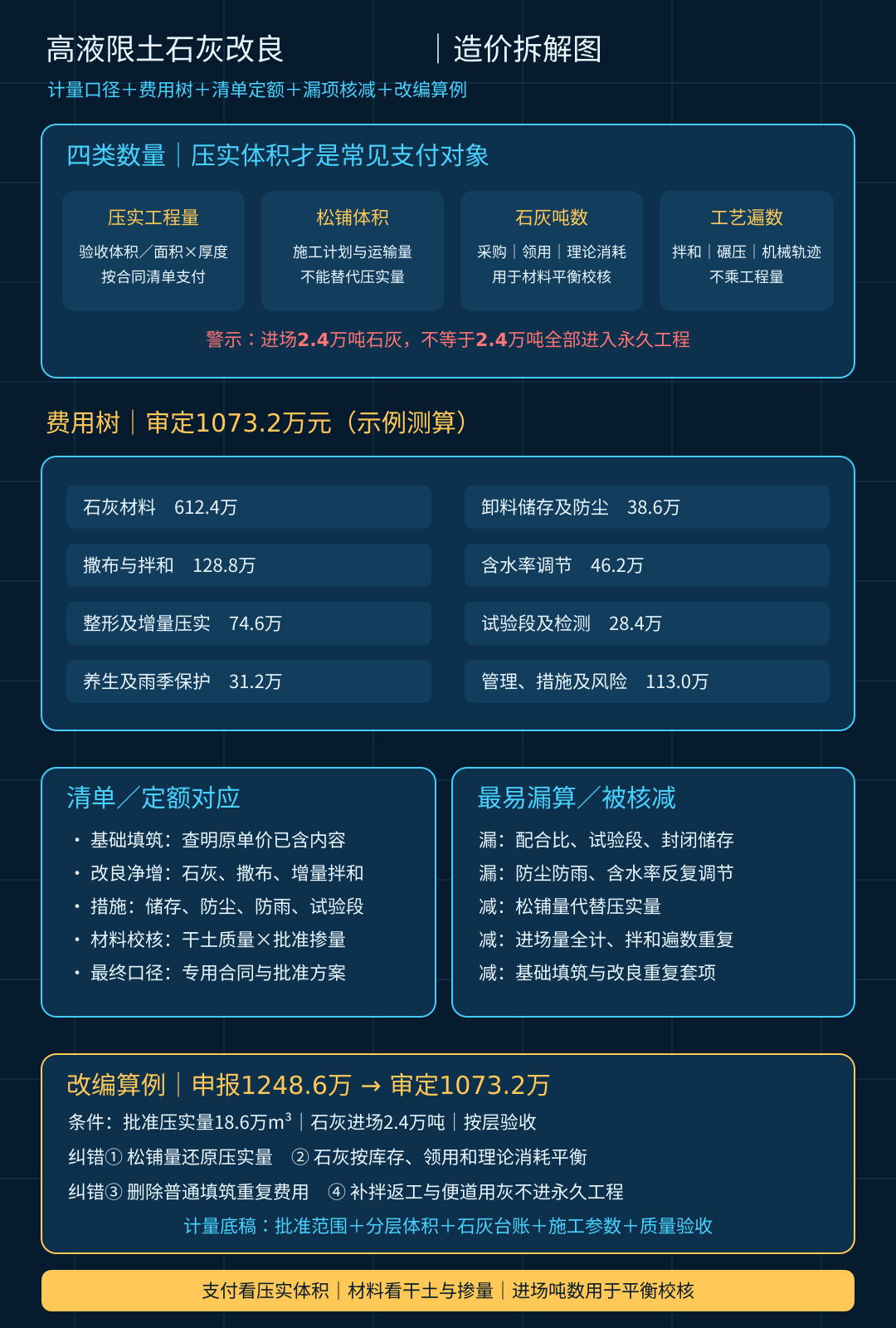

五、改编算例:1248.6万元为何审定1073.2万元

某标段批准对18.6万立方米压实高液限土进行石灰改良,施工单位依据松铺方量和2.4万吨石灰进场记录,申报1248.6万元。审核按竣工断面、压实层厚和验收记录锁定18.6万立方米有效工程量,再用干土密度、批准掺量、过磅领用和现场检测交叉校核材料。

审定费用为:石灰材料612.4万元,卸料储存及防尘38.6万元,撒布与拌和128.8万元,含水率调节46.2万元,整形及增量压实74.6万元,试验段与质量检测28.4万元,养生及雨季保护31.2万元,管理、措施及风险113.0万元,合计1073.2万元。

核减175.4万元主要来自四处:用松铺体积代替压实体积;把石灰采购量全部计入永久工程;普通路基填筑中的整形压实再次套取;将补拌、返工和施工便道用灰计入改良土。上述金额均为江苏及周边地区、2026年10月、不含税示例测算,不是材料市场指导价。

六、常见错套、漏项与审计风险

常见错套包括:按进场石灰吨数倒算全部工程量;把每遍拌和分别套一次定额;基础填筑与改良单价重复计算摊铺压实;未区分生石灰、消石灰及有效成分;不做含水率和干密度换算,直接用“体积×掺量”。

容易漏项的是室内配合比、试验段、石灰消解与封闭储存、防尘、雨季覆盖、含水率反复调节、边角部位小型机具、检测频次增加和不合格材料处置。审计时则重点核查设计批准范围、土源分类、配合比批复、石灰过磅与领用、每日撒布网格、拌和深度、压实检测和竣工断面是否闭合。

建议建立六张底稿:土源与试验批次表、批准掺量表、分层松铺与压实量表、石灰进销存表、设备轨迹和施工日志表、质量验收表。组价时先查原填筑清单已含内容,再加改良净增,最后用材料平衡校核,不要反过来由发票决定工程量。

一句话总结:压实体积决定支付对象,干土质量和掺量决定理论材料,进场吨数用于校核,拌和压实遍数只解释施工消耗。

参考依据

  1. 交通运输部,JTG/T 3331-09—2025《公路红黏土与高液限土路基设计与施工技术规范》,自2026年3月1日起施行,2026年10月12日核验。
  2. 交通运输部,JTG/T 3610—2019《公路路基施工技术规范》,2026年10月12日核验。
  3. 交通运输部,JTG 3450—2019《公路路基路面现场测试规程》,2026年10月12日核验。
  4. 交通运输部,《公路工程标准施工招标文件》(2018年版)及工程量清单计量规则,2026年10月12日核验。

本文中的15%偏差阈值仅为改编合同假设,不能直接用于具体项目。实际计量和调价应以专用合同条款、设计文件、批准施工方案、适用定额及当地计价规定为准。

配图

high-liquid-limit-soil-lime-treatment-cost-20261012

high-liquid-limit-soil-lime-treatment-process-20261012

相关推荐: 隧道防火涂料净面积、厚度超耗与作业平台费用的造价审核

隧道防火涂料净面积、厚度超耗与作业平台费用的造价审核 问题背景 公路隧道防火涂料通常按平方米计量,项目特征同时约定设计厚度、基层处理、分层喷涂和养护要求。结算中容易把“施工面积、喷涂遍数、材料耗量、检测厚度”混为一谈:按材料领用量反算扩大面积,以平均厚度超过设…

喜欢 (0)赏
[]
分享 (0)
关于作者:

您必须 登录 才能发表评论!
