隧道混凝土结构防火涂层怎么组价?喷了多少吨材料,不能直接当结算面积

定额计算 gonglu 1个月前 (09-10) 5次浏览 0个评论 扫描二维码
文章目录[隐藏]

隧道防火涂层常被当成“墙面刷涂料”,但它同时受基面状态、设计厚度、分层施工、环境条件和防火性能控制。造价人员如果只拿材料进场吨数倒算面积,容易把损耗、回弹、剩余库存和超厚施工都变成结算量;如果只套普通墙面涂料,又会漏掉专用材料、厚度换算、高空台车、养护和检测。

以下以公路隧道二次衬砌表面喷涂混凝土结构防火涂层为改编对象。材料体系、耐火性能、设计厚度、饰面要求和检验方法应执行设计、技术规范及批准产品文件。

一、构造层次与施工流程

典型体系可分为二衬混凝土基层、界面或底涂层、防火主涂层、表面找平及饰面保护层。并非每个产品都采用相同层次,套项前必须先看产品配套体系和设计工作内容。

施工流程通常为:

作业面移交→渗漏与缺陷处理→基面清理、打磨和除尘→含水状态检查→样板段试喷→界面层施工→防火主涂层分层喷涂→逐层厚度检查→局部修整→饰面层施工→养护→厚度、外观与粘结检查→资料归档

主要材料包括专用防火涂料、界面剂、配套底涂和饰面材料、修补料及养护材料。主要机械有喷涂机、搅拌机、空压机、作业台车、照明通风设备、吸尘工具和厚度检测仪。人工包含基层处理、配料、喷涂、找平、养护和检测配合。

质量控制点包括基面无渗水和浮尘、材料配比与批次、单层厚度、分层间隔、总厚度、空鼓开裂、粘结状态、饰面完整性及施工环境。只记录“当天用了多少袋”,无法证明哪一段形成了合格厚度。

现场应按桩号和部位留存基面验收、材料批次、配料记录、施工环境、每层厚度抽测、隐蔽影像、修补位置和最终检测报告。

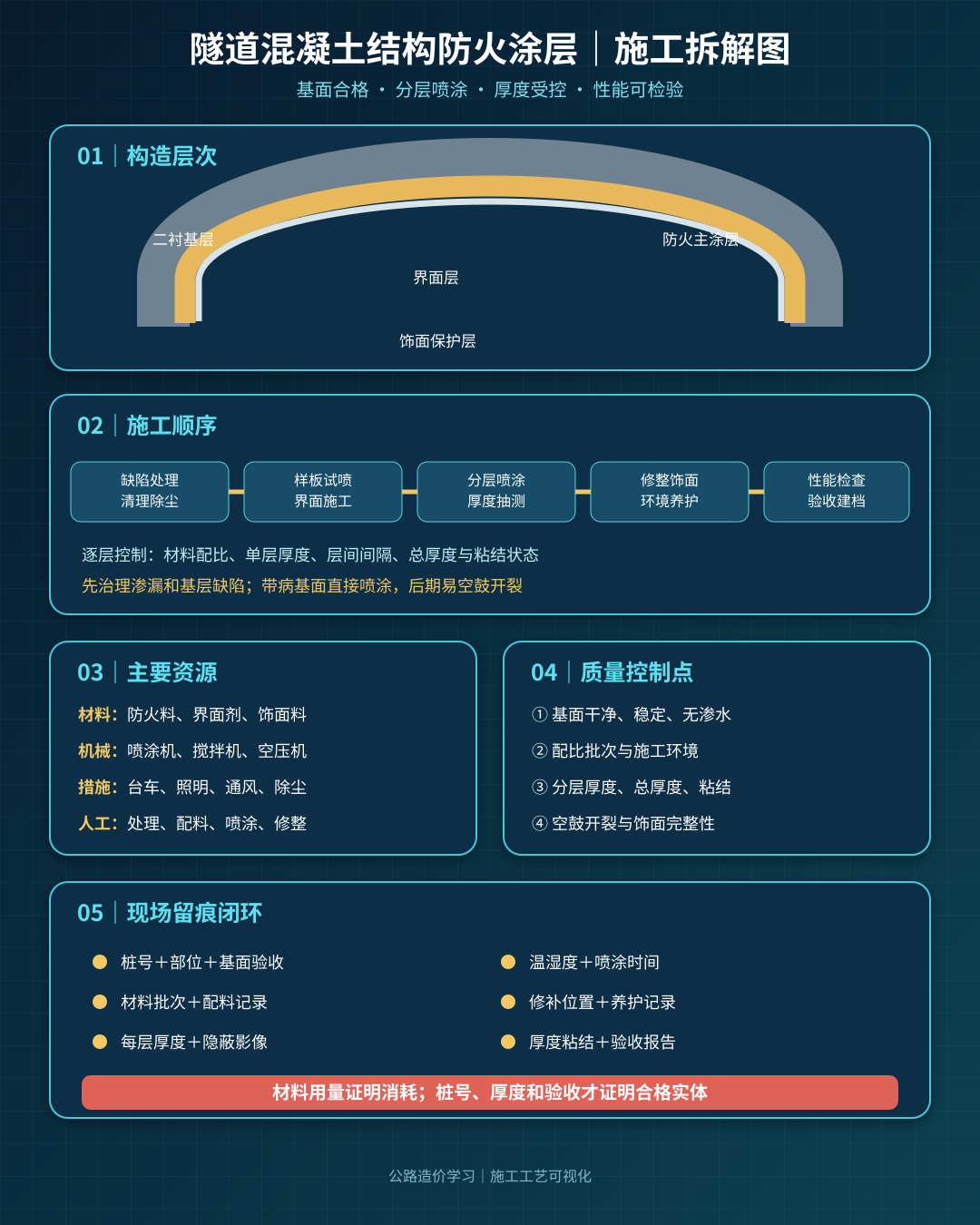

隧道防火涂层施工拆解图

二、工程量口径:净展开面积不是材料覆盖面积

项目专用清单可能按平方米、立方米或总价支付。按平方米计量时,一般以批准图示范围内、完成并验收合格的净展开面积为基础:

净面积=设计涂覆轮廓展开面积-不涂覆洞门、检修门、设备箱、沟槽开口等应扣区域

是否扣除小面积孔洞、施工缝和预留件,应执行项目专用计量规则。材料包装标注的理论覆盖率只能用于估算消耗,不能替代实体测量;合理喷涂损耗、试喷和剩余材料应进入综合单价。

设计厚度是项目特征和消耗参数。承包人为弥补基层不平或施工控制不足造成的超厚,通常不能扩大支付面积或另计材料。若设计书面提高厚度,应按变更后的工程量或单价换算处理。

三、清单定额与组价逻辑

套项前先核对清单项目特征是否已包含基面处理、界面层、主涂层、饰面层、台车、养护和检测。若现有定额厚度与设计不同,应根据适用定额规则调整材料消耗和人工机械,不能只在工程量上乘厚度倍数。

建议费用树拆为:

防火主材及合理损耗+界面与饰面配套材料+基层清理人工+分层喷涂人工+喷涂搅拌机械+台车照明通风措施+养护检测+管理利润和风险

材料费重点核规格、性能等级、设计厚度和配套体系;机械费要结合喷涂效率、洞内转场和作业窗口;人工费受断面、预埋件密度、零碎边角及基层修补量影响。返工、空鼓铲除和无批准超厚不应转给发包人。

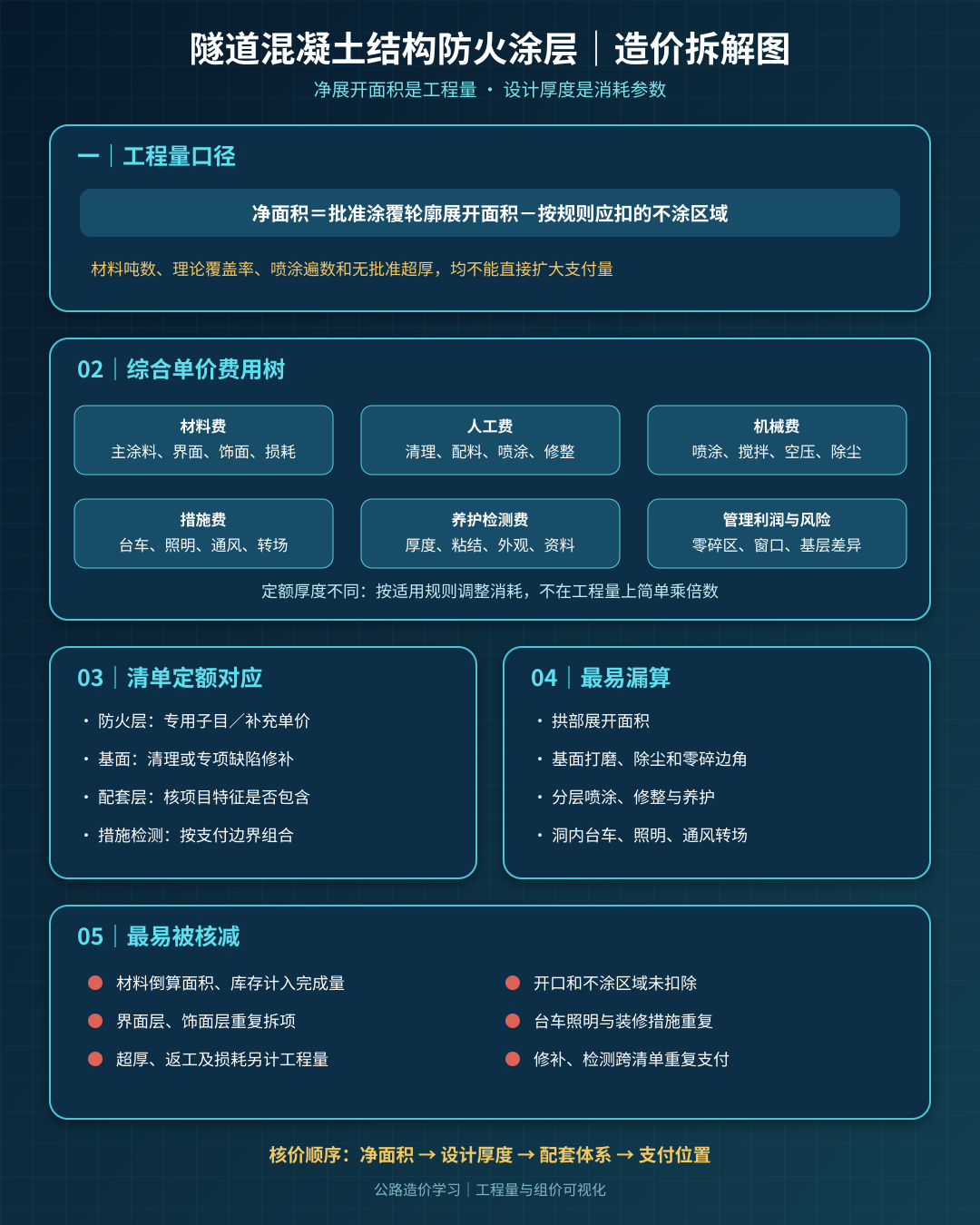

隧道防火涂层造价拆解图

四、改编算例:1128.4万元为何审定938.6万元

某双洞隧道设计防火涂层净展开面积36800平方米,包含界面层、防火主涂层和饰面层。承包人按材料进场量及理论覆盖率折算为40650平方米,并申报1128.4万元。

以下为示例测算:地区假设为江苏及周边,时间为2026年9月,金额均为不含税示例价;材料价格和设计厚度以项目询价及批准文件为准。

审核按竣工断面、桩号分区、材料台账及其他清单查重后发现:

  • 用材料折算面积代替实体净面积,包含损耗、试喷和库存,核减46.2万元;
  • 检修门、设备箱和沟槽开口未按专用规则扣除,核减12.8万元;
  • 界面层和饰面层已含在防火涂层综合单价,又单独申报,核减27.6万元;
  • 台车、临时照明和交通组织与洞内装修措施项目重复,核减31.4万元;
  • 局部喷涂超过设计厚度且无变更依据,核减22.5万元;
  • 常规基面找平与另列混凝土缺陷修补重复,核减18.7万元;
  • 常规厚度、粘结检查与独立检测清单重复,核减9.6万元;
  • 管理利润和风险重复取费,核减21.0万元。

最终审定:

1128.4-46.2-12.8-27.6-31.4-22.5-18.7-9.6-21.0=938.6万元

纠错顺序是:先按竣工轮廓和批准范围核净面积,再确认设计厚度及材料体系;随后查界面、饰面、修补、台车和检测在哪个清单支付;最后把损耗放回单价,剔除库存、返工和无批准超厚。

五、常见错套漏套与审计风险

  1. 用进场吨数或理论覆盖率倒算结算面积;
  2. 轮廓按投影面积计算,漏掉拱部展开系数;
  3. 检修门、设备箱和不涂区域没有按规则扣除;
  4. 设计厚度变化未调整消耗,直接扩大面积;
  5. 超厚既增加材料消耗,又作为变更申报;
  6. 成套单价已含界面层和饰面层,再拆项计费;
  7. 普通墙面涂料定额未换算专用材料和厚度;
  8. 漏算基层打磨、除尘、零碎边角和洞内转场;
  9. 作业台车、照明通风与装修措施项目重复;
  10. 渗漏治理、结构修补与常规基面处理混算;
  11. 厚度检测、粘结检查在两个清单重复;
  12. 没有桩号分区和逐层记录,材料量无法对应合格实体。

在同望软件中,可按“基面处理—界面层—主涂层分层喷涂—饰面保护—台车及洞内措施—养护检测”建立补充单价,并在项目特征中写明设计厚度、材料体系和包含范围。

AI可辅助比对竣工断面、桩号面积表、材料批次和检测记录,筛查面积重复、厚度异常及跨清单重复;最终仍要由造价人员按合同和有效图纸复核。

隧道防火涂层真正要算的不是进了多少吨料,而是:

哪些批准表面形成了满足设计厚度和性能要求的合格涂层,材料合理消耗和配套工序分别在哪个清单中支付,而且只支付一次。

注:案例为同类型项目改编,不对应具体工程;产品与施工参数以设计、技术规范和批准方案为准。
