永久交通标志反光膜等级、版面面积与旧标志板再利用的造价审核

交安绿化 1212 23小时前 10次浏览 已收录 0个评论 扫描二维码
文章目录[隐藏]

永久交通标志反光膜等级、版面面积与旧标志板再利用的造价审核

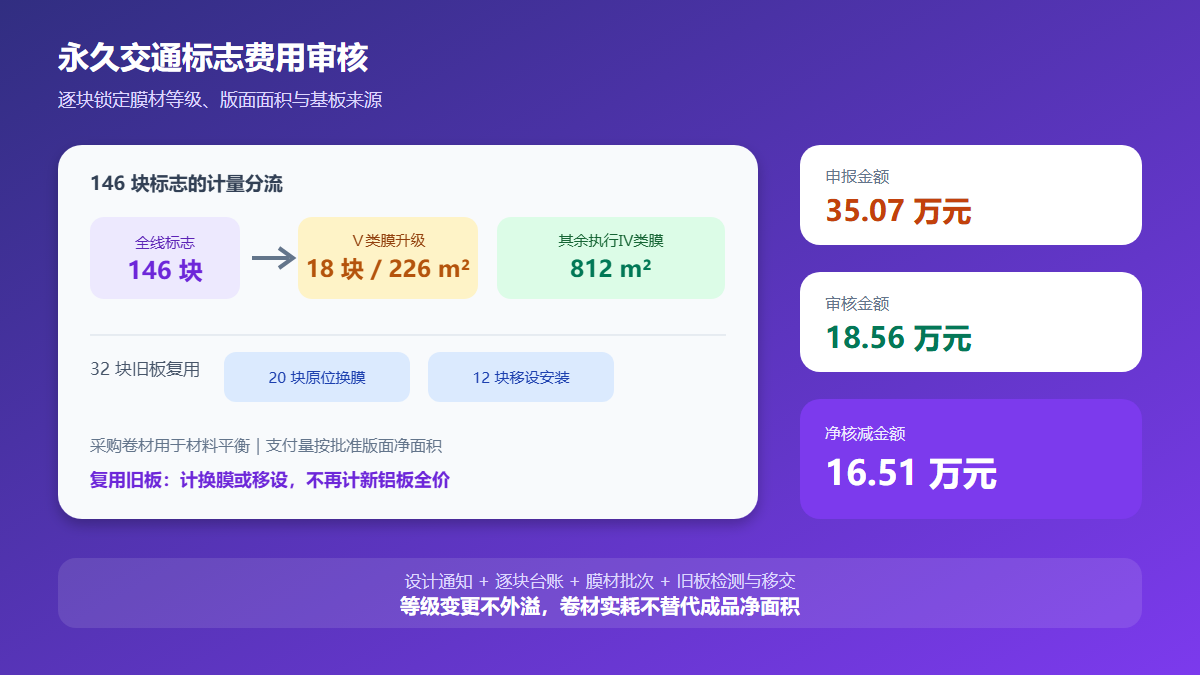

永久交通标志费用审核信息图

问题背景

公路改扩建项目的永久交通标志,常同时包含新制标志、旧板换膜、旧板移设和新增版面。结算争议主要集中在三点:反光膜等级提高是否对整批标志适用;面积应按铝板外轮廓、图文实际贴膜还是采购卷材实耗计算;旧标志板再利用后,能否同时申报新铝板、拆除、运输、清洗和重新安装。

审核不能只核对材料发票,而应按“标志编号—批准版面—基板来源—反光膜等级—安装位置”逐块闭合。设计变更只对特定位置升级时,不能扩展到同批全部标志;复用旧板时,应从新制标志综合价中扣除未发生的铝板制作,并判断拆装工作是否已被移设子目覆盖。

真实工程风格案例

某国道一级公路改扩建工程共有永久交通标志 146 块。原设计采用Ⅳ类反光膜,后因互通出口夜间识认要求,设计通知仅批准 18 块指路标志升级为Ⅴ类膜。施工组织又明确利用检测合格的旧铝板 32 块,其中 20 块原位换膜、12 块移设;其余 114 块新制。合同新制标志综合价含铝板、反光膜、版面制作和安装,旧板换膜、移设另有对应子目。

承包人按采购卷材 1,286 m²申报全部Ⅴ类反光膜,并对 32 块旧板仍套用新制标志全价,同时拆分清洗和二次运输。审核按批准版面外轮廓面积确认:18 块Ⅴ类膜 226 m²,其余Ⅳ类膜 812 m²;搭接、裁边和图文镂空均按综合单价损耗处理。32 块旧板按换膜或移设子目审核,不再计新铝板;只有设计要求运至指定检测点的 12 块发生合同运距外运输,按签认运距审核增量。

申报金额与审核金额

费用项目 申报依据与金额 审核依据与金额 核减金额
Ⅴ类反光膜升级 采购实耗 1,286 m²×165 元/m²=21.22 万元 批准 18 块、226 m²×165 元/m²=3.73 万元 17.49 万元
Ⅳ类反光膜 未单列申报,0 原设计 812 m²×105 元/m²=8.53 万元 -8.53 万元
旧板按新制标志计价 32 块、面积 214 m²×520 元/m²=11.13 万元 旧板换膜及移设对应子目=5.46 万元 5.67 万元
清洗及二次运输 32 块综合申报=2.72 万元 仅 12 块合同运距外运输=0.84 万元 1.88 万元
合计 35.07 万元 18.56 万元 16.51 万元

注:Ⅳ类反光膜为完成原设计范围必须计取的项目,表中负核减表示审核调增;汇总后净核减 16.51 万元。本案例为依据公路交安工程常见计量争议整理的脱敏复合案例,编号、面积和金额仅用于展示审核方法。

审核逻辑

1. 将等级变更限定到批准标志编号

先读取设计通知的适用范围,不能只看到“采用Ⅴ类膜”几个字就覆盖全线。应把批准的 18 块标志编号与竣工图、版面图、现场照片逐一对应,其余标志仍执行原设计等级。材料统一采购或施工单位主动提高标准,不当然产生合同价款调整。

2. 反光膜按合同约定版面净面积审核

多数标志工程按标志板外轮廓面积或成品块综合计量,字体镂空、拼接搭接、裁边和卷材余料属于单价中的正常损耗。采购卷材面积可检验材料流向,但不能直接作为支付量。异形板应按技术规范规定的几何面积计算,不能用外接矩形放大。

3. 等级价差与完整材料价不可重复

若原清单综合价已含Ⅳ类膜,变更为Ⅴ类膜通常审核两种材料的合理价差,而不是再计一遍Ⅴ类膜全价。本案例金额表为清晰展示等级范围而分别列示两类膜;实际结算应结合清单结构,避免“原综合价不扣、升级材料全额另计”的双重支付。

4. 旧板再利用应扣除未发生的新铝板制作

检测合格的旧铝板继续使用时,现场确有清洗、除胶和重新贴膜,并不意味着可套用新制标志全价。审核要拆分基板、膜材、版面加工和安装,按合同换膜或移设子目计取;若只能借用新制子目,应扣除铝板材料及未发生的制作工序。

5. 拆除、移设和安装检查工作内容重叠

“标志移设”通常已经包含拆除、装车、合理运距运输和重新安装。将旧标志拆除费、运输费和安装费再次分列,容易重复。只有业主指定的检测、仓储或超出合同运距的转运形成可辨认净增量,并有书面指令与运输记录时,才单独审核。

6. 用现场可识别信息验证材料等级

反光膜等级不能仅凭供货发票判断。审核应结合产品批次证书、膜面永久标识、逆反射系数检测报告和夜间抽检记录;标志板背面应永久标注编号、生产日期和膜材批次,使材料证明能够落到具体成品,而不是只证明项目买过某种材料。

资料闭合建议

  1. 建立逐块标志台账,至少列明编号、桩号、版面尺寸、膜材等级、基板来源和安装状态。
  2. 设计变更附件直接列出升级标志编号及面积,避免用“互通范围内”等模糊描述。
  3. 旧板拆除时拍摄正反面、尺寸和损伤状况,形成可再利用检测及移交清单。
  4. 膜材合格证、批次检测报告与标志背面编号关联,竣工抽检记录保留检测点位。
  5. 对合同运距外运输记录车辆、起讫点、日期和签认里程,并与移设子目工作内容核对。

结论

永久交通标志审核应以逐块编号为主线,锁定等级变更范围、版面净面积和基板来源。本案例将 35.07 万元申报额审核为 18.56 万元,净核减 16.51 万元;核心处理是把Ⅴ类膜限定在批准的 18 块标志,对其余标志恢复Ⅳ类膜计价,并对旧板复用扣除未发生的新铝板制作和重复拆装费用。
