施工钢栈桥怎么组价?采购1320吨钢材,不能直接当成结算工程量

定额计算 gonglu 3周前 (10-03) 9次浏览 0个评论 扫描二维码
文章目录[隐藏]

钢栈桥看起来是一座临时桥,造价上却同时存在四种量:设计桥面面积、验收安装实体、采购钢材吨位和周转摊销量。把这四种量混在一起,施工单位容易漏掉水上吊装、维护和拆除,审核单位也容易把1320吨采购钢材当成1085吨安装实体,或者把可回收钢材按一次性消耗全额支付。

本文以跨河桥施工便道钢栈桥为改编案例,结构和价格仅用于讲解审题、拆项与纠错。实际项目应以专项设计、施工方案、合同清单、适用定额及水域条件为准。

一座钢栈桥,要从水下拆到桥面

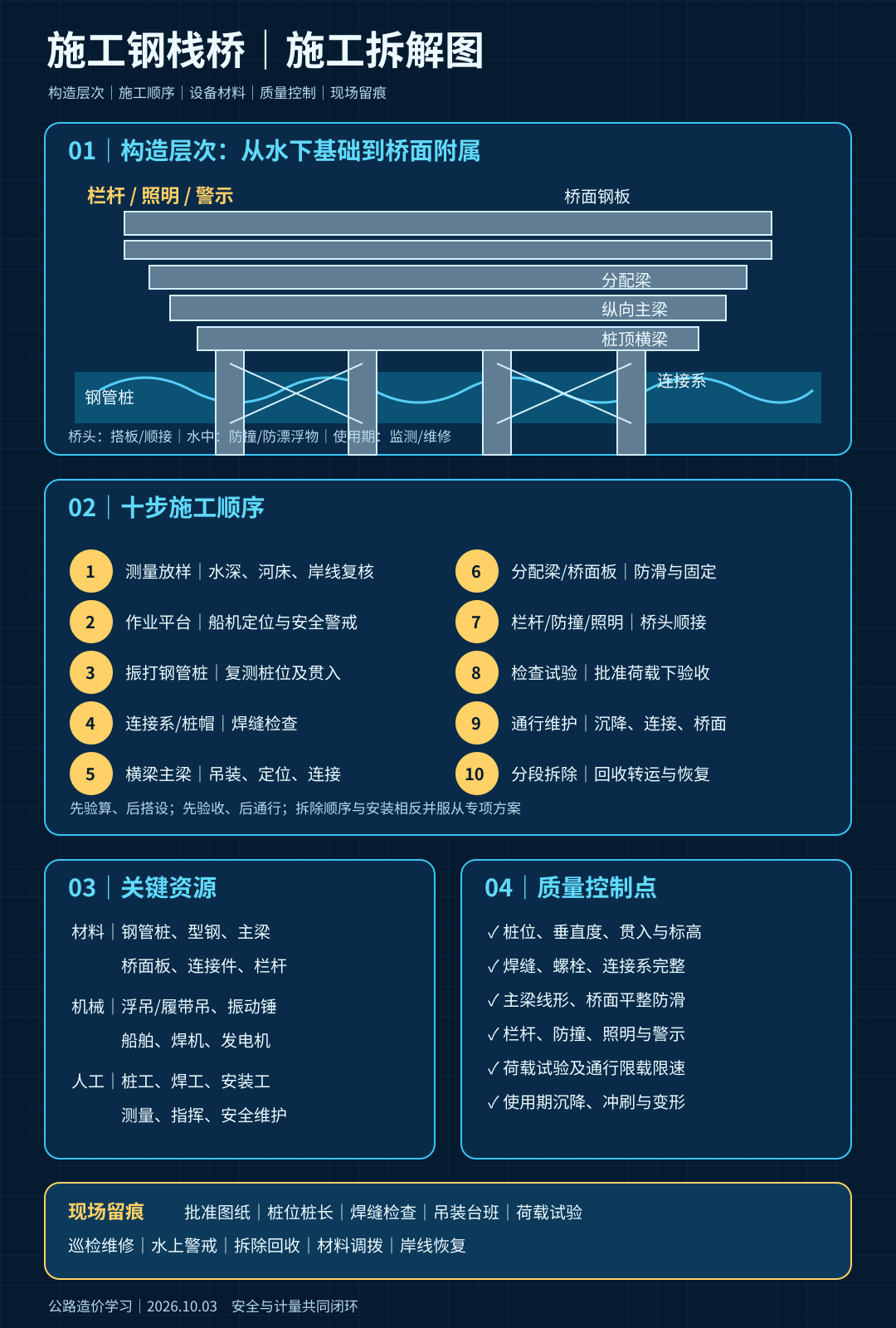

典型构造自下而上包括钢管桩基础、桩间连接系、桩顶横梁、纵向承重梁或贝雷梁、分配梁、桥面钢板、栏杆及附属设施。岸侧还可能有桥台或搭板,水中设置防撞、防漂浮物措施,夜间配置照明和警示。若承担混凝土罐车、履带吊等重载,还要按批准荷载进行专项设计、验算和试验。

施工流程通常为测量放样和水域探查,搭设施工作业平台,振打钢管桩,复测桩位和入土深度,焊接连接系及桩帽,安装横梁、纵梁和分配梁,铺设桥面板及栏杆,完成防撞、照明和标识,组织检查与荷载试验,投入使用后定期巡检维修,工程结束再分段拆除、转运并恢复岸线。

主要机械有人货船或浮吊、履带吊、振动锤、汽车吊、运输车、焊机和发电机;材料包括钢管桩、型钢、贝雷片或主梁、分配梁、桥面板、连接件、栏杆、防撞构件和涂装材料;人工主要是测量、起重指挥、桩工、焊工、安装工、安全员及维护人员。水上作业还涉及救生、航行警示和防污染措施。

工程量先按合同口径,不按仓库口径

若清单以平方米计量,通常按批准设计范围内、验收合格的桥面水平投影面积计算,孔跨数、桩长和用钢量用于校核及组价,不自动变成额外支付量。本例钢栈桥长180米、净宽7米,设计桥面面积为1260平方米;桥头加宽平台另有批准范围的,单独按合同规则计量,施工单位自行设置的材料堆放外挑平台不能未经批准并入。

若合同按吨计量,则应以批准图纸及验收实体确定安装重量,并明确螺栓、焊缝、连接板、损耗和临时加固是否包含。采购1320吨只能证明材料进场,不能证明全部形成合格实体。本例复核安装实体1085吨,剩余包括库存备用、切割损耗、返工废料和未安装构件。

钢管桩长度也要分清。理论桩长、采购桩长、累计打入长度、设计有效长度和拔除长度可能不同。发生地质条件变化需要接桩时,应有贯入记录、标高复测、设计或监理确认;不能只凭钢管采购单推算水下实体。

组价不是“钢材吨数×信息价”

清单已有钢栈桥综合项目时,先查工作内容是否包含基础、上部结构、桥面、搭拆、维护和附属。没有适配综合项目或发生批准变更时,再按构造拆分定额与市场询价,但要保持计量口径一致。

直接成本可拆为五层:基础层包括钢管桩、连接系、振打与拔除;承重层包括横梁、主梁、分配梁和连接;桥面附属层包括钢板、栏杆、防撞、照明和标识;机械措施层包括水上吊装、船机、临时平台、进退场和交通组织;服务层包括荷载试验、监测、巡检维修、拆除转运及恢复。

人工费随水上安装、焊接和维护工日确定;材料费要区分一次性消耗、可周转构件和回收残值;机械费按有效台班和施工组织测算;措施费按批准方案及合同边界计取;风险费只覆盖报价约定范围内的正常波动,水文变化、航道要求或设计荷载改变是否另计,需根据责任和变更程序判断。

可周转钢材最容易出现两个极端:施工单位按全额新购价申报,忽略拆除后的使用价值;审核单位只给很低摊销率,又不考虑切割、焊损、整修、转运和资金占用。合理做法是依据合同,结合新材价格、周转次数、损耗率、整修费用、使用期和残值形成摊销逻辑,并说明材料最终归属。

改编算例:1260平方米、1085吨实体,怎样从986.4万元复核到812.6万元

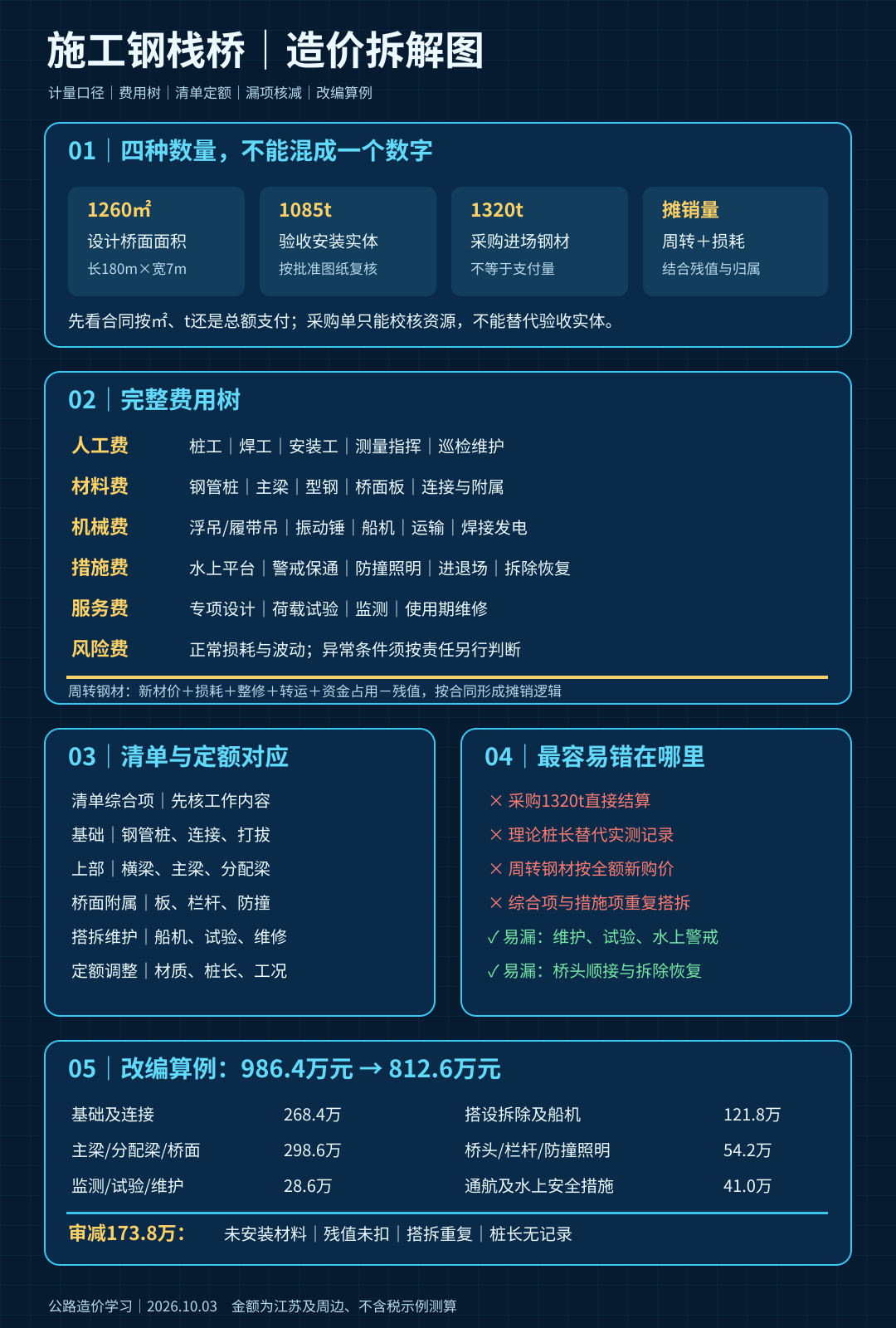

某项目申报钢栈桥费用986.4万元,采购钢材1320吨,方案桥长180米、宽7米。审核人员先冻结批准版图纸,复核桥面面积1260平方米、安装实体1085吨,再核对搭拆、维护、试验和水上措施是否已包含。

复核后的示例费用为:钢管桩、桩顶横梁及连接体系268.4万元;主梁、分配梁和桥面体系298.6万元;水上吊装、搭设拆除及船机121.8万元;桥头处理、栏杆、防撞、照明和标识54.2万元;监测、荷载试验及使用期维护28.6万元;经批准的通航与水上安全措施41.0万元,合计812.6万元。

审减173.8万元主要来自四处:未安装的235吨材料不能按实体支付;可周转钢构件按全额新购价计入但未处理残值;同一批构件的拆装机械在综合项目和措施项目中重复;理论桩长大于经记录确认的有效桩长。与此同时,原报价漏掉的水上维护、荷载试验和经批准安全措施得到补正,没有简单按“采购吨位少了就一扣到底”。

在同望软件中,建议把钢栈桥建成一个主清单,下面设置基础、上部、桥面附属、搭拆、维护和专项措施六个分析节点;备注每个节点采用面积、吨、米、台班还是包干口径。AI复核可以把材料进场单、批准图纸、打桩记录和拆除回收单互相勾稽,快速找出“进了场但没安装”“装了但已拆回”“同一机械重复计取”的疑点,最后仍由造价人员按合同作出判断。

钢栈桥最容易漏算的不是钢材,而是水上施工平台、船机待位、桥头顺接、防撞警示、试验监测、日常维护和拆除恢复;最容易被核减的,则是采购吨位直接结算、理论桩长替代实测、周转材料全额计入、搭拆重复和安全措施边界不清。审题时先问“按什么付”,拆项时再问“为完成它用了什么”,顺序反了,账就容易乱。

参考依据

以下官方资料于2026年10月3日检索核验。标准用于技术、安全和施工组织判断;案例的责任划分、费用处理及金额为特定合同假设下的业务分析,不是标准规定的统一支付比例或市场价格。

  1. 交通运输部《公路工程施工安全技术规范》JTG F90—2015,公告公开日期2015年2月27日,2015年5月1日起施行:官方公告及全文。
  2. 交通运输部《公路桥涵施工技术规范》JTG/T 3650—2020,公告公开日期2020年6月30日,2020年10月1日起施行:官方公告及全文。
  3. 交通运输部《公路工程标准施工招标文件》(2018年版),公告公开日期2018年2月27日,2018年3月1日起施行:官方公告及附件。项目的专用合同、工程量清单、计量规则和批准方案应优先逐项核对。

配图

steel-trestle-construction-20261003

steel-trestle-cost-20261003

相关推荐: 隧道二衬设备洞室预留、预埋件漏埋与后期开槽修复费用的造价审核

隧道二衬设备洞室预留、预埋件漏埋与后期开槽修复费用的造价审核 问题背景 公路隧道二次衬砌施工时,需要同步完成消防箱、配电箱、监控设备箱等洞室预留,以及电缆支架、管线托架和设备底座预埋。土建与机电图纸接口调整较晚时,已完成的二衬可能需要后期开槽、钻孔植入锚栓、增…

喜欢 (0)赏
[]
分享 (0)
关于作者:

您必须 登录 才能发表评论!
