湿陷性黄土灰土挤密桩有效桩长、空钻段与缩孔补桩费用的造价审核

问题背景
湿陷性黄土路基采用灰土挤密桩处理时,结算争议通常集中在三个口径:桩长按地面到孔底还是按有效填料段计算,桩顶预留空钻段能否另计,以及检测不合格后的补桩能否作为地质变化费用申报。施工记录往往只有“成孔深度”和材料领用量,却缺少桩顶、桩底高程及逐层夯填数据,容易把空孔、缩孔、塌孔复钻和补桩全部混入有效工程量。
审核不能只对总米数。应先锁定批准桩位,再以施工前地面、设计处理底高程和桩顶设计高程计算有效桩长;随后用逐桩成孔记录、灰土拌合台账、夯击记录和检测结果验证实体。因承包人设备、含水率控制或成孔间隔不当导致的缩孔、断桩和补桩属于质量责任;只有原勘察未揭示的异常土层导致设计范围扩大,且完成变更批准,才可能形成可支付净增量。
真实工程风格案例

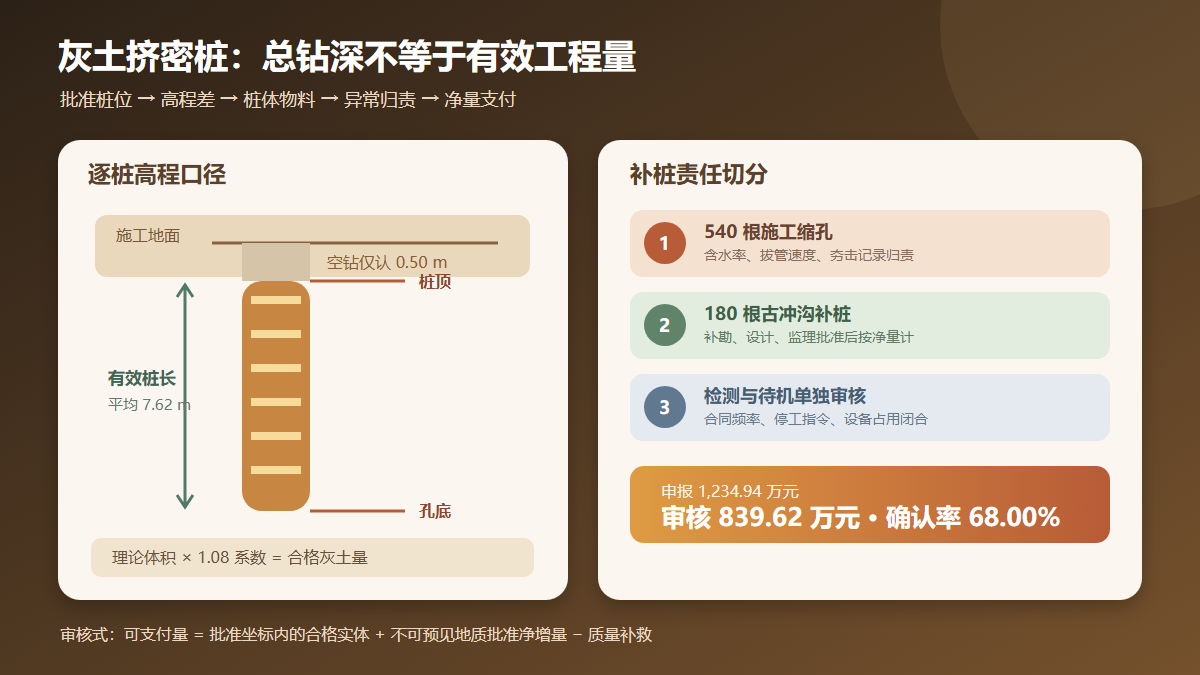

以下为根据西北地区高速公路湿陷性黄土地基处理争议脱敏组合的复合案例,不对应某一特定工程。某标段 K72+180~K72+540 段采用直径 0.40 m、等边三角形布置的 3∶7 灰土挤密桩。设计图与桩位坐标表对应 12,420 根桩,桩顶位于清表后地面以下 0.50 m,设计有效处理深度 7.50 m。开工后根据试桩和地面起伏,设计批准的逐桩平均有效长度调整为 7.62 m。
承包人按 13,080 根、平均成孔 9.00 m申报,并把每根顶部 1.00 m列为空钻段;同时以局部缩孔和桩间土挤密系数不足为由申报补桩 720 根、检测 48 组及机械等待 360 台时,合计 1,234.94 万元。
审核将坐标表、施工前后测量、逐桩记录和低应变、探井、湿陷系数检测结果叠合后发现:申报桩号中有 480 根属于重复编号或超出批准边界;正常桩批准有效总长为 94,640 m,顶部空钻段只能按设计预留的 0.50 m计算。灰土填料按批准有效桩体理论体积乘 1.08 施工系数复算为 12,845 m³,不能按拌合站总出料量倒推。
720 根补桩中,540 根位于连续施工超过 48 小时、含水率偏低的作业区,旁站记录显示沉管拔管过快,属于施工控制造成的缩孔;另有 180 根位于原勘察未揭示的古冲沟松散夹层,经补勘、设计和监理共同批准,按平均有效长度 7.60 m计取。检测仅确认合同频率以外、用于古冲沟变更验证的 18 组。
申报金额与审核金额
| 费用项目 | 申报依据 | 申报金额(元) | 审核依据 | 审核金额(元) | 核减金额(元) |
|---|---|---|---|---|---|
| 正常桩成孔 | 117,720 m × 42 元/m | 4,944,240 | 批准桩位有效成孔 94,640 m × 42 元/m | 3,974,880 | 969,360 |
| 3∶7 灰土夯填 | 15,260 m³ × 285 元/m³ | 4,349,100 | 理论桩体量乘批准系数 12,845 m³ × 285 元/m³ | 3,660,825 | 688,275 |
| 桩顶空钻段 | 13,080 m × 38 元/m | 497,040 | 12,420 根 × 0.50 m × 38 元/m | 235,980 | 261,060 |
| 缩孔补桩 | 6,120 m × 315 元/m | 1,927,800 | 古冲沟批准补桩 180 根 × 7.60 m × 315 元/m | 430,920 | 1,496,880 |
| 补充检测 | 48 组 × 5,800 元/组 | 278,400 | 合同频率外 18 组 × 5,200 元/组 | 93,600 | 184,800 |
| 机械等待 | 360 台时 × 980 元/台时 | 352,800 | 无发包人停工指令,且多为质量处治等待 | 0 | 352,800 |
| 合计 | 12,349,380 | 8,396,205 | 3,953,175 |
审核确认率为 68.00%。核减并非把全部补桩都认定为施工责任,而是把古冲沟造成的批准净增量与含水率、拔管速度失控导致的质量补救分开,再按有效桩体和合同边界复算。
审核逻辑
1. 先锁定桩位,再计算逐桩高程差
以批准桩位坐标表为计量母表,逐根匹配施工编号、平面坐标、施工前地面高程、桩顶高程和孔底高程。有效桩长应取批准处理范围内的桩顶至孔底高程差,而不是钻机仪表显示的总钻深。重复编号、试钻孔、超边界桩和已废弃孔必须单列,不能进入正常桩数量。
2. 空钻段必须有设计断面和真实高程
桩顶覆土、工作垫层或设备就位造成的非填料孔段,只有合同计量规则允许且设计明确时才可另计。审核应以原地面、清表后地面和设计桩顶三条高程线复算,防止既在清表土方中计量,又按整根 1 m空钻段重复申报。本案例仅确认图纸规定的 0.50 m。
3. 灰土量以有效桩体为基数闭合
理论灰土体积为批准桩数乘圆截面积和有效桩长,再按试桩确定的压实、回填系数调整。材料采购量和拌合站出料量还包含含水率差、场内撒落、试拌、剩料和返工,不能直接作为结算实体量。石灰与土料若已包含在综合单价中,也不得再次拆分申报。
4. 补桩先判断原因,再判断批准范围
缩孔或挤密不足应与含水率、成孔间隔、拔管速度、分层填料厚度和夯击次数对应。若异常集中在同一班组或同一设备连续作业区,通常指向施工控制;若与补勘揭示的古冲沟、墓穴或异常松散层空间重合,且原勘察确未揭示,则再审查是否越过合同风险边界。无设计补桩图和监理指令的自行加桩,不应结算。
5. 检测费用区分合同频率与变更验证
施工质量自检、合同约定抽检以及因不合格引起的复检,原则上由责任方承担。只有为确认不可预见地层、验证批准设计变更而增加且超出合同频率的检测,才具备单独计价条件。组数还应与检测点位图、原始曲线和正式报告逐一对应。
6. 待机必须满足指令、资源和因果三项证据
机械在场不等于可支付待机。应核对书面停工指令、设备进退场和台班记录,以及该设备是否确因发包人风险无法转移作业。本案例没有发包人原因停工,且大部分时间用于施工质量补救,因此不确认等待费。
资料闭合建议
- 建立唯一桩号台账,以坐标为主键关联设计桩位、施工记录、灰土领用和检测点位,避免重复编号与超边界计量。
- 开工前联合测量原地面、清表后地面和工作垫层高程,形成可复算的空钻段与有效桩长表。
- 逐桩记录成孔时间、孔深、沉管电流、拔管速度、分层填料量、夯击次数和异常情况,并由旁站人员当天签认。
- 灰土拌合台账按日期和作业区记录土料、石灰、含水率、出料量、退料和剩料,与批准桩体量做物料平衡。
- 出现缩孔或挤密系数不足时,先划定异常空间范围并分析班组、设备和地层因素,再履行补勘、设计和变更审批。
- 补桩、复检和机械等待分别建立原因责任清单,防止以一张现场签证打包转移质量责任。
结论
灰土挤密桩审核的核心是“批准桩位、有效高程、桩体物料、异常归责”四项闭合。本案例申报 1,234.94 万元,审核确认 839.62 万元,核减 395.32 万元。正常桩按批准坐标与有效长度计量,空钻段只认设计的 0.50 m;540 根施工控制不当造成的补桩及相关等待不予支付,180 根古冲沟批准补桩和必要变更检测予以确认。这样才能避免用钻机总进尺替代合格工程实体,也能为真正的不可预见地质风险保留合理支付通道。
