桥梁墩柱蜂窝露筋修补、耐久性涂层与作业平台费用的造价审核

问题背景
桥梁墩柱拆模后出现蜂窝、麻面、露筋或施工缝错台,承包人常以“设计要求提高外观质量”或“水域腐蚀环境变化”为由,将凿除、除锈、聚合物砂浆、耐久性涂层、吊篮平台、检测和船机台班整体申报。审核的难点是:同一墩柱表面可能同时存在施工质量缺陷和设计新增防护,二者施工区域重合,却对应完全不同的费用责任。
质量缺陷修复的目标是把不合格工程恢复到合同原要求,通常由责任方承担;设计新增耐久性措施则是在合格基层之上形成新的功能层,只有批准范围的净面积和必要措施才可计价。若不先完成缺陷图谱和基层验收,就容易把蜂窝露筋修补包装成防腐增项,或把同一作业平台在修补、涂装和检测中重复计取。
真实工程风格案例
以下为根据沿海地区高速公路桥梁墩柱表面处治争议脱敏组合的复合案例,不对应某一特定工程。某跨海连接线高架桥共有 38 个墩柱,混凝土设计环境类别原按一般大气区考虑。施工期间,P21~P26 六个墩位的水样复测显示氯离子浓度显著高于初勘资料,设计单位批准在浪溅影响范围增加硅烷浸渍和弹性保护涂层,批准净面积为 2,940 m²。
同期拆模验收发现,P08、P13、P21、P24 等 11 个墩柱存在蜂窝、露筋和明显错台。承包人将 38 个墩柱的缺陷修补、全表面防护、平台、检测和交通船台班打包申报 394.66 万元,并主张缺陷修补是“为满足新增涂层基层要求”发生的前置工作。
审核组调取浇筑旁站、振捣记录和拆模缺陷图谱后发现,蜂窝露筋主要集中在模板拼缝和钢筋密集区,且发生在设计变更之前;监理不合格通知明确要求承包人先自费修复并复验。新增涂层只覆盖 P21~P26 批准高程范围,且必须以验收合格基层为起点。因此,蜂窝凿补、钢筋除锈及其脚手措施均归入质量责任;批准涂层按净面积 2,940 m²计量,作业平台按六个墩实际占用 144 墩日计取,另确认合同频率外 24 点附着力与氯离子验证检测、24 个交通船台班。
申报金额与审核金额
| 费用项目 | 申报依据 | 申报金额(元) | 审核依据 | 审核金额(元) | 核减金额(元) |
|---|---|---|---|---|---|
| 蜂窝麻面凿除修补 | 1,860 m² × 420 元/m² | 781,200 | 属施工质量缺陷恢复 | 0 | 781,200 |
| 露筋除锈及聚合物砂浆 | 426 m² × 680 元/m² | 289,680 | 振捣、模板控制责任,修复费用不另计 | 0 | 289,680 |
| 耐久性复合涂层 | 12,600 m² × 118 元/m² | 1,486,800 | P21~P26 批准净面积 2,940 m² × 112 元/m² | 329,280 | 1,157,520 |
| 吊篮及环形作业平台 | 1,260 墩日 × 680 元/墩日 | 856,800 | 六墩实际 144 墩日 × 620 元/墩日 | 89,280 | 767,520 |
| 附着力及氯离子检测 | 114 点 × 1,850 元/点 | 210,900 | 合同频率外 24 点 × 1,650 元/点 | 39,600 | 171,300 |
| 水上交通船 | 146 台班 × 2,200 元/台班 | 321,200 | 涂层施工批准 24 台班 × 2,100 元/台班 | 50,400 | 270,800 |
| 合计 | 3,946,580 | 508,560 | 3,438,020 |
审核确认率为 12.89%。确认金额低的主要原因并非否定新增耐久性要求,而是先剥离应由承包人承担的原结构缺陷,再把防护范围从全桥恢复到六个墩的批准高程,并合并共用措施资源。
审核逻辑
1. 用时间线区分“原缺陷”与“后增项”
按混凝土浇筑、拆模验收、不合格通知、水样复测、设计变更和修复施工的时间排序。如果蜂窝露筋在变更前已经形成,且不满足原合同质量标准,其修复不能因为后来增加涂层而转化为可支付前置工作。设计增项应以已经达到原合同标准的基层为计价起点。
2. 缺陷图谱必须落到墩号、高程和面积
对每处蜂窝、麻面、露筋、孔洞和错台标注墩号、方位、高程、长宽深及照片编号,区分外观缺陷与影响承载、耐久性的实体缺陷。申报面积不能用墩柱周长乘全高概算,更不能把零星修补扩大为整面处治。凿除深度超过保护层时,还应有设计验算与批准方案。
3. 新增涂层按批准净表面积计量
涂层面积以设计批准墩号和上下高程范围的结构展开净面积为基础,扣除未施工孔洞及重复区域。材料用量可用于校核厚度和损耗,但不能取代实体面积。底涂、中涂、面涂若已组成综合单价,不再按遍数拆分重复计价。
4. 基层修复与涂装工序不能重复支付
综合单价通常已含正常打磨、除尘和基层清洁;施工缺陷凿补又属于返工责任。只有设计新增且超出常规基层处理边界的专项找平或界面层,具备明确图纸和签证时才考虑计价。应逐项检查修补砂浆、界面剂、封闭底漆是否在多个清单项中重复出现。
5. 平台按共用关系和实际占用期核量
同一吊篮或环形平台可连续服务于修补、基层验收、涂装和检测,不应按每道工序分别计取。质量修补占用期由责任方承担;可支付部分只计算批准增项的合理安装、使用和拆除时间,并核对设备编号、作业面转移记录及进退场资料。
6. 检测和船机台班必须服务于可支付工作
原合同质量检测、缺陷复检由合同或责任归属确定;为新增耐久性设计专门增加的氯离子、含水率、附着力和涂层厚度检测,可按批准频率计取。交通船需用航行记录、人员考勤和作业日志闭合,剔除停航、兼作质量修补及其他墩位施工的台班。
资料闭合建议
- 拆模后 24 小时内形成墩柱缺陷图谱,统一墩号、方位、高程、尺寸和照片标尺,避免修复后无法追溯。
- 质量修复前由设计、监理和施工单位共同确定缺陷等级、凿除边界、修复材料和验收标准,不以涂层施工方案替代缺陷处治方案。
- 耐久性变更文件应明确环境依据、墩号、高程范围、涂层体系、设计厚度和计量规则,并附可复算面积表。
- 建立材料批次—施工区域—理论用量—实际领退料的追踪表,用于验证涂层厚度和合理损耗。
- 吊篮、平台和交通船按设备编号记录安装、转移、使用与拆除时间,注明当日服务工序,便于划分质量返工和设计增项。
- 检测报告应包含点位图、原始数据和判定标准,合同频率内、缺陷复检及变更验证分别归档计价。

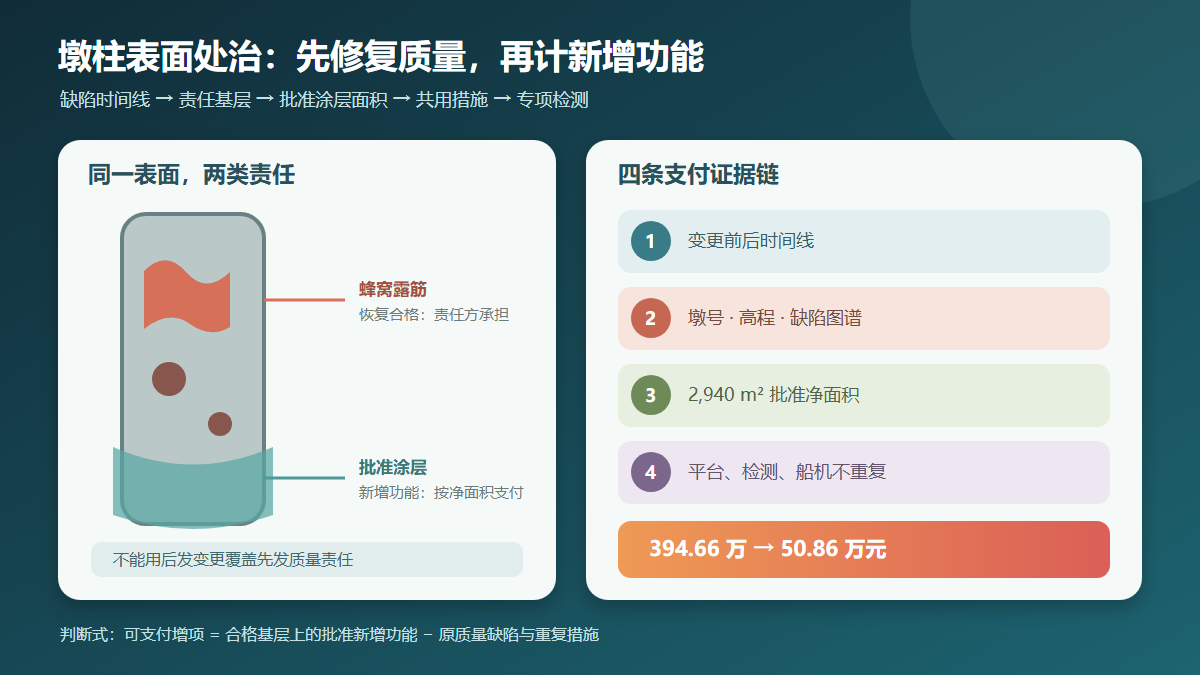

结论
墩柱表面处治审核的关键是“先恢复原合同合格状态,再计新增耐久功能”。本案例申报 394.66 万元,审核确认 50.86 万元,核减 343.80 万元。蜂窝露筋修补及相关平台属于施工质量责任;P21~P26 因未揭示高氯环境新增的涂层、合理平台、专项检测和交通船台班按批准净量支付。通过时间线、缺陷图谱、批准面积和资源共用四条证据链,可以防止质量返工借耐久性变更转移,也能准确补偿真正新增的工程功能。
