桥梁混凝土防撞护栏预埋筋偏位、植筋与模板加固费用的造价审核

桥梁涵洞 1212 20小时前 13次浏览 已收录 0个评论 扫描二维码
文章目录[隐藏]

桥梁混凝土防撞护栏预埋筋偏位、植筋与模板加固费用的造价审核

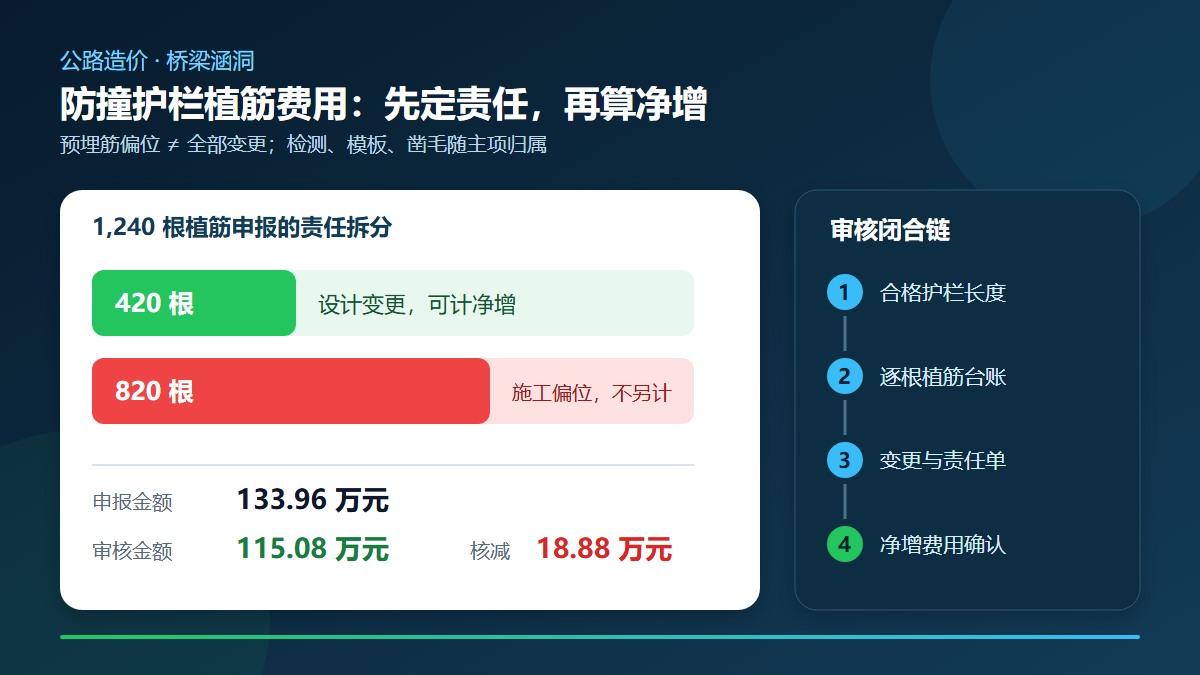

桥梁混凝土防撞护栏费用审核信息图

问题背景

桥梁混凝土防撞护栏通常按延米计量,综合单价已覆盖钢筋、混凝土、模板、预埋件、凿毛、养护等常规工序。现场若出现桥面预埋筋偏位、缺失或外露长度不足,施工单位往往采用化学植筋、局部凿除、模板加固等方法处理,并将实际投入作为新增费用申报。

审核的关键不在于植筋是否真实发生,而在于分清产生原因:设计调整或已验收工作面移交缺陷形成的增量,具备变更计价基础;承包人放样、钢筋固定或混凝土浇筑控制不当导致的返工,属于质量责任。同时还要判断植筋检测、凿毛和模板措施是否已经包含在原清单或新增植筋单价中。

真实工程风格案例

以下为根据公路桥梁结算争议整理的脱敏复合案例,不对应某一特定项目。某高速公路互通桥现浇混凝土防撞护栏共 1,280 m,清单综合单价 860 元/m,项目特征包含钢筋制安、C40 混凝土、定型钢模板、桥面结合面凿毛、预埋件调整和养护。

施工前复测发现 310 m 范围内部分桥面预埋筋偏位。经逐根编号,设计单位确认其中 420 根因匝道开口处护栏基座加宽、钢筋构造改变,需要新增植筋;另有 820 根源于施工阶段预埋筋定位偏差,应由承包人修复。施工单位结算时将 1,240 根植筋全部申报,还另列全线凿毛清理、偏位段模板加固以及 62 组拉拔检测费用。

审核组把设计变更图、预埋筋复测表、逐根植筋台账、拉拔检测委托单和护栏验收长度叠加复核。最终保留原护栏合格实体费用,新增部分只确认 420 根设计变更植筋及其 21 组必要拉拔检测;常规凿毛已包含在护栏综合单价,偏位修复与额外模板加固属于承包人质量责任。

申报金额与审核金额

费用项目 申报依据与金额 审核依据与金额 核减金额
混凝土防撞护栏 1,280 m × 860 元/m=1,100,800 元 合格实体 1,280 m × 860 元/m=1,100,800 元 0 元
化学植筋 1,240 根 × 95 元/根=117,800 元 设计变更新增 420 根 × 95 元/根=39,900 元 77,900 元
结合面凿毛清理 1,280 m × 18 元/m=23,040 元 已含于护栏综合单价,不另计 23,040 元
偏位段模板加固 310 m × 220 元/m=68,200 元 由预埋筋偏位引起,属质量修复措施 68,200 元
植筋拉拔检测 62 组 × 480 元/组=29,760 元 批准新增植筋对应 21 组 × 480 元/组=10,080 元 19,680 元
合计 1,339,600 元 1,150,780 元 188,820 元

审核逻辑

  1. 先锁定护栏合格实体。 按设计中心线和验收长度计量,施工放样超长、模板接缝和端部试浇不能扩大支付长度。
  2. 逐根判定植筋原因。 将植筋编号对应到变更图、复测点和责任单。设计构造改变形成的净增量可以计价,原预埋筋偏位、漏埋或切断造成的修复不应转由建设单位承担。
  3. 检查综合单价边界。 防撞护栏单价已包含结合面处理、常规模板加固、钢筋定位和预埋件调整时,不得再以现场签证拆项申报。
  4. 检测费用随责任和范围走。 原设计钢筋及施工质量修复所需的自检、复检由责任方承担;经批准新增植筋的必要第三方检测,可按委托批次和有效报告审核。
  5. 避免植筋材料重复。 植筋综合单价若已包含钢筋、植筋胶、钻孔清孔和安装人工,不再另计胶材损耗、钻机台班或钢筋制作费用。

资料闭合建议

  • 桥面浇筑前完成护栏预埋筋专项验收,记录里程、间距、外露长度和定位偏差,并留存带尺照片。
  • 发现偏位后先编制逐根编号表,分别标记设计变更、移交缺陷和施工偏差,避免事后按总根数笼统签证。
  • 设计联系单应明确植筋规格、锚固深度、间距、适用范围和是否替代原钢筋,不只写“同意处理”。
  • 拉拔报告应能对应植筋批次、桥跨、根号和检测日期,检测组数不得脱离获批新增根数。
  • 结算表同时列出原清单已含内容、责任性修复和批准净增量,模板、凿毛、检测等从属费用随主项归属。

结论

桥梁防撞护栏出现植筋和模板加固,并不等于形成了可支付变更。审核应从合格实体出发,把每根植筋对应到成因和书面依据,再核对原综合单价包含范围。本案例将申报 133.96 万元审核为 115.08 万元,核减 18.88 万元,主要来自剔除预埋筋施工偏位造成的修复、原单价已含的凿毛以及随责任产生的模板和检测费用。
