预制梁场最醒目的设备是龙门吊,最容易被造价人员忽略的却是它脚下两条轨道。
从地基换填、钢筋混凝土条形基础,到钢轨、压板、端部止挡、接地和排水,任何一处失效都可能造成啃轨、沉降甚至倾覆。组价时若只套“钢轨铺设”,基础和安全设施会漏;若把轨道、安拆和检测全塞进龙门吊租赁费,又可能重复。
一、施工流程:基础稳定、轨距稳定、供电安全缺一不可

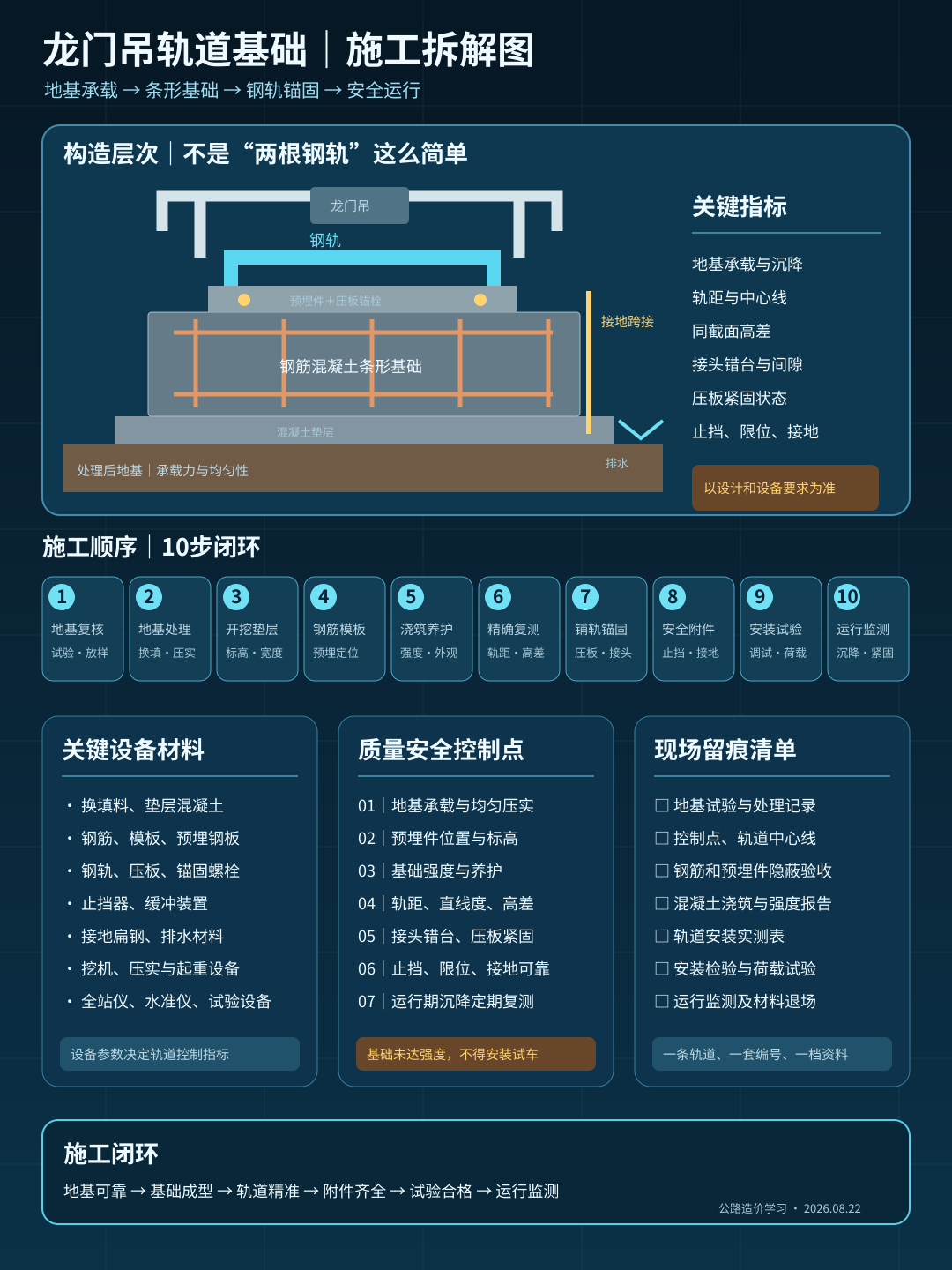

典型流程为:
场地及地基复核→测量放出两条轨道中心线→软弱地基处理→沟槽开挖与垫层→钢筋、模板及预埋件安装→条形基础混凝土浇筑养护→复测标高与中心距→铺设钢轨、压板和连接件→安装端部止挡及缓冲器→接地、排水和电缆防护→龙门吊安装调试→荷载试验及验收→使用期沉降和轨距监测→拆除恢复。
主要材料包括换填料、混凝土、钢筋、钢轨、压板锚栓、预埋件、止挡器、接地和排水材料。主要机械包括挖机、压实设备、混凝土设备、汽车吊、焊机及测量检测仪器;人工包括测量、土建、轨道安装、电工、起重和试验人员。

二、构造层次:不要把“轨道”理解成一根钢轨
常见构造自下而上为:处理后的地基、垫层、钢筋混凝土条形基础、预埋钢板或锚固系统、钢轨及压板连接件。
轨道两端设置止挡和缓冲装置,基础周边要有组织排水;金属轨道及设备按设计进行接地。若采用滑触线或电缆卷筒供电,还要划清供电系统、电缆沟和轨道基础的界面。
除混凝土强度外,轨距、高差、纵向标高、直线度、接头错台、压板紧固和不均匀沉降都会影响设备行走。

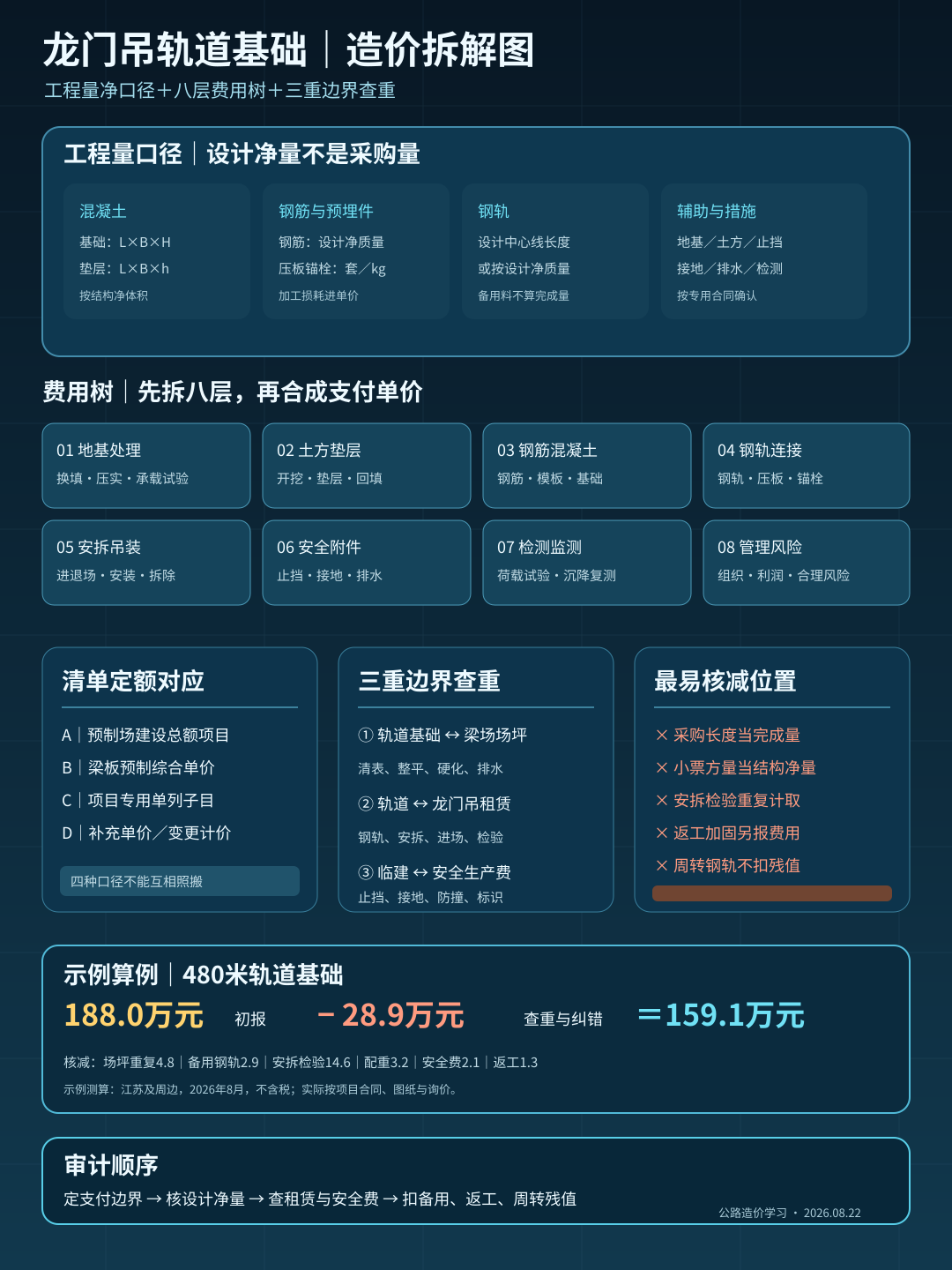

三、工程量与计量边界
内部算量建议至少拆为八组:
- 地基处理按面积或体积;
- 沟槽开挖、回填按设计或批准方案体积;
- 垫层与基础混凝土按结构净体积;
- 钢筋按设计净质量;
- 钢轨按设计中心线长度或质量;
- 预埋件、压板、螺栓按质量或套数;
- 止挡、接地、排水、电缆防护分别统计;
- 龙门吊安拆、检验、试验和使用期监测按合同约定测算。
对外计量必须先看专用清单。轨道基础可能包含在预制场总额项目或梁板预制单价中,也可能单列,不能看到现场实体就默认另行计量。
设计长度不等于采购长度。钢轨端部余量、切割损耗、备用轨和未安装材料通常进入损耗或库存,不应直接作为完成量。基础混凝土按设计净尺寸计量时,也不能拿商品混凝土小票数量替代结构工程量。
四、组价逻辑:先划清土建、设备和场站三条边界
建议费用树按下式建立:
地基处理+土方垫层+钢筋混凝土基础+钢轨及连接件+安拆与吊装+接地排水防撞+检测监测+管理利润和风险。
三条边界必须查清:场坪已计的清表、整平、硬化和排水,不能在轨道基础重算;租赁合同已含的轨道、安拆、进退场或检验不得重复;止挡、限位、防撞和接地若已进入安全生产费台账,也不能两头申报。
最容易漏算的是地基试验、预埋件定位、端部止挡、接地、排水、使用期复测及拆除恢复。
最容易重复的是场坪土方、混凝土泵送、汽车吊、龙门吊安拆、检验检测和安全防护。

五、改编算例:480米轨道基础为何核减28.9万元
某预制梁场配置两台80吨龙门吊,共用两条轨道。单线长度240米,轨道总长480米。批准方案采用0.80米宽、0.60米高钢筋混凝土条形基础,下设0.80米宽、0.15米厚混凝土垫层。
按设计净尺寸计算:
- 条形基础混凝土:480×0.80×0.60=230.4立方米;
- 垫层混凝土:480×0.80×0.15=57.6立方米;
- 轨道钢筋:按设计表28.6吨;
- 钢轨:480米;
- 压板及锚栓:960套;
- 端部止挡:4组。
以下为示例测算:地区假设为江苏及周边,时间为2026年8月,均为不含税示例价;不作为地区信息价、市场指导价或实际项目报价。
施工单位初报费用:
- 地基处理及承载力检测:22.8万元;
- 沟槽、垫层及回填:14.6万元;
- 钢筋混凝土条形基础:48.7万元;
- 钢轨、压板和锚固件:39.5万元;
- 龙门吊进退场、安装拆除及荷载试验:37.8万元;
- 止挡、接地、排水和电缆防护:11.9万元;
- 测量监测、管理利润和风险:12.7万元。
初报合计188.0万元。
审核发现:
- 场坪项目已计取同范围清表与粗平,重复核减4.8万元;
- 采购516米钢轨,其中36米为备用料,按完成量核减2.9万元;
- 龙门吊租赁合同已包含一次进场安装和检验,重复核减14.6万元;
- 荷载试验配重由梁场存梁提供,却另报配重租赁,核减3.2万元;
- 安全生产费台账已支付部分接地标识和防撞设施,核减2.1万元;
- 因预埋件偏位造成的二次钻孔和加固属返工,核减1.3万元。
最终审定:
188.0-4.8-2.9-14.6-3.2-2.1-1.3=159.1万元
纠错顺序是:先核清单支付边界,再核批准方案净量;然后对照设备租赁合同和安全生产费台账查重;最后剔除备用材料、返工以及未发生的租赁资源。
六、常见错套漏套与审计风险
- 只套钢轨铺设,漏掉地基、基础和锚固系统;
- 把钢轨采购长度全部作为完成量;
- 用混凝土小票方量代替设计净体积;
- 场坪清表、整平和排水与轨道基础重复;
- 设备租赁已含安拆、检验,造价再次计取;
- 预埋件、压板螺栓只算材料,不算定位安装;
- 漏算端部止挡、接地跨接和电缆防护;
- 轨道沉降监测只做首次验收,没有使用期记录;
- 因基础沉降或预埋偏位产生的返工转报新增;
- 拆除后的钢轨去向不清,既按全额购买又不扣残值;
- 龙门吊轨道基础已包含在预制场总额项目中,又单独签证;
- 方案审批只有技术结论,没有支付条款依据。
现场建立“一线一档”:地基试验、隐蔽验收、轨道实测、安拆检验、荷载试验、沉降监测及材料退场均按轨道编号关联。
在同望软件中,可按“地基—土方垫层—混凝土钢筋—钢轨连接—安拆检测—接地排水—监测拆除”建立补充单价,备注场坪和设备租赁边界。AI可对照工程量、进退场单、租赁合同和安全费台账,识别备用钢轨、安拆重复和土方重算。
龙门吊轨道基础造价真正要算的不是“项目买了多少米钢轨”,而是:
为保证设备安全运行形成了哪些合格工程,本合同在哪个支付项目中为它们买单,而且只买一次。
注:案例为同类型项目改编,价格为示例测算,实际应用应以项目专用合同、图纸、批准方案及当地询价为准。
参考依据
以下页面均于2026年8月22日核验:
- 交通运输部:《公路工程标准施工招标文件》(2018年版)发布公告,自2018年3月1日起施行;具体支付边界仍须结合项目专用合同与清单。
- 交通运输部:2018年版第八章工程量清单计量规则,用于核对一般计量原则、临时工程与相关工作内容边界。
- 交通运输部:JTG F90—2015《公路工程施工安全技术规范》,自2015年5月1日起施行。
- 交通运输部:JTG/T 3650—2020《公路桥涵施工技术规范》公告,自2020年10月1日起施行;规范包含支架与模板等施工技术内容。
- 交通运输部:《公路水运工程安全生产监督管理办法》,交通运输部令2017年第25号,自2017年8月1日起施行。
- 交通运输部:JTG 3830—2018、JTG/T 3832—2018及JTG/T 3833—2018等造价标准发布页,可下载概预算编制办法、预算定额和机械台班费用定额。
