边坡客土喷播厚度不足与绿化面积偏差的造价审核

交安绿化 1212 4天前 24次浏览 已收录 0个评论 扫描二维码
文章目录[隐藏]

边坡客土喷播厚度不足与绿化面积偏差的造价审核

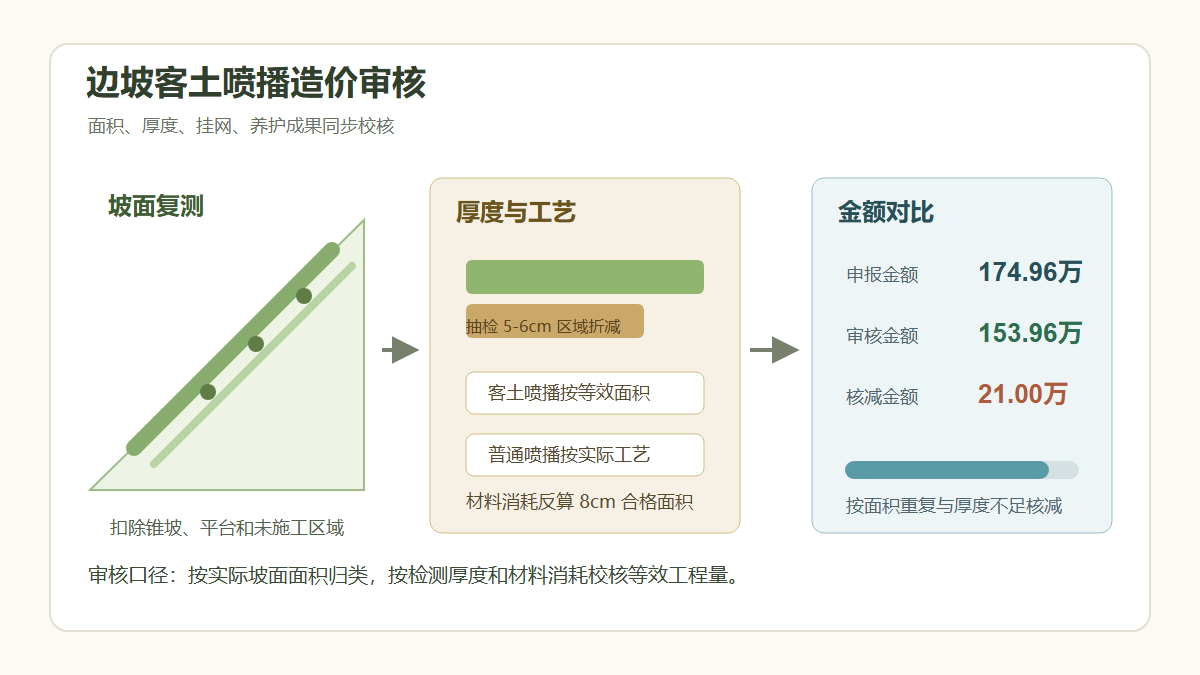

边坡客土喷播审核逻辑

问题背景

公路边坡绿化工程中,客土喷播常按坡面面积结算,并约定客土基材厚度、挂网范围、锚钉间距、种子配比和养护期。现场争议多出现在完工后:施工单位按设计坡面面积和设计厚度申报,审核单位复核发现部分坡面实际为自然恢复、局部挂网未实施、喷播厚度不足或桥台锥坡等区域被重复计入。

此类费用审核应坚持“面积、厚度、工艺、成活效果”四项闭合。尤其是厚度不足问题,不宜仅凭竣工照片判断,应结合抽芯或开挖检查记录、隐蔽验收、材料消耗量和养护验收成果综合认定。

真实工程风格案例

某山区高速连接线 K6+180-K7+020 段右侧挖方边坡,设计为三级边坡客土喷播,坡率 1:0.75,喷播厚度 8cm,局部岩面设置镀锌铁丝网和锚钉。施工单位按设计坡面面积 21,800 m2 申报客土喷播,并另报挂网 9,600 m2。

审核现场复测发现,二级平台以上 3 处强风化岩面已按设计挂网喷播,但一级边坡有 2,450 m2 实际采用普通液力喷播;桥台锥坡 1,120 m2 已在桥梁附属绿化中计量;抽检 12 个点位中有 4 个点客土厚度为 5-6cm。结合材料进场量反算,客土基材可支撑的 8cm 等效面积为 17,950 m2。最终按有效坡面面积和厚度折减后确认费用。

申报金额与审核金额

项目 申报工程量 申报金额(元) 审核工程量 审核金额(元) 核减原因
客土喷播 8cm 21,800 m2 1,177,200 17,950 m2 969,300 扣除重复锥坡、普通喷播区域,并按材料量校核厚度
普通液力喷播 0 m2 0 2,450 m2 73,500 一级边坡实际工艺调整,按较低单价认可
镀锌网铺设 9,600 m2 288,000 8,140 m2 244,200 无挂网影像和隐蔽验收区域扣除
锚钉安装 19,200 根 153,600 16,280 根 130,240 随挂网有效面积和设计间距调整
养护费 21,800 m2 130,800 20,400 m2 122,400 扣除桥台锥坡重复面积,普通喷播区仍计养护
合计 1,749,600 1,539,640 核减 209,960 元

审核逻辑

  1. 先复核坡面面积。按竣工横断面、坡级高度、坡率和实际施工起止桩号计算,桥台锥坡、截水沟平台、已硬化平台不得重复计入喷播面积。
  2. 再区分喷播工艺。客土喷播、普通液力喷播、挂网喷播的单价组成不同,应按现场实际工艺和隐蔽验收资料分项确认。
  3. 厚度不足采用等效面积或单价折减。若合同约定厚度为核心质量指标,且材料消耗与抽检均显示不足,可按合格厚度反算等效面积;若已返工补喷,则按返工后验收面积认定。
  4. 挂网和锚钉必须互相校核。锚钉数量应与挂网面积、搭接宽度、边界加密和设计间距对应,不能简单按设计总面积乘经验系数。
  5. 养护费看责任范围。只要该区域实际由承包人养护且通过成活验收,可按对应绿化面积计取;但重复归属其他清单的区域应扣除。

资料闭合建议

  • 施工前应形成分坡级施工图或放样记录,明确每级边坡喷播工艺、挂网范围和面积。
  • 客土基材、水泥、保水剂、种子等材料台账应能反算喷播厚度,材料明显不足时需及时补充说明或补喷。
  • 隐蔽验收照片应带桩号牌,覆盖挂网、锚钉、搭接、喷播前坡面清理等关键节点。
  • 厚度检查建议采用随机点位表,记录点位、检测厚度、处理意见和复验结果。
  • 桥台锥坡、中央分隔带、取弃土场复绿等不同清单的绿化面积应分别出图,避免重复结算。

结论

边坡客土喷播审核不能只按设计面积一刀切,也不能只凭局部厚度不足否定全部工程。合理做法是先扣除重复和未施工面积,再按实际工艺归类,最后用材料消耗、抽检厚度和验收成果校核费用。资料能闭合的挂网喷播应认可;面积重复、厚度不足且无补喷复验的部分,应按等效工程量或实际工艺核减。
