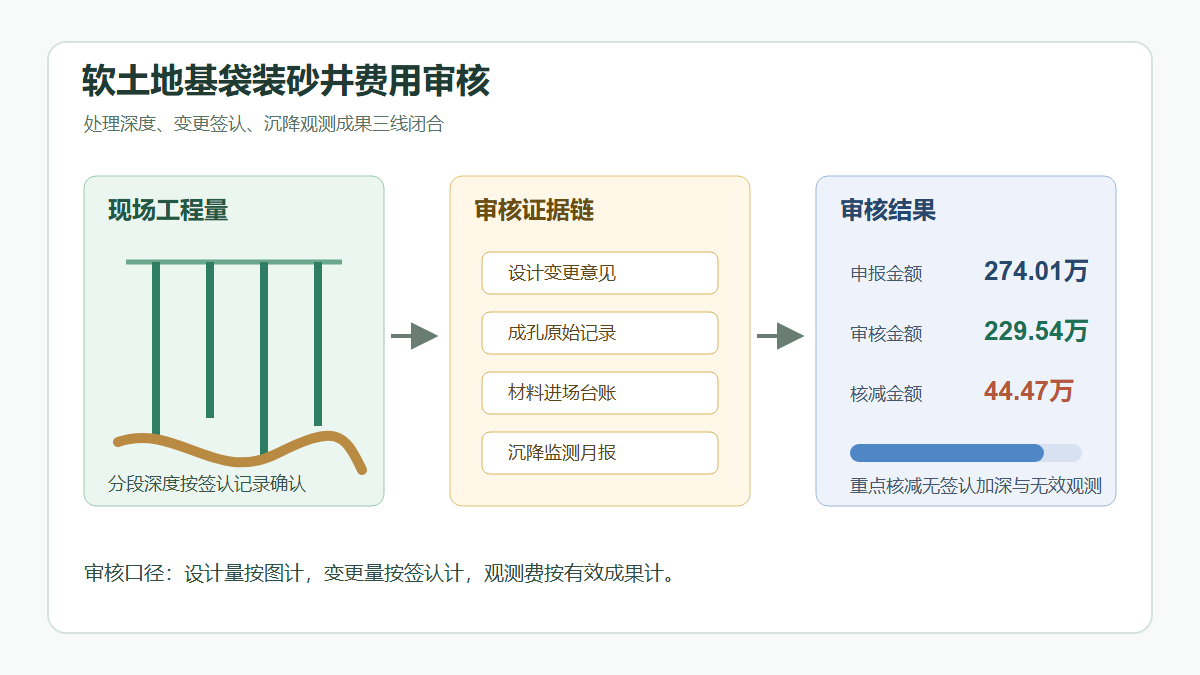

软土地基袋装砂井处理深度与沉降观测费用的造价审核

问题背景
沿河低洼路段进行软土地基处理时,施工单位常按“设计桩长+现场补强+沉降观测”整体申报费用。审核争议通常集中在三点:袋装砂井实际处理深度是否超过设计有效深度、砂垫层和排水板是否与袋装砂井重复计列、沉降观测点和观测频次是否按批准方案实施。
造价审核不能只看结算汇总表,应把设计处理断面、试打记录、成孔深度记录、砂袋进场台账、沉降板埋设记录、监测月报和监理签认联动核对。能闭合到桩号、断面和日期的工程量才进入审核金额。
真实工程风格案例
某二级公路改扩建工程 K18+420-K18+860 穿越鱼塘回填区,设计采用袋装砂井联合砂垫层预压处理,砂井间距 1.2m,梅花形布置,设计有效深度 9.0m。施工单位结算时提出:现场局部淤泥厚度大于勘察报告,砂井平均按 10.5m 计量;另申报沉降观测点 24 处、观测 7 个月。
审核调取试打记录后发现,K18+580-K18+720 段确有监理签认的加深处理,但其余段落仍按 9.0m 控制;沉降观测方案批复为 16 个点,实际月报连续有效数据为 6 个月,另有 4 个点仅见埋设记录、无连续观测成果。最终对无签证加深长度、重复计列的砂垫层整平费用、无成果支撑的观测点进行核减。
申报金额与审核金额
| 项目 | 申报工程量 | 申报金额(元) | 审核工程量 | 审核金额(元) | 核减原因 |
|---|---|---|---|---|---|
| 袋装砂井成孔及灌砂 | 128,520 m | 2,313,360 | 113,940 m | 2,050,920 | 仅 K18+580-K18+720 段加深有签认,其余按设计深度 |
| 砂袋材料损耗 | 128,520 m | 192,780 | 113,940 m | 170,910 | 随有效砂井长度同步调整 |
| 砂垫层整平补助 | 18,600 m2 | 111,600 | 0 m2 | 0 | 已包含在砂垫层综合单价中,不另计 |
| 沉降观测点埋设 | 24 点 | 38,400 | 16 点 | 25,600 | 批准方案为 16 点 |
| 沉降观测服务 | 168 点月 | 84,000 | 96 点月 | 48,000 | 按 16 点、6 个月有效成果计 |
| 合计 | 2,740,140 | 2,295,430 | 核减 444,710 元 |
审核逻辑
- 先锁定合同清单边界。袋装砂井综合单价已包含成孔、砂袋、灌砂、移机和一般质量检测时,不能再以“施工困难”另列普通辅助费用。
- 再核对设计变更闭合。超过设计深度的工程量必须同时具备地勘复核、设计处理意见、监理签认和成孔原始记录,只有施工日志描述不作为结算依据。
- 对砂井长度按断面分段计算。设计段按布点数量乘设计深度,变更段按签认深度计算,不能用全段平均深度替代。
- 沉降观测按“批准点位+有效月报+成果用于卸载或填筑控制”认定。缺少连续数据的点位,可认可埋设费用,但不宜认可完整观测服务费用。
- 与砂垫层、预压土方进行边界校核。砂垫层整平、排水坡度修整若已进入对应清单综合单价,应从新增签证中扣除。
资料闭合建议
- 设计单位应在软基加深处理前出具分桩号处理意见,明确加深范围、深度和原因。
- 施工单位应保存每台设备每日成孔记录,记录中至少包含桩号、排号、孔号、深度、异常情况和监理旁站签认。
- 材料台账应与砂井长度反算用量匹配,砂袋、砂料进场数量明显偏离时需说明损耗依据。
- 监测单位应按月提交沉降曲线、填筑速率建议和异常点说明,避免只有数据表、没有审核可用结论。
- 结算书建议附“设计量、变更量、扣减量”三栏对比表,减少按总量争议。
结论
软土地基袋装砂井的审核核心不是简单压低深度,而是确认哪一段确实发生了有依据的加深处理。凡能从设计变更、现场记录、材料消耗和监测成果闭合的费用,应据实认可;只有施工单位单方按平均深度放大的工程量、重复列入综合单价的辅助工作和没有连续成果的观测费用,应予核减。
