塑料排水板看起来只是“打一根带子”,真正组价时却至少有五个量:设计长度、采购长度、设备记录长度、现场打设长度和验收合格长度。再叠加砂垫层、堆载土、监测、卸载和材料周转,最容易出现的不是漏一条定额,而是把不同状态的量混在一起。
一、先看它在软基里怎么工作
塑料排水板竖向插入软土层,上部与水平排水砂垫层连通。堆载后,孔隙水沿板芯向上排出,软土逐步固结。它不是独立发挥作用,而是“竖向排水通道+水平排水层+加载系统+监测控制”共同构成处理体系。
施工构造通常包括原地面处理、工作垫层或砂垫层、塑料排水板、密封或保护措施、堆载预压土,以及沉降板、孔压计、测斜管等监测设施。项目图纸和专项方案不同,构造与支付边界也会不同。
二、施工流程

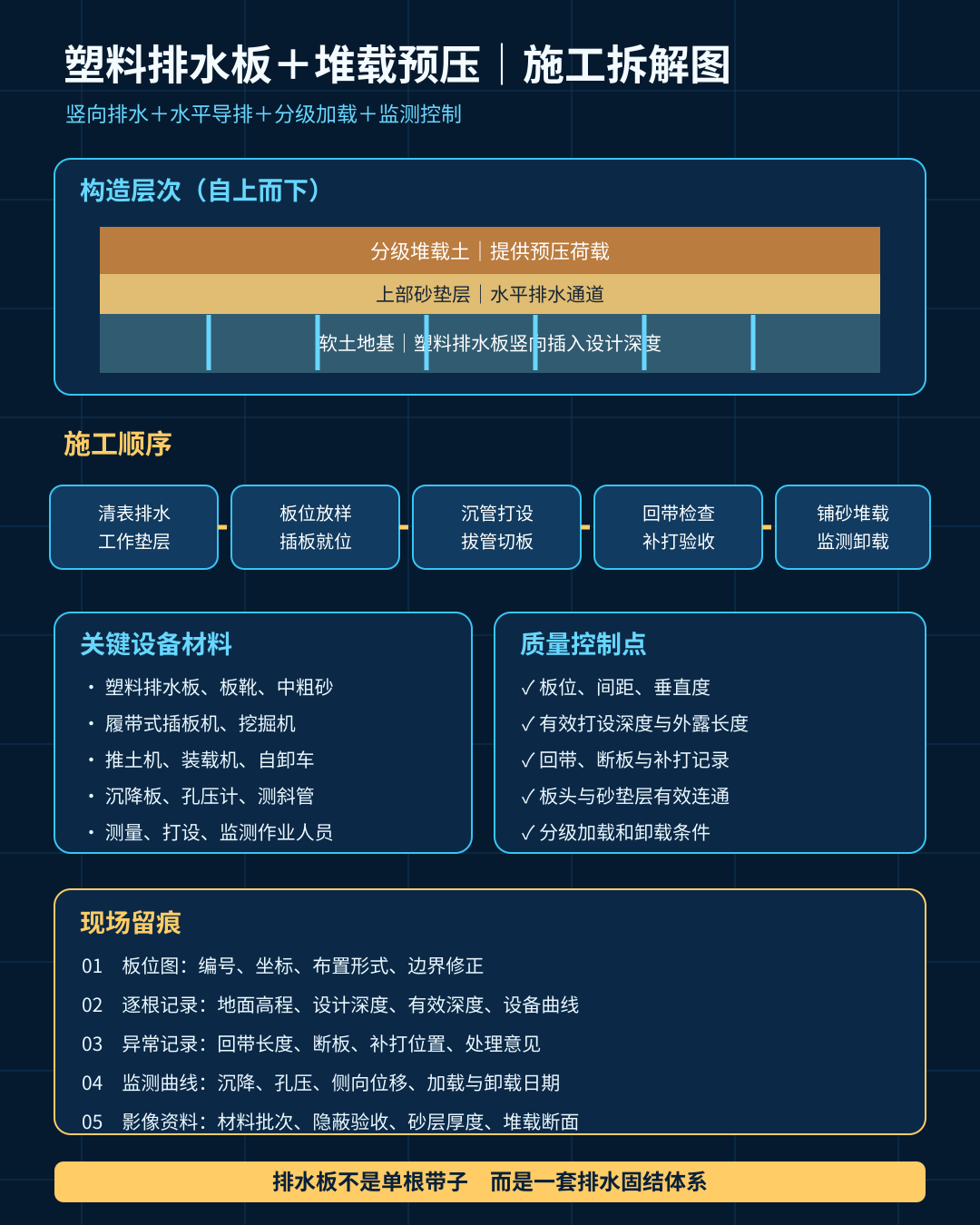

场地清理、排水 → 铺设下部工作垫层 → 测量放样、标记板位 → 插板机就位调垂直 → 排水板穿过套管并安装板靴 → 按设计深度沉管 → 剪断或脱开板靴 → 拔管、留足外露长度 → 检查回带和断带 → 补打并记录 → 铺设上部砂垫层 → 分级堆载 → 监测沉降、孔压和侧向位移 → 达到卸载条件后卸载整平。
关键质量点不是“打得越深越好”,而是板位、垂直度、设计深度、回带长度、断板补打和板头与砂层连通。现场应保留板位图、逐根记录、设备深度曲线、材料批次、补打记录及隐蔽验收影像。
三、人材机怎么拆
主要材料包括塑料排水板、板靴或锚靴、中粗砂、监测元件、标识和保护材料;堆载可使用借土或符合要求的利用土。主要机械包括履带式插板机、挖掘机、推土机、装载机、自卸车、压路机、水准仪及监测采集设备。人工包括测量放样、插板操作、材料接续、质量检查、监测和资料整理。
特殊软基上设备行走困难时,还可能发生工作垫层加固、钢板铺垫或低接地比压设备措施。是否另计,必须看清单说明和施工措施费边界。
四、工程量口径
排水板通常以验收合格的打设长度按米计量,长度依据设计深度、有效地面高程和经确认的实际记录确定。采购损耗、卷盘余量、接头搭接、外露板头和拔管回带,原则上是消耗量,不直接变成支付量;因质量问题补打的排水板,也不能当然重复计量。
板根数可用处理面积和布置形式校核。正方形布置可按面积除以间距平方估算;等边三角形布置可按面积除以0.866倍间距平方估算。边界不规则时,还要结合板位图逐根修正,不能只用总面积公式代替竣工数量。
砂垫层按图示净体积计算;堆载土按批准断面的压实体积计算,不能用进场松方或运输吨数代替。卸载土若转用于路基填筑,要核查堆载、卸载运输和永久填方之间是否重复计价。监测按合同约定以点、套、期或总额计,不能把承包人自检与发包人另行委托监测混为一笔。

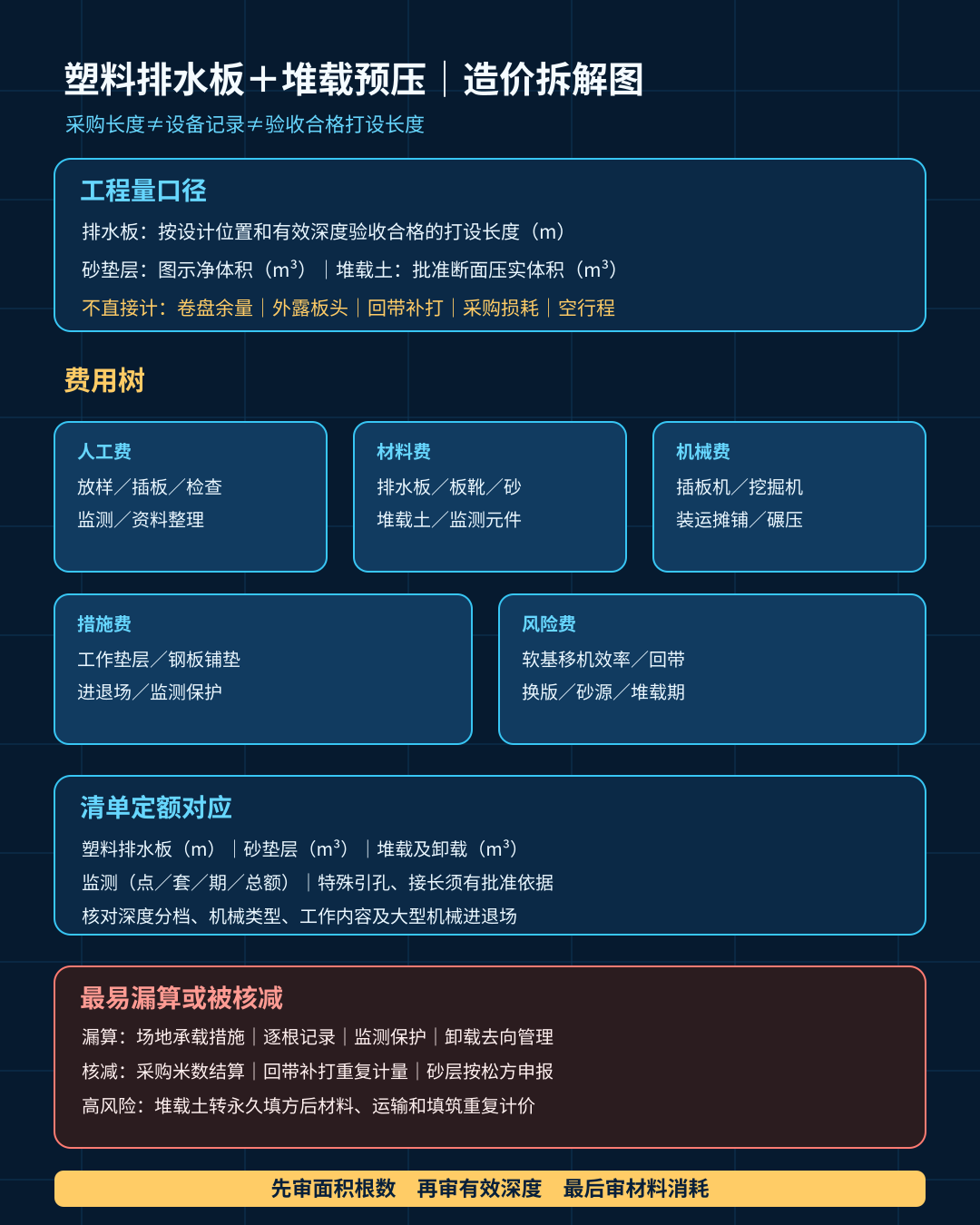

五、清单定额与组价逻辑
组价时至少拆成四个工作包:塑料排水板打设、砂垫层、堆载预压、监测与卸载。排水板综合单价应核查材料、板靴、设备打设、测量、记录、合理损耗及场内移机;砂垫层包括材料、运输、摊铺和整平;堆载包括土源、运输、分级填筑、必要压实和卸载去向;监测包括元件、安装、观测和报告。
套定额时不能只按“米”机械照搬。要核对打设深度分档、地层条件、机械类型和定额工作内容。设计平均深度变化较大时,应分区组价;超深、硬夹层引孔或特殊接长,只有满足合同新增条件并有批准记录时才单独考虑。
成本通常由材料费、机械台班费和堆载土运输费主导。风险费重点考虑低承载力场地移机效率、回带补打、图纸换版、砂源含水率及堆载期延长,但已由合同包干的风险不能结算时再次申报。
六、常见错套漏套
- 用采购米数结算,把卷盘余量、损耗和外露长度全部计入。
- 用设备累计行程代替有效打设长度,忽略空行程、回带及补打。
- 排水板单价已含板靴和接续,又单列辅材。
- 砂垫层按进场松方计量,未换算图示压实体积。
- 堆载土卸载后用于永久填方,两边都按新购材料计价。
- 承包人施工监测、第三方监测和信息化平台重复收费。
- 把插板机进退场、场内移机和大型机械安拆在多个子目重复套取。
七、改编算例:258万米为什么只认249.3万米
某软基处理区面积16.8万平方米,排水板按1.2米等边三角形布置,设计平均打设深度18.5米。施工单位材料采购量271万米,设备累计记录258万米,按采购、砂垫层、堆载和监测合计申报2415.3万元。
复核先用面积公式估算根数:16.8万÷(0.866×1.2²)≈13.47万根;再结合边界板位图修正,并逐根核对有效深度、回带和补打记录,确认合格长度249.3万米。设备记录中包含空打、回带后补打及外露段,不能全部计量。
砂垫层申报5.46万立方米,按图示面积与厚度复核为5.04万立方米;堆载土申报24.8万立方米,按批准断面复核为22.6万立方米;部分监测点未安装,且与第三方监测范围重叠。
示例审定为:排水板817.7万元、砂垫层665.3万元、堆载及卸载646.4万元、有效监测71.8万元,合计2201.2万元,核减214.1万元。
这道题的纠错顺序是:先审布置面积和根数,再审逐根有效深度,最后审材料消耗;先把排水板、砂层、堆载和监测拆开,再检查土方去向和工作内容查重。
塑料排水板的结算核心,不是机器打了多少米,也不是仓库发了多少卷,而是有多少排水通道按设计位置和深度合格形成,并与砂垫层、堆载和监测共同完成了合同要求的软基处理功能。
参考依据
- 交通运输部,JTG/T 3610—2019《公路路基施工技术规范》,2019年12月1日起施行;页面于2026年9月14日核验:https://xxgk.mot.gov.cn/jigou/glj/202006/t20200623_3313174.html
- 交通运输部,《公路工程标准施工招标文件》(2018年版)及工程量清单计量规则,2018年3月1日起施行;页面于2026年9月14日核验:https://xxgk.mot.gov.cn/jigou/glj/202006/t20200623_3312728.html
- 具体计量与调价应以项目专用合同条款、清单说明、有效图纸、批准方案及验收资料为准。
- 文中项目与数据均为同类型业务改编。金额均为江苏及周边地区、2026年9月、不含税示例测算。
