可变限速标志看起来是一块会变数字的屏,实际上是一套“感知—决策—发布—反馈”系统。只套LED标志设备,容易漏掉基础、支撑、供配电、防雷、通信和平台联调;反过来,把每项软件功能按每块屏重复计费,又容易被审计核减。
一、先拆完整系统
一套常见可变限速标志系统包括:LED显示单元与机箱、现场控制器、立柱或门架、基础与预埋件、配电箱及不间断电源、防雷接地、光电缆和通信设备、亮度检测与状态反馈、中心平台接口及控制策略。
限速值可能由管理人员下发,也可能与能见度、路面状态、交通流或事件检测系统联动。无论采用哪种模式,都应以批准的交通组织和控制策略为依据,不能让现场设备自行决定限速。
二、施工流程与质量控制

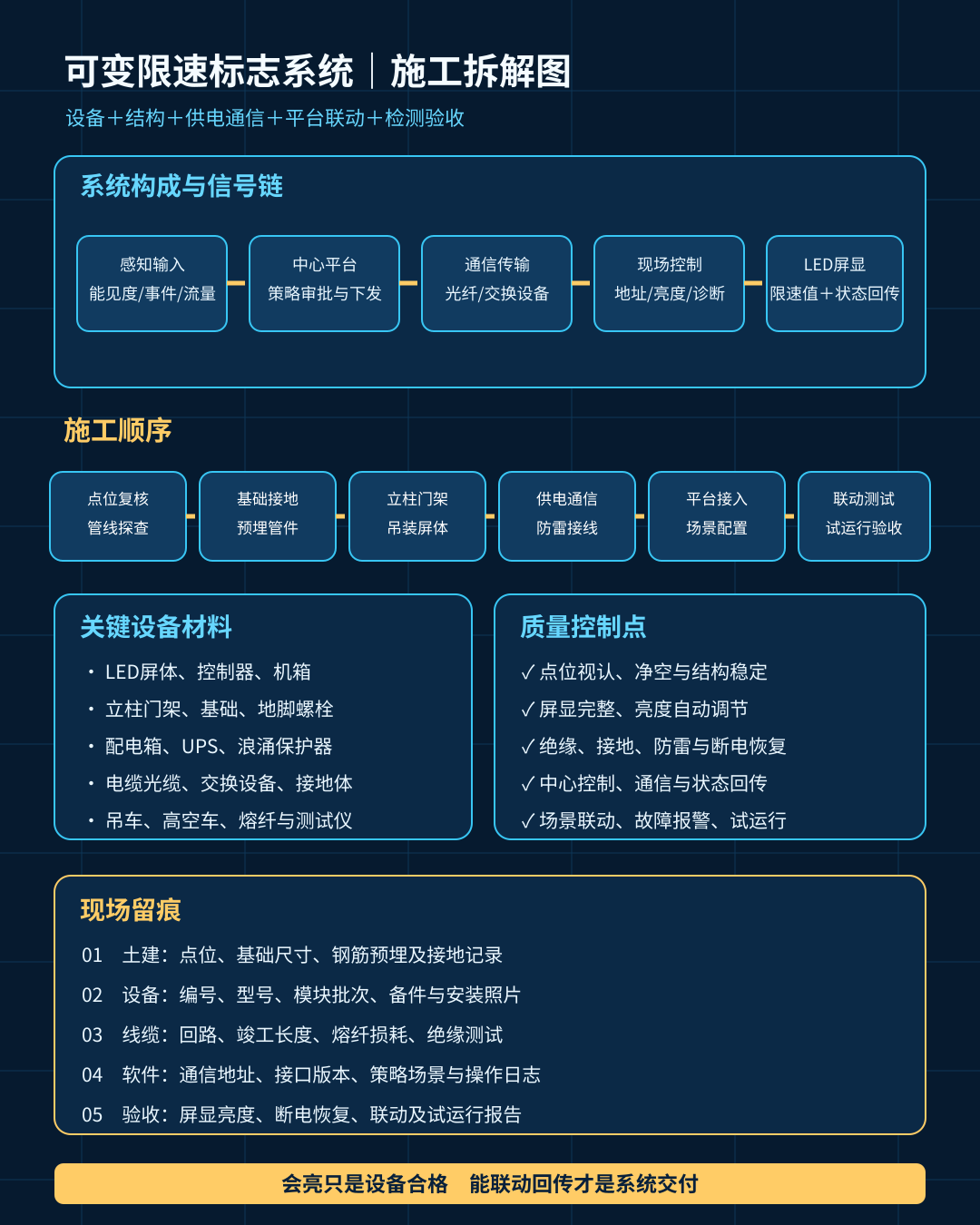

典型流程为:复核点位、视认距离和净空→探查地下管线→施工基础、接地体和预埋管→安装立柱或门架→吊装显示屏与控制箱→敷设电力、通信电缆→安装配电、防雷和通信设备→完成地址配置、平台接入和控制策略→测试显示、亮度、通信、绝缘接地和故障反馈→联动试运行并交工。
主要材料包括LED模组、箱体、控制器、钢结构、地脚螺栓、混凝土钢筋、电缆光缆、配电箱、UPS、浪涌保护器和接地材料。主要机械包括吊车、高空作业车、挖掘及钻孔设备、光纤熔接机、绝缘与接地测试仪。人工除土建、安装和电工外,还包括软件配置、通信联调和交通维护人员。
质量控制点应覆盖结构安装、防护等级、显示完整性、亮度调节、通信可靠性、接地与绝缘、断电恢复、中心控制和状态回传。现场照片最好带设备编号、桩号和屏显内容。
三、工程量与清单边界
显示屏及现场控制器通常按“套”计量,但必须核对一套是否包含机箱、控制板、电源模块和备件。立柱或门架可能按套、吨或单独结构项目计量;基础混凝土、钢筋和预埋件若已含在设备安装综合价中,不得重复申报。
电缆、光缆按验收线路长度计量,采购盘长、预留余量和损耗进入单价消耗,不能全部变成实体量。配电箱、UPS、防雷器件和接地装置应按清单特征判断是随设备成套,还是独立项目。
平台软件、接口和控制策略宜区分“系统级”和“点位级”。同一套中心平台接入16块屏,通常不能把一次开发费乘16;每个点位确有独立授权、地址配置或现场调试的,再按合同约定计取。
四、组价逻辑与定额套用
费用可拆成五类:人工为基础施工、安装接线、熔纤和联调;材料为设备、钢结构、混凝土、电缆及接地;机械为吊装、高空作业、开挖运输和测试;措施为交通维护、夜间施工、临时供电与成品保护;风险为接口适配、通信不稳定、二次进场和试运行维护。
套价时可分别匹配标志支撑结构、设备安装、电缆敷设、通信传输、供配电防雷及基础土建子目。软件和接口无适用定额时,应通过人员工日、授权范围、测试场景和交付成果编制补充分析。不要把“设备供货价+安装定额+成套系统费”三层叠加。

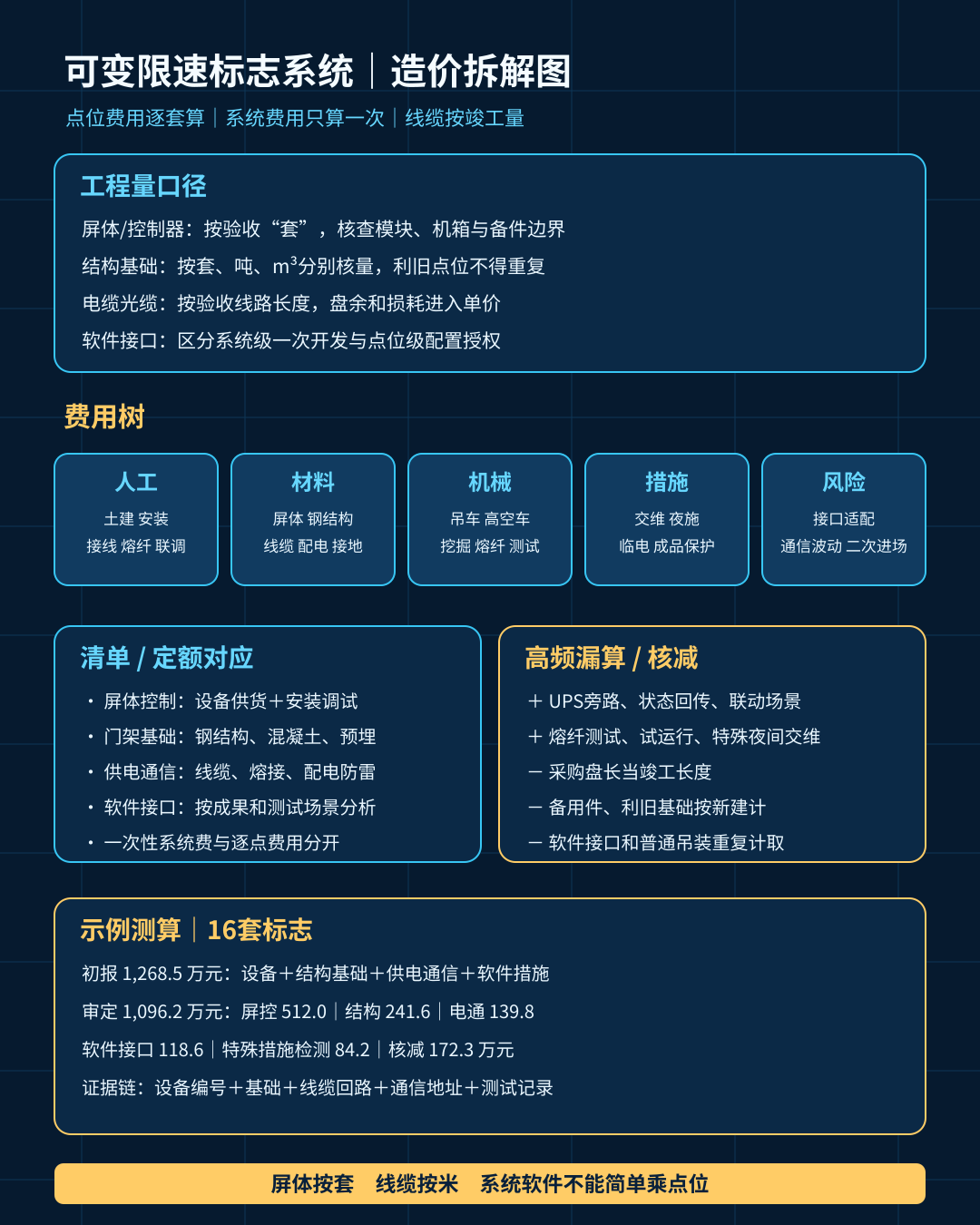

五、改编算例:初报1,268.5万元,审定1,096.2万元
某高速公路改扩建工程设置16套可变限速标志。施工单位初报1,268.5万元,包含显示设备、门架基础、电力通信、中心软件、吊装交维和检测。
复核发现:采购电缆比竣工实测多1,420米,其中盘余和合理损耗应进入消耗,不作为实体长度;4套备用控制器属于合同备件包,不能按正式点位再计安装;中心平台接口只开发一次,却按16套重复计费;两处既有门架利旧,仍重复申报新门架基础;常规吊装已含在安装单价中,仅夜间封道增加的特殊资源可另计。
审定组成如下:显示屏及控制器512.0万元,支撑结构和基础241.6万元,供配电与通信139.8万元,平台软件及接口118.6万元,特殊措施和检测84.2万元,合计1,096.2万元,核减172.3万元。
六、常见错套漏套与审计风险
容易漏算的是基础预埋、接地体、光纤熔接、UPS旁路、状态回传、屏体编号、联动场景配置和试运行维护;容易被核减的是采购长度当结算长度、基础与设备安装重复、备用件当正式设备、软件开发费按点位复制、普通吊装与措施费重复。
施工单位应建立“设备编号—基础编号—电缆回路—通信地址—软件点位—测试记录”六级台账。同望组价时,把一次性系统费用与逐点费用分开;AI审核则可重点检查设备数量、基础数量、授权数量和电缆长度是否存在异常倍数关系。
结论:可变限速标志按系统功能交付,不是买16块屏就结束。屏体是核心设备,基础、供电、通信和联动共同决定系统能否被验收和使用。
参考依据
技术及计量内容于2026年9月18日核验:
- 交通运输部《公路工程质量检验评定标准 第二册 机电工程》(JTG 2182—2020),公告日期2020年12月30日,自2021年3月1日起施行:https://xxgk.mot.gov.cn/jigou/glj/202012/t20201230_3510057.html
- 交通运输部《高速公路交通工程及沿线设施设计通用规范》(JTG D80—2006),公告日期2006年8月30日,自2006年10月1日起施行:https://xxgk.mot.gov.cn/jigou/glj/202006/t20200623_3312391.html
- 交通运输部《公路工程标准施工招标文件》(2018年版)及第八章工程量清单计量规则,自2018年3月1日起施行:https://xxgk.mot.gov.cn/jigou/glj/202006/t20200623_3312728.html
具体项目应以合同专用条款、项目技术规范、施工图、清单计量规则和有效变更文件为准。文中价格与金额均为示例测算。
