隧道渗漏往往不是防水板整面失效,而是从施工缝、变形缝和穿墙节点钻出来。止水带在总造价中占比不算高,但类型多、交叉多、隐蔽快,结算时特别容易出现两个极端:施工单位漏掉复合止水体系,或者把采购长度、搭接损耗和多层材料全部按同一个清单子目重复计量。
一、先看构造:一条缝可能不止一道止水
常见体系包括中埋式橡胶止水带、背贴式止水带、遇水膨胀止水条以及密封材料。施工缝与变形缝的构造不同,拱墙、仰拱、环向缝、纵向缝的布置也不同。组价前必须从防排水设计图、衬砌分段图和节点大样中建立“缝型—位置—材料—层数”对应表。
中埋式止水带通常位于混凝土厚度中部,靠定位筋或专用卡具固定;背贴式止水带贴近防水板或迎水面;膨胀止水条布置在规定的施工缝界面。若设计采用复合设防,同一段缝可以同时存在两种材料,但是否分别支付,应以清单项目特征和计量规则为准。
二、施工流程与质量控制

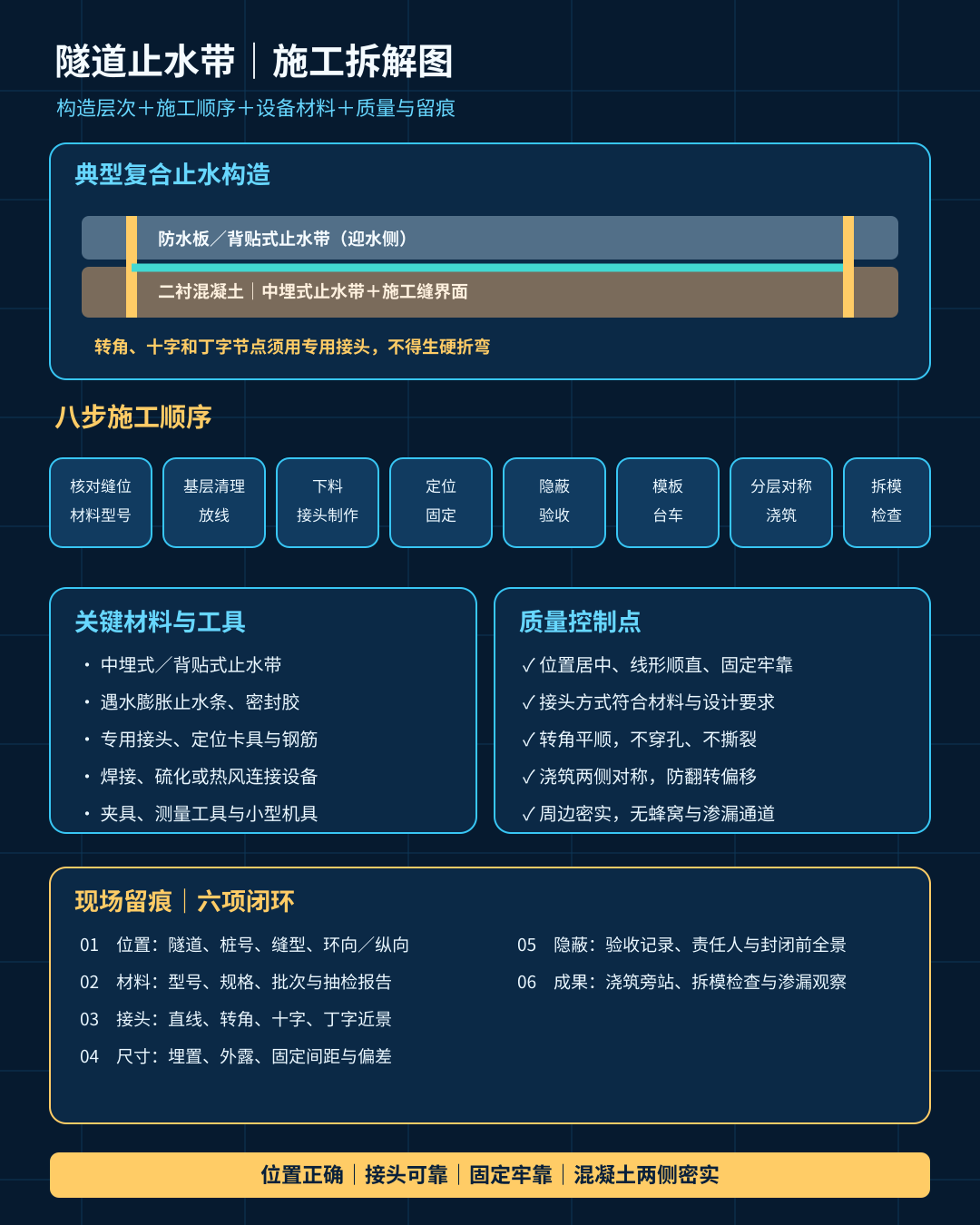

典型流程为:核对缝位与材料型号→基层清理和放线→止水带下料→热熔、硫化或专用接头连接→定位固定→检查线形与埋置位置→台车、模板安装→分层对称浇筑→拆模检查→隐蔽验收和渗漏观察。
主要材料包括橡胶或塑料止水带、背贴式止水带、膨胀止水条、接头件、密封胶和固定卡具;机械工具包括专用焊接或硫化设备、热风工具、夹具、钢筋加工设备;人工集中在放样、下料、接头制作、定位和浇筑旁站。
质量风险主要有五个:止水带偏离混凝土中线;固定过松导致浇筑时翻转;接头未做专用连接而简单搭接;转角和十字节点生硬折弯;混凝土振捣碰撞或止水带两侧出现蜂窝。现场留痕至少应包括材料批次、缝位桩号、接头照片、隐蔽验收、定位尺寸和混凝土浇筑影像。
三、工程量口径:安装中心线不是采购出库量
若清单按米计量,通常应按设计图示并验收合格的安装中心线长度计算。卷材端头、试焊、裁切和接头搭接属于材料消耗,原则上进入综合单价;采购2.28万米不等于可支付2.28万米。返工拆除、损坏重装和仓库余料也不应转成工程量。
不同类型止水材料应分别统计。若同一变形缝设计同时设置中埋式和背贴式止水带,且清单分别列项,可按各自有效中心线计量;若清单按完整止水系统计价,接头、卡具和辅助材料通常应在系统单价内消化,不能再拆项重复申报。具体仍以项目专用清单说明为准。
四、套项与费用树
套用公路工程定额时,应先核对相应衬砌、防水或止水子目的工作内容,重点看下料、安装、固定、接头和损耗是否已含。不同材质、规格、宽度以及普通接头与异形接头差异明显,必要时按合同程序询价或编制补充单价。
费用可拆为人工、材料、机械和措施四层。材料费通常占主体,包括止水带、止水条、接头和密封材料;人工费包括定位、焊接、检查和浇筑配合;机械费主要为连接设备及小型机具;措施费包括样板试做、接头拉伸或气密检查、狭窄空间作业和成品保护。风险费重点考虑材料价格、复杂节点损耗和返工,但质量缺陷返工不能转给发包人。

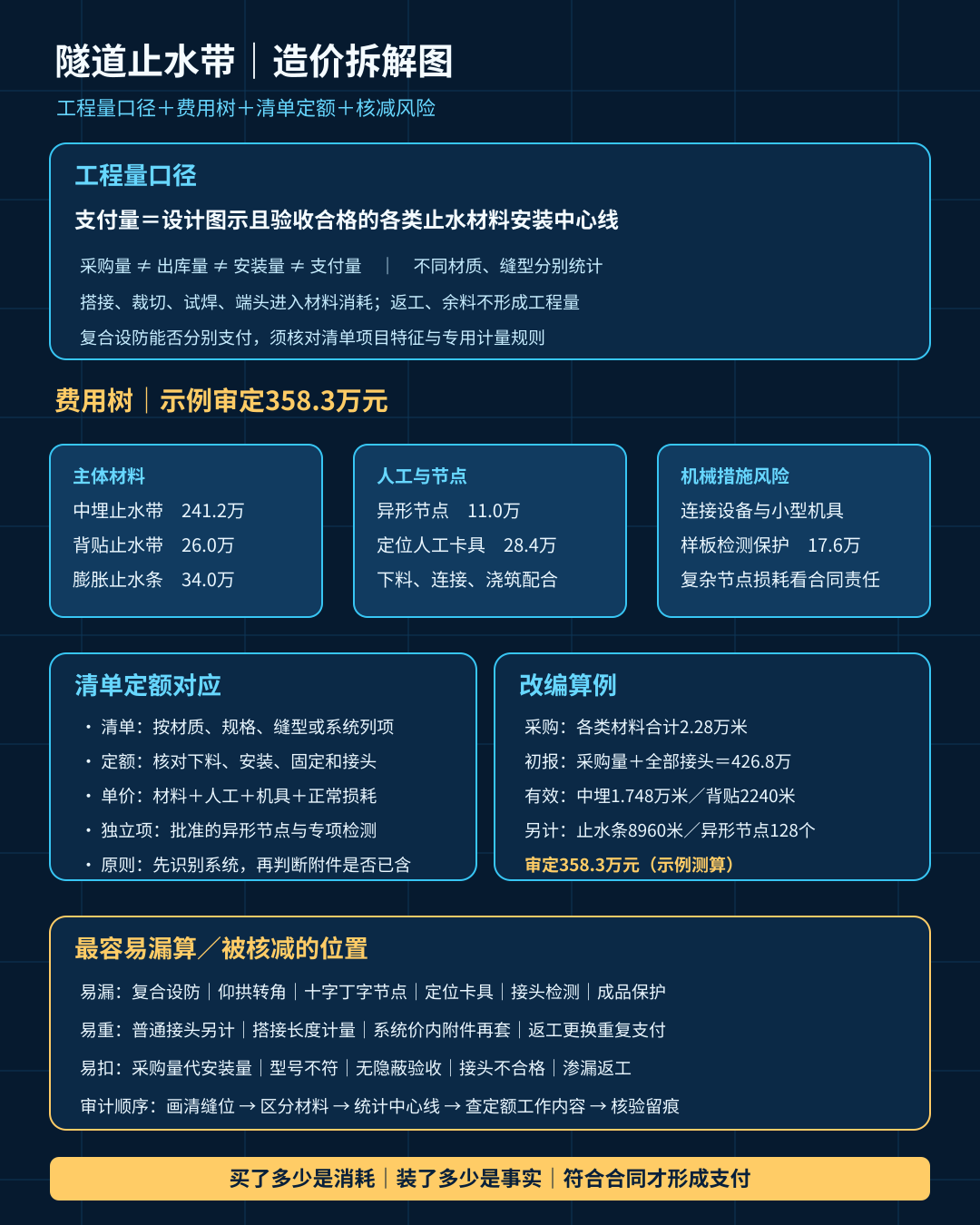

五、改编算例:初报426.8万元,审定358.3万元
某隧道采购各类止水带合计2.28万米,施工单位按出库量申报,并另列全部接头、定位筋和安装人工,初报426.8万元。
复核图纸和隐蔽记录后,中埋式止水带有效长度1.748万米,综合单价138元/米,计241.2万元;背贴式止水带2240米×116元/米,计26.0万元;遇水膨胀止水条8960米×38元/米,计34.0万元;128个经设计确认的异形节点按860元/个计11.0万元;复杂部位增加的定位人工和卡具28.4万元;样板、接头检测及成品保护17.6万元,合计358.3万元。
核减部分主要来自三处:采购损耗和剩余卷材被当成安装量;普通直线接头已经包含在综合单价中又单列;返工更换的止水带重复计量。以上金额为江苏及周边地区、2026年9月、不含税示例测算。
六、最容易漏算和被核减的位置
易漏项包括背贴与中埋复合设防、仰拱转角、十字或丁字节点、变形缝加强接头、定位卡具和专项检测。易核减项包括采购量代替安装量、搭接长度另计、接头重复套项、不同材料混用同一单价、无隐蔽验收以及渗漏返工费用。
最稳妥的组价方式,是在同望中按“缝型—位置—材料—计量单位”建立四级编码,再用AI核对设计大样、衬砌分段和隐蔽照片是否一一对应。止水带真正的支付对象不是买了多少卷,而是设计要求的完整止水体系是否按位置安装并验收合格。
参考依据
技术与计量内容于2026年9月24日核验:
- 交通运输部:JTG/T 3660—2020《公路隧道施工技术规范》发布公告,公开日期2020年5月27日,自2020年8月1日起实施。
- 交通运输部:JTG 3370.1—2018《公路隧道设计规范 第一册 土建工程》发布公告,公开日期2019年1月3日,自2019年5月1日起施行。
- 交通运输部:《公路工程标准施工招标文件》(2018年版)及工程量清单计量规则,公开日期2018年2月27日,自2018年3月1日起施行。
文中项目均为同类型工程改编;金额均为江苏及周边地区、2026年9月、不含税示例测算。二衬超方责任、止水系统支付项目及材料损耗应以具体项目合同、专用技术规范、设计文件和有效变更指令为准。
