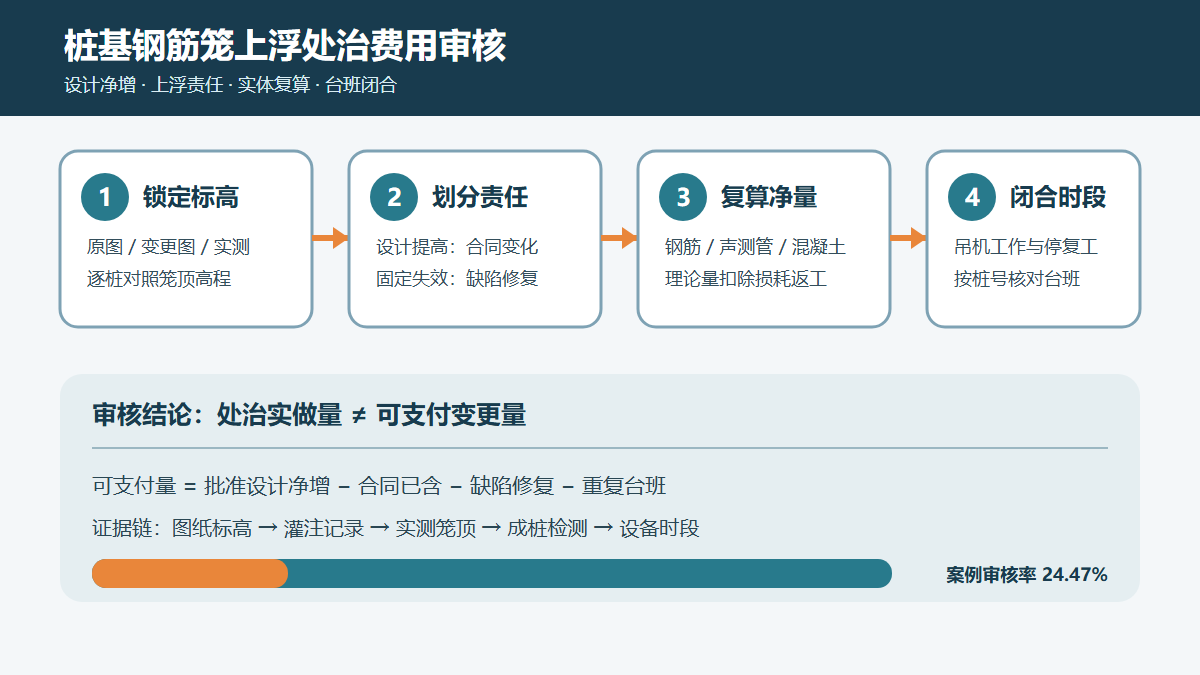

桥梁桩基钢筋笼上浮、接长处治与吊机待机费用的造价审核

问题背景
钻孔灌注桩浇筑过程中,钢筋笼可能因导管提升过快、混凝土顶托、吊筋或定位架固定不足而上浮。现场处治常伴随桩头加深凿除、主筋割除接长、声测管恢复、吊机二次进场和等待等费用。结算争议的关键不是“确实做了多少”,而是上浮原因、原合同包含边界以及处治后形成的合格实体是否属于发包人要求的净增工程。
审核时不能把钢筋领料量、吊机签证和桩头全部凿除量简单相加。若上浮源于承包人的灌注工艺或固定措施失效,恢复至设计状态属于缺陷修复;若施工期间又发生经批准的桩顶标高提高、桩长调整,则只有该设计变化对应的钢筋、声测管和混凝土净增量具备计价基础。两类原因叠加时,必须按桩号拆分,而不能以一次综合签证打包申报。
真实工程风格案例
某高速公路互通主线桥 6 根直径 1.8 m 钻孔桩,钢筋笼已按原图加工。成孔后,设计单位根据冲刷复核将桩顶标高统一提高 0.60 m,监理书面指令接长钢筋笼和声测管。其后 2 根桩浇筑时钢筋笼分别上浮 0.35 m、0.55 m,施工记录显示吊筋焊缝开裂、导管一次提升幅度超过方案限值。承包人将设计接长和上浮处治合并申报,包含主筋接长 3.84 t、变形钢筋割除 2.10 t、80 t 吊机 8 个台班、桩头混凝土凿除修复 31.20 m³、声测管接长 144 m以及等待 6 天。
审核将 6 根桩逐根建立“原图—变更图—实测笼顶—成桩检测”对照表。经理论重量复算,设计抬高形成主筋净增 1.32 t、声测管净增 48 m及桩顶混凝土净增 10.80 m³;这部分有设计通知、加工单和隐蔽验收记录。上浮的 2 根桩则由承包人固定失效造成,割除、重新接长、扩大凿除及对应吊装属于缺陷修复。吊机仅确认因设计标高调整单独增加的 2 个台班;等待记录中只有 1.5 天与发包人暂停灌注、复核标高的书面指令闭合。
申报金额与审核金额
| 费用项目 | 承包人申报依据 | 申报金额(元) | 审核口径 | 审核金额(元) | 核减(元) |
|---|---|---|---|---|---|
| 钢筋笼主筋接长 | 3.84 t × 7,200 元/t | 27,648 | 仅确认设计抬高形成的净增 1.32 t | 9,504 | 18,144 |
| 变形钢筋割除与重接 | 2.10 t × 6,900 元/t | 14,490 | 属上浮缺陷修复,不另计 | 0 | 14,490 |
| 80 t 吊机 | 8 台班 × 9,800 元/台班 | 78,400 | 确认设计变更新增 2 台班 | 19,600 | 58,800 |
| 桩头混凝土凿除及恢复 | 31.20 m³ × 1,650 元/m³ | 51,480 | 剔除缺陷凿除,按设计净增混凝土 10.80 m³、1,050 元/m³计 | 11,340 | 40,140 |
| 声测管接长 | 144 m × 95 元/m | 13,680 | 确认设计变更净增 48 m | 4,560 | 9,120 |
| 设备及班组等待 | 6 天 × 13,500 元/天 | 81,000 | 仅确认有停工指令的 1.5 天 | 20,250 | 60,750 |
| 合计 | 266,698 | 65,254 | 201,444 |
案例审核率为 24.47%。本案例为脱敏复合案例,金额用于说明审核方法;实际项目应以合同清单、设计变更、灌注记录、设备记录和成桩检测结果为准。
审核逻辑
1. 先把设计变化与施工缺陷分成两条线
设计通知提高桩顶标高,属于合同基线变化;吊筋断裂、定位架失效或导管操作不当造成钢筋笼上浮,属于施工质量责任。即使两类事件发生在同一根桩、使用同一批钢筋,也应分别计算。审核底稿至少应列原设计笼顶标高、变更后标高、灌注前实测值和灌注后实测值。
2. 钢筋按理论净增重量计量
可支付接长量应依据批准图纸的根数、直径和净增长度计算理论重量。领料单反映材料出库,不等于实体工程量;搭接、帮条、试焊件和下料损耗若已包含在钢筋综合单价中,不应再次按实际重量申报。上浮后割除的变形钢筋属于责任处治时,也不能转化为新增钢筋量。
3. 桩头混凝土要区分设计增量与处治扩大
设计提高桩顶标高形成的圆柱体净增量,可按批准高差和设计断面复算。为寻找合格主筋、清除浮浆或处理上浮而扩大凿除的混凝土,应结合责任判断;不能以凿除体积作为新增浇筑体积,更不能同时计取原桩混凝土、凿除费和恢复费。
4. 吊机台班必须与新增作业窗口对应
钢筋笼正常吊装通常已包含在成孔或钢筋笼安装综合单价中。只有设计变更导致二次吊装、重新翻身或超出原配置的起重工作,且设备进退场、作业小时和影像记录闭合时,才确认净增台班。设备停在现场不当然等于可计待机。
5. 检测合格不能倒推全部处治费用合理
低应变、超声波或钻芯结果证明的是成桩质量,并不改变费用责任。处治后合格仅说明缺陷得到修复;是否支付仍须回到合同风险和事件原因。反之,若声测管因上浮被拉断而无法检测,替代检测增加的费用也应先追溯损坏责任。
资料闭合建议
- 每根桩建立独立事件卡,记录钢筋笼下放、定位、导管埋深、混凝土面上升和笼顶复测时间。
- 将原设计、变更图及钢筋加工单叠合,分别计算主筋、加强箍和声测管的理论净增量。
- 吊筋、定位架和焊缝在灌注前拍照验收,异常时保留断口、焊缝和导管提升记录。
- 桩头凿除绘制断面及标高图,区分正常超灌凿除、设计标高变化和缺陷扩大处治。
- 吊机签证记录设备型号、到离场时间、实际工作内容及对应桩号,避免按自然日笼统计。
- 等待费用必须有停工指令、复工指令、设备在场证明及同期可替代工作说明。
结论
钢筋笼上浮费用审核的核心,是把“最终做了多少”还原为“为什么多做”。设计抬高对应的实体净增量可以按批准图纸复算;因固定、焊接或灌注工艺失控产生的割除、接长、凿除和二次吊装,应作为缺陷修复处理。只有桩号、标高、理论量、责任和设备时段五条证据链闭合,才能避免把施工损失包装成工程变更。
