高填方路基雨后冲沟、反压护道与排水补强费用的造价审核

路基工程 1212 2周前 (09-26) 7次浏览 0个评论 扫描二维码
文章目录[隐藏]

高填方路基雨后冲沟、反压护道与排水补强费用的造价审核

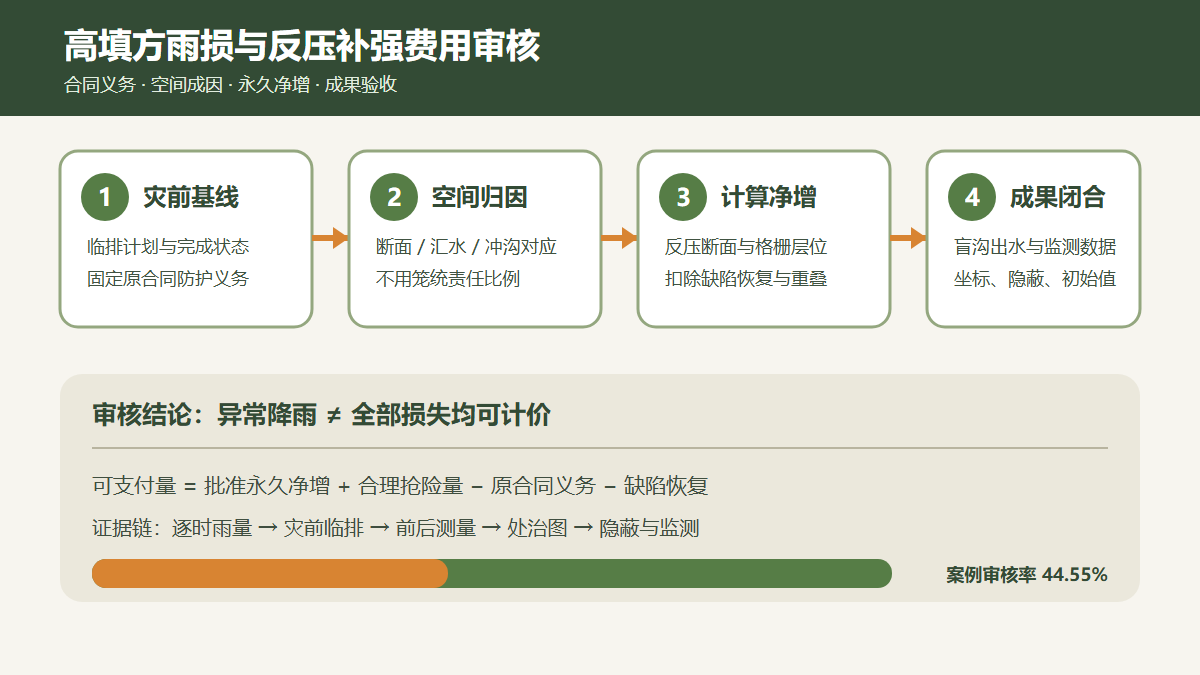

高填方雨损与反压补强费用审核路径

问题背景

高填方路基在分层填筑期间遭遇强降雨,常出现坡面冲沟、局部滑塌、坡脚积水和临时排水设施损坏。随后设计可能增加反压护道、土工格栅、盲沟或监测点。结算中最容易混淆的是:原合同应完成的临时排水和坡面防护、承包人施工组织不当造成的雨损恢复,以及极端天气后经批准新增的永久补强,往往被汇总成一张“抢险工程量”签证。

现场实做并不等于全部可支付。审核应先固定原设计和施工期防排水义务,再判断降雨是否异常、损坏与未完成措施之间是否存在因果关系,最后按批准处治图计算新增永久实体。清方、回填、格栅和盲沟之间还要检查占位关系与综合单价包含内容,避免既按抢险机械台班计费,又按实体项目全额计价。

真实工程风格案例

某高速公路 K42+180~K42+560 段最大填高 19.6 m。填筑至第三级边坡时,区域 24 小时降雨量达到 172 mm,坡面形成多条冲沟,坡脚局部隆起。承包人申报冲沟及滑塌清方 8,600 m³、级配碎石回填 6,400 m³、双向土工格栅 28,500 m²、盲沟 780 m、挖掘机待机 18 台班和新增监测点 12 个。

联合复核确认该次降雨超过施工组织设计采用的施工期排水标准,但事发前 160 m 截水沟尚未按批准计划贯通,两处临时泄水槽也被弃土堵塞。无人机测量与断面复核得到实际扰动清方 5,240 m³,其中 1,800 m³与临时排水缺失直接对应,1,640 m³位于原设计应整修坡面及超填削坡范围,仅剩 1,800 m³属于异常降雨后批准清除量。设计随后下发永久处治图,新增反压护道级配碎石 2,400 m³;另有 750 m³用于恢复压实度不合格填层,不予计量。格栅按设计净铺面积确认 16,800 m²,搭接和边部回折已含综合单价;盲沟确认 520 m。原合同已有 4 个监测点,新增批准 8 个。

申报金额与审核金额

费用项目 承包人申报依据 申报金额(元) 审核口径 审核金额(元) 核减(元)
冲沟及滑塌清方 8,600 m³ × 28 元/m³ 240,800 按测量闭合且非承包人责任的 1,800 m³计 50,400 190,400
级配碎石回填 6,400 m³ × 118 元/m³ 755,200 仅确认反压护道设计净增 2,400 m³ 283,200 472,000
双向土工格栅 28,500 m² × 24 元/m² 684,000 按设计净铺面积 16,800 m²计,搭接不另加 403,200 280,800
纵向盲沟 780 m × 186 元/m 145,080 按竣工坐标及验收长度确认 520 m 96,720 48,360
挖掘机等待 18 台班 × 4,800 元/台班 86,400 未封锁作业面且可调配,不计待机 0 86,400
沉降与位移监测点 12 个 × 6,800 元/个 81,600 扣除原合同 4 个,确认新增 8 个 54,400 27,200
合计 1,993,080 887,920 1,105,160

案例审核率为 44.55%。本案例为脱敏复合案例,金额用于说明审核方法;实际项目应以合同文件、气象资料、施工日志、测量断面、处治设计和隐蔽验收记录为准。

审核逻辑

1. 固定降雨前的合同状态

先核对原设计截排水系统、投标施工组织设计和已批准的阶段性排水计划,确认事发时哪些设施应完成、哪些工作已包含在临时工程或路基综合单价中。若截水沟、临时泄水槽或坡面覆盖未按计划实施,不能仅凭气象证明将全部损失转由发包人承担。

2. 用空间分区代替笼统责任比例

不宜在证据不足时简单采用“各承担 50%”。应将冲沟、滑塌和隆起范围落到坐标与断面,分别对应上游来水、未贯通截水沟、弃土堵塞、超填削坡和原地形汇水。能够按区域和成因切开的工程量,直接归入对应责任;无法区分的部分再依据合同约定处理。

3. 抢险清方与永久实体不能互相代替

抢险清方按事件前后地形模型或断面复测计算,不能采用运输车次反推。永久反压护道应按批准断面净量计量,并扣除原路基填筑、超填削坡和缺陷回填。清出的合格材料若重新利用,还要在借方或弃置费用中同步扣减,保证材料去向唯一。

4. 格栅按净铺层位闭合

审核格栅规格、层数、铺设高程和每层轮廓,按设计覆盖净面积计量。搭接、锚固、边部回折及施工损耗通常包含在综合单价中,除非合同明确另列。采购发票和卷材出库量只能用于合理性校验,不能替代隐蔽前实测面积。

5. 盲沟和监测点以功能位置验收

盲沟应与坡脚渗水路径、反滤层和出水口对应,长度以竣工坐标和隐蔽验收为准。监测点则先扣除原设计和合同基线数量,再确认新增点位、仪器编号、初始值和观测频率。只有点位施工而没有初始读数及连续数据,不构成完整成果。

6. 待机费检查是否真实失去生产能力

降雨后设备留在项目并不当然形成待机损失。应核对封锁范围、调度记录、同标段其他工作面及机械油耗。设备能够转用于清沟、便道维护或其他路段施工,或者待机风险已包含在承包人的施工组织费用中,就不应另行支付。

资料闭合建议

  1. 降雨前后各形成一次带时间戳的无人机地形和横断面测量,统一坐标系计算扰动净量。
  2. 将气象站逐时雨量与现场降雨记录、排水设施完成状态和巡查照片同步归档。
  3. 在平面图上按成因给损坏区域编码,分别记录异常降雨、临排缺失、超填削坡和压实缺陷工程量。
  4. 处治设计明确反压护道断面、材料来源、格栅层位、盲沟出水口和与原工程的扣减关系。
  5. 格栅铺设前后拍摄带桩号和标高的全景照片,卷材批次、隐蔽验收与铺设台账逐层对应。
  6. 监测点建立坐标、仪器号、初始值、观测频率和维护责任台账,结算量与成果数据同步验收。

结论

高填方雨损与补强费用审核,不是判断“雨下得够不够大”,而是还原降雨前合同义务、损坏空间成因和雨后批准净增实体。清方按事件测量闭合,反压护道按批准断面闭合,格栅按层位净面积闭合,盲沟与监测按功能成果闭合。只有把承包人应承担的临排缺失和质量恢复剔除,剩余增量才是可支付的工程变化。
