路基智能压实监控怎么组价?采集9600万条数据,不等于9600万份成果

定额计算 gonglu 4周前 (09-27) 10次浏览 0个评论 扫描二维码
文章目录[隐藏]

压路机驾驶室多了一块屏,后台多了一张热力图,组价就容易走向两个极端:施工单位把全部费用塞进“每平方米监控费”,审核单位又认为压实质量控制一概不应另计。是否支付,应先看清单、技术规范和智慧工地要求;过程可视化通常也不能自动替代压实度抽检和验收。

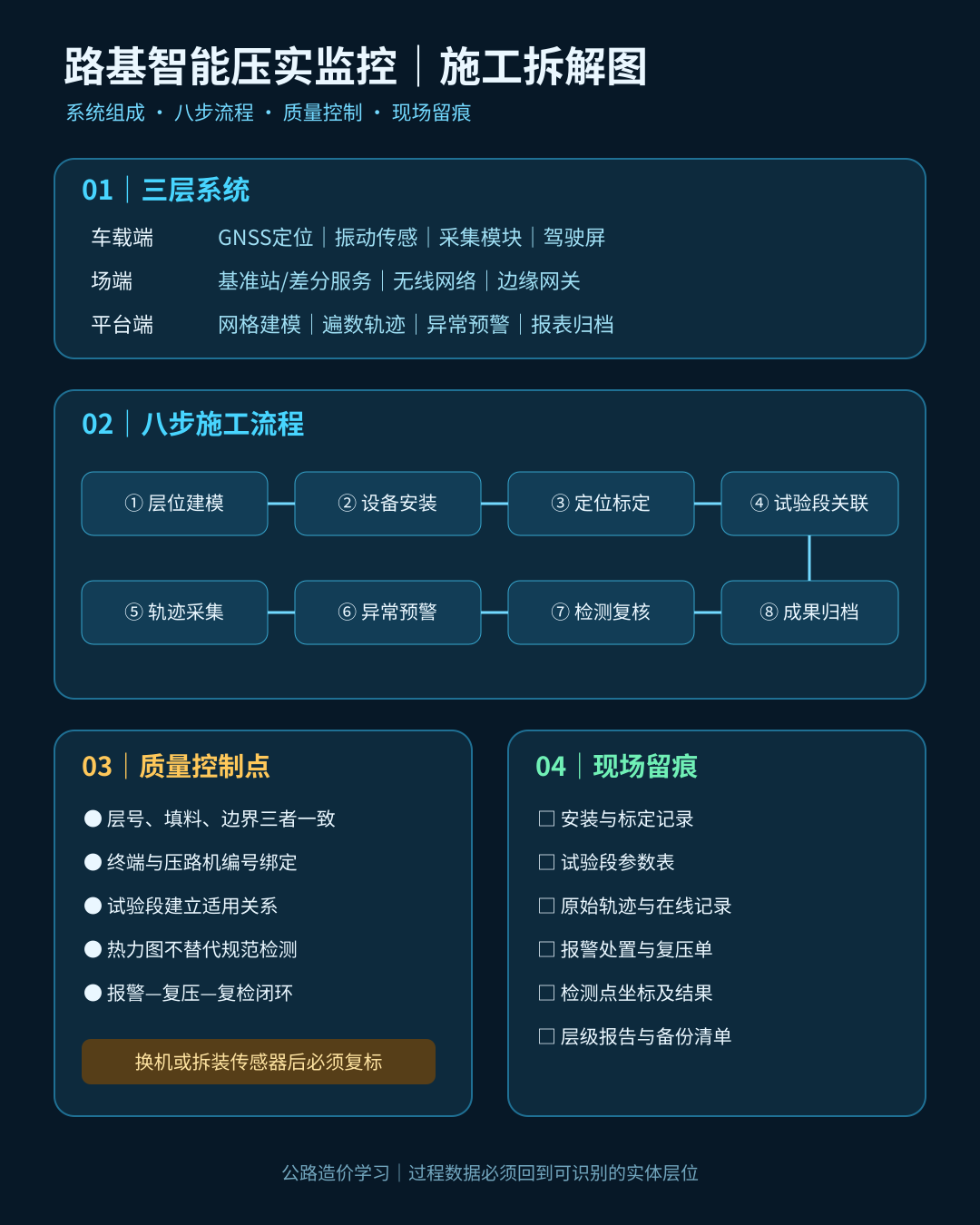

一、先看系统由什么组成

车载端包括GNSS定位、振动或加速度传感器、压实状态采集模块、驾驶室显示终端和通信模块。场端包括基准站或差分定位服务、无线网络和边缘网关。平台端包括施工区建模、网格划分、遍数轨迹、速度与振动状态分析、欠压过压预警、报表和数据归档。

还需设备安装标定、培训运维以及智慧工地接口。没有施工区边界、规则参数和成果归档,车载盒子只是“会亮的硬件”。

二、施工流程:数据必须能回到实体层位

标准流程可拆成八步:施工区和填筑层建模→压路机及传感器安装→GNSS与振动参数标定→试验段建立相关关系→碾压轨迹实时采集→欠压、漏压和速度异常预警→传统压实度检测复核→形成层级成果包并归档。

质量控制抓四点:边界、层号和填料一致;终端与压路机绑定,换机或拆装后复标;智能指标通过试验段与现场检测建立关系;异常网格形成“报警—复压—复检”闭环。

现场留痕至少包括安装标定记录、试验段参数、设备在线记录、轨迹原始数据、报警处置单、检测点坐标、层级报告和最终备份清单。

三、主要人材机怎么拆

人工:系统工程师、测量定位人员、平台运维、数据质检、压路机司机培训及现场协调。

材料与设备:车载终端、GNSS天线与传感器、显示器、通信卡、基准站或差分服务、服务器或云资源、现场网关、安装支架和线束。

机械及措施:停机安装标定、试验段配合、弱网补点、设备迁移、数据备份、接口调试和延长服务。已含在路基压实定额中的机械时间不得重复;风险费也不能笼统按“AI费”加成。

四、工程量口径:数据条数不是支付工程量

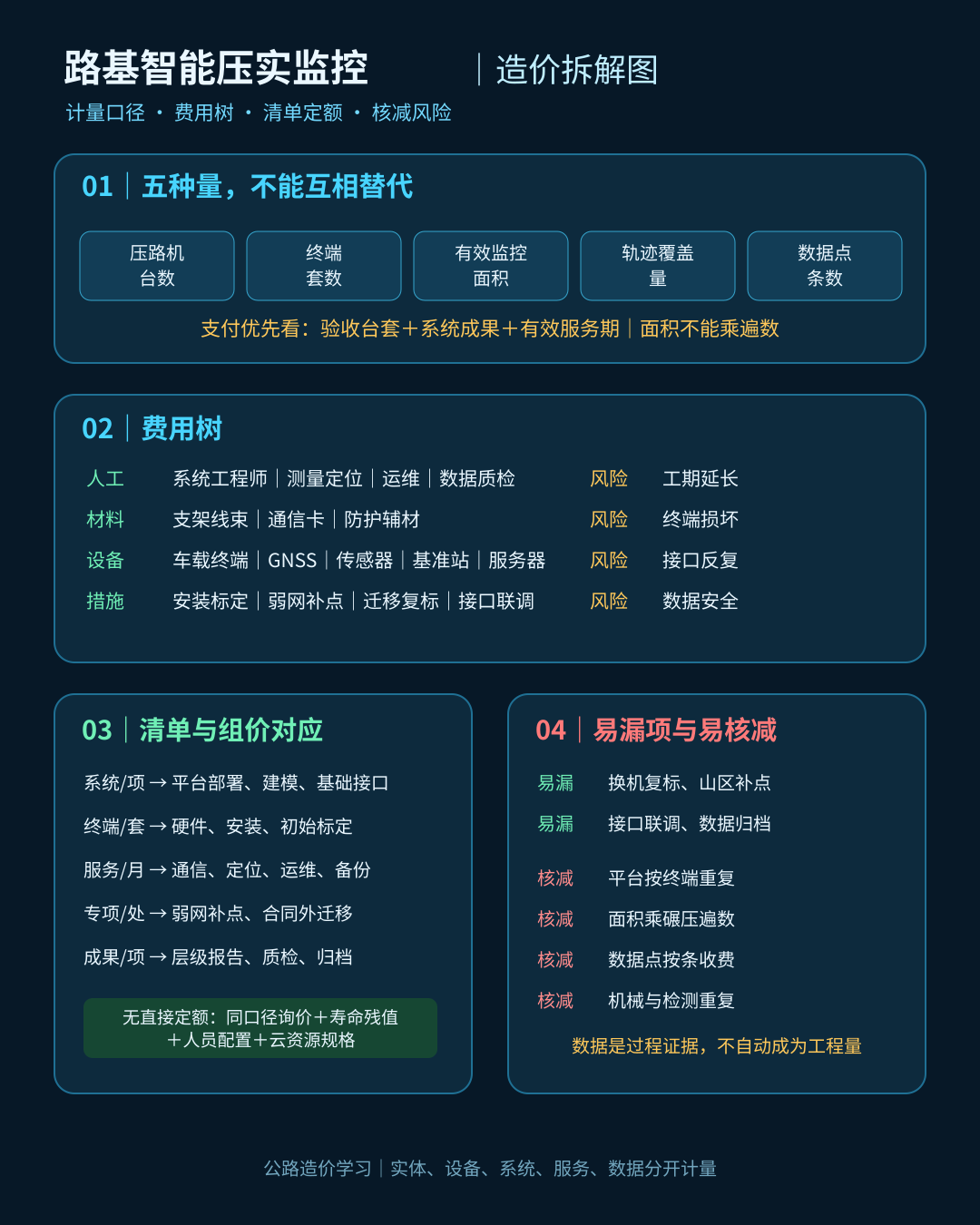

智能压实至少有五个不同的量:压路机台数、车载终端套数、被监控的有效施工面积、碾压遍数形成的轨迹覆盖量、平台产生的数据点数。它们不能互相替代。

若清单按“系统/项”计量,通常包含平台部署、基础接口和整体验收;车载终端可按实际接入并验收的台套计;差分定位、通信和运维可按有效服务期计;若项目明确按面积支付,应以纳入批准范围且形成完整层级成果的有效监控面积为准,不能因碾压六遍就把面积乘六,也不能把测试区、重复上传和作废层计入。

路基实体仍按合同约定的相应清单子目计量。智能压实记录属于过程证据;常规检测是否另计,要查清单内容,避免与路基综合单价重复。

五、组价逻辑:先按功能拆,再与清单定额对照

建议分为四包:一是一次性建设包,包括施工区建模、平台部署、基础接口和初始培训;二是车载端包,按验收台套计设备、安装和标定;三是运行服务包,按月或工期计通信、定位、运维、备份和数据质检;四是专项包,包括新增接口、弱网补点、跨标段汇聚和合同外延长服务。

套项时,将硬件安装、测量定位、平台和技术服务分别对应适用定额、补充定额或市场询价。无直接定额时,应说明设备寿命与残值、人员配置、云资源和工作量;永久设备不应全部一次摊销,平台开发费也不能按每台压路机重复。

六、一个改编算例

某高速路基标段42.6公里,批准接入18台压路机,合同工期22个月。承包人申报528.6万元,其中车载终端18套、平台费按18套重复计算,另按9600万条数据收取“AI分析费”,并把压路机复压台班全部另列。

复核时先做审题:合同要求建设智能压实监控,但清单只列“智慧工地系统1项”;路基压实及常规质量检测已在相应子目中计价。于是拆项为:平台部署及项目建模1项;18套车载端;1套基准服务;22个月通信运维;2个规定接口;山区3处弱网补点;层级报告及归档1项。

纠错后,平台重复计取扣减54.0万元;数据条数计费78.0万元取消,数据处理纳入平台与运维;已含在路基压实单价内的复压机械36.8万元扣除;未实际接入的2套备用终端扣减12.4万元;同时补回合同要求但初报漏列的弱网补点18.6万元、数据质检与最终归档9.8万元。审定金额由528.6万元调整为375.8万元。

这个算例的关键不是某个定额编号,而是先分清“实体、设备、系统、服务、数据”五类对象。设备按验收台套,平台按系统,服务按有效期间,成果按完整层级包;数据点只是系统运行痕迹,不能单独制造工程量。

七、常见错套漏套与审计风险

多算主要是平台按终端重复、面积乘遍数、数据点按条收费、机械检测重复;漏项主要是换机复标、山区补点、接口联调和竣工归档。只报硬件会让运维变成无价工作,只看采购发票又可能把永久资产全部摊入本标段。

审计时重点查五个闭环:终端与设备编号闭合,轨迹与施工层位闭合,报警与复压闭合,智能指标与现场检测闭合,平台报表与竣工档案闭合。缺任何一环,热力图再漂亮,也只是展示,不是可验收成果。

JTG/T 3603—2026 已把公路智慧工地建设纳入推荐性行业标准体系。项目应在招标阶段写清功能、成果、接口责任和计量方式,否则施工时都在看屏幕,结算时却没有共同口径。

参考依据

以下来源均于2026年9月27日核验:

  1. 交通运输部:《公路工程智慧工地建设技术指南》(JTG/T 3603—2026)发布公告,公开日期2026年6月26日,自2026年8月1日起施行。
  2. 交通运输部:《公路路基施工技术规范》(JTG/T 3610—2019)发布公告,公开日期2019年9月9日。
  3. 交通运输部:《公路工程标准施工招标文件》(2018年版)及工程量清单计量规则,公开日期2018年2月27日。
  4. 国家市场监督管理总局合同示范文本库:《建设工程施工合同》暂估价条款,页面于2026年9月27日核验。

说明:不同项目的专用合同条款、清单计量规则、地方补充定额及批准的智慧工地方案可能不同,实务中应以本项目合同文件优先。文中数量、工期和金额均为同类型项目改编及示例测算。
