多点同步顶推的现场很有冲击力:数台千斤顶同时动作,钢梁沿滑道缓慢前移,控制屏实时显示位移和顶力。造价人员最容易被“吨位×步距”带偏,以为1.78万吨钢梁顶推14个步距,就形成24.92万吨次工程量。实际上,步距是机械和人工消耗参数,永久钢梁只形成一次安装成果。

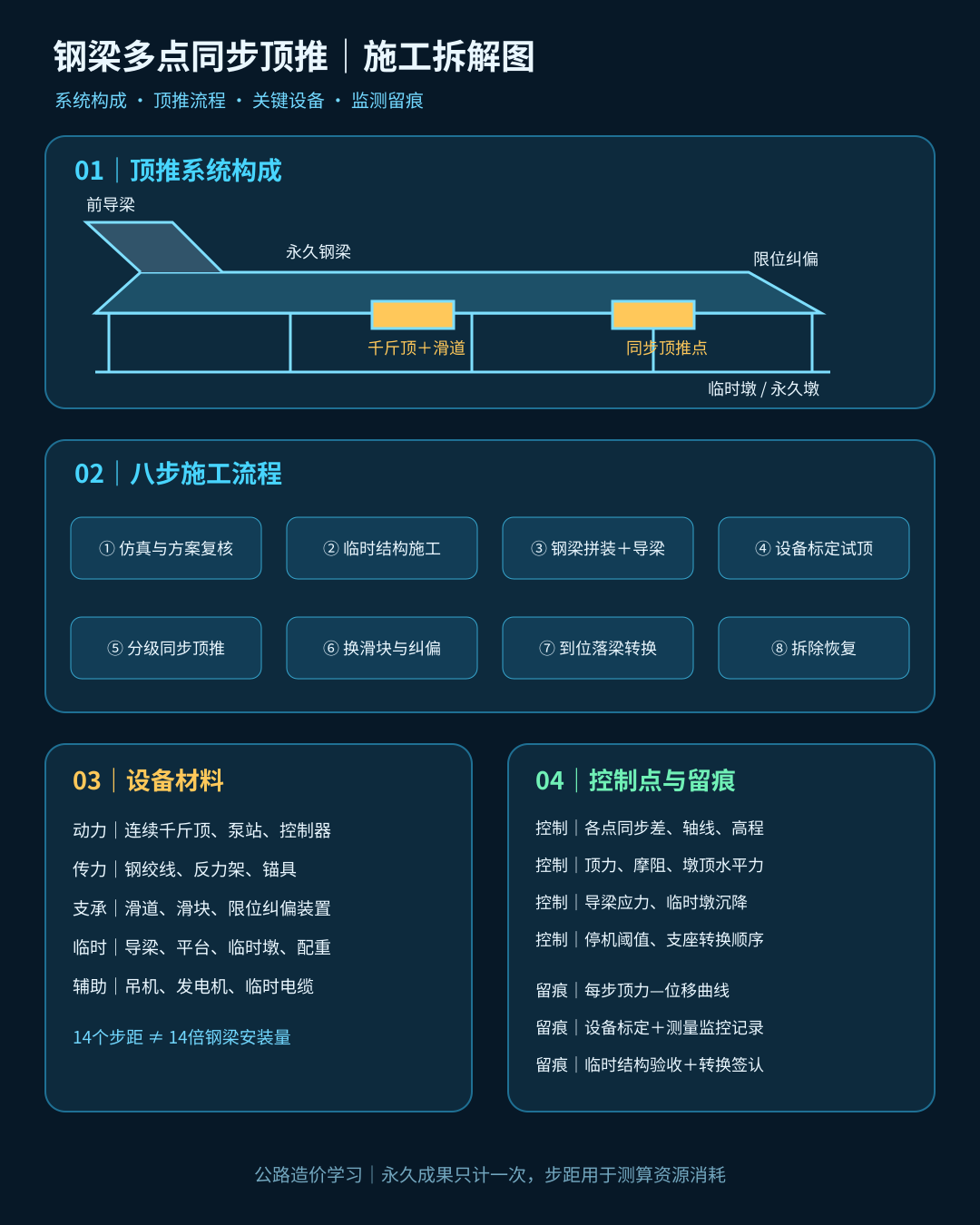

一、先画清顶推系统
典型系统由永久钢梁、前导梁和临时连接、顶推平台、临时墩、滑道与滑块、横向限位及纠偏装置、连续千斤顶或步履式顶推设备、钢绞线或反力架、液压泵站、同步控制系统、测量监控和临时供电组成。跨越铁路、航道或既有公路时,还可能配置防护棚、封锁窗口、航道警戒和应急拖带。
基本流程为:方案复核与仿真—临时结构施工—滑道和限位安装—钢梁节段拼装—导梁连接—设备标定与试顶—分级同步顶推—逐墩换滑块与纠偏—到位落梁—支座转换—拆除临时体系并恢复场地。
关键控制包括各顶推点同步差、梁体轴线和高程、墩顶水平力、导梁根部应力、临时墩沉降、滑移摩阻及异常停机条件。现场至少要留存每步顶力—位移曲线、测量记录、设备标定证书、临时结构验收、试顶记录和转换签认。
二、工程量要拆成永久实体与临时系统
永久钢梁通常按设计质量以吨计量,制造、运输、拼装和安装是否分列,应服从清单子目及工作内容。顶推14步不会生成14倍钢梁安装量;步距、循环次数和顶推距离用于确定台班、周转、能耗和工期。
临时墩、顶推平台和基础按批准设计的实体量或合同约定摊销计价;导梁、反力架、滑道和限位多为周转钢结构,要区分设计用量、加工量、使用量和摊销量,不能全部按永久钢材一次性购置。千斤顶、泵站和同步控制系统通常按台套及有效服务期测算,重复移机、标定和保养应看清是否已含在综合价中。
最容易遗漏的是支座临时锁定与转换、桥墩局部加固、顶推过程监控、临时供电、跨线安全防护和拆除恢复;最容易多算的是梁重乘步数、周转构件按全额材料费、同一液压系统在多个顶推点重复计算整套软件,以及把施工单位纠偏返工当成新增步距。

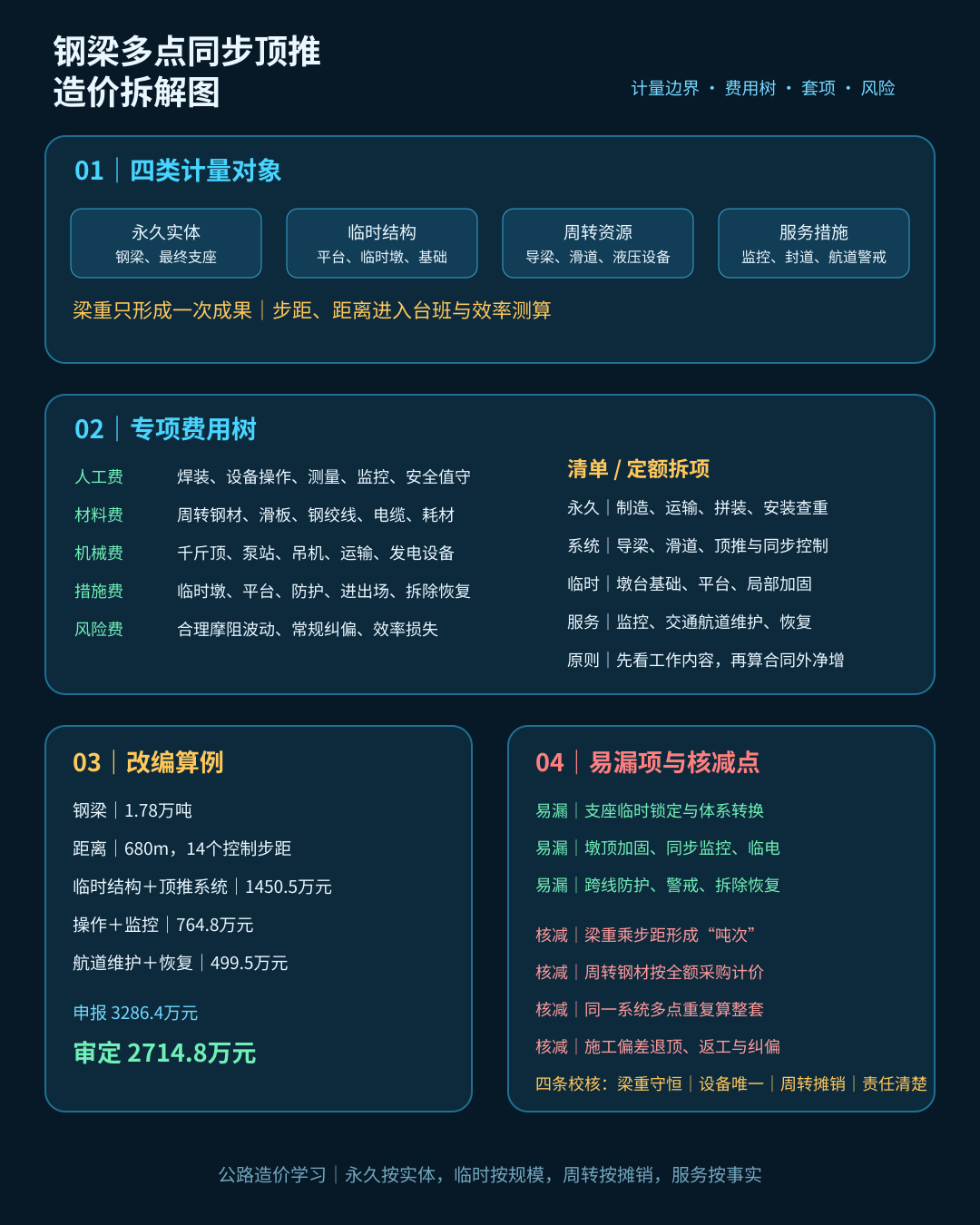

三、清单定额与组价逻辑
编价前先判断合同把顶推当作钢梁安装的一种施工方法,还是单列顶推专项。若钢梁安装综合单价已包含顶推所需常规设备和临时设施,承包人因自身方案选择改变工法,通常不能再完整列一套措施费;若招标图纸明确顶推、清单单列临时结构或发包人改变跨越条件,则应按合同边界拆项。
组价可分六层:永久钢梁拼装安装;导梁与临时连接;临时墩和顶推平台;滑道、限位和纠偏;液压动力与同步控制;监控、交通航道防护及拆除恢复。人工包括焊装、设备操作、测量、监控和安全值守;材料包括周转钢材、滑板、润滑材料、钢绞线、电缆及耗材;机械包括起重设备、千斤顶、泵站、运输和发电设备;风险费主要覆盖合理摩阻波动、常规纠偏和效率损失,但不应包入发包人改变跨越窗口造成的重大停待。
四、改编算例:1.78万吨钢梁顶推14步
某跨江钢箱梁分节段拼装后采用多点同步顶推,总质量1.78万吨,累计顶推680米,共14个控制步距。施工单位将钢梁质量乘14步形成“顶推吨次”,并按新购钢材计算全部导梁、滑道和临时墩,申报顶推专项3286.4万元。
复核时先把支付对象还原为“一套完成并拆除的顶推系统+一次合格钢梁到位成果”,再按批准方案核资源。临时墩、平台和基础482.6万元;滑道、滑块、限位及纠偏236.8万元;千斤顶、泵站和同步控制系统318.4万元;导梁、临时连接和配重按加工及合理摊销计412.7万元;14步顶推操作、移机、用电和常规维护596.3万元;测量与施工监控168.5万元;跨越航道交通维护224.0万元;进出场、拆除和恢复275.5万元,审定合计2714.8万元。
核减571.6万元主要来自三处:钢梁安装量按步距重复放大;可周转导梁和设备按全额购置计价;两次因滑块安装偏位产生的退顶和纠偏属于承包人施工责任。与此同时,审计保留了经批准的航道警戒和墩顶局部加固,因为它们有独立的外部条件和完整指令,不能简单以“措施已含”全部核掉。
五、审题、套项与纠错方法
拿到顶推项目先做一张“永久—临时—周转—服务”四分表。钢梁和最终支座是永久实体;临时墩基础、平台可能按实体或摊销;导梁、滑道和液压设备属于周转资源;监控、封道和警戒按有效服务事实计价。然后再核对每一项在钢梁制造、运输、拼装、安装和专项措施之间是否重复。
同望软件组价时,可将顶推专项建立独立分部,把周转材料设置摊销次数,把液压系统按台套与服务月计入,把步距和顶推距离放在机械消耗测算表中,而不是直接作为清单支付数量。审计复核则用“梁重守恒、设备唯一、周转有残值、步距不重复”四条原则快速筛查异常。
多点同步顶推的造价核心不是设备越多、步数越多就简单成倍增加,而是永久成果只计一次,临时系统按批准规模计,周转资源按摊销计,服务措施按有效时间计,责任返工不计。
注:案例为同类型业务改编。金额为江苏及周边地区、2026年9月、不含税示例测算;具体项目应以专用合同、施工图、批准方案和当地造价依据为准。
参考依据
本文于2026年9月30日核验以下交通运输部公开文件:
- 《公路桥梁荷载试验规程》(JTG/T J21-01—2015),自2016年4月1日起施行:https://xxgk.mot.gov.cn/jigou/glj/202006/t20200623_3312437.html
- 《公路桥涵施工技术规范》(JTG/T 3650—2020),自2020年10月1日起施行:https://xxgk.mot.gov.cn/jigou/glj/202006/t20200630_3321368.html
- 《公路钢结构桥梁制造和安装施工规范》(JTG/T 3651—2022),自2022年8月1日起施行:https://xxgk.mot.gov.cn/jigou/glj/202203/t20220315_3646066.html
- 《公路工程标准施工招标文件》(2018年版)及工程量清单计量规则:https://xxgk.mot.gov.cn/jigou/glj/202006/t20200623_3312728.html
配图


相关推荐: 玻璃珠是真的、检测报告也合格,为什么标线还是要铲掉重画?
“涂料合格、玻璃珠合格,监理每天都在现场,为什么通车前一测反光,还是要我们全部重画?” 结算会上,施工单位拿出材料合格证、第三方检测报告、施工记录和监理旁站表,申报铲除、重画及封道费用286.4万元。审核人没有先看发票,而是把夜间检测点位图和标线车行驶记录叠在…
