高速公路光纤通信链路怎么组价?一条48芯光缆,敷设量能乘48吗?

定额计算 gonglu 3周前 (10-02) 5次浏览 0个评论 扫描二维码
文章目录[隐藏]

光缆施工最容易出现两种账:现场说“敷了32公里”,测试单位说“测了1500多芯公里”。两个数字可能都对,计价对象却不同。一条48芯光缆沿同一路由敷设一次,不能把光缆敷设工程量乘48;逐芯接续和测试,又不能只按“一根缆”把工作量抹掉。

本文以高速公路既有管道内敷设48芯光缆为例,不包含新建通信管道、交换机及光模块购置。构造可分为管孔与子管、光缆护套及纤芯、接续盒、机房光纤配线架、尾纤跳纤和业务链路。物理路径与纤芯对应关系,两张图都要画清。

从路由到业务,施工要走完这条线

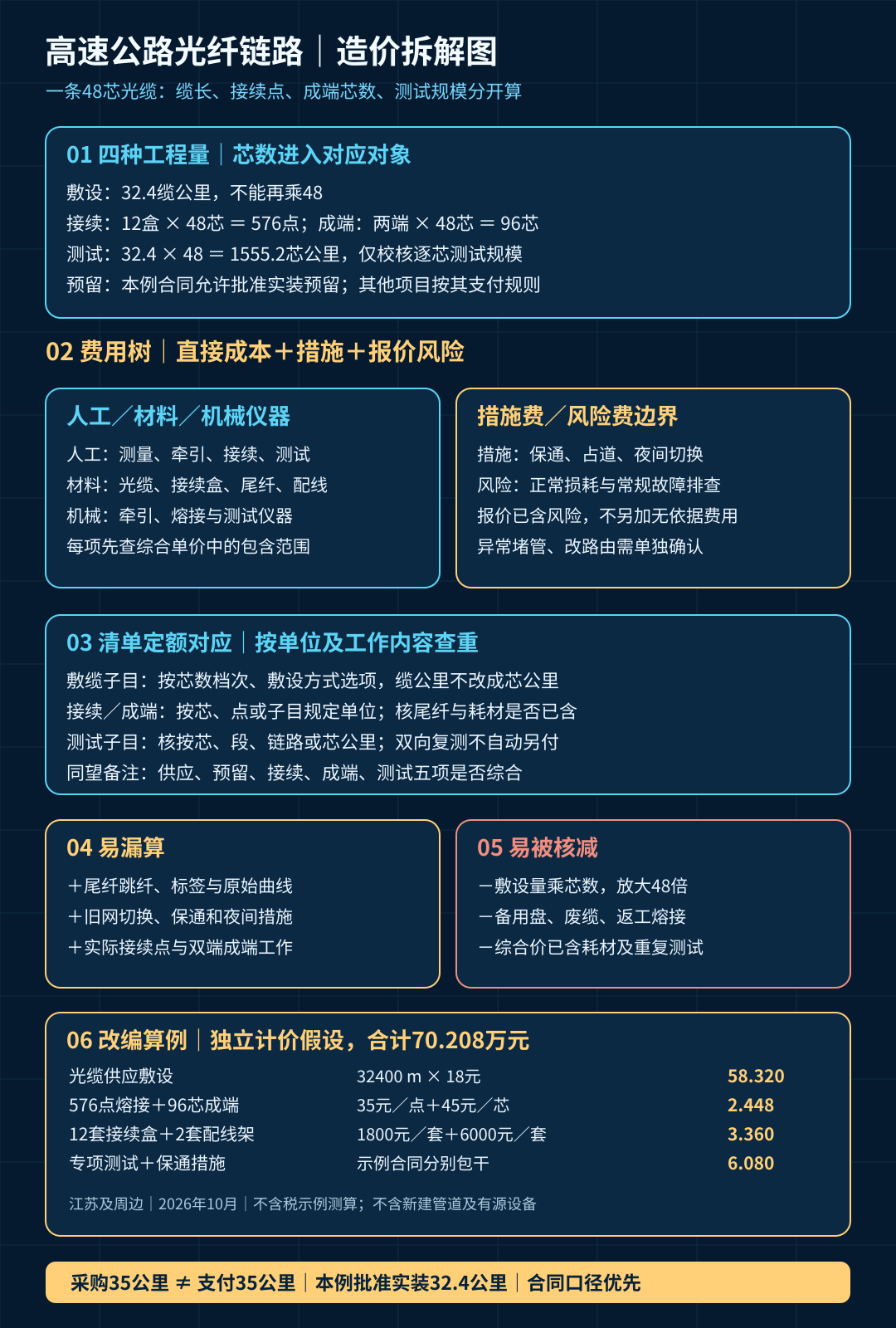

施工顺序为路由及管孔核查、管道通畅检查、光缆盘测、分盘配缆、牵引敷设、批准位置预留、接续盒熔接、配线架成端、逐芯测试、业务验证、标识及竣工归档。发现堵管先确认责任和处理范围,不能直接把既有管道的全部修复计入敷缆价格。

主要人工包括路由测量、牵引配合、接续成端和测试记录人员;材料包括光缆、接续盒、尾纤、适配器、跳纤、标识及防护材料;机械仪器包括放缆架、牵引设备、导向滑轮、熔接机、光时域反射仪(OTDR)、光源及光功率计。敷设质量要控制牵引力、弯曲半径和护套保护,数值按设计、产品及适用规范确定。

接续完成后,熔接机显示的估算损耗不能代替链路测试。OTDR用于观察光纤事件与故障位置,光源及光功率计用于核对端到端损耗;记录波长、方向、纤芯编号和仪器信息。业务验证还要检查端口及备用路径,不能拿物理链路合格报告覆盖所有系统功能。

四个计量对象,分别建立台账

对象 统计口径 审核重点
光缆敷设 按合同约定的缆长或路由长度 芯数用于选规格,不重复放大敷设量
光纤接续 实际合格接续芯数/点数 按接续盒与芯序矩阵统计
配线成端 合格成端芯数或端口数 双端分别核,不重复计尾纤已含工作
测试成果 合同约定的芯、段、链路或芯公里 测试次数不当然等于新增支付次数

光缆的设计预留与材料损耗要分开。本例合同明确按合格安装缆长支付,经批准、实际安装并记录的预留可计;库存备用盘、切割损耗和返工废缆不能算安装量。如果项目规定按路由净长支付,则预留和损耗应按其综合价规则处理,不能照搬本例。

清单与定额怎么对应

先核工程量清单中的管道光缆敷设、接续、成端和测试工作是否综合。套定额时按适用计价依据核材质、芯数档次、敷设方式及单位;敷缆子目若为“千米”,不能换成芯公里。接续、成端子目里的尾纤、耗材和测试有无包含,必须逐项查工作内容及附注,不能只凭名称另加。

人工、光缆及连接材料、牵引与熔接测试仪器形成直接成本。进出场、占道保护、夜间切换和旧链路保通形成措施成本,按合同及方案判断是否综合;正常损耗与常规故障排查进入报价风险,不能再无依据加一笔风险费。异常堵管、业主变更路由等事件需单独确认。

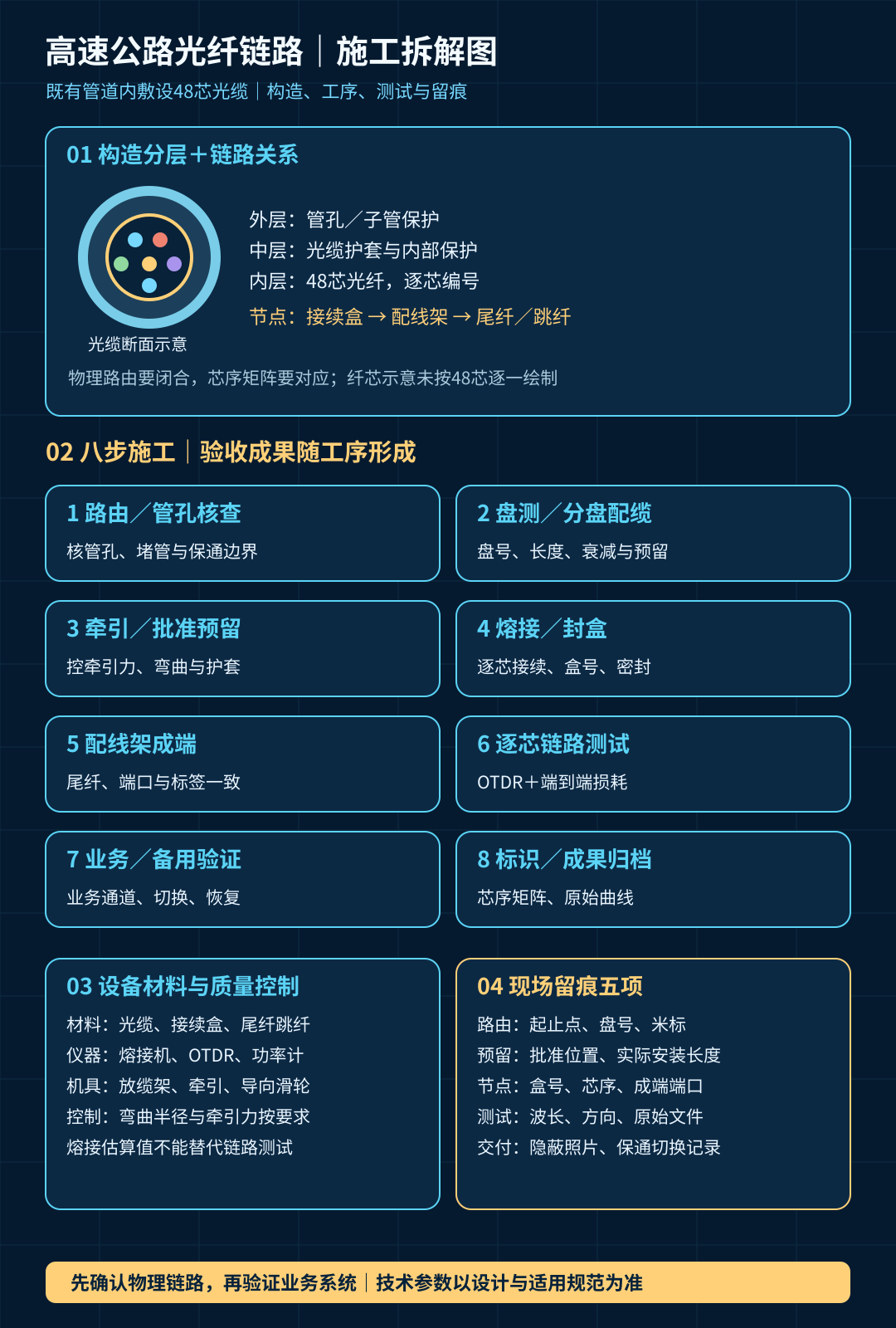

改编算例:32.4缆公里、1555.2芯公里,怎样落到一张价格表

某同类型工程的路由长度30公里,批准并实际安装的预留合计2.4公里,确认安装缆长32.4公里。材料进场35公里,余下2.6公里包含库存、损耗及返工。沿线12个直通接续盒,每盒48芯全部接续,形成576个熔接点;两端各成端48芯,合计96芯。逐芯全程测试对应32.4×48=1555.2芯公里,仅作为测试规模校核,不扩大缆长。

以下均为江苏及周边地区、2026年10月、不含税示例测算,假设各行独立计价,敷缆价含光缆供应及敷设,不含接续盒、成端和专项测试;无新建管道、异常堵管及有源设备:

费用项 示例算式 金额(万元)
光缆供应及敷设 32400米×18元 58.320
光纤熔接 576点×35元 2.016
两端成端 96芯×45元 0.432
接续盒供应安装 12套×1800元 2.160
两端配线架供应安装 2套×6000元 1.200
独立链路测试成果 示例合同包干 2.880
经确认保通及作业措施 示例合同包干 3.200
合计 各行相加 70.208

审题先锁定“缆长支付且批准预留可计”,拆项再核576接续点和96成端芯;套项时确认成端价已含尾纤及成端人工,配线架价格不再包含这些工作。纠错重点不是删掉芯数,而是让芯数只进入对应的接续、成端和测试对象。

最容易漏的是尾纤跳纤、机房标识、旧网切换、保通及原始测试文件;最容易重复的是备用缆、返工熔接、双向复测和综合价已含耗材。覆盖或封盒前,留下盘号、起止米标、预留位置、盒号、纤芯矩阵及照片;交付原始曲线与端到端损耗表,使每笔工程量都能回到一段链路。

同望组价备注中写明“供应、预留、接续、成端、测试是否含”;AI用于对照芯序矩阵和工程量表查重,人工核对原始记录。这样既保住逐芯工作的费用,也防住把一根48芯光缆按48根计价的错误。

参考依据

以下官方公开资料于2026年10月2日检索核验。标准用于相应技术、质量和测试判断;本文支付处理及算例属于合同假设下的业务分析,不是标准规定的统一支付比例或定额单价。

  1. 交通运输部《公路机电工程施工技术规范》JTG/T 3673—2025,公告公开日期2025年1月23日,2025年4月1日起施行:官方公告。
  2. 交通运输部《公路工程质量检验评定标准 第二册 机电工程》JTG 2182—2020,公告公开日期2020年12月30日,2021年3月1日起施行:官方公告与全文。
  3. 《公路机电工程测试规程》JTG/T 3520—2021,2022年3月1日起施行:北京市政府转载交通运输部公告(2022年4月11日)。
  4. 交通运输部《公路工程标准施工招标文件》(2018年版),公告公开日期2018年2月27日,2018年3月1日起施行:官方公告及附件。机电项目的专用技术、计量及支付文件须另行核对,不将通用框架替代项目约定。

配图

fiber-link-construction-20261002

fiber-link-cost-20261002

相关推荐: 预制盖板涵盖板数量、运输倒运与吊装破损费用的造价审核

预制盖板涵盖板数量、运输倒运与吊装破损费用的造价审核 问题背景 预制盖板涵通常按涵洞实体、盖板混凝土体积或成品块数计量,综合单价往往已包含预制、场内装卸、常规运输、吊装、座浆和接缝处理。项目路线长、作业面分散时,承包人容易以预制场调整、便道受限或现场二次转运为…

喜欢 (0)赏
[]
分享 (0)
关于作者:

您必须 登录 才能发表评论!
