一笔变更能不能结,AI先查六条证据链:公路变更签证审查流水线怎么组价

定额计算 gonglu 3周前 (10-04) 7次浏览 0个评论 扫描二维码
文章目录[隐藏]

传统变更审核常见两种低效:一种是把合同、图纸、指令、签证和计量表摊满桌面,靠人工逐份翻找;另一种是把几万页资料扔给AI,让模型直接回答“该不该支付”。前者慢,后者看似快,却容易把技术事实、合同责任和价格结论混在一起。

真正可落地的AI审查,不是替审核人拍板,而是把每笔变更拆成可回溯的证据链、异常项和待核问题。

六条证据链决定一笔变更能不能进入结算

第一条是合同权限链:谁有权发指令、谁能确认数量、谁能批准价格。第二条是事件原因链:设计变化、现场条件、发包人要求还是施工原因。第三条是指令程序链:通知、方案、审批、实施时间能否前后闭合。第四条是工程量链:图纸量、现场测量、隐蔽验收、计量量是否一致。第五条是组价依据链:原清单单价、类似单价、新组单价、材料价格和取费依据如何选择。第六条是时效链:通知、报送、审核及补充资料是否满足合同程序。

AI应给每条证据标注原文件、页码、日期和版本,输出“已闭合、存在冲突、资料缺失、需人工判断”,而不是只生成一段没有出处的结论。

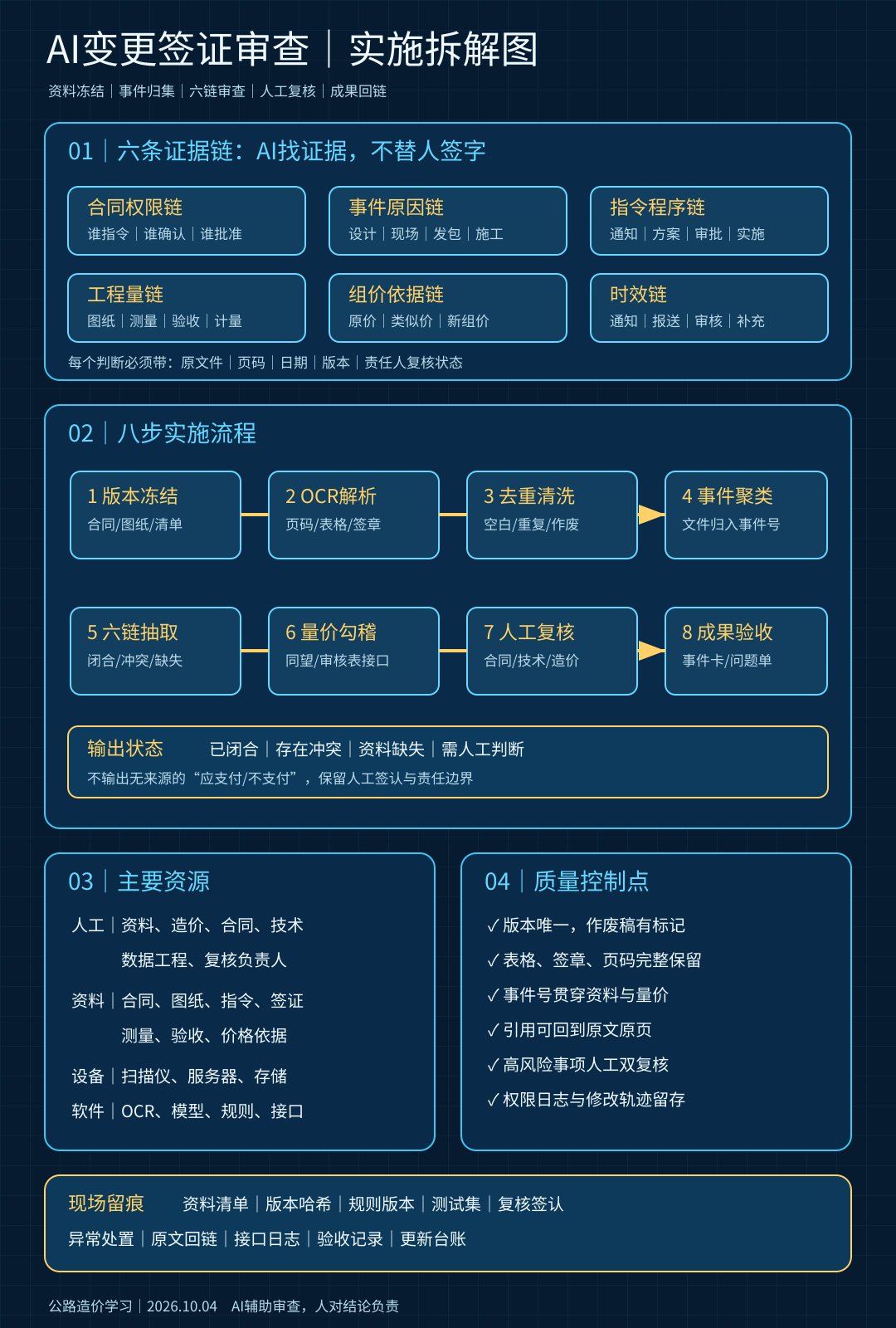

实施流程要经过八个步骤

第一步冻结资料版本,建立合同、清单、图纸、变更、会议纪要和计量支付目录;第二步OCR与版面解析,保留页码、表格及签章位置;第三步去重和有效页识别,排除空白页、重复扫描件及作废版本;第四步按变更事件聚类,把分散文件归入同一事件编号;第五步抽取六条证据链;第六步把工程量、单价和费用接入同望成果或审核表;第七步由造价、合同和技术人员分级复核;第八步形成事件卡、问题清单、复核记录和可追溯成果包。

主要人工包括资料整理员、造价工程师、合同工程师、专业技术人员、数据工程师和复核负责人;主要“材料”是合同文本、图纸、签证、影像、测量及价格依据;设备与软件包括扫描仪、OCR、服务器或专网工作站、存储备份、检索模型、规则引擎和同望数据接口。这里的核心消耗不是纸张,而是高质量人工复核与规则配置。

工程量不能只按扫描页数计算

原始页数适合估算OCR工作量,却不是最终成果量。4.2万页资料中可能有重复页、空白页和作废稿;同一变更也可能分散在几十个文件里。建议同时建立四个计量对象:有效处理页用于数据清洗,规则条目用于合同配置,变更事件用于证据链审查,验收事件卡用于成果交付。

若按事件计价,应明确什么叫“完成一个事件”:资料已归集、六链已检查、异常有定位、量价已勾稽、人工已复核并能回链原文。模型重新运行、重复上传和同一事件的普通补充资料,不能自动新增一个计费事件。

这类服务通常没有可以直接照搬的公路施工定额。组价应采用工作分解、人员工日、软硬件资源、接口开发、部署安全和运维服务测算,并在服务清单里写清成果与验收标准。不能套用实体工程定额,也不能把模型订阅费、专网部署费和接口费全部按事件数量无限重复。

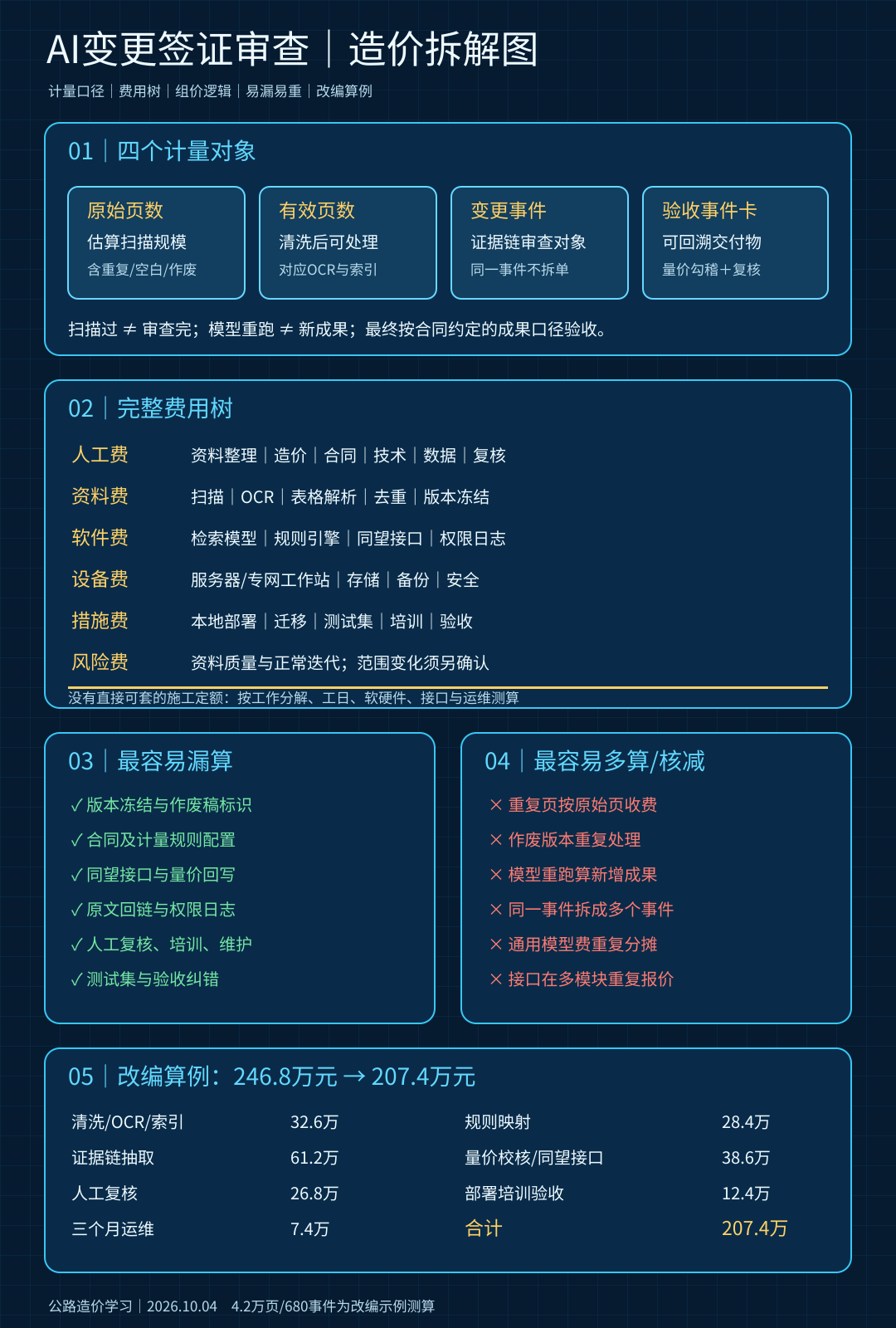

改编算例:4.2万页、680笔变更,246.8万元怎样复核到207.4万元

某项目拟对680笔变更签证进行AI辅助复核,原始资料4.2万页,供应方初报246.8万元。审题后确认:其中有效页3.36万页;680笔事件中有612笔资料可形成完整或部分事件卡,68笔仅有目录或重复编号,须转人工补资料,不按完整事件成果计价。

复核后的示例费用为:资料清洗、OCR和索引32.6万元;合同及计量规则映射28.4万元;事件级证据链抽取61.2万元;工程量、价格校核及同望接口38.6万元;专业人员复核与抽样26.8万元;专网部署、培训和验收12.4万元;三个月运行维护7.4万元,合计207.4万元。

审减39.4万元主要来自:重复页按原始页数收费,作废版本重复处理,模型重跑按新增成果计费,同一接口在不同模块重复报价,以及68笔未形成可验收事件卡却按完整事件收费。审查也补回了初稿遗漏的人工复核和专网部署费用,因为没有人工签认与权限隔离,成果无法用于正式结算流程。

最容易漏项的是版本冻结、规则配置、同望接口、原文回链、权限日志、人工复核、培训和更新维护;最容易多算的是重复页、模型重跑、同一事件拆成多个成果、通用模型费重复分摊以及接口重复开发。

验收时不要只看“准确率”三个字。应准备一套覆盖不同专业、不同争议类型的测试集,分别检查文档召回、字段抽取、工程量勾稽、价格依据定位和引用可追溯性;高风险事项必须人工复核。AI负责把680笔事件排出优先级,造价人员负责作出可承担责任的判断。

参考依据

以下官方资料于2026年10月4日检索核验。本文不引用未经核实的市场价格;材料调差方法必须以项目专用合同、价格调整公式及数据源为准,AI审查服务金额均为江苏及周边地区、2026年10月、不含税示例测算。

  1. 交通运输部《公路工程标准施工招标文件》(2018年版)及第八章工程量清单计量规则,公告公开日期2018年2月27日,2018年3月1日起施行:官方公告及附件。交通运输部明确,具体项目应结合实际编制项目专用文件,并与标准文件共同使用。
  2. 项目材料调差应继续核对专用合同中的可调材料范围、基准期、风险幅度、价格来源、数量口径、税费及延期责任;本文±5%仅为改编案例假设,不作为其他项目的通用规则。

配图

ai-variation-review-cost-20261004

ai-variation-review-process-20261004
