填挖交界处最怕两件事:施工时只铺格栅、不处理界面,结算时只看材料进场量、不看设计净面积。真正完整的处理体系,通常包括原地面清理、台阶开挖、界面碾压、排水、土工格栅、分层填筑和沉降观测。少一道会影响质量,多算一道又可能被审减。

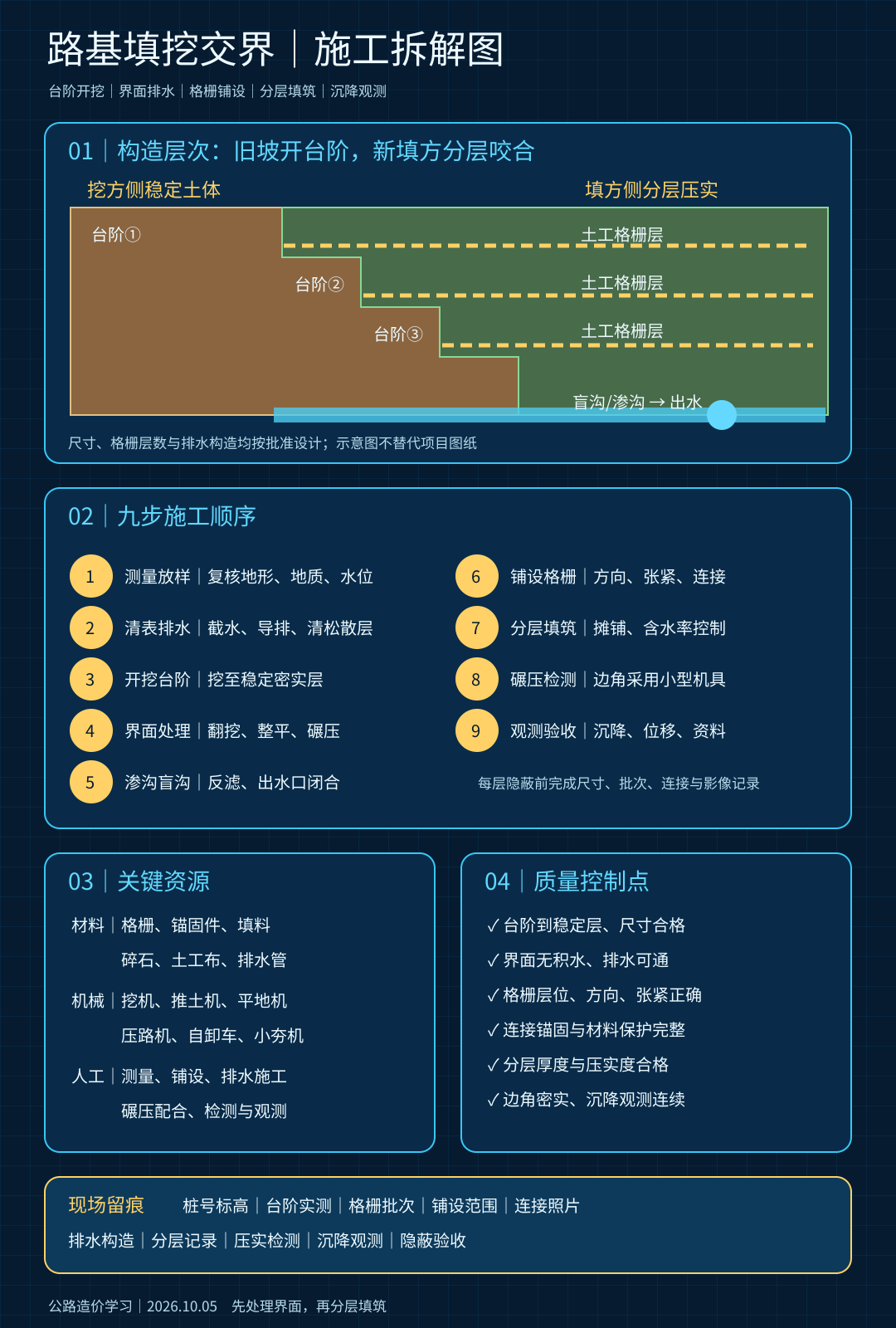

构造与施工顺序
纵向或横向填挖交界处,先复核地形、地质和地下水,清除表土及松散层;按设计开挖台阶,控制台阶尺寸和坡面稳定;设置临时截排水,必要时布置渗沟或盲沟;对基底翻挖、整平和碾压;按设计层位铺设土工格栅,拉紧、固定、搭接或连接;随后分层填料、摊铺、碾压和检测,逐层完成至路床,并按要求布设沉降或位移观测。
主要人工包括测量、挖台阶、格栅铺设连接、排水施工、填筑碾压配合和检测人员;材料包括格栅、锚固件、透水材料、反滤土工布、级配碎石及路基填料;机械包括挖掘机、推土机、平地机、压路机、自卸车、小型夯实设备和检测仪器。大型压路机到不了的台阶边角,应配置小型夯实设备,不能只看大面压实度。
质量控制重点是台阶必须开到稳定密实层,界面不得积水,格栅铺设方向、层位、张紧、连接及保护满足设计,填料不得直接在裸露格栅上急转或推移。隐蔽前应留下桩号、标高、台阶尺寸、格栅批次、铺设范围、搭接连接、排水构造和检测影像。

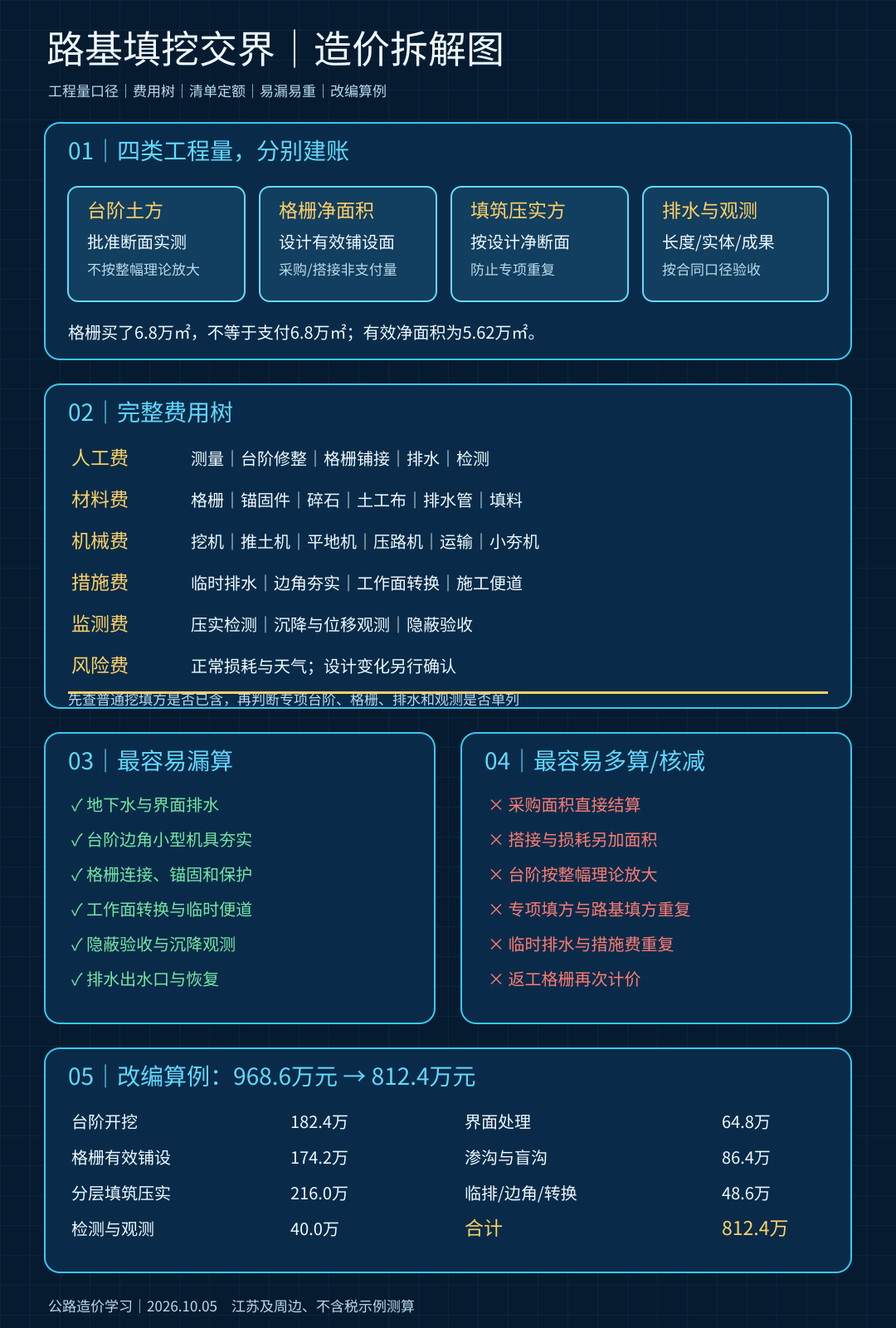

四种工程量分别计算
台阶土方按批准断面和实际验收尺寸计算,不能简单用处理长度乘全路基宽度,也不能把同一土方既列台阶开挖又列普通挖方。格栅支付量通常按设计有效铺设净面积统计;搭接、锚固、裁剪和正常损耗属于材料消耗还是另行计量,必须查清单说明和定额工作内容,不能拿采购面积直接结算。
填筑数量按设计净断面或合同约定口径计算,台阶范围内形成的填方不能在路基填方和专项处理中重复。盲沟、渗沟按设计长度或实体分别计算,碎石、反滤层、管材和开挖回填是否综合,应逐项核对。沉降观测按点位、断面、期次或合同包干成果计价,不因自动采集频率高就重复放大。
清单定额与组价逻辑
先检查路基挖方、填方综合单价是否已经包含台阶开挖、基底处理或一般排水;专项清单若单列土工格栅、渗沟和监测,再按清单边界组价。套定额时按开挖土类、机械条件、格栅规格、铺设层数、连接方式和填筑压实要求选取,名称相近并不代表工作内容相同。
成本可分为人工、材料、机械、措施和风险五类。格栅材料通常是专项材料成本主体;台阶开挖和分层填筑以机械成本为主;临时排水、边角夯实、工作面转换和施工便道属于措施;正常裁剪损耗、天气影响和常规返工进入报价风险。设计新增层数、地下水条件显著变化或处理宽度改变,应按变更程序确认。
改编算例:申报968.6万元,复核812.4万元
某改编项目填挖交界专项申报968.6万元,其中格栅采购及铺设面积6.8万平方米。复核批准图纸、隐蔽验收和铺设记录后,设计有效净面积为5.62万平方米;其余为搭接、锚固、裁剪损耗、库存和返工。合同约定格栅按设计有效面积计量,正常搭接与损耗计入综合单价,因此不能按采购面积支付。
复核费用为:台阶开挖12.8万立方米,182.4万元;界面翻挖整平及碾压64.8万元;土工格栅有效铺设5.62万平方米,174.2万元;界面渗沟与盲沟2.4公里,86.4万元;分层填筑与压实21.6万立方米,216.0万元;临时排水、边角夯实和工作面转换48.6万元;检测及沉降观测40.0万元,合计812.4万元。
审减156.2万元主要来自格栅采购面积替代净面积、台阶土方按整段路基宽度理论扩大、专项填方与普通路基填方重复、临时排水与总价措施重复,以及返工格栅再次计价。另一方面,原审核遗漏的边角夯实、界面排水和观测费用,经核对合同边界后得到补正。
填挖交界最容易漏的是地下水处置、台阶边角夯实、格栅连接固定、工作面转换、隐蔽验收和沉降观测;最容易多算的是采购面积、搭接损耗、理论台阶量、重复填方和返工工程量。审题时先画断面、标出每层支付对象,再进同望套项,比直接搜索“土工格栅”子目更可靠。
参考依据
以下官方资料于2026年10月5日检索核验。技术标准用于施工与质量判断;弃土场责任、运距调整和支付处理应以具体项目专用合同、清单说明、批准方案及变更程序为准。金额均为江苏及周边地区、2026年10月、不含税示例测算。
- 交通运输部《公路路基施工技术规范》JTG/T 3610—2019,公告公开日期2019年9月9日,2019年12月1日起施行:官方公告及全文。
- 交通运输部《公路工程标准施工招标文件》(2018年版)及第八章工程量清单计量规则,公告公开日期2018年2月27日,2018年3月1日起施行:官方公告及附件。
配图
