沥青混合料机制砂替代天然砂、回收粉与拌合产能损失的造价审核

问题背景
沥青混合料细集料由天然砂调整为机制砂,通常会同时改变材料单价、级配稳定性、含粉量、除尘负荷和拌合楼实际产能。现场申报容易把机制砂采购价差、制砂筛分费、除尘布袋、回收粉外运、拌合楼降产台班和重新配合比试验全部并列,形成同一成本被多次计取的问题。
审核时不能只看“材料名称发生变化”,而应先判断这是料源风险、质量纠偏还是发包人批准的设计变更,再锁定合格混合料吨位和批准细集料比例。机制砂到场价若已包含破碎、整形和筛分,不应再拆出加工费;回收粉有多少回用于矿粉系统、有多少实际外运,也必须通过除尘称量和去向联单闭合。
真实工程风格案例
以下为根据高速公路沥青下面层材料变更争议脱敏组合的复合案例,不对应某一特定工程。某高速公路 AC-20C 下面层原目标配合比采用 12% 天然砂。施工期间,地方天然砂料源因环保整治停止供应。业主组织设计、监理和施工单位比选后,批准在已完成的验证段基础上,以石灰岩机制砂等比例替代,批准适用合格混合料为 58,600 t,机制砂比例 12%。批准文件同时要求回收粉经检验合格后优先作为矿粉组分回用,且材料价差按到场合格材料询价确定。
承包人按 7,032 t 机制砂申报 72 元/t价差,又单独申报制砂整形筛分费;按整个生产期的拌合楼产能下降申报 310 台时,并把除尘系统收集的 1,055 t 粉尘全部按危废式外运口径计价。审核组核对合同料源条款、三方询价、拌合逐盘记录和回收粉试验后,确认机制砂到场净价差为 46 元/t,该价格已包含加工和筛分。
生产台账显示,产能下降主要发生在含水率波动和筛网维护时段,只有试拌、参数标定及监理要求的稳定性验证共 62 台时与批准变更直接相关。回收粉累计 1,020 t,其中 734 t 经检验后回用于矿粉系统,实际有联单的外运量为 286 t。常规目标配合比、生产配合比和日常抽检属于合同义务,仅额外确认 24 组变更验证试验。
申报金额与审核金额
| 费用项目 | 申报依据 | 申报金额(元) | 审核依据 | 审核金额(元) | 核减金额(元) |
|---|---|---|---|---|---|
| 机制砂材料价差 | 58,600 t × 12% × 72 元/t | 506,304 | 7,032 t × 经询价确认净价差 46 元/t | 323,472 | 182,832 |
| 制砂整形与筛分 | 7,032 t × 38 元/t | 267,216 | 已包含在机制砂到场价内 | 0 | 267,216 |
| 除尘布袋及系统维护 | 58,600 t × 4.80 元/t | 281,280 | 仅认变更引起且有更换记录的布袋材料 | 36,800 | 244,480 |
| 拌合楼产能损失 | 310 台时 × 4,100 元/台时 | 1,271,000 | 仅认试拌、标定和批准验证 62 台时 × 2,600 元/台时 | 161,200 | 1,109,800 |
| 回收粉外运处置 | 1,055 t × 185 元/t | 195,175 | 实际外运 286 t × 132 元/t,回用量不得计处置费 | 37,752 | 157,423 |
| 配合比与加密检测 | 汇总申报 | 420,000 | 仅认合同频率外 24 组 × 1,950 元/组 | 46,800 | 373,200 |
| 合计 | 2,940,975 | 606,024 | 2,334,951 |
审核确认率为 20.61%。核减的主要来源是加工费重复、产能损失责任范围扩大、回收粉去向不实以及常规试验重复申报。
审核逻辑
1. 先判定变更责任和适用边界
核查招标料源、风险条款、材料技术要求和停供原因。若承包人自行更换料源或原材料不合格,通常属于采购和质量风险;只有发包人批准且确属合同外原因的替代,才进入价差审核。批准文件应限定混合料类型、桩号、吨位和生效时间。

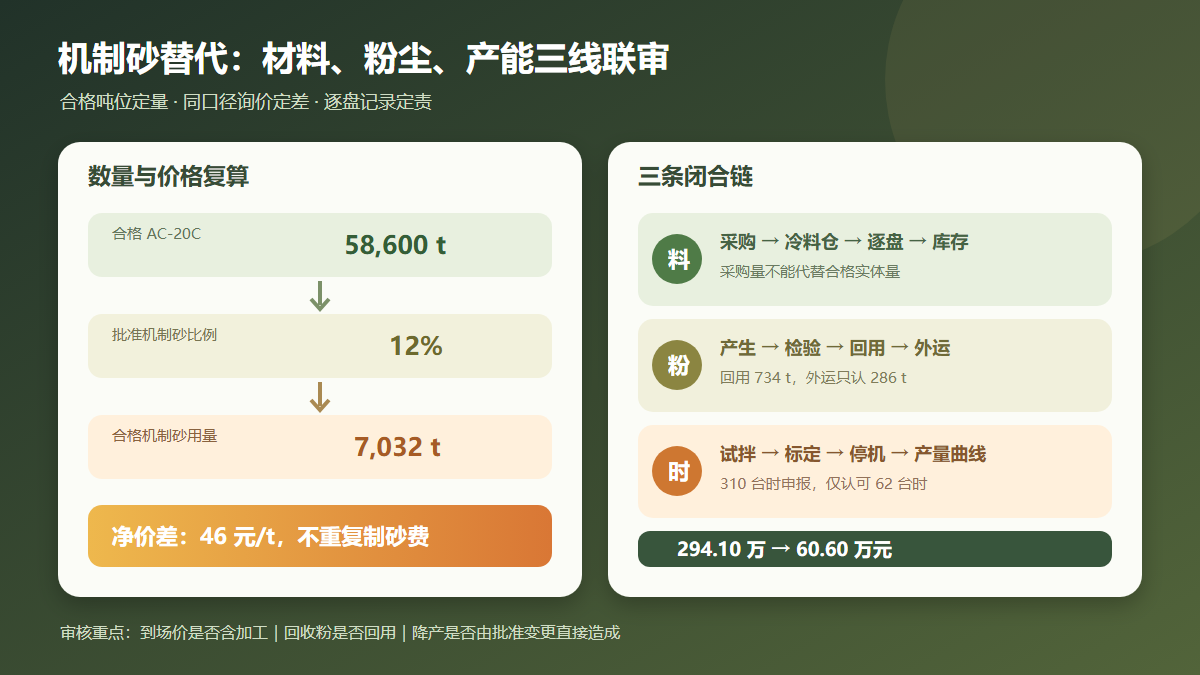

2. 以合格混合料吨位乘批准比例定材料量
机制砂结算量应以合格混合料过磅吨位乘批准配合比比例计算,并与逐盘打印、料仓消耗和库存盘点交叉验证。采购量包含库存、含水变化和筛除损耗,不能直接作为实体结算量。返工废料对应的机制砂也不应重复进入合格数量。
3. 到场价差必须拆清加工边界
三方询价应统一产地、岩性、规格、含水率、运距、税率和到场条件。机制砂供应价通常已包含破碎、整形、筛分和装车,若再按吨计制砂费就会重复。审核价差应扣除被替代天然砂的合同基准价,而非全额支付机制砂采购价。
4. 回收粉按“产生—检验—回用—外运”闭合
用除尘器称量、矿粉仓进出料和混合料逐盘数据核定回收粉总量。符合技术要求并回用于混合料的部分,不能再计外运处置费,也应避免同时按外购矿粉支付。只有确需外运且具备称重单、运输轨迹、接收联单的净量才可确认。
5. 产能损失只认批准事件的净影响
将拌合楼小时产量与试拌、含水率、筛网清理、故障停机和待料记录按时间轴比对。因机制砂参数标定、业主要求的验证生产造成的合理净损失可计;正常设备维护、含水率控制、操作不当和料源组织不足属于承包人施工组织责任。
6. 试验费区分常规义务和额外验证
目标配合比、生产配合比、日常筛分和抽提试验通常已在综合单价或试验检测费中。因批准替代而新增、且超过合同频率的级配、砂当量、亚甲蓝值、沥青混合料性能验证,才按有效成果确认。
资料闭合建议
- 变更审批明确天然砂停供原因、机制砂岩性与规格、批准比例、适用混合料、计价原则和生效批次。
- 三方询价采用同口径到场价,附供应合同、运输距离、发票、过磅单及价格组成,写明是否包含制砂筛分。
- 建立“机制砂进场—冷料仓领用—逐盘消耗—合格混合料—库存盘点”台账,并记录含水率修正。
- 每班保存拌合楼逐盘数据、产量曲线、停机代码、筛网清理和布袋更换记录,便于区分变更与设备责任。
- 回收粉设置独立称量,留存检验报告、回用批次、矿粉扣减和外运接收联单,禁止用估算比例代替去向。
- 额外试验必须对应批准委托、取样批次、原始记录和正式报告,常规检测在计价台账中单独标识并扣除。
结论
机制砂替代的造价审核不能停留在材料价差,而要同时审查混合料吨位、配合比比例、到场价组成、回收粉流向和产能损失时间轴。本案例申报 294.10 万元,审核确认 60.60 万元,核减 233.50 万元。以合格产量定基数、以批准比例定用量、以同口径询价定价差、以逐盘和联单定去向,才能防止制砂加工、粉尘处置、矿粉和停机损失被交叉重复计价。
