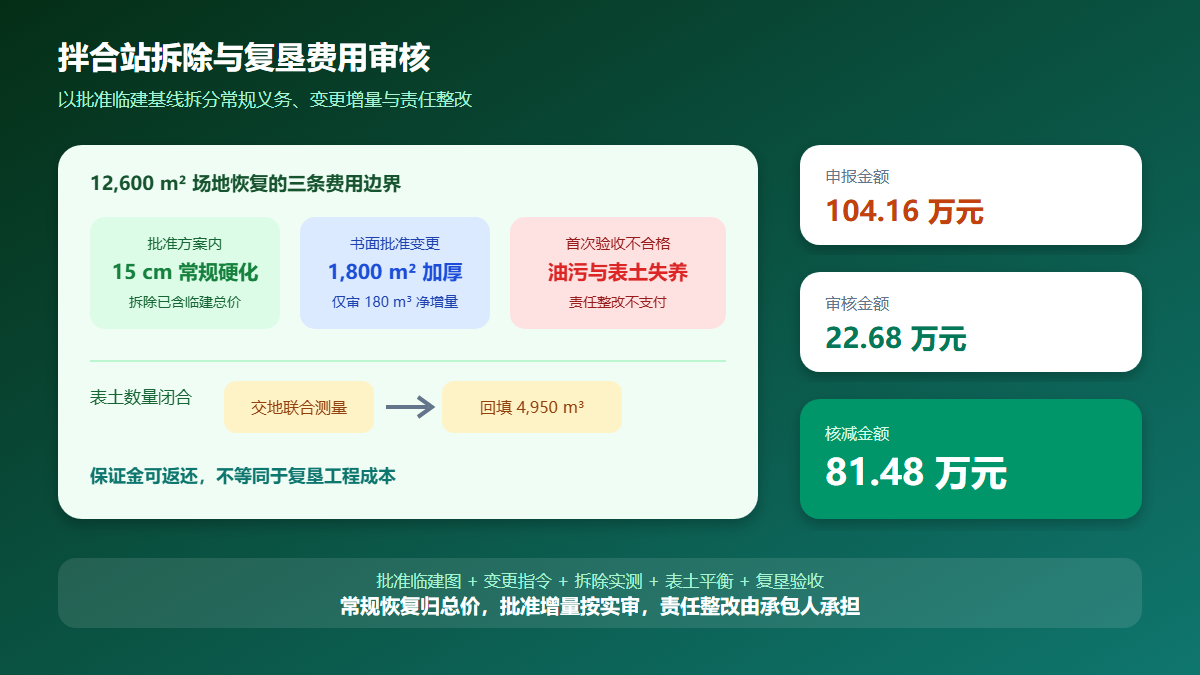

拌合站场地硬化拆除、建筑垃圾外运与复垦费用的造价审核 问题背景 公路项目拌合站退场时,往往要拆除混凝土硬化、清运建筑垃圾、回填表土并恢复排水或耕作条件。结算争议集中在三个边界:临建总价是否已经包含退场恢复,施工期间批准加厚或扩建形成的增量如何计取,复垦不合格后的二次整改是否还能由发包人承担。 审核不能仅凭“地方政府要求复垦”就认可全部费用。承包人取得临时用地时通常负有清场、环保和恢复义务,相关费用……
