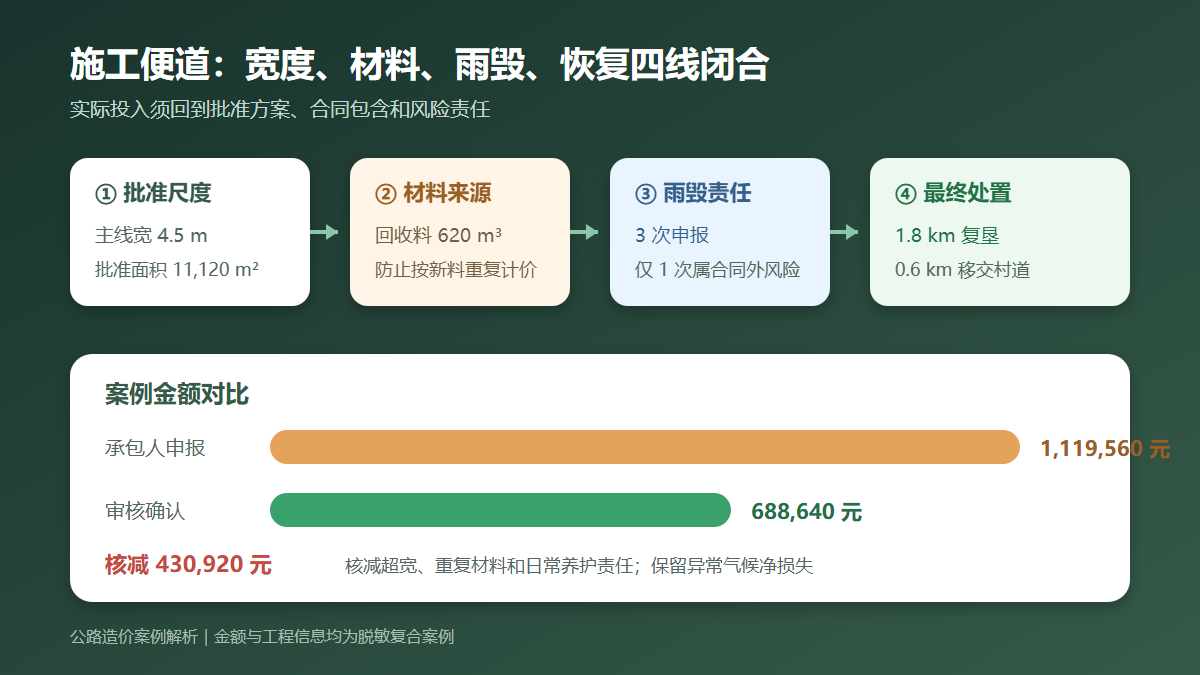

施工便道超宽、回收料利用与雨毁修复的造价审核

问题背景
施工便道通常以总额价、临时工程综合价或经批准的工程量计价,费用边界往往已包括修建、养护、排水、安全设施、拆除和恢复。现场为了满足大型设备会车、运梁转弯或雨季保通,便道可能局部加宽、加铺碎石、反复修补。承包人若按实际采购量、维修次数和机械台班累计申报,容易忽略批准尺度、材料周转、日常养护包含关系以及雨毁风险归属。
审核不能简单按竣工测量面积乘单价,也不能因暴雨发生就把全部修复费用认定为不可抗力。应建立“批准方案—实际几何尺寸—材料来源—使用周期—损坏原因—恢复去向”六条证据链,特别关注永久工程回收料是否被无偿用于便道却仍按新购材料申报,以及超宽部分是否源于承包人车辆选型和施工便利。
真实工程风格案例
某山区高速公路桥梁标段修建 2.4 km施工便道,批准路面宽度 4.5 m,每 300 m设置一处 20 m长、6.5 m宽会车道;结构为 20 cm片石垫层加 10 cm碎石面层。承包人结算按平均宽度 5.8 m申报碎石路面 13,920 m²,并以雨季三次冲毁为由申报修复碎石、挖机和压路机费用 286,400 元,另报便道拆除及复垦 168,000 元。
现场航测与监理记录表明,按批准方案计算的路面面积为 11,120 m²;其中 600 m长路段因承包人采用大吨位铰接车自行扩宽,增加面积 780 m²,未取得变更指令。便道面层实际使用碎石 2,060 m³,其中 620 m³来自旧路铣刨料和隧道洞渣加工料,均已在其他项目中计取运输或加工费用。三次损坏中,两次为边沟堵塞、养护不及时导致,第三次为当地气象部门记录的超合同重现期暴雨,监理签认的合理修复费用为 74,600 元。完工后仅 1.8 km需拆除复垦,剩余 0.6 km按地方协议移交村道使用。
申报金额与审核金额
| 费用项目 | 承包人申报依据 | 申报金额(元) | 审核口径 | 审核金额(元) | 核减(元) |
|---|---|---|---|---|---|
| 便道碎石路面 | 13,920 m² × 42 元/m² | 584,640 | 批准面积 11,120 m² × 42 元/m² | 467,040 | 117,600 |
| 回收材料价款 | 620 m³ × 96 元/m³ | 59,520 | 材料已由其他项目承担,仅认可便道单价中未重复的摊铺部分,本表不另计材料 | 0 | 59,520 |
| 三次雨毁修复 | 承包人汇总 | 286,400 | 仅确认超合同风险暴雨对应的签认净费用 | 74,600 | 211,800 |
| 便道拆除及复垦 | 2.4 km汇总 | 168,000 | 按实际需恢复 1.8 km比例审核 | 126,000 | 42,000 |
| 移交村道路段整修 | 0.6 km × 35,000 元/km | 21,000 | 有移交协议和业主指令,按签认费用计取 | 21,000 | 0 |
| 合计 | 1,119,560 | 688,640 | 430,920 |
本案例审核率为 61.51%。审核并非否定便道的实际使用,而是将未经批准的便利性超宽、重复申报的回收材料和承包人日常养护责任从结算中剥离,同时确认极端天气净损失与移交整修费用。
审核逻辑
1. 以批准方案控制几何边界
先从便道平面图、横断面、会车道布置和转弯半径确定合同基准,再用航测、竣工测量和现场签证复核实际尺寸。实际做宽不等于应付做宽。因永久工程运输条件改变或业主新增作业面形成的加宽,应有指令和技术必要性;因承包人车辆选型、行车便利或未按方案布置会车点产生的超宽,通常由承包人承担。
2. 识别总额价或综合单价的包含范围
若便道总额价已包括日常养护、边沟疏通、补料、洒水、保通、拆除和恢复,就不能再按每次维修台班累计结算。即使采用工程量计价,也要逐项核对单价分析中的材料、机械和维护内容,防止“主体按面积支付、养护再按台班支付”。
3. 回收材料坚持来源与价值唯一归属
旧路铣刨料、洞渣加工料和拆除碎石用于便道时,应追查原项目是否已支付开挖、加工、运输、处置或残值。可以认可为便道发生且未被覆盖的合理加工摊铺成本,但不能把零采购或已支付材料再次按新购碎石全价计取。材料调拨单应同时减少原去向的废弃量或外运量。
4. 雨毁先判风险等级,再算净损失
审核应串联逐日降雨资料、气象证明、现场排水能力、灾前养护记录、损坏范围和抢修指令。常规季节性降雨及因边沟堵塞、坡面防护不足造成的损坏,属于承包人可预见的养护风险;达到合同约定异常气候条件的事件,才进入风险分担。补偿金额还应扣除日常维护基线、可回收材料和保险赔付。
5. 拆除恢复按最终处置闭合
便道退场时并非所有路段都拆除。被地方接收、继续服务永久设施或经批准保留的路段,应以移交协议、权属确认和整修标准作为结算依据,不能同时申报拆除复垦。需要恢复的路段则应闭合表土回铺、排水恢复、弃料去向和土地验收资料。
资料闭合建议
- 便道方案统一标注中心线、宽度、会车道、结构层、排水设施和占地红线,并形成批准版本号。
- 月度航测或断面复测将实际尺寸与批准尺寸叠加,超宽段逐段注明原因和责任。
- 新购碎石、回收料和洞渣加工料分别建账,记录数量、运输路线、原计价项目和最终使用部位。
- 养护日志记录补料、清沟、整平和压实;灾害事件另建台账,避免日常维护与索赔混在一起。
- 雨毁索赔资料至少包括气象证明、灾前状态、损坏测量、抢修指令、资源投入、残料回收和保险理赔。
- 退场前编制分段处置清单,明确拆除、复垦、保留或移交,并取得土地权利人和接收单位确认。
结论
施工便道审核应以批准尺度为量的边界、以合同包含为价的边界、以责任归属为风险边界、以最终处置为恢复边界。实际投入多、维修次数多,并不等于都应增加支付。把材料来源、雨毁原因和退场去向闭合后,既能核减便利性超宽和重复材料费,也能对合同外极端天气损失及批准移交工作作出有依据的补偿。
