就地冷再生看起来像“一台机器走过去”,造价上却至少包含旧路调查、试验段、铣刨拌和、再生剂供给、整形压实、养生和质量检测。最常见的错,不是漏一个小机械,而是把面积、厚度、旧料体积和新增材料吨数混成同一种工程量。

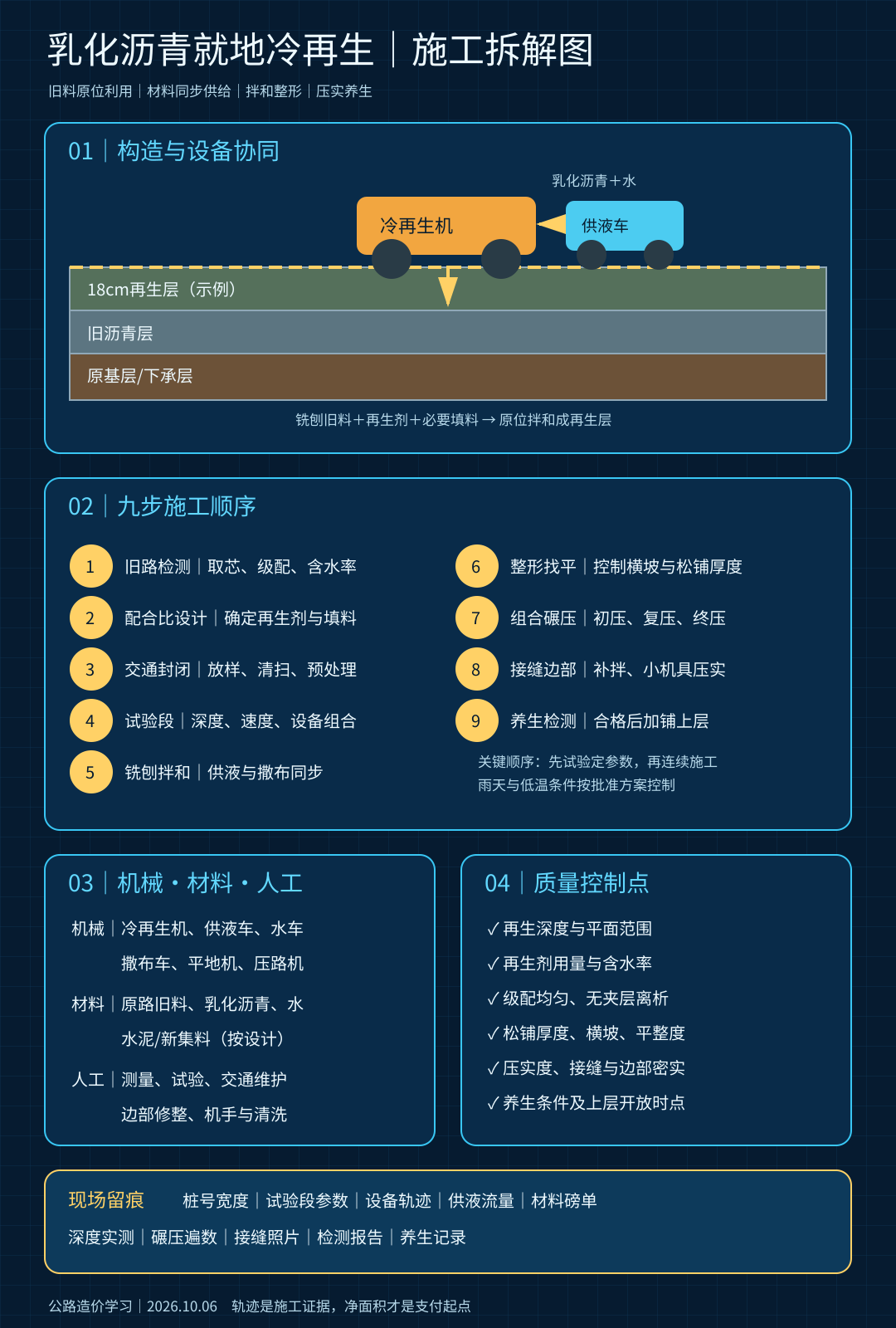

一、先看完整施工链
典型流程为:旧路检测与配合比设计→封闭交通、测量放样→清扫及病害预处理→试验段确定再生深度、含水率和设备组合→再生机按设计深度铣刨并与乳化沥青、水及必要的水泥等材料拌和→平地机或摊铺设备整形→初压、复压、终压→接缝与边部处理→养生、检测→满足条件后加铺上层。
关键设备通常包括冷再生机、乳化沥青罐车、水车、水泥撒布设备、平地机、单钢轮或双钢轮压路机、胶轮压路机、装载机及清扫设备。人工不只是一线机手,还包括测量、试验、交通维护、边部修整和设备清洗人员。
主要材料是原路面回收料、乳化沥青、水和设计要求的活性填料或新集料。旧料是被处理的既有实体,不应在组价中按同体积再购买一次;新增材料则应根据批准配合比、设计厚度和经核工程量测算,进场磅单只是消耗校核。
二、工程量先定“支付口径”

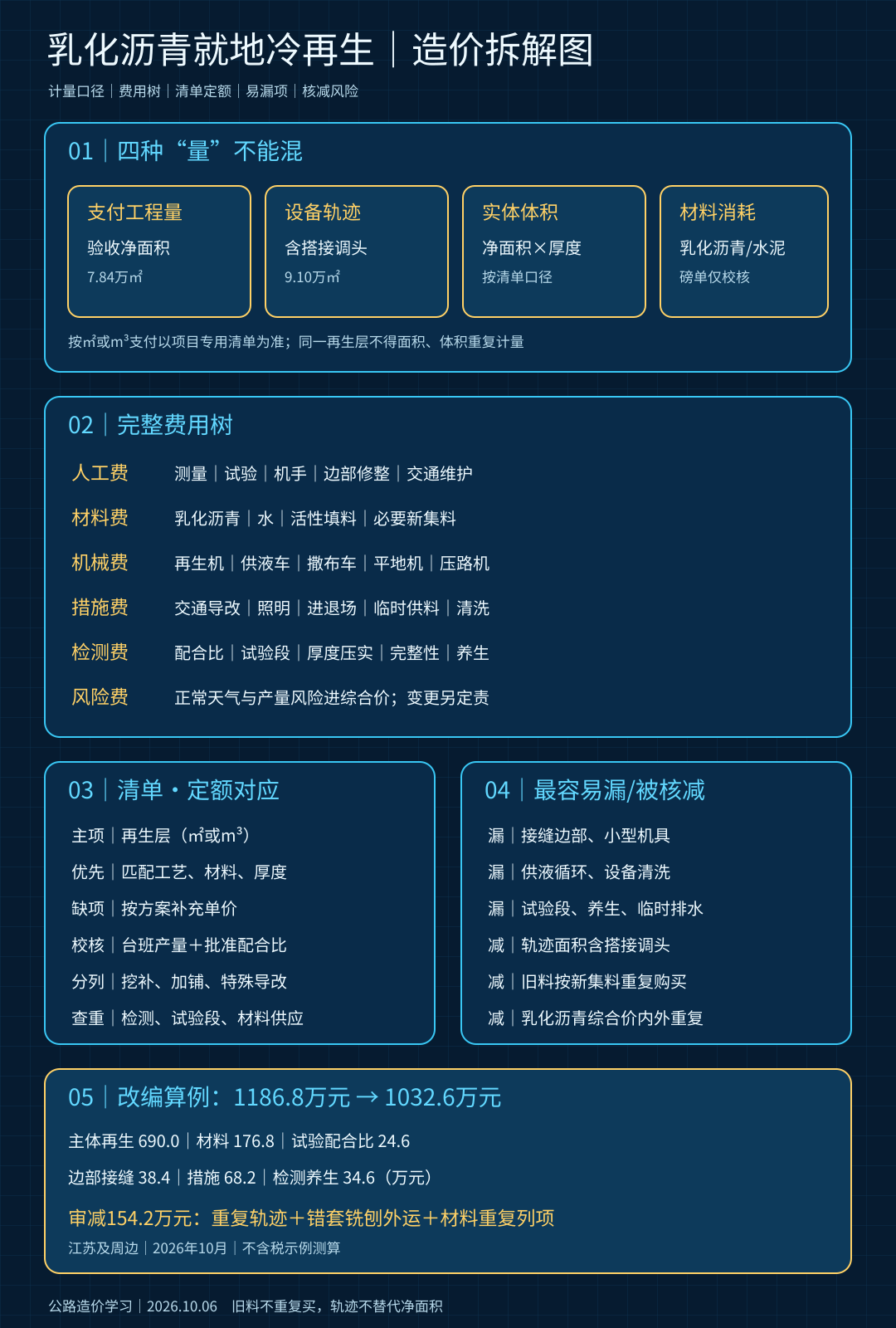

清单可能按平方米计,也可能按立方米计,必须以项目专用清单和计量规则为准。
按平方米计时,通常以验收合格的设计范围净面积为基础:长度×设计宽度,扣除未施工、挖补、桥面等不属于再生层的范围。设备轨迹存在搭接,不能按再生机累计行走面积支付。
按立方米计时,可按净面积×验收厚度计算,但不能再把同一层按面积重复计量。平均深度超过设计值,如果没有批准变更,多铣部分一般属于施工控制或消耗,不自动增加支付量。
乳化沥青、水泥、新集料的采购吨数也不是主清单工程量。它们通常进入综合单价的材料消耗;只有专用清单明确分列或发生批准的配合比变更,才单独调整。
三、组价至少拆成六组
- 调查与试验:旧路取芯、级配与沥青含量检测、配合比设计、试验段。若合同已单列检测费,要防止重复。
- 主体再生:再生机、供液系统、洒水、水泥撒布、整形和压实,是核心机械费。
- 材料:乳化沥青、活性填料、水、新集料及合理损耗。旧料不重复计价,但预处理补料要单独辨认。
- 接缝与边部:纵横接缝、井周、护栏边、再生机无法覆盖处的小型机具与人工,常被低估。
- 措施费:交通导改、夜间照明、临时排水、设备进退场、设备清洗和乳化沥青临时储供。是否另列取决于清单边界。
- 质量与风险:含水率和乳化沥青用量控制、压实度、厚度、完整性、养生及天气风险。正常施工风险进综合单价,外部条件变化另行定责。
套定额时,不宜拿普通铣刨定额加基层摊铺定额机械拼装后直接相加,那样既可能重复计算旧料装运,又可能漏掉再生剂供给和再生机。应优先采用与工艺、厚度和稳定材料相匹配的再生子目;当地定额缺项时,按施工组织建立补充单价,并保留台班产量、配合比和询价依据。
四、改编算例:9.1万平方米为何只认7.84万平方米?
某高速养护段设计采用18厘米乳化沥青就地冷再生。施工单位以设备轨迹9.10万平方米申报,综合价合计1186.8万元;采购记录显示乳化沥青662吨、水泥468吨。
复核先从图纸和测量台账确定设计处理范围8.02万平方米,再扣除桥面及已单独挖补区0.18万平方米,验收净面积为7.84万平方米。再生机轨迹比净面积多出的1.26万平方米,主要是纵向搭接、调头和局部重复处理,不能作为支付量。
审定费用为1032.6万元(江苏及周边地区、2026年10月、不含税示例测算):主体再生层690.0万元;乳化沥青及活性填料176.8万元;试验段和配合比24.6万元;边部接缝38.4万元;交通维护、设备进退场及临时供料68.2万元;检测与养生34.6万元。
审减154.2万元主要来自三处:重复轨迹面积;普通铣刨、装车外运与就地再生主体重复套项;乳化沥青按采购量另列,但综合单价中已经包含。与此同时,复核也补回了原申报漏掉的边部小型机具、乳化沥青供液循环和试验段检测费用。
五、结算最容易踩的八个点
- 把再生机GPS轨迹面积当验收净面积;
- 面积和体积两个清单同时计同一层;
- 把旧料按新集料价格重复购买;
- 综合单价已含乳化沥青,又按磅单单列;
- 普通铣刨外运与就地再生机械重复;
- 忽略纵横接缝、边部和障碍物周边人工;
- 试验段、检测与合同总额项目重复;
- 发生配合比变化,却没有设计或监理批准和前后差量表。
审题时先画三张图:平面范围图确定净面积,横断面图确定厚度和层位,费用树确定哪些工作在主清单、哪些分列。然后在同望里将主体再生、材料差量、措施和检测分层建价;用AI比对轨迹、测量、磅单和试验报告,只做异常提示,不拿材料消耗替代支付工程量。
冷再生真正的成本优势来自旧料原位利用,不是把旧路拆成一堆可以重复计价的资源。把计量对象守住,组价才不会一边漏项、一边重复。
参考依据
技术内容于2026年10月6日核验:交通运输部2019年8月29日公开的JTG/T 5521—2019《公路沥青路面再生技术规范》,自2019年11月1日起施行;交通运输部2019年9月26日公开的JTG 5142—2019《公路沥青路面养护技术规范》,以及《公路工程标准施工招标文件》(2018年版)及工程量清单计量规则。具体项目仍应以专用合同条款、设计文件、当地补充计价依据及批准方案为准。
文中项目均为同类型业务改编,不对应特定真实项目。金额均为江苏及周边地区、2026年10月、不含税示例测算;材料掺量、价格和机械产量均为算例假设,不作为市场指导价。
