波形梁护栏端头与过渡段怎么组价?端头算“个”,不能把同一段普通护栏再算一遍

定额计算 gonglu 4天前 1次浏览 0个评论 扫描二维码
文章目录[隐藏]

护栏长直段容易算,端头和桥头连接处却经常出错:把端部当一块弯板报价,把过渡段按普通间距配柱,或者端头已经成套计价,所在范围又按普通护栏全额算一次。今天只拆端头、过渡段及其接口,不把普通长直段的全部施工再讲一遍。

一、端头和过渡段是两类功能

端头解决护栏端部的安全处理,采用什么形式、朝向和锚固,应由设计确定;不能以“外形差不多”替换成其他产品。过渡段处理波形梁与桥梁混凝土护栏等不同体系之间的衔接,需要协调构件、柱距、连接与基础,不能只做外观顺接。

常见组成包括专用梁板或连接板、加密或加强立柱、防阻块、螺栓、锚固件,以及设计要求的基础。具体组合随设计而变,不是每处都具有同一套零件。本文功能示意不提供可直接施工的柱距、锚固深度或防撞性能设计。

二、施工流程与主要资源

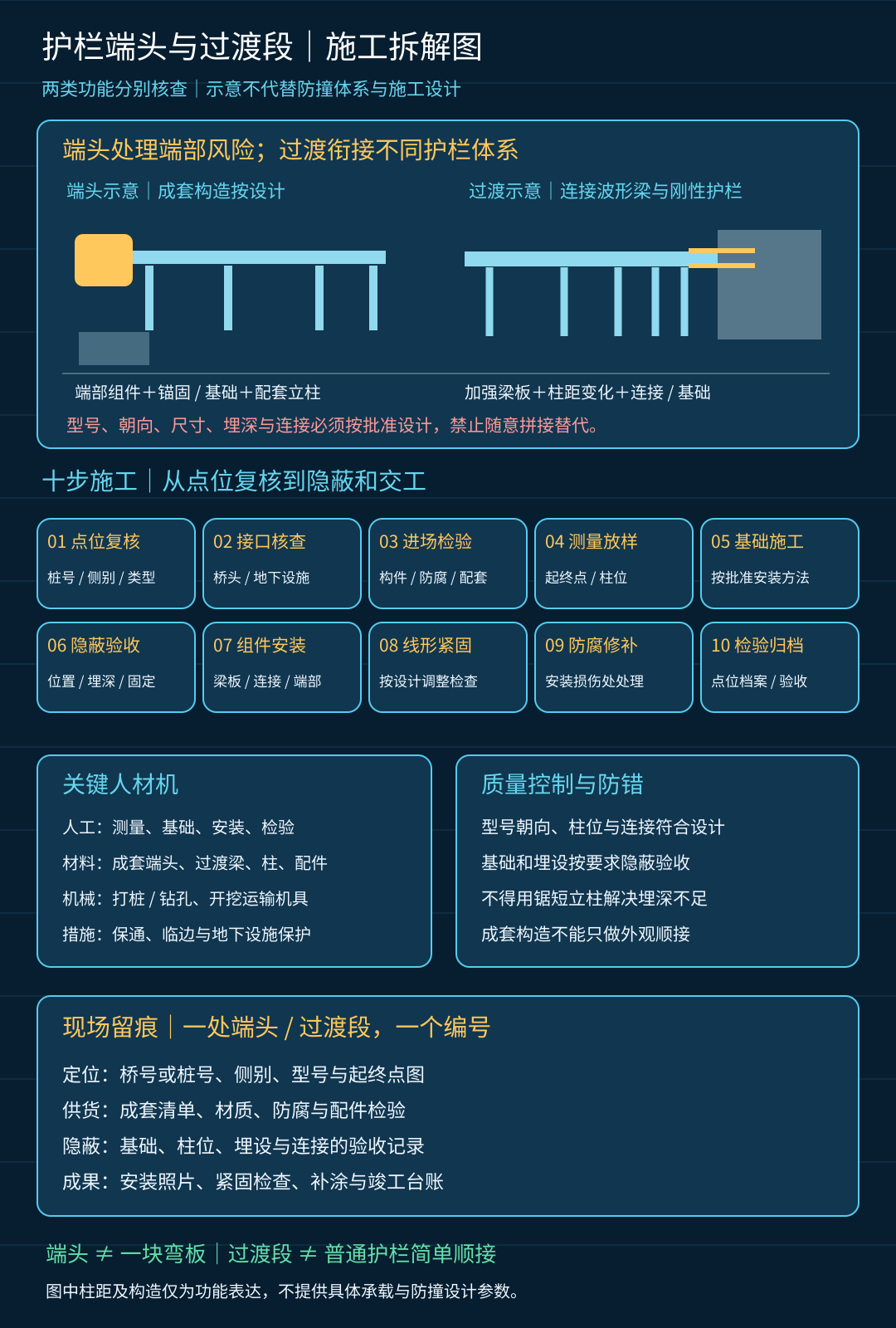

先按桩号和侧别核对端头类型、过渡起终点及地下设施,复核与桥头护栏的接口。然后进场检查构件及防腐,放样基础和柱位,按批准方法安装立柱或施工基础,复核隐蔽尺寸,再安装梁板、连接件及端部组件,调整线形、紧固、补涂,最后检验并形成点位档案。

人工主要有测量、基础、安装、防腐修补和检测人员;材料包括成套端头、过渡组件、柱材、连接紧固件、设计基础材料和修补防腐材料。机械有打桩机或钻机、开挖运输及小型安装机具。成套供货时先读供货清单,不能再把已含梁板、螺栓、柱材采购一遍。

基础具备要求后再进行后续安装,隐蔽部分及时验收。交通保通、临边作业和地下设施保护按批准方案执行,不能只为赶进度改变已确认构造。

三、计量边界:三张表分别统计

第一张是端头表。2018年版标准计量规则602-3-c将波形梁钢护栏端头按型号、数量以“个”计量,基础及安装等列入其工作内容。项目专用文件有调整的,应核对采用版本,不能看到基础就默认另计。

第二张是长度分区表。普通段、端部范围和过渡段沿路线逐段标明。端头范围与普通段如何衔接,按设计、清单及专用规则确定;不能无依据一律扣某个固定长度,也不能让同一构件在两个综合项目里全额重复支付。

第三张是过渡物料表。逐处核对加强梁板、柱距、连接板、锚固及基础。过渡段按米、处还是并入相应型号护栏,以项目清单为准;没有单列项目不等于可以漏做,更不等于自行增加一个支付子目。钢材重量和螺栓数量首先用于资源校核,不自动成为额外支付量。

四、清单定额怎样组合

先区分成套采购安装与分别制作安装。定额分析围绕立柱安装条件、梁板形式、端头类型、连接与基础工作内容展开,不能把普通护栏子目的材料数量原样用于加强过渡,也不能已用成套报价后,再套完整制作定额。

费用树按人工、材料、机械、措施及风险分析展开。人工和机械反映零散点位与安装难度;材料按设计配套而不是按外观估算;措施包括导改、保护、转场等合同允许内容。供应批次、接口差错与窗口约束是报价风险,不是无依据额外加一项“风险费”。其他取费按合同及适用计价体系处理。

五、改编算例:先划界,再纠错

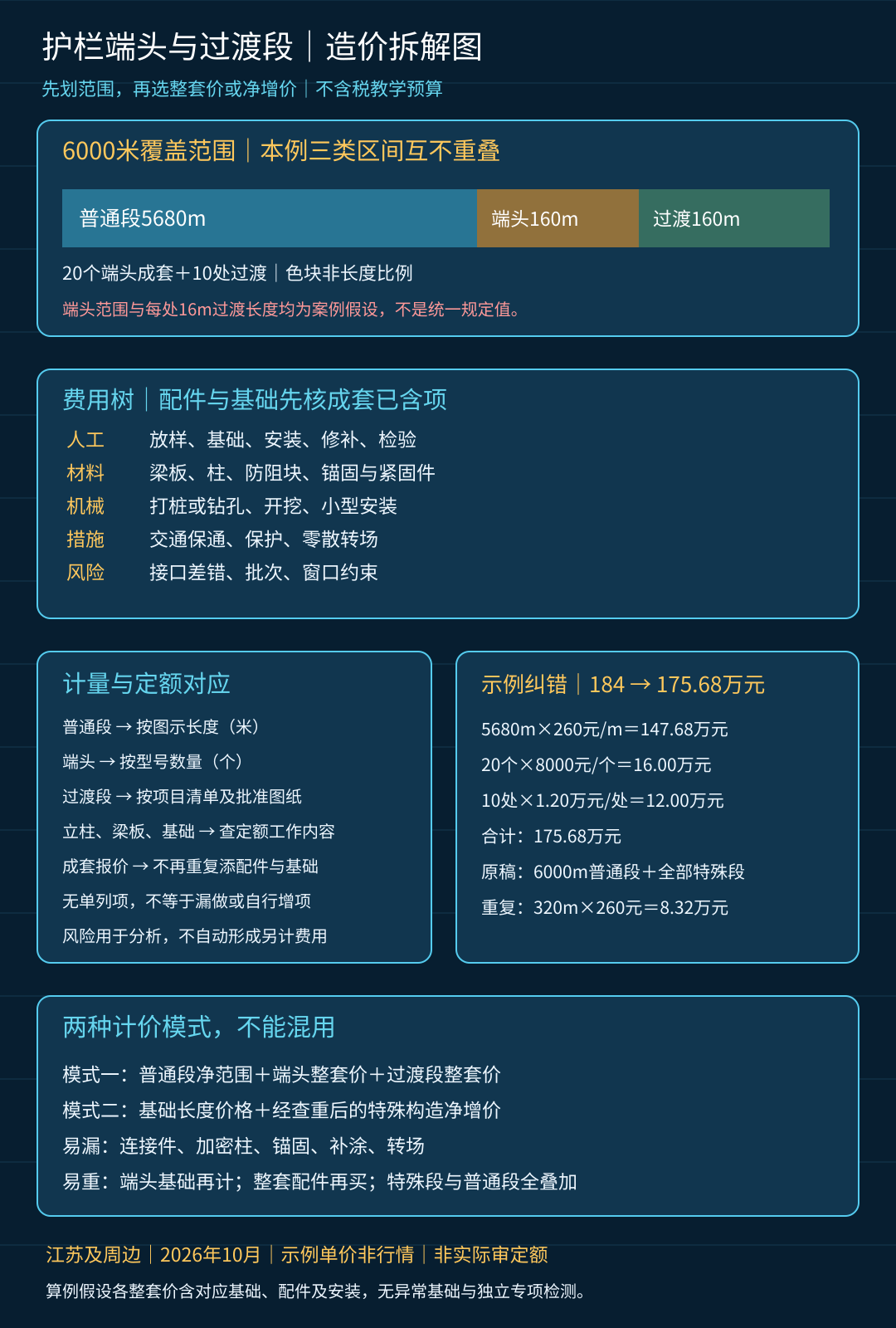

假设一组路段设计护栏覆盖总长度6000米。项目约定,20个端头成套范围合计160米,10处过渡段每处16米,共160米,剩余普通段5680米;三者范围不重叠。16米及端头范围均为本算例专用假设,不是统一规范长度。

费用包 数量及示例价 金额
普通段 5680米×260元/米 147.68万元
端头成套 20个×8000元/个 16.00万元
过渡段成套 10处×1.20万元/处 12.00万元
合计 均假设含对应基础、配件及安装 175.68万元

初稿先把6000米全按普通段计算,再叠加20个端头、10处过渡段,得出184万元。按本例范围修正后,删除重复的320米普通段价款8.32万元,得到175.68万元。不是把端头或过渡功能删掉,而是避免同一范围既买普通段,又买完整特殊段。

如果项目采用“普通段基价+过渡增量”,则应保留基础长度,只加已扣除普通构件成本后的净增价,不能再沿用整套过渡段单价。两种组价方式可以比较,不能混用。算例为江苏及周边、2026年10月、不含税示例测算,假设无特殊钻孔、异常基础及独立专项检测,不代表行情或实际审定额。

六、最容易漏和最容易重复的位置

容易漏的是专用连接件、加密立柱、端部锚固、桥头接口、修补防腐和零散点位转场。容易重复的是端头已含基础再单列基础、采购包已含螺栓再按吨添料、过渡段整套价与普通段全额叠加,以及因自身错误拆装后再次计量。

建议一处一编号,把设计型号、起终点、物料清单、隐蔽验收和竣工照片关联起来。同望里按普通段、端头、过渡段分层组价,再做范围勾稽;AI可以帮助查型号缺项与区间重叠,不能替代对防撞体系、施工质量及付款边界的人工确认。

本篇依据与说明

2026年10月16日打开核验上述JTG/T 3671—2021公告及附件、2018年版计量规则602-3相关内容,核对基础、安装与计量边界。测试方法的版本核查另参考交通运输部JTG/T 3540—2026《公路交通安全设施工程测试规程》公告,公开日期2026年6月26日,自2026年8月1日起施行。本文不据此推定所有项目需新增同一检测项目或单独检测费用。

配图

guardrail-terminal-transition-cost-20261016

guardrail-terminal-transition-process-20261016

相关推荐: 挖方必须放炮,审计却仍按土方计价:402万元价差到底卡在哪里?

结算会上,项目经理把一摞资料推到审计面前:爆破方案批了,民爆物品领用单有,炮孔记录有,监理旁站照片也有。山体不打眼、不装药,挖掘机根本啃不动。 审计翻到工程量清单,只问了一句:“合同按什么标准区分土方和石方?” 会议室一下安静了。施工单位证明了“现场确实放过炮…

喜欢 (0)赏
[]
分享 (0)
关于作者:

您必须 登录 才能发表评论!
