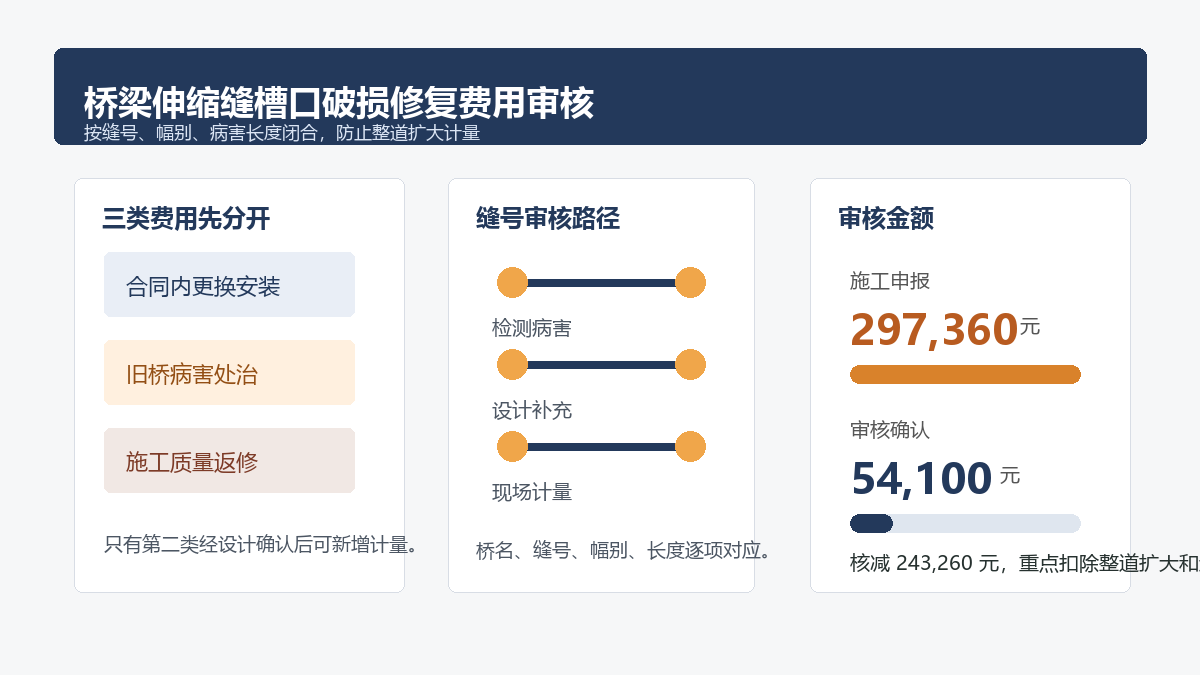

桥梁伸缩缝槽口破损修复费用的造价审核

问题背景
桥梁伸缩缝安装和维修中,槽口混凝土凿除、钢筋调整、型钢定位、快硬混凝土浇筑和交通维护经常形成签证。争议集中在两个方面:一是槽口破损到底属于原结构病害、设计变更还是施工安装质量问题;二是修复范围是否从局部病害扩大为整道伸缩缝全宽全长更换。
造价审核不能只看现场已经完成了修补,而要回到检测报告、病害照片、施工工序和验收记录,判断哪些是合同清单内伸缩缝安装必需工作,哪些是新增病害处治,哪些属于承包人施工质量缺陷返修。特别是通车改造项目,旧缝拆除后的槽口边缘松散、钢筋锈蚀和梁端啃边,需要按病害范围逐项确认,避免用“整道恢复”掩盖局部计量。
真实工程风格案例
某国道桥梁维修工程包含 6 道 D80 型伸缩缝更换。合同清单已有旧缝拆除、新缝安装和 C50 钢纤维混凝土槽口浇筑子目。施工单位拆除第 3、4 道旧缝后发现梁端槽口混凝土破损,申报增加凿除松散混凝土、植筋、钢筋网片、快硬混凝土和夜间交通维护费用 29.74 万元,并主张 6 道缝均按同一标准整体修复。
审核组调取拆除前检测报告和监理旁站记录后确认:第 3 道右幅 5.2m、第 4 道左幅 4.6m 存在旧桥病害导致的槽口啃边,设计补充通知同意局部加宽修复;其余伸缩缝槽口破损主要为切缝线外凿除控制不严、型钢临时固定不稳造成,属于安装过程质量返修。交通维护方面,原合同已包含半幅封闭导改,只有设计确认的两处局部快修对应夜间延时作业可另行计取。
申报金额与审核金额
| 费用项目 | 申报工程量 | 申报金额(元) | 审核口径 | 审核金额(元) |
|---|---|---|---|---|
| 槽口松散混凝土凿除 | 6 道,72 m | 43,200 | 仅计病害确认段 9.8 m | 5,880 |
| 梁端植筋 | 288 根 | 48,960 | 按补充设计 56 根 | 9,520 |
| 钢筋网片调整 | 1,260 kg | 37,800 | 扣除清单内安装钢筋,计 310 kg | 9,300 |
| C50 快硬混凝土加宽 | 18.6 m3 | 111,600 | 按局部加宽断面 3.4 m3 | 20,400 |
| 夜间交通维护 | 12 班 | 36,000 | 与设计确认段对应 3 班 | 9,000 |
| 质量返修管理费 | 1 项 | 19,800 | 不另行计取 | 0 |
| 合计 | 297,360 | 54,100 |
审核逻辑
- 先区分“更换安装”与“病害处治”。合同清单已包含的旧缝拆除、槽口整理、型钢安装和槽口混凝土,不应以签证形式再次申报。
- 病害范围必须拆除前后闭合。检测报告、拆除前照片、凿除边线、设计补充通知和现场计量表应能对应到具体桥名、缝号、幅别和长度。
- 施工损伤不得转嫁。切割超线、风镐凿除过深、临时支撑不稳造成的槽口扩大,属于施工质量和工艺控制问题,不能按旧桥病害新增计量。
- 材料用量按补充构造核算。植筋根数、钢筋网片重量、快硬混凝土体积应按加宽宽度、深度、长度计算,并扣除原清单已包含的常规槽口材料。
- 交通维护避免重复。若总则或原清单已含导改、保通和夜间施工措施,只有因新增病害处治导致的额外封闭班次,才可按签认台班计取。
资料闭合建议
- 每道伸缩缝应建立缝号台账,记录桥名、桩号、幅别、设计缝型、拆除前病害和实际处治长度。
- 槽口破损照片要带尺拍摄,并保留切割边线和凿除后断面,便于判断是否施工超挖。
- 设计补充通知应明确修复宽度、深度、植筋规格、混凝土等级和适用缝号。
- 交通维护签证应写明封闭时段、车道数、人员设备和新增原因,不能与原导改方案混同。
- 结算表中应把合同内安装、旧桥病害新增、施工返修三类费用分列。
结论
桥梁伸缩缝槽口修复费用审核,核心是按缝号和病害长度控制范围。经检测和设计确认的旧桥病害,可以按补充构造计量;清单内本应完成的安装工作和施工过程造成的槽口扩大,不应重复计取。只有把病害证据、设计通知、现场尺寸和交通维护班次逐项闭合,才能压实审核口径。
