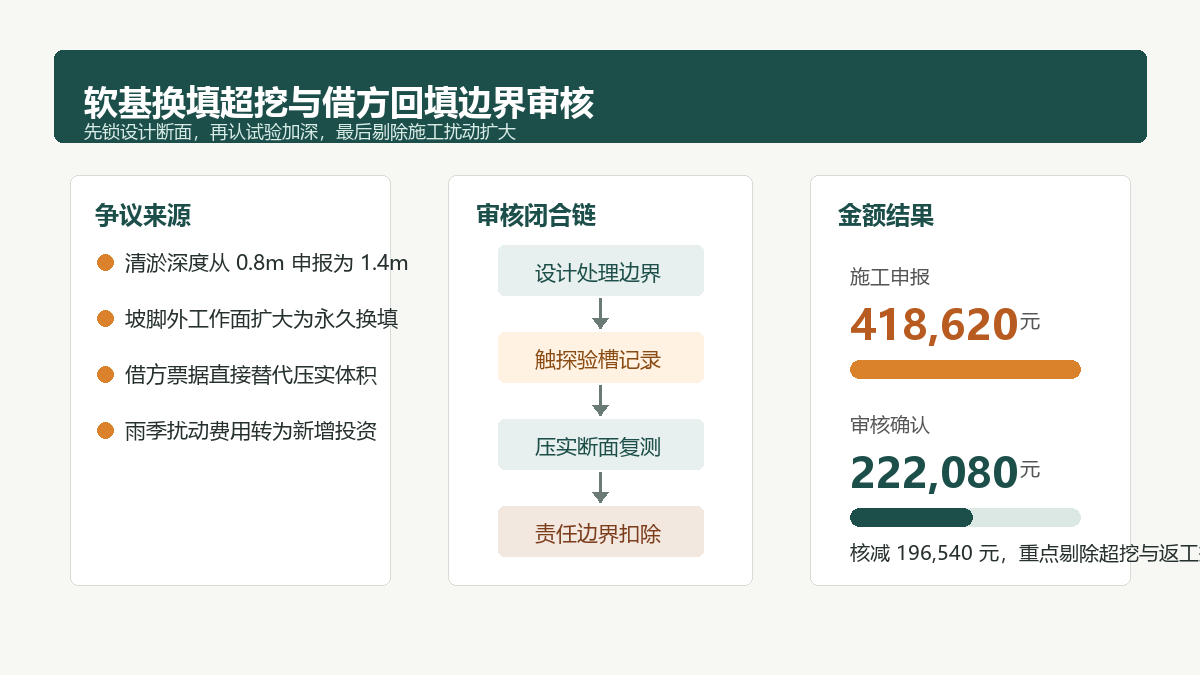

软基换填超挖与借方回填边界的造价审核

问题背景
公路路基经过水田、鱼塘、低洼沟谷时,软弱土清除和换填是常见处理措施。结算争议通常不在于是否发生了换填,而在于清淤深度、超挖范围、借方回填材料和压实补偿是否超过设计或现场确认边界。
施工单位往往以现场承载力不足、雨季扰动、机械无法成型为由,将实际开挖断面全部作为新增软基处理申报。审核时必须区分三类工程量:设计图纸明确的清淤换填、经试验和现场签认确认的必要加深、因施工排水不及时或开挖扰动造成的扩大处理。只有前两类具备计量基础,后一类原则上不应转化为建设单位新增投资。
真实工程风格案例
某二级公路改扩建项目 K18+420-K18+620 段穿越稻田区,设计软基处理为清除淤泥 0.8m 后回填砂砾土,设计处理宽度为路基坡脚外 0.5m。施工单位进场后反映局部淤泥厚度超过设计,提交了 1.4m 平均清淤深度、坡脚外 1.5m 工作面以及外借砂砾土全部换填的签证,申报新增费用 41.86 万元。
审核组复核原地面测量、开挖前触探记录、监理旁站照片和填前碾压检测后发现:K18+480-K18+560 段确有软土加深,设计代表在现场纪要中确认平均增加 0.35m;但其余段落的扩大开挖主要发生在连续降雨后,现场没有加深试验记录。坡脚外 1.5m 中仅 0.5m 属设计计量范围,另有 0.4m 为必要施工放坡,可按临时施工措施综合考虑,不进入永久换填方量。最终审核仅认可经试验闭合的加深段和设计边界内工程量。
申报金额与审核金额
| 费用项目 | 申报工程量 | 申报金额(元) | 审核口径 | 审核金额(元) |
|---|---|---|---|---|
| 淤泥清除外运 | 3,240 m3 | 116,640 | 按设计范围加确认加深段 2,180 m3 | 78,480 |
| 砂砾土借方填筑 | 3,240 m3 | 178,200 | 换填压实体积 2,080 m3,扣除虚方放大 | 114,400 |
| 基底排水及晾晒 | 1 项 | 38,000 | 仅计监理确认的 6 台班水泵 | 9,600 |
| 坡脚外扩大开挖 | 720 m3 | 25,920 | 未形成设计或监理确认,不计 | 0 |
| 二次倒运及整修 | 1 项 | 28,500 | 属施工组织措施,合同综合考虑 | 0 |
| 压实补强检测 | 8 组 | 31,360 | 按实际有效检测 5 组 | 19,600 |
| 合计 | 418,620 | 222,080 |
审核逻辑
- 先用设计断面锁定基础边界。软基处理宽度、深度和回填材料应先回到图纸、清单和专项方案,不能直接按实际大开挖断面结算。
- 加深处理必须有试验或会签支撑。触探、承载力检测、开挖验槽记录、设计代表意见应能对应到桩号和断面,不能只用“现场淤泥较深”的笼统签证替代。
- 区分永久工程量和施工措施量。坡脚外工作面、机械行走面、临时排水沟等不当然形成永久换填工程量,应按合同措施费或已含风险处理。
- 回填量按压实断面闭合。借方采购量、运输票据和虚方体积不能直接作为结算量,应与清淤后验槽尺寸、分层压实厚度和沉降补填记录相互校核。
- 对雨季扰动形成的扩大开挖要追责。若施工单位未按方案截排水、分段开挖、及时回填,导致基底泡软和返工,相关费用不宜新增计量。
资料闭合建议
- 开挖前应形成原地面复测、软土探测点位图和设计处理边界图,作为后续签证的基准。
- 加深换填应按桩号、左右幅、断面编号填写验槽记录,并附同角度照片和测尺影像。
- 现场纪要要明确“设计新增”还是“施工措施”,避免只写“同意处理”导致结算口径失控。
- 借方材料应闭合料源、运输、摊铺、压实检测和断面复测,不能只凭采购发票计量。
- 对连续降雨造成的处理,应同步核查施工排水方案执行情况和监理指令,判断责任边界。
结论
软基换填审核的关键,是把“实际挖了多少”还原为“设计应计多少、现场确认新增多少、施工责任扩大多少”。只有图纸边界、试验结论、验槽尺寸和压实断面能够闭合的部分,才具备进入结算的条件。对超出设计且缺少有效确认的超挖、倒运和补强,应从申报金额中剔除。
