高边坡主动防护网锚杆、支撑绳与缝合绳重复计量的造价审核

问题背景
公路挖方高边坡采用主动防护网时,清单往往以防护网面积计量,综合单价则包含钢丝绳网、格栅网、系统锚杆、支撑绳、缝合绳、卡扣及安装。结算中常见的争议是:承包人按防护面积申报后,又把锚杆延米、支撑绳和缝合绳分别套用零星钢构件或预应力锚杆子目;遇到边界加密、危岩绕避和局部搭接时,还可能按材料采购量放大工程量。
审核不能只确认材料确实进场,而应先查设计型号、清单工作内容和批准防护范围,再将锚杆布置图、施工展开图和隐蔽验收记录对应起来。主动网是一个系统,只有合同明确拆项支付或批准变更超出原系统配置时,系统构件才可能另行计价。
真实工程风格案例

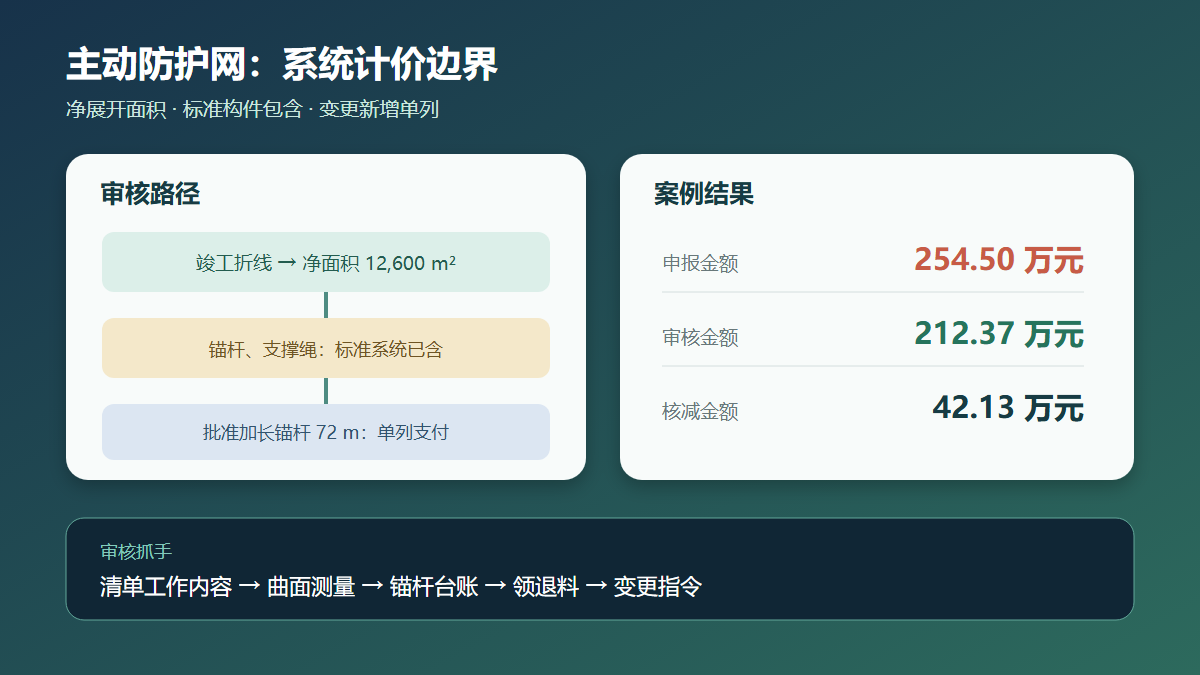

某山区高速公路 K42+180~K42+510 右侧五级岩质边坡设计采用 GPS2 型主动防护系统,批准展开面积 12,600 m²,系统锚杆按 4.5 m×4.5 m 网格布置,边界及分区设置纵横向支撑绳,综合单价 168.00 元/m²。清单项目特征写明单价包含钢丝绳网、格栅网、系统锚杆、支撑绳、缝合绳、卡扣、钻孔、注浆和安装。
承包人按实测外包矩形面积 13,180 m²申报主动网,同时将 648 根、每根 3 m 的系统锚杆按 96.00 元/m另行申报,并按材料领用记录将 6,240 m 支撑绳和缝合绳以 22.00 元/m申报。审核组利用竣工测量折线扣除未挂网平台、锚索框架梁和坡脚封闭区,确认净展开面积 12,600 m²;抽查钻孔记录与设计布点后,确认锚杆、支撑绳和缝合绳均为标准系统配置,没有独立变更指令。仅一处危岩绕避新增 18 根加长锚杆,设计联系单明确按新增长度支付,核定增加 72 m。
申报金额与审核金额
| 费用项目 | 申报依据与金额 | 审核依据与金额 | 核减金额 |
|---|---|---|---|
| 主动防护网 | 13,180 m²×168.00 元/m²=221.42 万元 | 净展开面积 12,600 m²×168.00 元/m²=211.68 万元 | 9.74 万元 |
| 标准系统锚杆 | 1,944 m×96.00 元/m=18.66 万元 | 已含在主动网综合单价,0 | 18.66 万元 |
| 支撑绳、缝合绳 | 6,240 m×22.00 元/m=13.73 万元 | 已含在主动网综合单价,0 | 13.73 万元 |
| 危岩绕避加长锚杆 | 72 m×96.00 元/m=0.69 万元 | 有批准变更,72 m×96.00 元/m=0.69 万元 | 0 |
| 合计 | 254.50 万元 | 212.37 万元 | 42.13 万元 |
本案例为依据常见合同条款和现场情形整理的脱敏复合案例,金额用于展示审核方法,不对应某一具体公开项目的实际结算。
审核逻辑
1. 先判定清单是系统计价还是构件拆项
核对清单项目特征、技术规范支付条款和综合单价分析。若主动网按平方米支付,且工作内容列明锚杆、支撑绳、缝合绳和安装附件,就不能因为施工台账能统计长度而再次套价。材料可分项统计,不代表合同可分项支付。
2. 面积按实际防护曲面闭合
设计坡面长度、分级平台、坡脚和坡顶边界应与竣工测量一致。审核可按各级坡面折线展开计算,但应扣除未实施区、洞口、框架梁占位和其他明确不挂网区域。材料搭接属于施工损耗时,不应把采购网片面积直接作为支付面积。
3. 系统锚杆与新增锚杆分别建账
标准网格内的锚杆是完成系统功能的基本构件,其数量和长度用于验证配置是否满足设计。因危岩、凹腔或边界加固新增的锚杆,须有现场指认、设计参数和变更计价依据;若只是施工单位为方便张网自行加密,应由综合单价承担。
4. 绳索长度用布置图反算采购量
纵横支撑绳、边界绳和缝合绳可根据网格尺寸、分区数量和接头构造反算理论用量,再与领料、退库和剩余材料比对。采购量包含端头余量、搭接和损耗,只适合作为合理性复核,不直接形成工程量。
5. 防止与其他边坡项目交叉支付
主动网范围内若同时存在清危石、锚索框架梁或喷混凝土,应检查各项目边界。清单已经包含的坡面局部清理、脚手措施和常规钻孔,不应再从边坡修整、零星锚杆或安全措施费中重复申报。
资料闭合建议
- 施工前把防护边界、坡级折线和不挂网区域标在统一底图上,形成可复核的面积计算书。
- 隐蔽验收表逐根记录系统锚杆编号、孔深、注浆量和坐标,并单列经批准的加密或加长锚杆。
- 保存网片批次、绳索领退料和安装分区记录,用理论配置量解释合理损耗,不以采购票据替代工程量。
- 对危岩绕避、坡面凹腔和边界调整实行事前签认,说明新增原因、构造、数量和计价方式。
- 结算时联查主动网、清危石、零星锚杆、脚手架和坡面修整子目,建立同一位置只能对应一个支付边界的索引。
结论
主动防护网审核的核心是“面积按净曲面、构件看系统包含、新增加固看批准变更”。本案例将申报 254.50 万元审核为 212.37 万元,核减 42.13 万元。锚杆和绳索确有施工投入,但标准配置已随平方米综合单价支付;只有资料链完整、明确超出原系统配置的新增工程,才具备另行计价条件。
