高填方路堤、路基拼宽和构造物邻近区域,有时会采用液压夯实设备对已分层压实的填筑体进行补强。

报价时却经常只出现一句:

液压夯实,28800平方米。

如果不知道点距、能级、夯击遍数、每点击数、安全保护范围和检测要求,这个平方米单价几乎没有可比性。

液压夯实不是“设备在路基上走一遍”,更不能替代不合格填筑层的返工。

一、适用场景与构造层次

液压夯实通常针对已经按要求分层填筑、常规碾压并完成基础验收的路堤区域,通过网格化夯击进一步消减局部松散、提高均匀性或控制差异沉降。

常见关注区域包括:

  • 高填方路堤分层补强区;
  • 路基拼宽的新旧衔接部位;
  • 大型压路机碾压效果受限的局部区域;
  • 经设计确定需要加强的台背外围或过渡区域。

具体能否采用、采用范围、夯击能级和构造物安全距离,应以设计、试验段、设备资料和批准方案为准。

《公路路基施工技术规范》JTG/T 3610—2019要求路堤施工重视试验段、分层填筑、压实质量和过程检测。规范同时提醒,填石路堤采用强夯或冲击压路机补压时,应避免影响附近构造物。液压夯实同样不能忽视构造物、边坡、管线和人员安全。

二、完整施工流程

典型流程为:

填筑层验收→现场调查与保护区划定→代表性试验段→确定能级、点距、遍数和击数→测量放样及网格编号→记录夯前高程→按顺序逐点夯击→错位复夯→异常区域处理→推平补料→压路机复压→夯后高程及质量检测→验收归档。

试验段不是走形式,应回答:

  • 承载主机和液压夯实设备如何组合;
  • 不同填料、含水率下采用什么能级;
  • 夯点间距和夯击顺序如何确定;
  • 每点需要多少击、需要几遍;
  • 夯沉量达到什么状态停止;
  • 距构造物、边坡和地下管线多远设置保护区;
  • 施工前后用哪些指标验证效果。

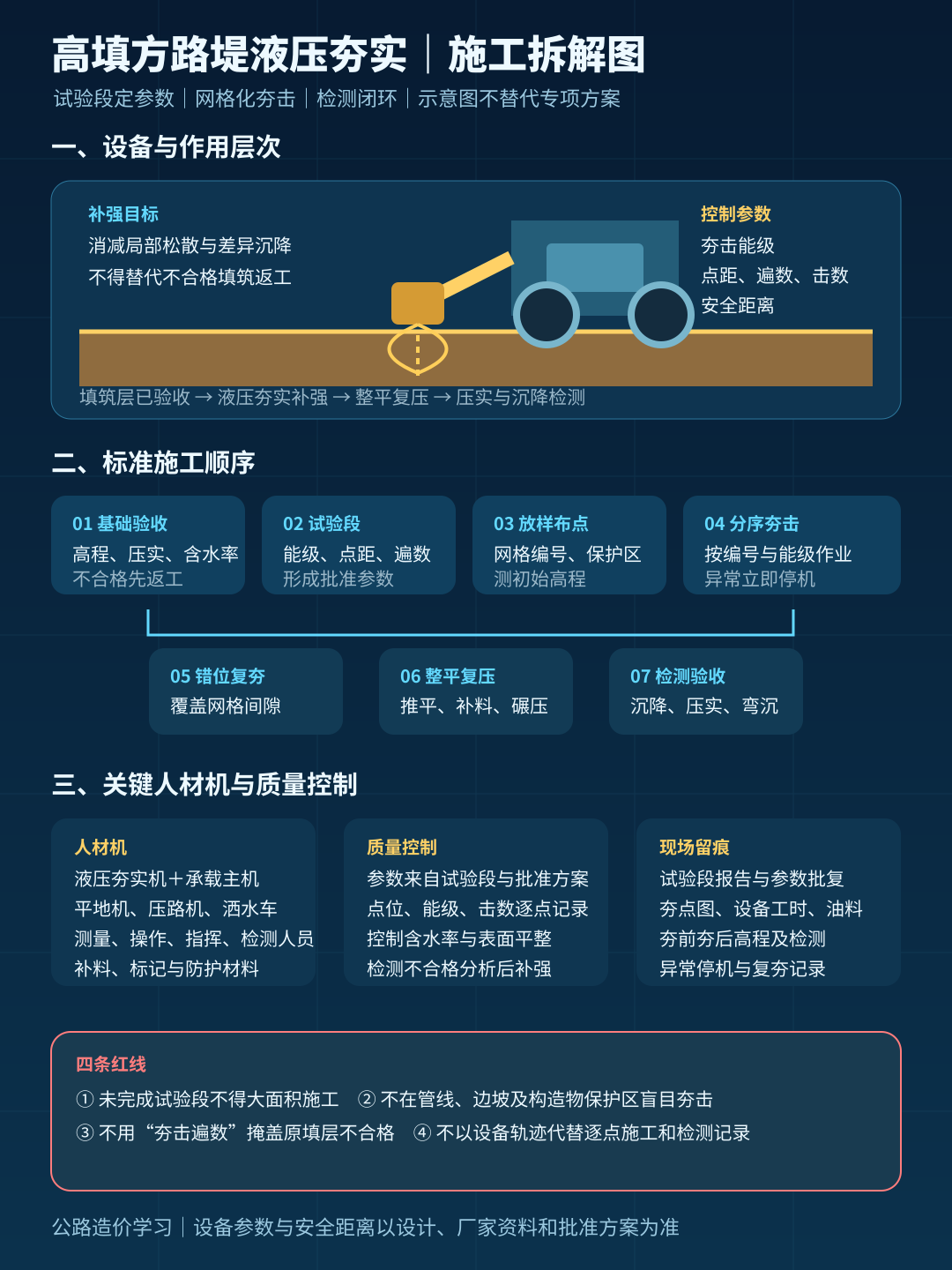

配图|高填方路堤液压夯实施工拆解图

高填方路堤液压夯实施工拆解

三、主要人材机

人工

  • 测量放样和高程观测人员;
  • 设备操作手;
  • 地面指挥及安全警戒人员;
  • 平整、补料和常规碾压人员;
  • 现场试验检测人员;
  • 设备维修和油料管理人员。

材料

  • 局部补填材料;
  • 测点标记、网格编号材料;
  • 安全隔离和警示材料;
  • 燃油、液压油及易损件;
  • 洒水抑尘用水。

机械

  • 液压夯实机及承载主机;
  • 平地机或推土机;
  • 振动压路机;
  • 洒水车;
  • 测量与压实检测设备;
  • 设备运输车辆。

四、工程量不能只看处理面积

即使清单按平方米计量,成本核算至少要掌握:

  1. 实际处理面积;
  2. 排除构造物保护区后的净面积;
  3. 网格点距和实际夯点数;
  4. 每点夯击次数;
  5. 施工遍数及错位方式;
  6. 不同能级的工程量;
  7. 设备有效作业小时;
  8. 调头、移位和等待时间;
  9. 试验段、复夯及检测工程量;
  10. 整平、补料和复压工程量。

面积是支付口径,夯点数、总击数和设备小时才是成本参数。

如果合同按夯点计量,则要反向检查点距、保护区和重叠区域,不能再把同一面积另按平方米支付。

五、清单定额与组价逻辑

项目中常见三种处理方式:

  • 作为路基填筑综合单价包含的施工措施;
  • 设计明确列出液压夯实项目,按面积或夯点支付;
  • 因填料、沉降或方案变化形成新增补强项目。

不能看到“夯实”就直接套强夯或冲击碾压定额。设备工作机理、能级、移动方式和生产效率不同,直接替套可能造成明显偏差。

没有完全适配定额时,可根据批准试验段和实际机械组合编制补充分析:

设备进退场+液压夯实机及承载主机+燃油与易损件+操作和指挥人工+移位等待+整平复压+检测监测+安全环保+管理利润风险

如果设备租赁价已经包含承载主机、操作手和维修,组价时不得再次叠加。

六、28800平方米示例测算

假设华东某高速公路高填方路堤设置液压夯实补强区28800平方米,采用2.5米×2.5米网格布点:

  • 理论夯点约4608个;
  • 按3遍施工;
  • 每遍每点平均3击;
  • 示例总夯击约41472击;
  • 试验段、保护区和最终参数以批准方案为准。

以下为2026年二季度假设条件下的示例测算:

费用项目 示例金额
试验段、测量放样 2.8万元
液压夯实机及承载主机 38.6万元
燃油、液压油及易损件 14.2万元
平整、复压及洒水机械 9.8万元
操作、指挥及辅助人工 7.6万元
沉降、压实及弯沉检测 6.5万元
设备运输及进退场 8.4万元
安全隔离和环保措施 2.6万元
管理、利润及风险 6.7万元
示例总成本 97.2万元

折合示例综合成本约33.75元/平方米。

审核时发现:申报面积按31200平方米计算,保护区和未实施区未扣,核减8.1万元;设备租赁价已含承载主机却又单列,核减6.8万元;进退场在两个工作区重复计算,核减4.2万元;部分检测已在项目试验检测总额中支付,核减2.1万元;风险费超过合同约定边界,核减1.6万元。

示例审定价为74.4万元。

七、常见错套漏套

  1. 把液压夯实直接套成强夯或冲击碾压;
  2. 只按面积询价,不给点距、遍数和击数;
  3. 未扣除构造物、边坡和管线保护区;
  4. 设备租赁已含承载主机,又重复计算;
  5. 设备租赁已含操作手和维修,再次列人工和修理费;
  6. 漏算试验段、测量布点和夯前夯后高程;
  7. 漏算移位、调头和等待降效;
  8. 漏算整平、补料和常规复压;
  9. 夯实检测与项目综合检测费重复;
  10. 复夯全部作为新增,没有分析首次施工是否合格;
  11. 只记录设备工时,没有逐点夯击记录;
  12. 用液压夯实掩盖原分层填筑不合格。

八、审计重点与现场留痕

审计通常关注:设计是否要求液压夯实;是否完成试验段;参数由谁批准;处理面积和夯点数能否对应;设备租赁包含哪些内容;进退场是否重复;检测结果能否证明补强效果;复夯责任属于谁。

建议形成:

设计要求+专项方案+试验段报告+参数批复+夯点布置图+构造物保护区+设备进场验收+逐点能级和击数+夯前夯后高程+设备工时油料+整平复压+检测报告+异常停机与复夯记录。

在同望中,可按“试验段—主体夯实—整平复压—检测—进退场”建立五层结构,再依据点距、遍数和设备效率反算平方米单价。AI可以核对夯点编号、设备轨迹、施工时间和检测点位,但不能用一条设备GPS轨迹替代逐点施工记录。

液压夯实组价不能只问“一平方米多少钱”,而要先回答:

每平方米对应多少夯点、多少击、多少设备时间,以及哪些费用已经包含。
