“借土场不是我们换的,车每天多跑将近30公里,为什么超运费要砍掉一半以上?”
结算会上,施工单位把运输车辆的GPS轨迹、油料台账和新借土场协议摆在桌上。
原招标资料列出的借土场距填方区约4.2公里。项目开工后,原场地因土地协调和供土能力问题无法按计划使用。经现场比选,项目改用18.6公里外的新借土场。
施工单位申报增加运输费1486万元。
建设单位认为,招标文件中的借土场只是参考,料源调查属于承包人责任;审计则指出,即使承认借土场变更,也不能用“全部填方量×14.4公里”直接计算。
最后暂定认可627万元。
同样是多跑14.4公里,为什么差出859万元?
1486万元是怎样算出来的?
这是一个改编案例。
某高速公路路基标段借土填方压实体积约68万立方米。投标时按招标资料中的4.2公里借土场考虑,施工阶段改用18.6公里外的新料源。
施工单位采用以下公式申报:
68万m³×1.18松方系数×14.4km×1.286元/(m³·km)≈1486万元
看上去数量、系数、运距和单价都有依据,审计复核时却发现五个问题:
- 68万立方米中有8.4万立方米后来使用了附近挖方段的合格土,不再从新借土场运输;
- 1.18是施工单位按经验采用的松方系数,现场取样、称重及车辆装载记录支持的综合转换系数约为1.12;
- 原合同综合单价已经包含5公里以内运输,不能把原有运输费用再算一遍;
- 申报的1.285元包含部分装车、卸料和管理费用,而原路基填方综合单价中已经计取;
- 个别运输月份没有形成连续GPS轨迹和签认的车辆台账。
按审计认可口径测算:
净运输数量59.6万m³×1.12×(18.6-5.0)km×0.69元/(m³·km)≈627万元
两个公式的差异,不只是单价高低,而是数量、转换系数、增量运距和费用边界全部发生了变化。
第一关:原借土场是“指定”,还是“参考”?
这是决定责任的第一道门。
如果招标文件明确指定料源、提供使用条件,并由发包人负责土地或供应协调,原借土场无法使用又非承包人原因,承包人主张合理增量的基础通常较强。
如果文件只提供参考位置,并明确承包人应自行调查料源、运输路线、地方协调和供应风险,那么实际选址变化可能属于投标风险。
现实中最麻烦的是文字含混:图纸标了取土坑,清单没有写指定;招标答疑说“投标人自行踏勘”,开工后建设单位又参与确定新场地。
这时不能只拿一张借土场位置图下结论,应同时核对:
- 投标人须知和专用条款;
- 路基土石方调配表;
- 取弃土场调查资料;
- 招标答疑及现场踏勘记录;
- 土地手续由谁办理;
- 新料源比选和批准过程;
- 不能使用原料源的具体原因。
第二关:方案批准,不等于费用批准
监理批准新借土场,首先说明材料质量、施工组织或供应方案可以使用,不当然代表认可全部新增费用。
施工单位收到原场地无法使用的通知后,应同步提交:
- 责任和费用影响通知;
- 原、新借土场对比;
- 三条以上运输路线比选;
- 运距、路况、限行和环保条件;
- 拟采用的计量及计价方法;
- 工期和填筑计划影响。
等68万立方米全部运完,再报一个1486万元总价签证,往往已经失去共同测量和过程确认的机会。
第三关:68万立方米到底是什么“方”?
土方争议最容易混淆四个量:天然密实方、挖方、运输松方和路基压实方。
清单按压实体积计量,并不代表车辆运输量也等于压实体积;但从压实方转换成松方,必须有可验证依据。
比较可靠的做法包括:
- 借土场断面测量;
- 典型车辆过磅及容积复核;
- 填筑区压实体积;
- 土样最大干密度、现场干密度和含水率;
- 一段时间内的运输车次闭合。
不能先把压实方乘1.18,再把车厢堆装、含水变化或损耗重复加一次。
第四关:超运距算“全程”,还是只算“增量”?
如果原综合单价已经包含一定距离的运输,变更结算应首先扣除已含部分。
常用思路是:
可补偿增运距=经批准的新路线运距-合同综合单价已含运距
这里的新运距应是经批准路线的合理实测距离,不是地图直线距离,也不是施工单位自行绕行后的最长轨迹。
若存在重车限行、单行线、必须绕行等客观条件,应通过交通规定、批准路线、GPS轨迹和现场记录证明。
第五关:一公里单价里包含了什么?
土方运输成本不只是柴油费,通常还涉及:
- 挖掘机或装载机装土;
- 自卸车重载运输及空车返回;
- 调度、指挥和保通人工;
- 施工便道修筑与维护;
- 洗车、覆盖、洒水抑尘;
- 拥堵等待、限行和雨季降效;
- 管理、利润与合理风险。
但这些费用不能全部重复加入。
如果原填方定额已经包含挖装、卸料、推平和压实,新增运输分析中就应划清边界;如果借土资源费、临时用地费由其他项目支付,也不能再塞进每立方米公里单价。
施工单位必须留住的九类证据
- 原借土场招标资料及投标考虑;
- 原料源无法使用的原因和责任资料;
- 新借土场比选及批准;
- 原、新路线共同测距记录;
- 每日车辆、车次和GPS轨迹;
- 典型车辆称重及装载量;
- 借土场与填方区测量;
- 油料、机械工时和道路维护记录;
- 替代利用挖方及其他料源扣减台账。
在同望中,建议把“原合同已含运输”和“借土场变更增运”分别建立工料机分析,不要直接修改原填方综合单价。AI可以批量核对车辆轨迹、运输日期、油料领取和填筑日报,筛查“有车次无轨迹、有油料无施工、有运输无填筑”的异常。
借土场变更结算真正要算的不是:
新借土场离现场有多远。
而是:
因非承包人原因,比合同原本应承担的运输责任净增加了多少。
你经历过的借土场变更,是按实际增运距调整,按定额每增运一公里计算,还是被认定为承包人自行调查风险?

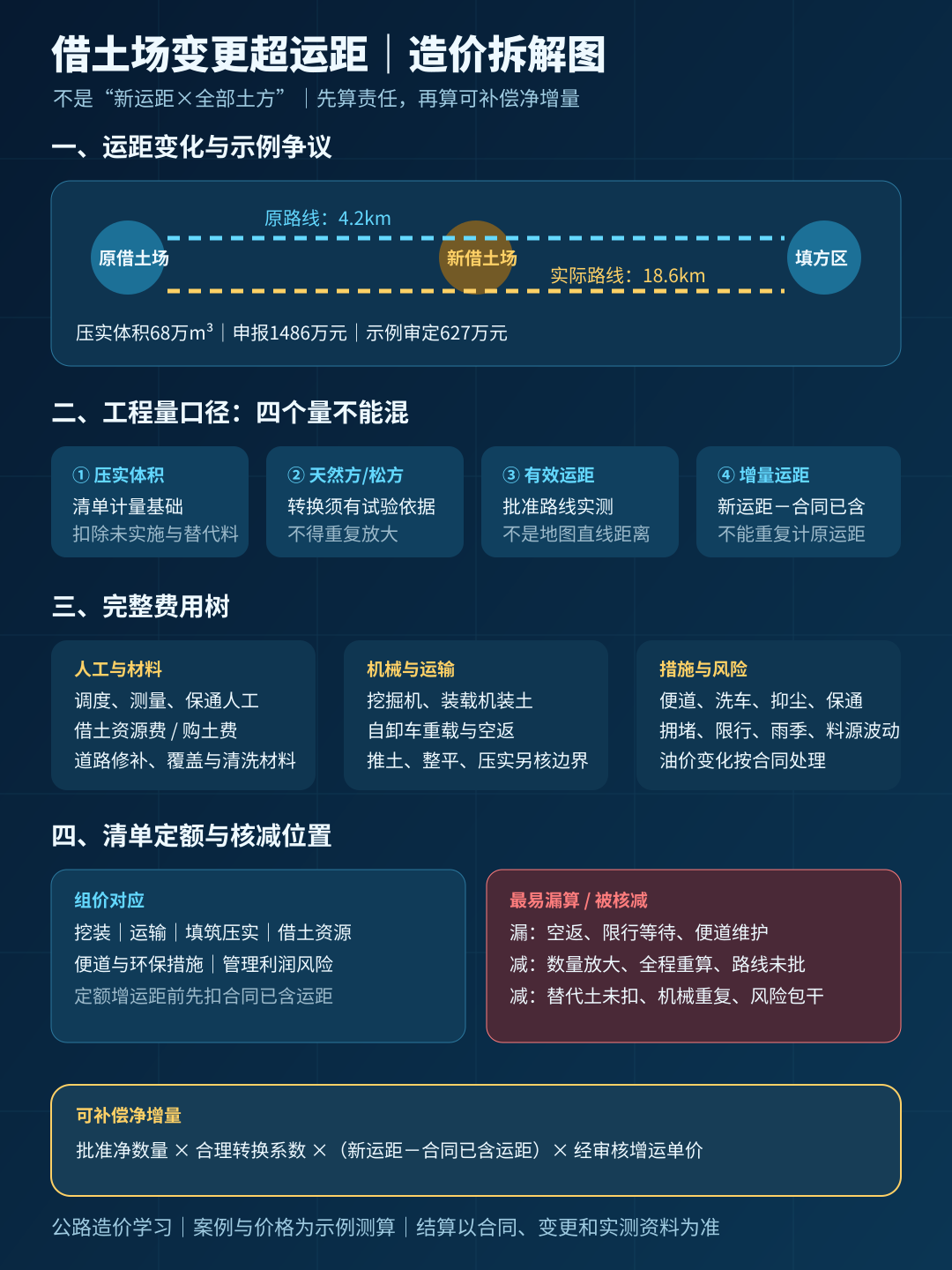

配图|借土场变更超运距造价拆解图

参考依据
- 《公路路基施工技术规范》JTG/T 3610—2019发布公告,交通运输部,2019年9月9日发布,自2019年12月1日起施行;本次核验日期:2026年8月3日。
- 《公路路基施工技术规范》JTG/T 3610—2019全文,交通运输部;本次核验日期:2026年8月3日。
- 《公路路基路面现场测试规程》JTG 3450—2019发布公告,交通运输部,2019年12月24日发布,自2020年4月1日起施行。
- 《公路路基路面现场测试规程》JTG 3450—2019全文,交通运输部;本次核验日期:2026年8月3日。
- 《公路工程标准施工招标文件》(2018年版)及计量规则,交通运输部,2017年11月30日发布。
- 《公路工程建设项目概算预算编制办法》JTG 3830—2018,交通运输部;本次核验日期:2026年8月3日。
- 《公路工程预算定额》JTG/T 3832—2018,交通运输部;本次核验日期:2026年8月3日。
- 概预算办法及配套定额发布公告,交通运输部,2018年12月17日发布,自2019年5月1日起施行。
