路基填料采购吨位、压实方与含水率换算的造价审核

路基工程 1212 21小时前 10次浏览 已收录 0个评论 扫描二维码
文章目录[隐藏]

路基填料采购吨位、压实方与含水率换算的造价审核

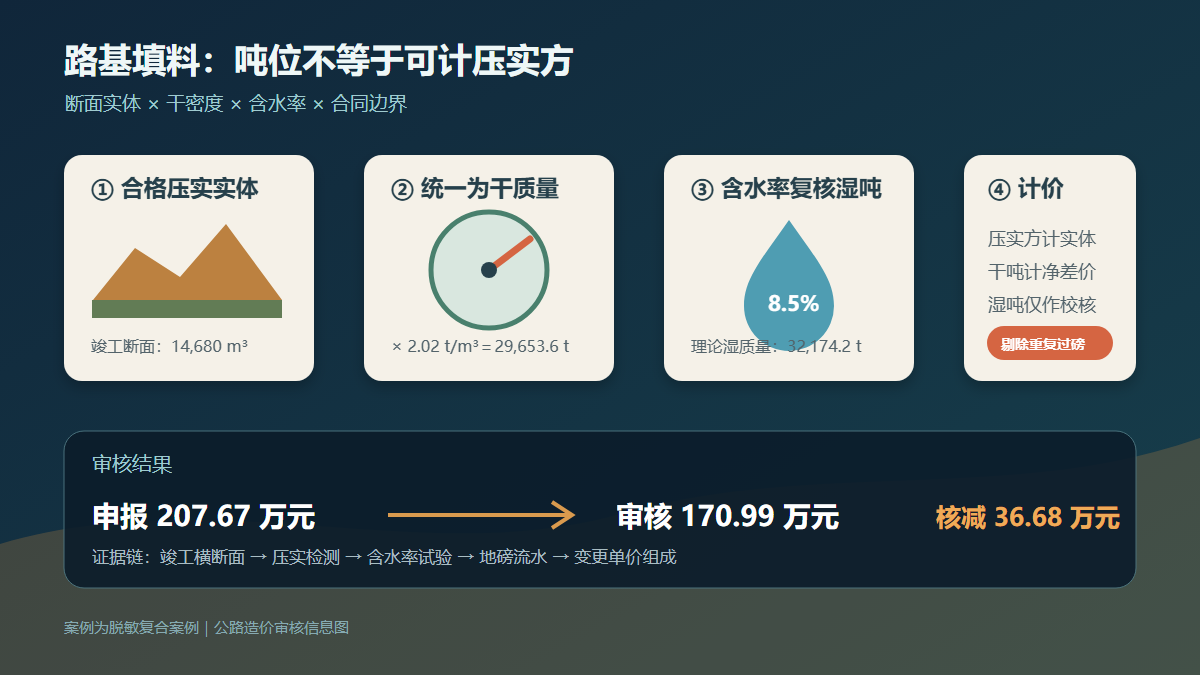

路基填料吨位与压实方审核信息图

问题背景

公路路基填筑常以“压实方”作为清单计量单位,但施工采购、运输和材料结算又往往按“过磅吨位”统计。两套口径并存时,容易出现三类争议:一是把全部进场吨位直接除以经验密度换算为压实方;二是在压实方综合单价之外,再申报填料采购吨位和含水材料运输费;三是雨后高含水填料增加的水重也进入材料结算。

审核不能只比较地磅单与计量报表,而应建立“批准断面压实方—干质量—天然含水率—实际进场吨位”的质量体积平衡。清单综合单价、合同供应边界和经批准的料源变化,决定哪些费用可计,试验数据则决定数量是否可信。

真实工程风格案例

以下为根据山区一级公路结算争议整理的脱敏复合案例。某标段 K21+400—K24+100 路基需填筑碎石土,设计压实度不小于 96%。合同清单“利用土石混填”以压实方计价,综合单价 68 元/m³,包含挖装、运输、摊铺、洒水或翻晒、碾压及一般损耗;因原利用方不足,建设单位另批准外购碎石土,材料净增加费用按合格干质量据实调整。

承包人提交地磅汇总 31,860 t,按现场经验湿密度 2.05 t/m³折算 15,541 m³,并同时申报外购材料费、运输费及雨季翻晒费。审核组用竣工横断面计算,合格压实实体为 14,680 m³;击实与灌砂试验表明平均干密度 2.02 t/m³,料源代表性天然含水率为 8.5%。对应合格干质量为 29,653.6 t,理论湿质量为 32,174.2 t。实际过磅吨位低于理论湿质量且能与领料、车辆轨迹闭合,因此不按地磅反增实体量,只以批准断面确认压实方,并按合格干质量计算外购材料净增费。

同时发现 1,260 t 地磅记录来自场内筛分弃料二次过磅,属于重复流转;承包人申报的雨季翻晒属于综合单价已含的一般含水率调节,且无异常降雨停工指令,不另计。

申报金额与审核金额

费用项目 申报依据与金额 审核依据与金额 核减金额
路基填筑清单费 15,541 m³ × 68 元/m³=1,056,788 元 14,680 m³ × 68 元/m³=998,240 元 58,548 元
外购填料净增费 31,860 t × 24 元/t=764,640 元 29,653.6 t干质量 × 24 元/t=711,686 元 52,954 元
追加运输费 31,860 t × 5 元/t=159,300 元 已含于批准调整单价,不另计 159,300 元
雨季翻晒及二次碾压 8 个作业日=96,000 元 属一般施工措施,无有效变更指令 0 元
合计 2,076,728 元 1,709,926 元 366,802 元

审核逻辑

  1. 先确定合同计量口径。 清单按压实方计量,应以批准的竣工横断面、分层标高和压实度合格范围计算实体量,地磅吨位只作为材料平衡校核,不能替代断面计量。
  2. 统一干湿质量。 用“干质量=压实方×平均干密度”计算合格实体所需干料,再按“湿质量=干质量×(1+天然含水率)”与过磅量比较。不能用含水波动较大的湿吨直接结算材料净量。
  3. 剔除重复流转。 同一批材料从料场到筛分场、再从筛分场到作业面的两次过磅,只能形成一笔净进场量;退料、弃料和车辆回皮异常也要逐车核对。
  4. 区分清单费与材料差价。 压实方综合单价已经包含常规挖装、运输、摊铺、含水率调整和碾压时,材料变更只能计算批准口径下的净差额,不能把运输与机械再次拆项。
  5. 判断异常事件责任。 只有超出合同风险范围、具有气象记录、停复工令、现场签证及处理方案的异常含水事件,才讨论额外费用;一般雨季翻晒属于承包人施工组织责任。

资料闭合建议

  • 料源审批应明确材料类别、价格基准、运距、天然含水率取值方法,以及按干吨还是湿吨调整。
  • 每月形成“起止桩号—分层标高—压实方—平均干密度—干质量—地磅湿吨”平衡表,差异超过约定阈值时及时解释。
  • 地磅单应关联车牌、毛重、皮重、时间、料源与卸料区;筛分、倒运、退料使用不同业务编码,避免重复汇总。
  • 含水率和干密度试验应覆盖不同料源与施工时段,不能仅用单次试验或经验密度控制整个结算期。
  • 变更令需写清原清单包含范围和新增单价组成,尤其注明运输、损耗、含水率调整是否已含。

结论

填料过磅吨位不等于路基可计量实体。审核应以合格压实断面控制工程量,以干质量统一材料口径,再用含水率换算和地磅台账作交叉验证。本案例将申报 207.67 万元审核为 170.99 万元,核心核减来自压实方口径纠偏、湿吨改按干质量结算,以及剔除综合单价内已含的运输和翻晒费用。只要体积、质量、含水率与合同边界四条线同时闭合,吨位和方量之间的争议就能被量化处理。
