同望正版软件销售 15850576721 刘(微信同)

盲沟反滤层与透水管长度不一致时的造价审核

路基工程 1212 1周前 (06-30) 42次浏览 已收录 0个评论 扫描二维码
文章目录[隐藏]

盲沟反滤层与透水管长度不一致时的造价审核

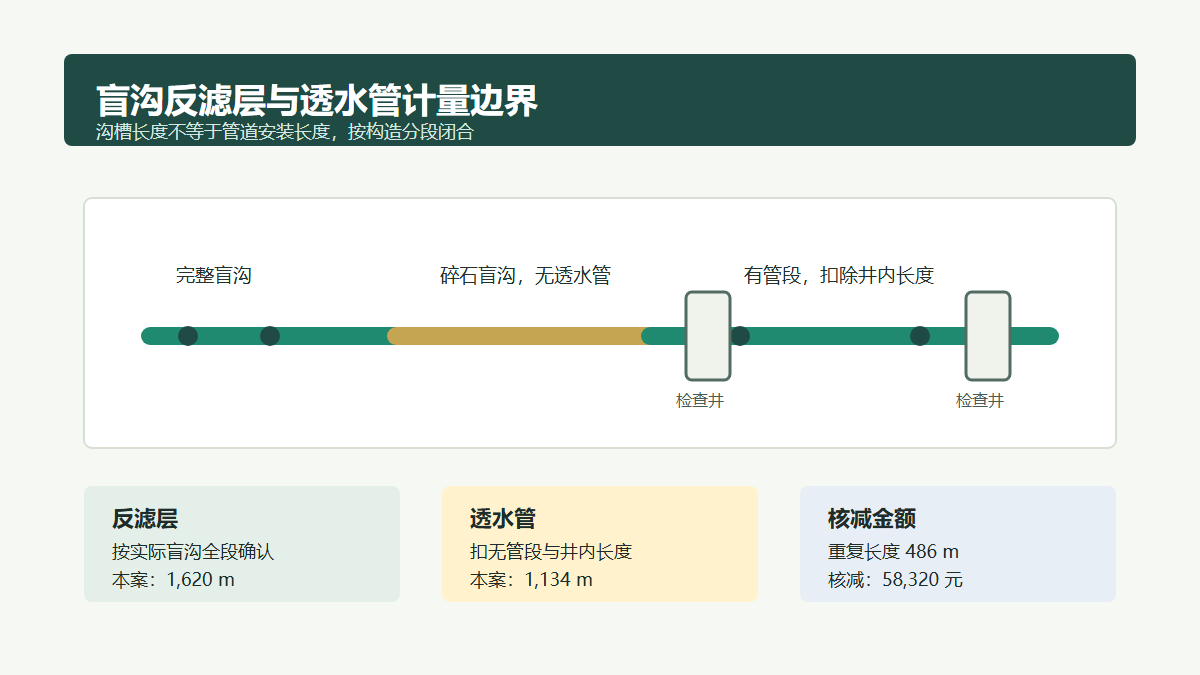

盲沟工程量闭合示意

问题背景

山区公路路基边坡脚、低洼段和高填方过渡段常设置纵向盲沟,用于截排地下水和坡面渗水。结算审核中容易出现一个问题:施工单位按盲沟开挖长度申报碎石反滤层、土工布包裹和透水管长度,但竣工图或现场签证显示部分段落仅为碎石盲沟,未铺设透水管,另有检查井、横向排水接入段被重复计入。

此类费用争议的核心不是“有没有做排水”,而是各构造层的计量边界是否一致。盲沟沟槽、反滤层、透水管、土工布、检查井连接段分别对应不同清单工作内容,不能简单按同一中心线长度统一套算。

真实工程风格案例

某二级公路改扩建项目 K18+240-K19+860 段为山前冲沟地貌,雨季路基右侧渗水明显。施工过程中,设计将原边沟外侧增设纵向盲沟,合同清单含“盲沟碎石反滤层”“HDPE 透水管 DN150”“土工布包裹”三个子目。

施工单位结算时按现场测量沟槽总长 1,620 m 申报三项费用。审核复核资料发现:

  • K18+240-K18+680 段为完整盲沟,设置透水管和反滤层;
  • K18+680-K19+120 段设计变更为碎石盲沟,不设透水管;
  • K19+120-K19+860 段设置透水管,但其中 6 座检查井之间的井内长度不应计入管道延米;
  • 土工布包裹仅覆盖碎石反滤体外轮廓,不能按透水管长度另行重复折算。

最终审核按竣工图、隐蔽验收记录、材料进场台账和现场抽测记录重新闭合工程量。

申报金额与审核金额

费用项目 申报工程量 申报金额(元) 审核工程量 审核金额(元) 核减原因
盲沟碎石反滤层 1,620 m 356,400 1,620 m 356,400 沟槽全段有隐蔽记录,予以确认
HDPE 透水管 DN150 1,620 m 194,400 1,134 m 136,080 扣除无管段 440 m 和检查井内重复长度 46 m
土工布包裹 1,620 m 113,400 1,620 m 113,400 按反滤体外包长度确认,不随管道扣减
检查井连接及封口 6 座 31,200 6 座 31,200 构造完整,单独计量
合计 - 695,400 - 637,080 核减 58,320

审核逻辑

  1. 先区分“排水沟槽长度”和“透水管安装长度”。沟槽做了不等于管道全段安装,完整盲沟、碎石盲沟和横向接入段应分别确认。

  2. 以竣工图桩号为主线,核对设计变更、隐蔽验收照片、材料领用记录和检查井施工记录。若材料台账的透水管领用量明显小于申报长度,应进一步核实现场铺设范围。

  3. 检查井、横向管接入和端头封堵已单独计量时,井内空段或构造重叠段不再按透水管延米重复计取。

  4. 土工布应按反滤体包裹范围确认。若合同子目已包含土工布,则不得再以“管道包裹”名义重复申报;若合同将土工布单列,则应按反滤体实际外包面积或折算长度闭合。

  5. 单价不宜随意调整。争议重点通常是工程量边界,除非存在新增材料规格、运输条件明显变化或合同约定可调价情形,否则仍应执行原合同单价。

资料闭合建议

  • 竣工图应标明完整盲沟、碎石盲沟、检查井和横向接入段的起止桩号。
  • 隐蔽验收照片应能对应桩号,至少反映沟槽、反滤层、透水管和土工布包裹状态。
  • 透水管材料进场、领用和现场安装记录应形成数量闭合,不宜只提供总量发票。
  • 设计变更单应明确“是否设置透水管”,避免只写“增设盲沟”导致结算理解分歧。
  • 检查井、封口、横向连接等构造应与管道延米分开计量,防止重复套项。

结论

盲沟费用审核不能把沟槽、反滤层、透水管和土工布简单视为同一工程量。审核应以桩号分段和构造层级为基础,确认哪些段落有管、哪些段落仅有反滤体、哪些节点已单独计量。资料闭合越清楚,结算争议越容易回到工程量事实本身,而不是陷入“做了排水就全额计取”的笼统争论。

相关推荐: 公路工程定额运用—防护工程(现浇混凝土护坡)(47)

1.【名词解释】 现浇混凝土护坡分为现浇混凝土满铺式护坡和现浇混凝土框格(架)式护坡。现浇混凝土满铺式护坡是指将拌制好的水泥混凝土铺设在边坡坡面形成覆盖层来保护路基坡面,达到路基防护目的的一种路基防护措施。 现浇混凝土框格(架)式护坡是 一 种由水泥混凝土建筑…


文章来源网络,仅为传播信息之用,如有侵权联系删除
喜欢 (0)
[]
分享 (0)
关于作者:

您必须 登录 才能发表评论!
