隧道二衬施工缝中埋、背贴止水带与止水条重复计量的造价审核

隧道工程 1212 4天前 26次浏览 已收录 0个评论 扫描二维码
文章目录[隐藏]

隧道二衬施工缝中埋、背贴止水带与止水条重复计量的造价审核

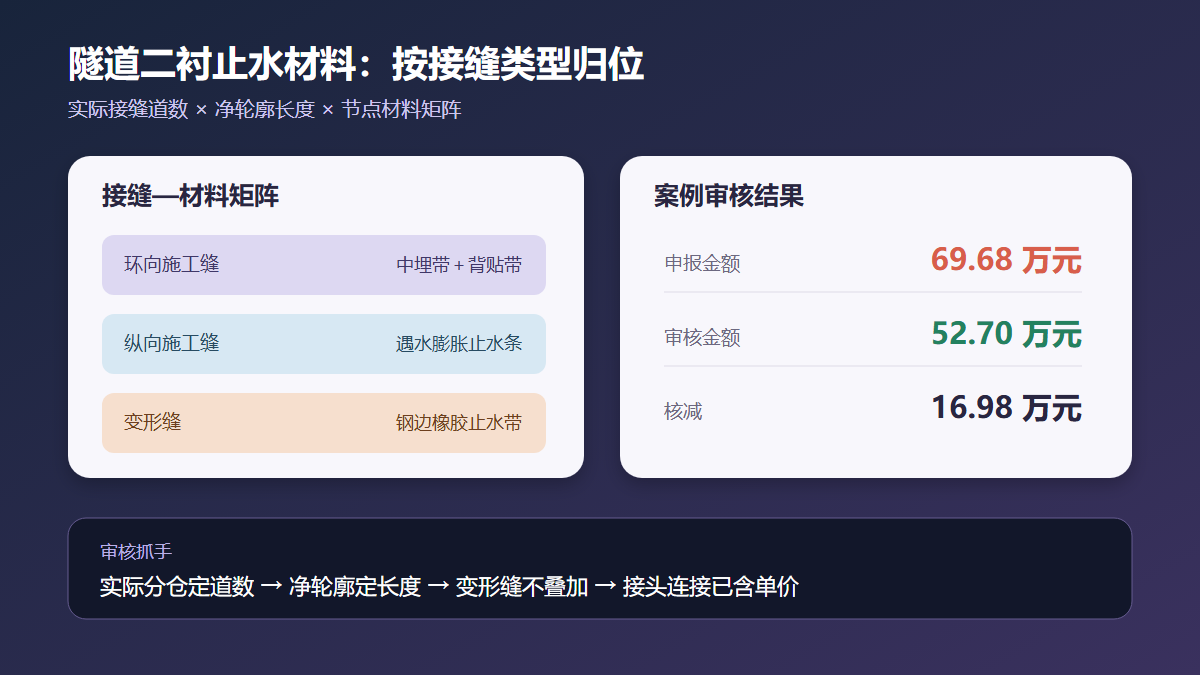

隧道二衬施工缝止水材料计量边界审核图

问题背景

隧道二次衬砌防排水节点往往同时出现中埋式橡胶止水带、背贴式止水带、遇水膨胀止水条和钢边橡胶止水带。不同材料分别服务于环向施工缝、纵向施工缝或变形缝,图纸上的多道设防并不意味着每一种材料都可以沿全部接缝重复计量。

审核难点在于把“衬砌台车循环数”转换为实际形成的接缝数量,并将接缝位置、周长、材料类型和清单包含内容逐一匹配。若只依据材料领用量或施工班组结算量,容易把搭接长度、试焊损耗、取消的施工缝和接头热熔人工重复计入。

真实工程风格案例

某高速公路双线隧道单洞审查段长 1,260 m,二衬采用 12 m台车分仓浇筑。设计要求:普通环向施工缝设置中埋式橡胶止水带和背贴式止水带;纵向施工缝设置遇水膨胀止水条;洞口软弱段的 10 道变形缝设置钢边橡胶止水带。合同清单按不同止水材料的验收净长度计量,单价包含裁切、定位、接头连接及正常搭接损耗。

承包人按全部台车循环和预估断面周长申报中埋、背贴止水带各 2,940 m,并将膨胀止水条也按同一环向长度申报;此外,按现场热熔接头数量另报连接人工。审核组复核衬砌浇筑台账、台车定位记录、隐蔽验收、竣工断面和材料领退台账后确认:计量段实际形成并验收的普通环向施工缝为 84 道,平均有效布置长度 28 m,净长 2,352 m;纵向施工缝扣除仰拱已连续浇筑及洞室开口后,止水条净长为 2,430 m;变形缝钢边止水带实际为 10 道、净长 280 m。接头热熔属于各类止水带综合单价的安装内容,不另支付。

申报金额与审核金额

费用项目 申报依据与金额 审核依据与金额 核减金额
环向施工缝中埋式止水带 2,940 m×92 元/m=27.05 万元 84 道×28 m×92 元/m=21.64 万元 5.41 万元
环向施工缝背贴式止水带 2,940 m×78 元/m=22.93 万元 84 道×28 m×78 元/m=18.35 万元 4.58 万元
纵向施工缝遇水膨胀止水条 2,940 m×31 元/m=9.11 万元 验收净长 2,430 m×31 元/m=7.53 万元 1.58 万元
止水带接头热熔连接 168 处×260 元/处=4.37 万元 已含材料安装综合单价,0 4.37 万元
变形缝钢边橡胶止水带 336 m×185 元/m=6.22 万元 10 道×28 m×185 元/m=5.18 万元 1.04 万元
合计 69.68 万元 52.70 万元 16.98 万元

本案例按常见工程计量口径模拟,金额用于展示审核方法,不对应某一公开项目的实际结算。

审核逻辑

1. 先建立“接缝类型—设防材料”矩阵

从防排水设计图和节点大样中提取环向施工缝、纵向施工缝及变形缝,分别标注应设置的材料。中埋带、背贴带和止水条可以在不同位置组成多道设防,但未经设计明确,不能把某一种材料从纵向接缝扩展到全部环向接缝。

2. 用实际分仓记录确定接缝道数

理论台车长度只能估算循环数。审核应以衬砌浇筑日期、仓号、起讫里程和相邻仓关系确认实际接缝,连续浇筑未形成的界面、因洞室开口中断的区段以及计量范围外的接缝均应扣除。

3. 长度按接缝净轮廓计算

环向材料按批准断面中实际布置的拱墙轮廓长度计算,不能直接套用开挖轮廓周长;纵向材料按左右侧实际连续长度扣除洞门、横通道、预留洞室和无须设置的区段。材料搭接、试焊和裁切损耗由综合单价考虑,除非合同另有明确约定。

4. 变形缝与普通施工缝不能叠加支付

同一里程设置变形缝后,应按变形缝节点核算其专用止水材料。若该位置的钢边止水带已经替代普通中埋式止水带,就不能再按普通施工缝重复支付;如设计明确保留背贴式止水带,则只支付节点图规定的组合。

5. 核对接头连接是否已含在综合单价

止水带安装通常包含定位钢筋、固定、硫化或热熔连接、转角处理和成品保护。现场存在接头并不自动形成新增清单。只有因批准设计改变采用特殊工艺且原单价明确不含时,才有重新组价的基础。

资料闭合建议

  1. 二衬浇筑台账统一记录仓号、台车长度、实际施工缝里程、断面类型和验收日期。
  2. 隐蔽验收表按接缝类型勾选中埋带、背贴带、止水条或钢边止水带,并附带里程水印照片。
  3. 竣工图把横通道、洞室、变断面和连续浇筑区段标明,形成可计算的止水材料布置线。
  4. 材料台账记录每卷长度、领用仓号、退库余量和接头数量,用于校验净量及合理损耗,不直接替代支付量。
  5. 建立“道数×单道净长”的结算底表,与台车循环、隐检记录和材料领用量三方交叉核对。

结论

隧道二衬止水材料审核的核心,是把每一米材料放回其对应的接缝类型和设计节点。本案例将申报 69.68 万元审核为 52.70 万元,核减 16.98 万元。以实际分仓确定接缝道数、按净轮廓计算长度、区分普通施工缝与变形缝,并剔除综合单价内的接头连接费用,才能避免多道设防被误解为多次支付。
