钻孔桩桩底后压浆管路、浆液实耗与检测费用的造价审核

问题背景
桥梁钻孔灌注桩采用桩底后压浆时,压浆管通常随钢筋笼预埋,成桩达到规定强度后再通过高压注浆改善桩端沉渣和持力层受力。结算中容易把“工艺必须发生”和“合同允许另行支付”混为一谈:压浆管、三通阀、开塞、浆液、设备台班、补浆及检测可能被逐项拆分,而清单单价或批准新增单价中已经包含部分工作。
审核应围绕三条主线展开:哪些桩有批准的后压浆设计,哪些桩完成了开塞与有效注浆,支付量按理论配合比、批准上限还是材料实耗确定。单凭水泥采购票据或压力表照片,既不能证明浆液进入桩端,也无法排除同批水泥用于泥浆池固化、承台垫层等其他部位。压浆失败后的重新钻孔、冲管和补浆,还须先判断堵管、延迟施工或设备故障的责任。

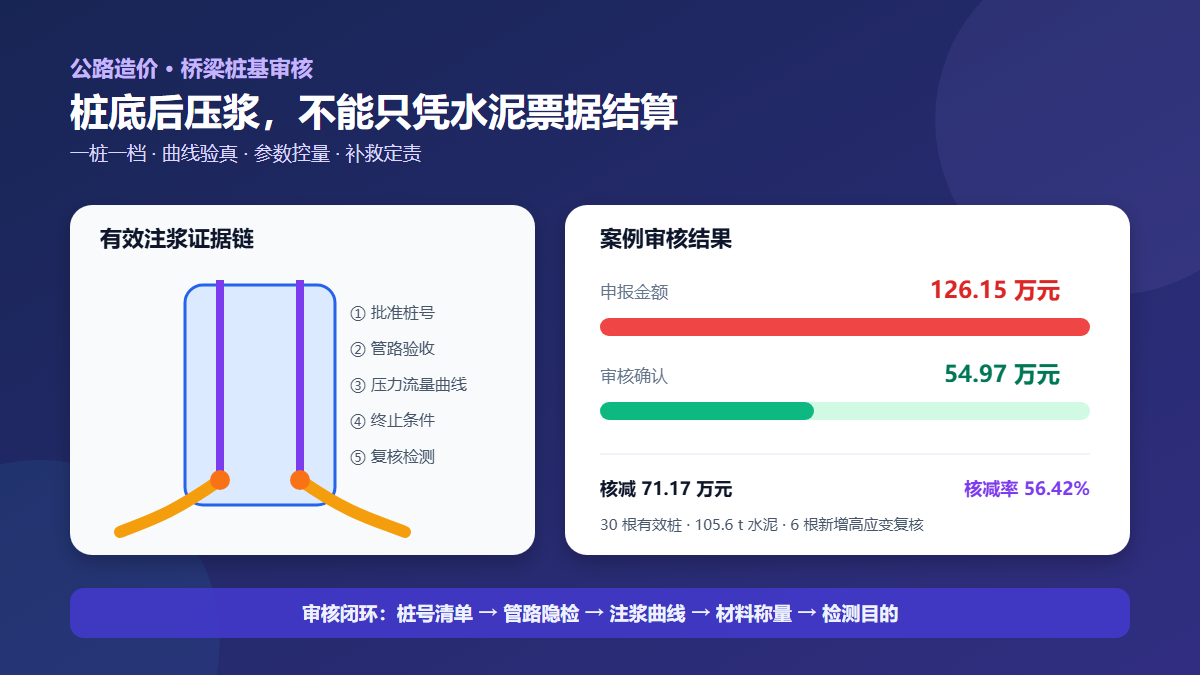

真实工程风格案例
以下为根据跨河高速公路桥梁结算争议脱敏组合的复合案例,不对应某一特定工程。某特大桥共有直径 1.8 m 钻孔桩 48 根。原施工图未设后压浆,试桩结果显示深厚卵石层桩端阻力离散,设计变更明确对 32 根主墩桩实施桩底后压浆,每根设置 2 根压浆管,水泥浆水灰比 0.55,单桩暂定水泥用量 3.2 t,并规定以终止压力、注浆量和桩顶上抬量三项控制,超过暂定量须报监理确认。
承包人按 48 根桩申报压浆管 4,320 m、开塞和压浆设备 48 桩次、水泥 196.8 t,并另报 11 根堵管桩的补钻孔、补浆 41.6 t及全部桩的低应变检测。审核组核对变更桩号、钢筋笼隐蔽验收、压浆管下料单、开塞记录、自动记录仪曲线、水泥领用单、补浆指令和检测合同后确认:批准范围为 32 根;其中 30 根形成完整压力—流量—时间曲线,2 根堵管系压浆延迟超过方案时限且未及时冲洗,不另认补救费用。有效压浆桩水泥理论控制量为 96.0 t,监理根据异常吸浆曲线批准其中 6 根追加 9.6 t,最终确认 105.6 t。压浆管按批准桩的设计长度 2,816 m计量,接头、阀件及正常损耗已含于管路单价;低应变属于原桩基质量检测,不因后压浆重复支付,仅确认设计新增的 6 根桩高应变复核。
申报金额与审核金额
| 费用项目 | 申报金额 | 审核金额 | 核减金额 | 审核口径 |
|---|---|---|---|---|
| 后压浆管路 | 4,320 m × 42 元/m=181,440 元 | 2,816 m × 42 元/m=118,272 元 | 63,168 元 | 仅计批准桩设计净长度 |
| 开塞与压浆设备 | 48 桩次 × 8,600 元=412,800 元 | 30 桩次 × 8,600 元=258,000 元 | 154,800 元 | 以有效注浆记录闭合 |
| 压浆水泥 | 196.8 t × 620 元/t=122,016 元 | 105.6 t × 620 元/t=65,472 元 | 56,544 元 | 暂定量加经批准追加量 |
| 堵管补钻与补浆 | 11 桩次,286,000 元 | 0 元 | 286,000 元 | 延迟施工造成堵管,属承包人责任 |
| 低应变检测 | 48 根 × 900 元=43,200 元 | 0 元 | 43,200 元 | 原桩基检测责任已含价 |
| 新增高应变复核 | 12 根 × 18,000 元=216,000 元 | 6 根 × 18,000 元=108,000 元 | 108,000 元 | 按设计指令的复核桩数 |
| 合计 | 1,261,456 元 | 549,744 元 | 711,712 元 | 核减率 56.42% |
审核逻辑
1. 先锁定批准桩号,不按全桥推定
后压浆可能仅用于试桩、主墩桩或承载力不足风险较高的桩位。审核应以设计变更清单为主键,逐根关联桩号、桩径、桩长、持力层和压浆参数。材料统一采购或现场对非批准桩自行预埋管路,不能自然扩大支付范围。
2. 管路按设计净长计量,辅件看单价包含
压浆管长度由桩长、桩顶外露操作段及批准构造确定。接头、三通、单向阀、绑扎材料、封口和压力试验若已进入综合单价,不再拆项。钢筋笼分节造成的正常接管属于施工工艺,不应按接头数量重复扩大管长。
3. 有效桩次必须形成全过程记录
完整证据至少包括开塞时间、分级压力、瞬时及累计流量、持续时间、终止条件和桩顶位移。只有设备进场或泵送台班,没有可追溯曲线和监理旁站,不能证明完成有效桩底压浆。压浆失败时还应留存原因分析,区分地层异常与施工管理责任。
4. 浆液支付采用“参数上限加批准例外”
水泥理论量或设计暂定量是审核基准。确因地层吸浆量异常需要追加,应在达到暂定量前报批,并以压力—流量曲线、浆液配合比、称量记录和设计意见闭合。采购量含库存、损耗及其他工程用量,不可直接作为结算量;未批准的超注量也不能仅凭材料票据确认。
5. 补救和检测先分清合同责任
因地层异常、不可预见串浆且已按方案操作形成的补救,可结合设计指令审核;因压浆延迟、管口保护不当、未及时冲洗或设备故障造成堵管,应由承包人承担。常规低应变、声测等原桩基验收项目不能因后压浆再计一次,只有设计明确新增的承载力复核检测才进入变更费用。
资料闭合建议
- 建立一桩一档,首页列明桩号、设计桩长、压浆管长度、暂定水泥量和终止控制指标。
- 钢筋笼验收同步记录压浆管根数、接头、阀件、管底位置及通水试验,照片保留桩号与量尺。
- 自动记录仪数据及时导出并防止覆盖,纸质旁站记录与电子曲线统一桩号和时间。
- 水泥领用按压浆批次单独建账,记录每盘称量、水灰比、回浆或废浆量,并与库存平衡。
- 达到设计暂定量仍未满足终止条件时先报批再续注,追加量必须取得设计或监理书面确认。
- 堵管、串浆或桩顶上抬异常形成原因分析、处置指令和复核结果,明确费用责任。
- 检测委托单区分合同常规检测与后压浆新增复核,防止同一桩次重复计费。
结论
钻孔桩桩底后压浆审核,不能按“预埋了管、用了水泥、设备进了场”简单确认,而要逐桩闭合批准范围、有效压浆曲线、材料控制量与检测目的。本案例申报 1,261,456 元,审核确认 549,744 元,核减 711,712 元。设计批准的管路、有效桩次、参数内浆液和新增复核检测应合理支付;范围外预埋、无效注浆、责任性堵管补救及原合同检测则应剔除。
