隧道电缆沟盖板预制、安装与预埋角钢重复计量的造价审核

隧道工程 1212 1周前 (07-27) 56次浏览 已收录 0个评论 扫描二维码
文章目录[隐藏]

隧道电缆沟盖板预制、安装与预埋角钢重复计量的造价审核

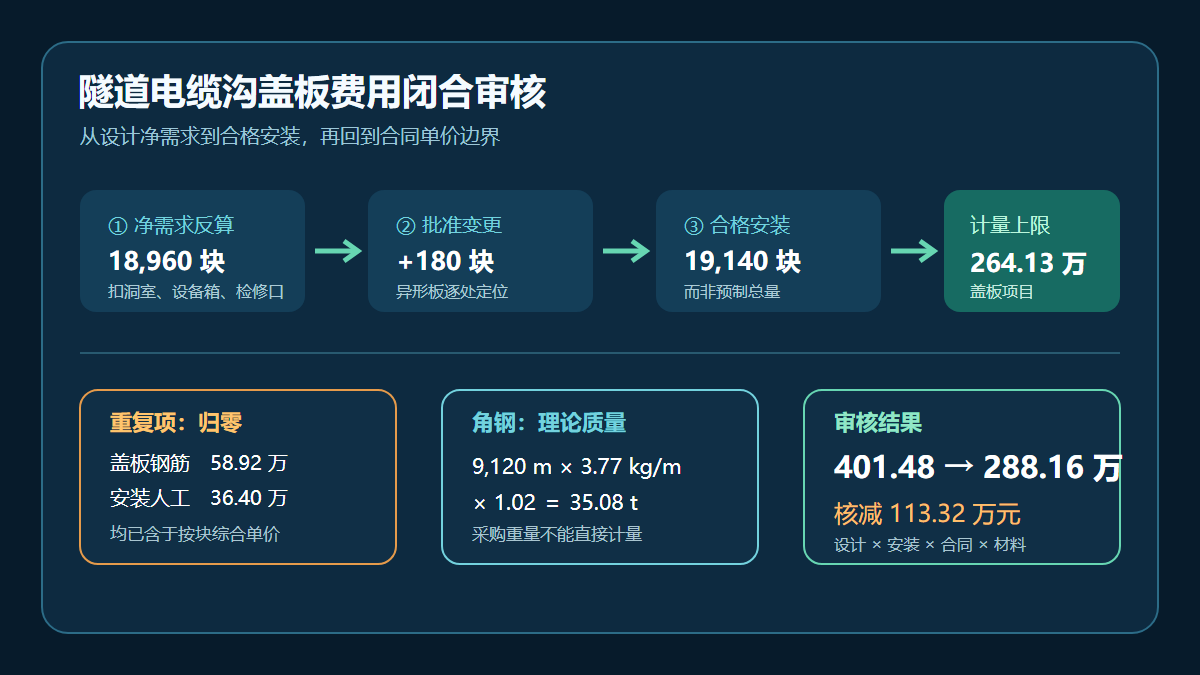

隧道电缆沟盖板费用闭合审核图

问题背景

公路隧道电缆沟盖板看似构造简单,结算时却常同时出现在“预制混凝土盖板”“盖板安装”“预埋角钢”“钢筋制安”“小型构件场内运输”等多个清单或变更项目中。争议通常集中在四点:成品盖板综合单价是否已经包含钢筋、预埋件及安装;图纸所示角钢究竟属于沟壁压顶还是盖板本体;破损补板能否按实际生产量计量;为避让设备箱而增加的异形板是否有正式变更依据。

审核不能只核对预制台账,应沿着“设计净需求—批准变更—合格安装—合同单价组成—材料消耗”形成闭环。预制数量大于安装数量并不等于多出的盖板都应计价,正常损耗和承包人原因造成的破损通常已经包含在综合单价内。

真实工程风格案例

某双洞高速公路隧道单洞长 2.4 km,左右侧均设电缆沟。施工图标准盖板尺寸为 0.50 m×0.60 m,每块设计混凝土 0.045 m³、钢筋 5.8 kg;沟壁顶口另设 L50×5 镀锌角钢。合同清单中“预制安装钢筋混凝土电缆沟盖板”按块计量,单价 138 元/块,技术条款明确包含混凝土、钢筋、预制、短途运输、安装和正常损耗;沟壁预埋角钢则在“预埋钢构件”中按质量计量。

施工单位申报标准盖板 19,840 块,其中预制台账记录 19,520 块、现场零星补板记录 320 块;另申报盖板钢筋 115.07 t、盖板安装人工费 36.40 万元、沟壁角钢 47.26 t。监理抽查和竣工测量确认:按沟长扣除集水井、设备箱及检修口后,标准板净需求 18,960 块;经批准的设备箱变更新增异形板 180 块;现场合格安装合计 19,140 块。预制场破损及切割报废 380 块,没有不可预见事件签证。角钢复核长度 9,120 m,理论质量 3.77 kg/m,计取 2% 合理施工损耗后审核质量为 35.08 t。

申报金额与审核金额

费用项目 申报依据与金额 审核依据与金额 核减金额
标准及异形盖板 19,840 块×138 元=273.79 万元 19,140 块×138 元=264.13 万元 9.66 万元
盖板钢筋另计 115.07 t×5,120 元=58.92 万元 已含在按块综合单价中=0 58.92 万元
盖板安装人工另计 36.40 万元 已含在按块综合单价中=0 36.40 万元
沟壁预埋角钢 47.26 t×6,850 元=32.37 万元 35.08 t×6,850 元=24.03 万元 8.34 万元
合计 401.48 万元 288.16 万元 113.32 万元

本案例金额按合同口径模拟,采用了工程中常见的断面、数量和价格关系,不对应某一公开项目的结算结果。

审核逻辑

1. 先从净空长度反算设计需求

按左右洞、左右侧分别统计电缆沟有效长度,扣除集水井、设备箱、检修口和横通道开口,再除以标准板长度。对尾数板、异形板不得简单向上取整后全线放大,应结合竣工图逐处定位。计量上限原则上取“批准设计需求、合格安装数量、承包人申报数量”三者的最小值。

2. 用合同单价组成切断重复计价

清单项目名称只提供线索,真正决定费用边界的是技术规范、项目特征、组价分析和合同专用条款。本案按块单价已包含钢筋、预制、运输、安装和损耗,因此不能再以材料调差、零星用工或补充定额重复申报。若异形板确有新增钢筋或模板成本,也应先证明原单价明显不适用,并履行变更定价程序。

3. 区分盖板构件与沟壁预埋件

审核角钢时要把设计详图的安装位置、构件归属和清单口径对应起来。盖板自身包边钢件若已纳入成品盖板项目,不再另计;固定在沟壁顶口、与土建同步预埋的通长角钢,可以按合同约定另行计量。理论质量应以批准规格和竣工长度计算,采购重量只能用于材料平衡校核,不能直接作为工程量。

4. 损耗只认合同允许的责任边界

380 块破损板发生于脱模、堆码和切割过程,属于正常施工组织风险,已由综合单价覆盖。只有因发包人设计变更、不可预见事件或经确认的第三方破坏导致的返工,且责任、数量、处置记录完整时,才可能另行计价。

5. 做好数量与材料双向校验

审核数量还应与混凝土拌合记录、钢筋领料、预制构件编号、运输签收、现场安装影像相互核对。若申报 19,840 块,而合格安装仅 19,140 块,多出的生产记录应追查去向;若理论钢筋耗量与领料量差异过大,则需排查重复领料、规格代换或台账串用。

资料闭合建议

  1. 竣工图应标出每段电缆沟起讫桩号、洞室开口、设备箱和异形板位置,并汇总标准板与异形板数量。
  2. 预制台账采用唯一构件编号,记录浇筑日期、强度报告、出场、安装桩号、破损及补板去向。
  3. 变更异形板应附设计通知、尺寸详图、工程量计算书、监理指令和变更单价审批,不以现场草签替代。
  4. 角钢资料应包含材质证明、镀锌要求、安装隐检、竣工长度和理论质量表,采购发票不作为单独计量依据。
  5. 结算表中建立“清单包含关系矩阵”,明确钢筋、安装、运输、损耗、预埋件分别归入哪个项目,避免不同部门重复申报。

结论

隧道电缆沟盖板审核的关键不是清点预制场生产了多少块,而是确认多少块因批准设计需要而合格安装,并把每项材料和工序放回合同约定的综合单价边界。本案例通过净需求反算、现场安装核验、单价包含关系和角钢理论质量复核,将申报 401.48 万元审核为 288.16 万元,核减 113.32 万元。资料真正闭合后,既能防止钢筋、安装和损耗重复计价,也能保障有合法变更依据的异形板和沟壁预埋件得到合理支付。

相关推荐: 公路工程定额运用—特殊路基处理(振冲碎石桩处理软土地基)(20)
