既有桥抗震加固中,防落梁拉索看起来只是“梁底加几根钢索”。现场真正交付的却是一套限位系统:梁体和墩台锚固、拉索或高强连接杆、缓冲限位构件、防腐、安装空间、检测以及交通组织,少一环都可能无法形成有效约束。
造价最常见的两个误区也正好相反:只按钢材和钢丝绳重量套价,漏掉钻孔、植筋、平台和检测;或者按采购清单把锚栓、胶、支架、测试逐项再报一遍,与“成套装置”单价重复。
以下以既有简支梁桥增设防落梁拉索装置为改编对象。具体索径、锚固长度、限位间隙和承载能力必须执行设计及批准专项方案,本文不替代结构计算。

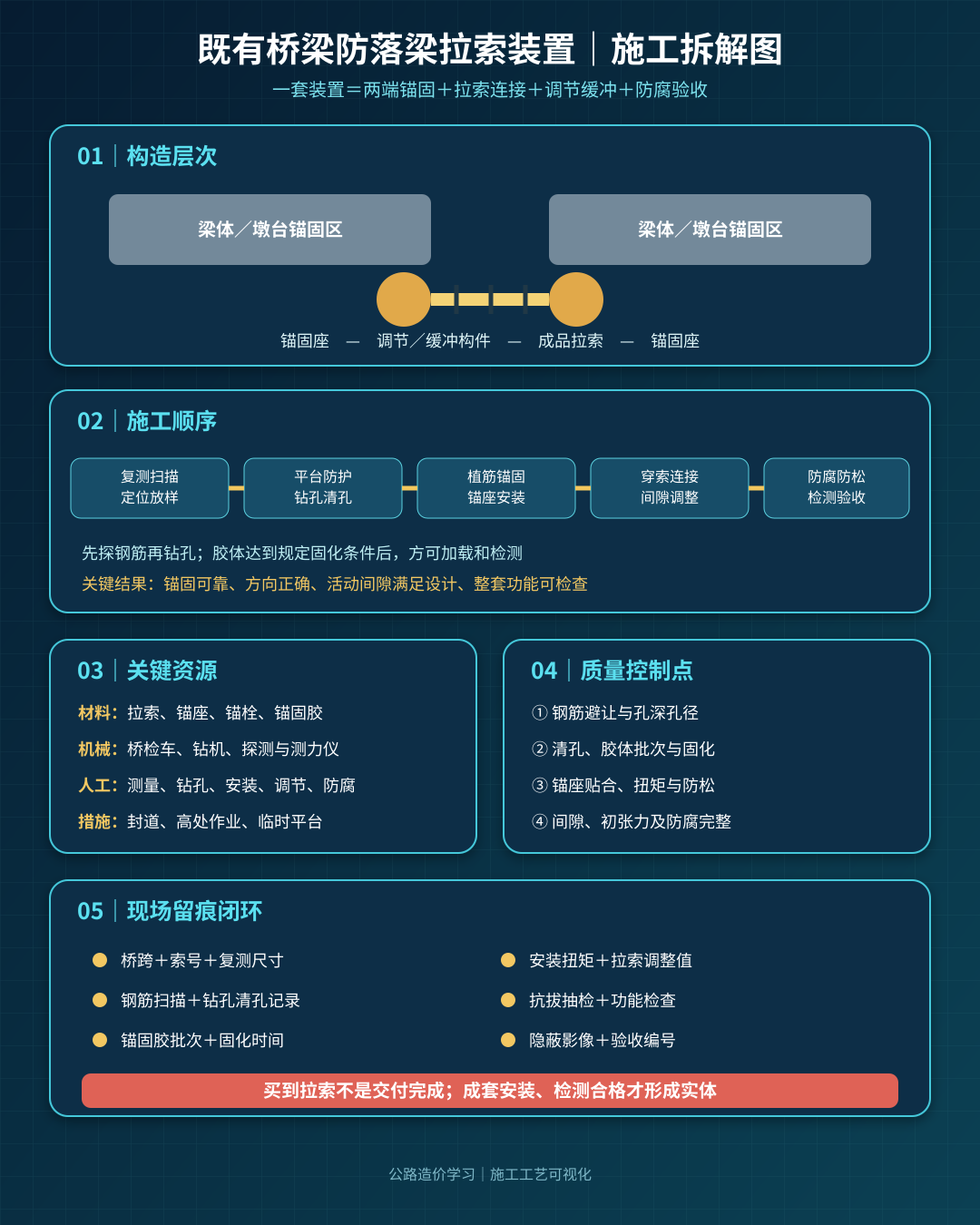

一、构造与施工流程
典型装置可拆为五部分:梁体锚固座、墩台锚固座、拉索总成、调节与缓冲构件、防腐与封闭构造。梁底混凝土缺陷修复、局部钢筋避让和狭小空间作业,是决定施工效率的关键。
施工流程通常为:
现场复测与钢筋探测→放样及碰撞检查→搭设检修平台和交通防护→基面处理→钻孔清孔→锚栓或植筋安装→锚固座定位→拉索穿设连接→间隙与初张力调整→防松和防腐→锚固性能抽检→功能检查→验收建档
主要材料包括成品拉索、高强锚栓或植筋、锚固钢板、调节器、缓冲件、化学锚固胶、无收缩灌浆料、紧固件及防腐材料。
主要机械包括桥检车或移动平台、钻孔机、钢筋探测仪、扭矩扳手、张拉或测力工具、小型起吊设备和检测仪器。人工涉及测量、钻孔清孔、钢构件安装、拉索调节、防腐及交通维护。
质量控制不只是“螺栓拧紧”:还要核对既有钢筋避让、孔径孔深和清孔、锚固胶批次与固化时间、锚座贴合、连接方向、预留活动间隙、防松措施、防腐完整性及成套装置功能。
现场至少保留一套一档:桥跨与索号、复测尺寸、钢筋扫描图、钻孔记录、锚固胶批次、安装扭矩、拉索调整值、抽检报告、隐蔽影像和验收编号。

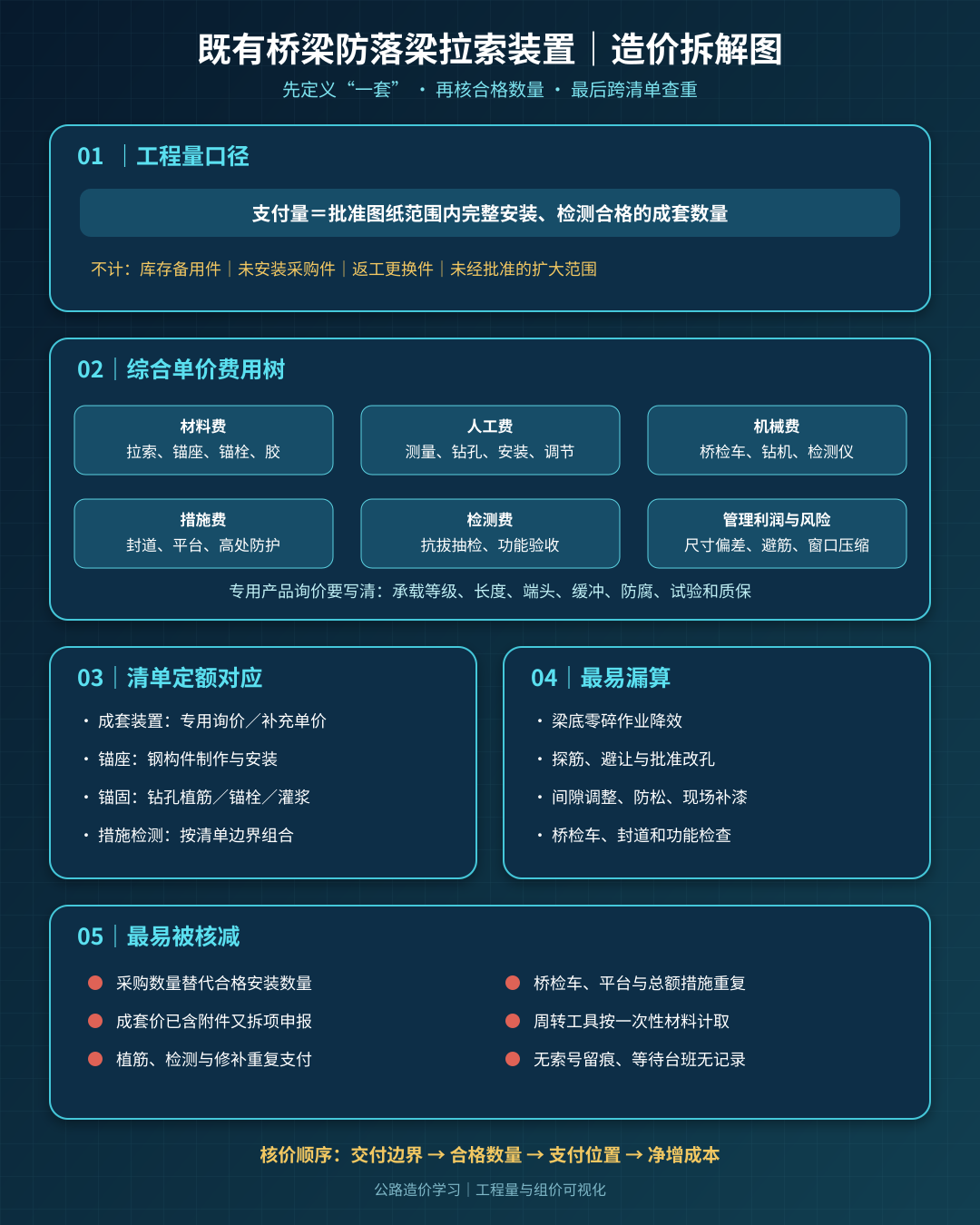

二、工程量与计量边界
这类装置可能按“套”“处”“道”或系统总价计量,必须先看项目专用清单。一套究竟是“一根拉索及两端锚固”,还是“一处梁端全部横向拉索”,应在项目特征中写清。
若按套计量,通常以按批准图纸完整安装、检测合格并实现限位功能的成套数量为支付基础。备用件、未安装采购件和返工更换件不能直接进入完成量。
锚固钢板、拉索、调节器、普通紧固件、合理损耗和常规安装,多数应进入成套综合单价。梁底原有缺陷修复、异常钢筋避让、大范围混凝土补强,如果设计或清单另列,可单独计量;已经包含时不能再拆。
桥检车、支架平台、封道和交通维护还要与养护工程措施项目、总额项目查重。抗拔试验、材料检测是单价工作内容还是独立清单,也应在组价前确认。
三、清单定额与组价逻辑
防落梁装置通常难以靠一个相似定额完整覆盖。可按批准专项方案组合相关钢构件制作安装、钻孔植筋、防腐、桥梁检修作业和检测子目,对专用拉索及缓冲装置采用合格询价或补充单价。
建议费用树拆为:
成套拉索及连接件+锚固钢构件+钻孔植筋和灌浆+安装调节人工+桥检车与小型机具+交通及高处措施+检测验收+管理利润和风险
材料费关注承载等级、长度、端头、防腐和成套试验;人工机械费受梁底净空、封闭窗口和钢筋密度影响。风险可考虑既有尺寸偏差及避筋,但钻错孔和返工不能转给发包人。

四、改编算例:528.6万元为何审定431.8万元
某既有高速公路桥抗震加固,批准在12个梁端增设24套防落梁拉索装置。每套包含两端锚固座、拉索总成、调节缓冲件、连接紧固件、防腐和安装调试。以下为示例测算:地区假设为江苏及周边,时间为2026年9月,金额均为不含税示例价,专用产品应以项目询价为准。
承包人申报528.6万元。审核对图纸、采购台账、措施清单和检测合同逐项比对后发现:
- 采购28套,其中4套为库存备用,按批准安装24套核减24.8万元;
- 化学锚栓和锚固胶已含在成套安装单价,又单独申报,核减12.6万元;
- 桥检车和交通维护已有总额措施项目支付,重复部分核减15.4万元;
- 梁底常规基面处理含在安装工作中,另报混凝土修补核减9.8万元;
- 常规抗拔抽检已含在检测清单,重复核减8.7万元;
- 临时定位架和可周转工具按一次性材料计取,核减7.5万元;
- 无批准记录的人员设备等待费核减6.9万元;
- 管理费、利润和风险费取费基数重复,核减11.1万元。
最终审定:
528.6-24.8-12.6-15.4-9.8-8.7-7.5-6.9-11.1=431.8万元
纠错顺序是:先按设计定义确认“一套交付什么”,再用竣工编号核合格安装数量;随后查成套产品、植筋、检测、交通措施的支付位置;最后处理周转材料、等待台班和取费基数。
五、常见错套漏套和审计风险
- 用采购28套代替批准安装24套;
- 只按拉索和钢板重量套价,漏掉锚固、调节和功能测试;
- 成套产品价已含端头、调节器,结算时再次拆项;
- 化学锚栓、锚固胶既进入材料消耗,又单独列量;
- 钻孔遇筋后的批准改孔没有留痕;
- 常规基面处理与专项混凝土修补边界不清;
- 桥检车、脚手平台和封道保通与措施项目重复;
- 抗拔试验、材料复检和交工检测重复计费;
- 临时定位架、钻具按一次性消耗计取;
- 备用件、返工件和现场未安装材料进入完成量;
- 只做拉索安装,没有记录间隙、初张力和防松;
- 锚固区影像、扭矩和胶体批次不闭环,审计时无法对应索号。
在同望软件中,可按“成套拉索—锚固座—钻孔植筋—安装调节—桥检措施—交通维护—检测验收”建立补充单价,并给每个子目加上包含与排除说明。
AI可比对索号表、采购台账和验收编号,筛查库存混入及跨清单重复;最终支付仍须人工复核。
防落梁拉索装置真正要算的不是用了多少吨钢、买了多少套索,而是:
有多少处按批准设计形成了可检验、可追溯、能发挥限位作用的完整系统,每项功能只在一个支付位置计价。
注:案例为同类型项目改编,不对应具体工程;结构参数以设计和批准专项方案为准。
参考依据
以下资料于2026年9月9日核验:
- 交通运输部:JTG/T 3650—2020《公路桥涵施工技术规范》发布公告,自2020年10月1日起施行。
- 交通运输部:JTG 5120—2021《公路桥涵养护规范》发布公告,自2021年11月1日起施行。
- 交通运输部:《公路工程标准施工招标文件》(2018年版)及工程量清单计量规则,自2018年3月1日起施行;具体项目仍应执行项目专用合同和清单。
