涵洞基坑开挖放坡、工作面与结构占位回填的造价审核

问题背景
涵洞基坑土方看似只是“长×宽×深”,结算时却常同时出现测量方、设计断面方、放坡增量、工作面土方和回填方五套口径。施工单位可能按开挖后的最大坑口轮廓申报,又将工作面和放坡土方单独列项;回填则按进场材料或压实记录申报,未扣除基础、涵身和垫层占位。若基坑局部塌方、超挖或施工便道侵入坑口,实测轮廓还会进一步放大。
审核的关键是先冻结合同允许的开挖边界,再用同一几何模型联算开挖和回填。工作面、放坡系数、原地面线、基底高程及永久结构占位必须彼此对应;实际挖走多少土,不必然等于合同应支付多少土。
真实工程风格案例
以下为根据公路涵洞结算常见争议整理的脱敏复合案例,桩号、数量和金额均为示例。
某二级公路 K36+742 新建钢筋混凝土箱涵,涵长 42 m。基础及垫层外缘宽 5.60 m,批准基坑平均深度 3.40 m。专项方案和计量规则允许两侧各留 0.80 m 工作面,土质段按 1:0.5 放坡;基坑土方综合单价 38 元/m³,合格利用料分层回填单价 116 元/m³,均已包含正常修坡、坑底整平、小型机具配合和场内倒运。

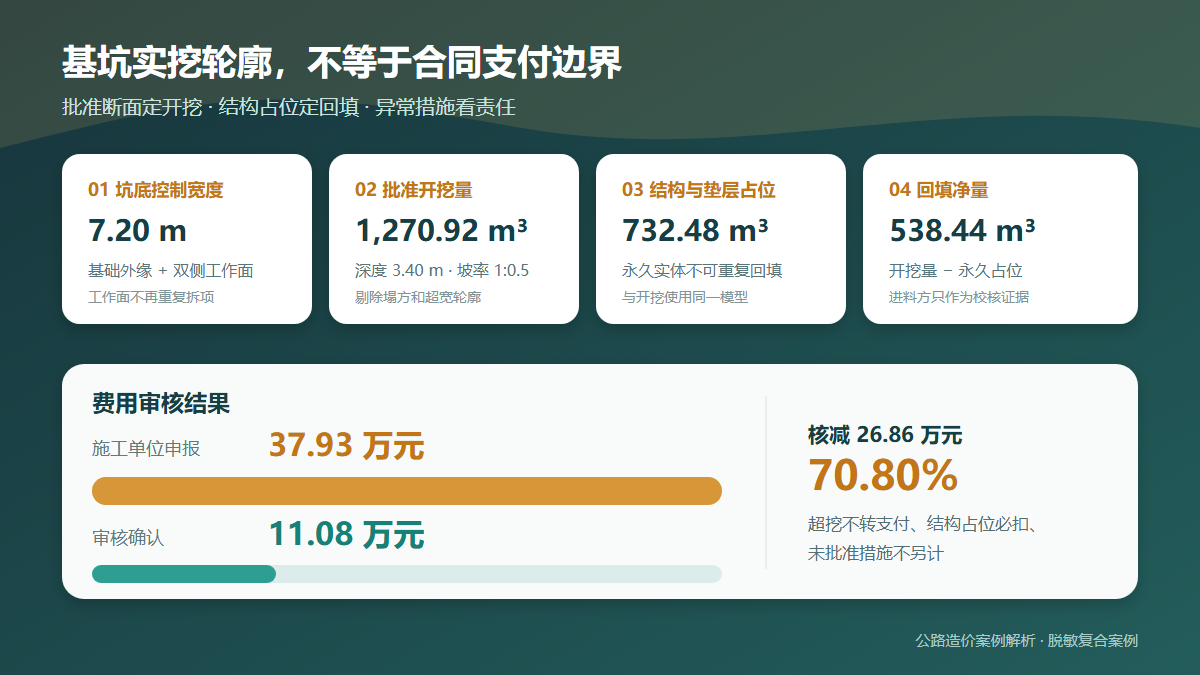

承包人根据完工后坑口测量申报开挖 1,784.60 m³,同时主张抽排水和钢板桩支护费用;回填按材料进场及压实日报申报 987.20 m³。复核发现,雨后边坡局部坍塌、挖机回转平台超宽及未批准的坡率放缓均进入实测轮廓。审核按批准边界计算:坑底宽 5.60+0.80×2=7.20 m,坑顶宽 7.20+3.40×0.5×2=10.60 m,开挖量为(7.20+10.60)÷2×3.40×42=1,270.92 m³。
同一范围内,基础、涵身下部等永久结构占位为 638.40 m³,垫层占位为 94.08 m³,因此理论回填净量为 1,270.92-638.40-94.08=538.44 m³。现场抽排水属于合同综合措施,钢板桩未取得实施前的变更指令,且主要用于处置承包人雨季开挖组织造成的塌方风险,均未另计。
申报金额与审核金额
| 费用项目 | 施工单位申报 | 申报金额(元) | 审核确认 | 审核金额(元) | 核减原因 |
|---|---|---|---|---|---|
| 涵洞基坑开挖 | 1,784.60 m³ × 38 元/m³ | 67,814.80 | 1,270.92 m³ × 38 元/m³ | 48,294.96 | 按批准深度、工作面和坡率复算,剔除塌方及超宽 |
| 合格利用料回填 | 987.20 m³ × 116 元/m³ | 114,515.20 | 538.44 m³ × 116 元/m³ | 62,459.04 | 开挖控制方扣除永久结构和垫层占位 |
| 基坑抽排水 | 1 项 | 85,000.00 | 0 | 0 | 常规基坑排水已在综合单价和措施责任中考虑 |
| 钢板桩临时支护 | 1 项 | 112,000.00 | 0 | 0 | 无事前指令,且未证明属于不可预见条件变化 |
| 合计 | 379,330.00 | 110,754.00 | 核减 268,576.00 元,核减率 70.80% |
审核逻辑
1. 先确定原地面和基底两条高程基线
基坑深度应来自清表后的经确认原地面与设计基底高程之差。完工后补测坑口只能证明当时的实际轮廓,无法还原开挖前基线。涵洞纵坡明显时,应按若干断面分段平均,而不能用最深断面代表全长。
2. 工作面与放坡必须纳入同一个断面
工作面宽度决定坑底计量线,放坡从工作面外缘向上展开。若综合单价或计量规则已允许工作面和放坡,就不能再以“操作空间”“机械回转区”等名称拆分申报。方案中的更缓坡率只有在地质条件变化经批准后,才可能调整支付边界。
3. 实际轮廓只用于校核,不自动成为支付量
塌方、超挖、边坡修整和施工通道造成的坑口扩大,属于施工组织或质量控制结果。审核可用无人机、断面测量和弃土台账检查异常,但仍应回到批准线内计量。确有地下障碍物、流砂或设计变更时,应以事前记录和指令单独分区计算。
4. 回填量必须与开挖量和结构量做体积闭合
理论关系为:可支付回填量=批准开挖量-永久结构占位-垫层及不可回填空间。材料进场方还要统一松方、天然方和压实方口径。若回填申报量大于理论净空,应进一步检查是否把台背填筑、锥坡填筑或损耗重复并入。
5. 临时措施要同时核对必要性、批准性和合同包含关系
抽排水、支护和安全防护不能只凭发生即支付。要核查勘察资料、天气与水位记录、施工方案、监理指令、实施范围及综合单价组成。因承包人未及时封底、雨季长时间敞坑或放坡不足引发的补救措施,通常不能转化为新增价款。
资料闭合建议
- 开挖前联合复测原地面,按桩号保存横断面、坐标和影像,并明确清表前后采用哪一条计量基线。
- 在专项方案和计量交底中写明坑底工作面、分土层坡率、分段长度及异常地质的审批路径。
- 建立“批准断面—实际断面—差异原因”对比表,把塌方、超挖、障碍物和设计变更分色标识。
- 将基础、垫层、涵身及附属构造的占位体积从同一 BIM 模型或同一断面表导出,避免开挖与回填各算一套。
- 回填台账同时记录料源、车数、含水率、松铺厚度、压实层数和检测结果,但最终支付仍与理论净空上限核对。
- 临时支护和异常降排水在实施前形成地质证据、方案比选、工程量预测、指令及计价原则。
结论
涵洞基坑土方审核应以批准几何边界为母量,用工作面和放坡形成唯一开挖断面,再扣除永久结构及垫层占位推导回填净量。实际坑口、运输车数和材料进场量都是校核证据,不能替代合同支付边界。本案例申报 379,330.00 元,审核确认 110,754.00 元;主要核减来自施工性超挖、回填未扣结构占位以及未经批准的临时措施。开挖、结构、回填三者体积闭合后,争议才能从“现场确实发生”回到“合同应当支付”。
