不少项目采购AI算量服务时,询价表只有两列:图纸数量、每张单价。供应商说系统处理了8万张图,咨询单位却发现其中大量是封面、目录、通用图和重复版本;真正能形成工程量结果的图纸不到三成。
AI图量复核不是“把PDF扔进模型”。它更像一条数字化生产线:图纸先成为可用数据,再识别构件,映射计量规则,最后由专业人员复核并形成可追溯成果。少任何一环,模型输出都只能叫疑点,不能叫结算依据。

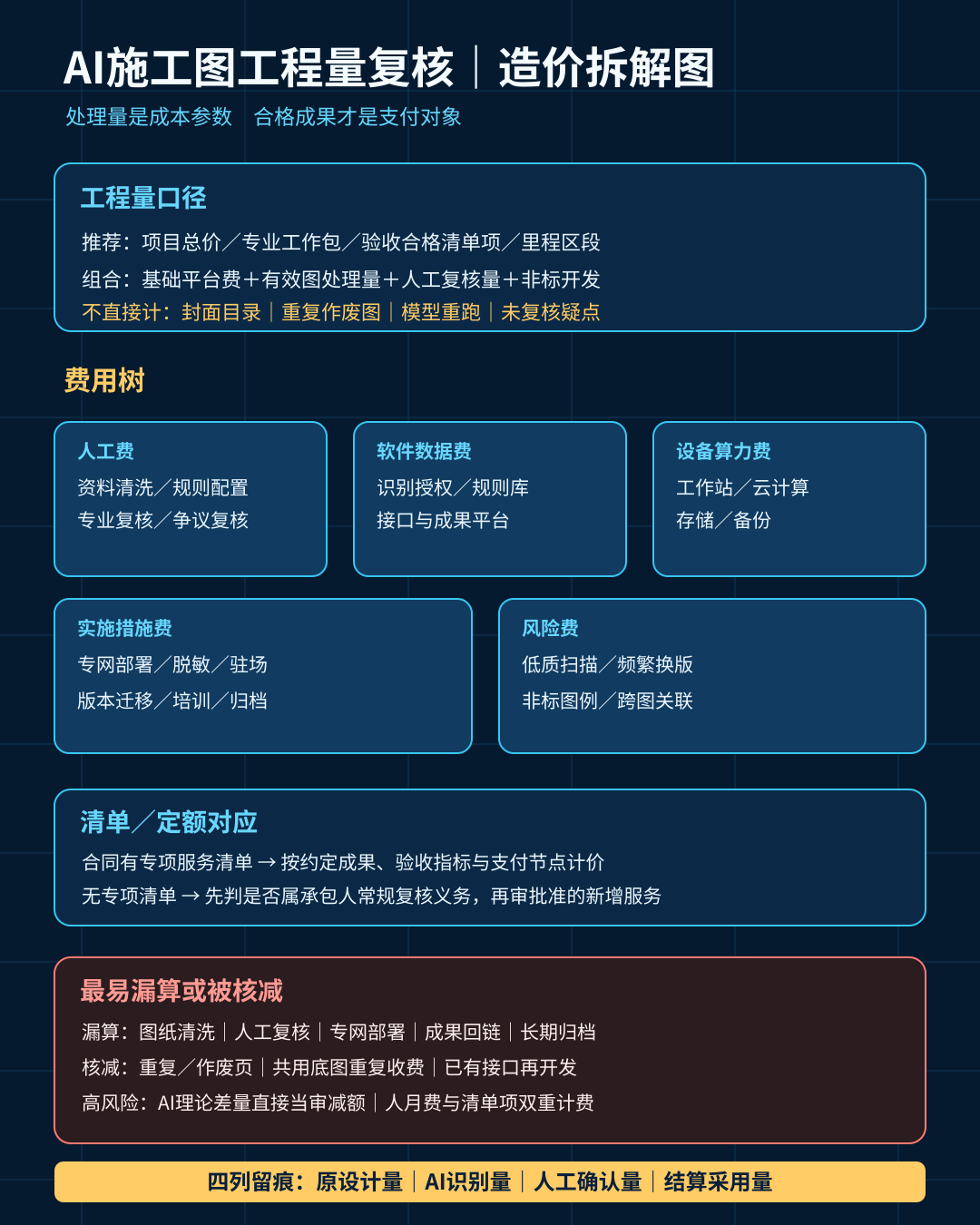

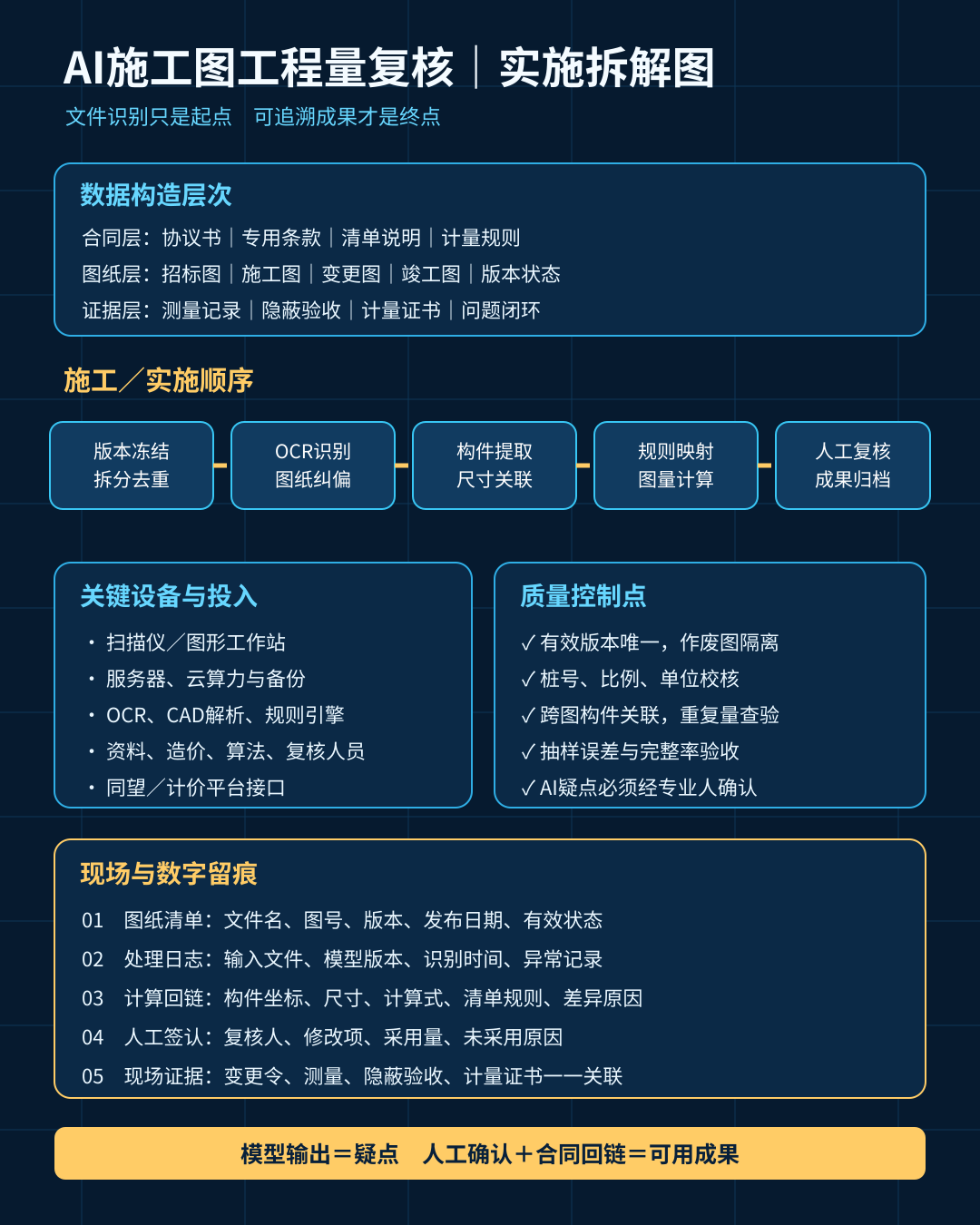

一、完整实施流程
资料盘点与版本冻结 → 图纸拆分、去重和纠偏 → OCR及矢量化 → 图框、桩号、比例识别 → 构件与尺寸提取 → 清单规则映射 → 工程量计算 → 跨图关联与查重 → 人工专业复核 → 抽样验证 → 成果入库与问题闭环。
现场端也不能缺席。对涵洞、排水、护栏等图纸难以确认的构件,要把设计图、变更令、测量记录、隐蔽验收和竣工图关联起来。AI识别的是文件表达,最终支付仍要落到合同范围和实际完成事实。
二、关键软硬件和人员
硬件包括扫描仪、图形工作站、服务器或云算力、存储备份设备;软件包括OCR、CAD/PDF解析、构件识别、规则引擎、同望计价接口及成果管理平台。数据材料则是有效图纸、清单、计量规则、定额库、变更台账和编码字典。
人员至少需要资料工程师、道路/桥隧专业造价人员、算法或数据工程师、复核负责人和系统实施人员。AI减少的是重复翻图,不会替代图纸版本判断、合同解释和专业签字。
三、工程量和服务量怎么定
最稳妥的计量对象不是“扫描页数”,而是验收合格的工作包或成果包。常见口径有:按项目总价、按专业工作包、按通过复核的清单项、按里程区段,或“基础平台费+有效图纸处理量+人工复核量”。
有效图纸应先排除封面、目录、空白页、完全重复页及作废版本。跨专业共用图只能建立一次底层数据,不能道路、桥梁、造价三个专业重复收费。重新上传同一版本、模型自动重跑,也不应重复形成服务量。
验收边界建议写清四项:识别完整率、抽样误差容限、疑点回链率、成果格式。只交一张Excel汇总表,没有图号、坐标、计算式和人工复核状态,后期无法审计。
四、组价逻辑
一套可解释的费用树可以拆为:
- 人工费:资料整理、规则配置、专业复核、争议复核和培训;
- 软件与数据费:平台授权、OCR/识别服务、定额清单库适配、接口开发;
- 设备与算力费:工作站折旧、云计算、存储与备份;
- 实施措施费:数据脱敏、专网部署、现场驻场、版本迁移和成果归档;
- 风险费:低质量扫描、频繁换版、非标图例和跨图关联增加的工作量。
组价时先定基础工作包,再测有效图纸和清单项,最后叠加经批准的非标开发。平台已有功能不能换个名称再收“接口开发费”;人工复核也不能既按清单项收费,又按驻场人月重复计算。
五、最容易错套、漏套的位置
一是把所有PDF页都当有效图,重复图和作废图照计。二是把云平台年费全部压给一个项目,却不考虑多项目共用。三是只算算法调用,漏掉资料清洗和专业复核。四是接口已包含在平台许可中,又单列二次开发。五是把AI发现的全部理论差量直接列为审减额,没有人工确认合同边界。六是成果验收后仍未交付规则配置、问题日志和回链索引,项目结束即无法复现。
六、改编算例:8万张图该怎么审
某省级公路建设平台委托施工图工程量复核,供应商按8万页×38元/页,加平台和接口费用,初报398.6万元。
复核后发现:1.9万页为封面目录及重复版本;1.2万页只有扫描归档、不参与算量;道路、桥梁两个模块共用的底图被重复计费;标准接口已包含在平台授权;部分清单项未完成人工确认。
咨询单位没有简单把页数砍半,而是重新拆项:基础部署及规则库72.0万元;4.9万页有效图纸清洗与识别112.7万元;2860个有效清单项映射及计算68.6万元;专业人工复核82.4万元;专网、存储、培训与归档24.8万元;复杂非标构件专项识别18.6万元。审定合计379.1万元。
为什么核减不大?因为原报价虽然“按页”口径粗,但漏算了真实发生的专业复核和专网部署。正确审价不是见到AI就压价,而是把不可验收的页数收费,改造成可验收的成果收费。
七、审计时抓住三条证据链
第一条是版本链:每个结果对应哪一版图纸、何时处理、是否作废。第二条是计算链:构件尺寸、计算式、清单规则和调整记录能否回溯。第三条是责任链:机器识别、人工复核、项目确认分别由谁完成。
在同望软件或企业计价平台中,建议保留“原设计量—AI识别量—人工确认量—结算采用量”四列,不要让模型结果覆盖人工确认结果。AI最适合做全量筛查和跨表查重,最终取舍仍应由懂合同、懂施工、能签字的人完成。
一句话总结:AI处理量是成本参数,合格成果才是支付对象;模型能指出差异,不能替合同作出结论。
参考依据
- 交通运输部,《公路工程标准施工招标文件》(2018年版)及工程量清单计量规则,2018年3月1日起施行;页面于2026年9月13日核验:https://xxgk.mot.gov.cn/jigou/glj/202006/t20200623_3312728.html
- 本文不把任何AI输出视为审计结论;具体项目应以合同协议书、专用条款、招标图纸、变更文件和有效验收资料为准。
- 文中项目与数据均为同类型业务改编。金额均为江苏及周边地区、2026年9月、不含税示例测算;不构成对特定项目的造价鉴定或法律意见。
