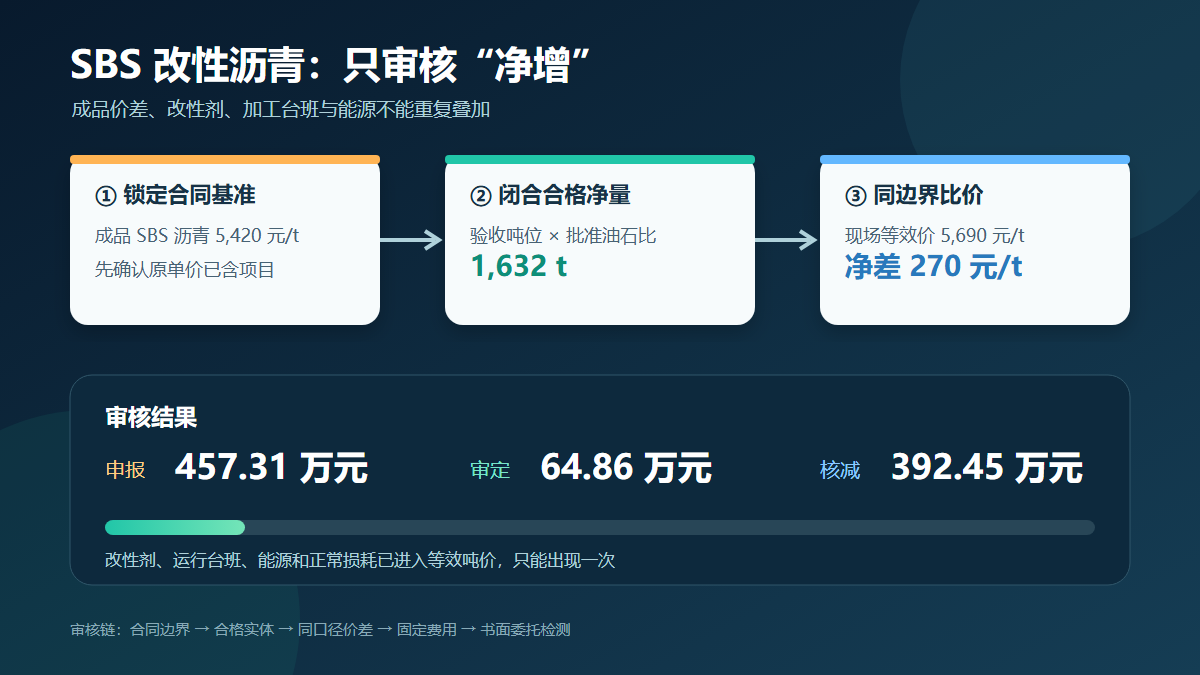

SBS 改性沥青成品价、现场加工费与改性剂重复计取的造价审核

问题背景
高速公路上面层采用 SBS 改性沥青时,清单综合单价通常已经覆盖改性沥青结合料、拌和、运输、摊铺和合理损耗。供应紧张或工期压缩后,项目可能把“外购成品改性沥青”改为“基质沥青进场、现场投加 SBS 改性剂并加工”。结算中最容易出现的误区,是一边按成品改性沥青价差申报,另一边再把改性剂、加工设备、导热油、电费和损耗逐项拆出,导致同一成本被重复补偿。
审核不能只比较发票单价,也不能把加工记录中的所有投入都视为新增。应先确定合同基准中已经包含什么,再以批准变更、合格混合料对应的结合料净量和同期可比价格,计算真正的净增成本。
真实工程风格案例
以下案例根据高速公路路面标段常见争议脱敏组合,不对应某一特定项目。某标段上面层为 4 cm SMA-13,合同工程量 31.8 万㎡,综合单价按外购成品 SBS 改性沥青测算。施工中,原供应商因装置检修无法按批准进度供货,建设单位会议纪要要求启用项目附近的移动式改性设备,并明确“按相对于合同成品改性沥青基准的合理净增费用审核”。
承包人按 1,680 t 改性沥青申报成品材料价差,同时另报 SBS 改性剂 84 t、设备加工 620 台时、导热油及电费、废料处置和全部质量检测费。审核组将拌合站逐日生产记录、沥青罐计量、配合比通知单和成品料过磅单对齐后,确认合格上面层对应改性沥青为 1,632 t。同期合同基准成品价为 5,420 元/t,经可比询价和成本拆分核定现场加工等效价为 5,690 元/t,合理净价差为 270 元/t。
会议纪要还单独认可移动改性装置的一次进退场和调试费 18 万元;运行台班、改性剂、能源和正常加工损耗已经体现在 5,690 元/t 的等效价中。建设单位另行书面要求的 4 组第三方全指标验证试验核定 2.8 万元,其余常规检测属于清单单价和质量责任范围。
申报金额与审核金额
| 申报项目 | 申报口径 | 申报金额(元) | 审核口径 | 审核金额(元) |
|---|---|---|---|---|
| 成品改性沥青价差 | 1,680 t × 1,250 元/t | 2,100,000 | 1,632 t ×(5,690-5,420)元/t | 440,640 |
| SBS 改性剂 | 84 t × 16,800 元/t | 1,411,200 | 已进入现场加工等效价,不再拆计 | 0 |
| 改性设备加工台班 | 620 h × 980 元/h | 607,600 | 仅认批准的一次进退场及调试 | 180,000 |
| 导热油、电费及罐体保温 | 汇总申报 | 286,000 | 已进入现场加工等效价 | 0 |
| 废料及清罐残料处置 | 96 t × 420 元/t | 40,320 | 正常损耗及清罐责任已含 | 0 |
| 试验检测 | 常规检测与加密检测合计 | 128,000 | 仅认书面委托的 4 组第三方试验 | 28,000 |
| 合计 | 4,573,120 | 648,640 |
本案例核减 3,924,480 元,审定率约 14.18%。核减并非否认现场加工真实发生,而是把重复拆分的成本重新归入同一个可比较的价格口径。
审核逻辑
1. 先锁定合同基准,不把工艺改变等同于工作新增
合同清单已经以 SBS 改性沥青混合料计价时,改性剂、加工能耗和正常损耗原则上已含在材料或混合料综合价格中。由外购成品改为现场加工,只是供应组织方式改变;只有合同外原因、书面批准且形成可验证净增的部分,才进入调整。
2. 用合格实体反推结合料净量
审核量应由验收合格混合料吨位、批准油石比和有效施工段共同闭合。罐车进料、改性剂领料和设备累计流量可作旁证,但不能把库存变化、清罐残料、试拌料和不合格废料都转化为支付量。本案例申报 1,680 t,最终闭合为 1,632 t。
3. 价差比较必须保持同一费用边界
合同成品改性沥青价与现场加工等效价应处于同一时间、同一税费和同一运输边界。现场等效价已经包含基质沥青、SBS 改性剂、加工运行、能源和正常损耗后,就不能再把这些要素二次拆出。反之,若只比较基质沥青裸价,也必须把批准的加工要素完整补齐后再比较。
4. 固定费用和变动费用分开
设备进退场、安装和调试属于一次性固定费用,吨位价差属于随产量变化的费用。二者可以在批准范围内分别审核,但设备运行台班若已进入吨位等效价,就不能再次计取。停机待料还应追溯责任,承包人供应组织造成的停置不转嫁给建设单位。
5. 检测费以委托关系为边界
配合比设计、日常针入度与软化点检测、混合料抽检属于质量控制基线。只有建设单位或监理明确书面委托的合同外验证项目,且成果合格、发票与报告对应,才具备另计条件。
资料闭合建议
- 变更或会议纪要应写清启动原因、适用时间、供应范围、基准价格、价差组成和设备固定费用,避免只写“同意现场加工”。
- 建立“施工段—合格混合料吨位—油石比—结合料净量—罐区收发存”日闭合表,异常日单独说明。
- 可比询价应统一含税、运距、泵送、仓储和质量等级,保留询价时点与供应能力证明。
- 改性剂进场、投加记录、自动计量曲线和成品指标报告按批次关联,库存及清罐残料单列,不混入实体量。
- 第三方检测必须有委托单、取样见证、报告、发票和成果使用记录,常规检测与额外检测分别归档。
- 价差计算表应列明哪些成本已进入等效吨价,确保改性剂、能源、设备台班和损耗只出现一次。
结论
SBS 改性沥青现场加工审核的核心,不是把真实发生的每张票据全部相加,而是建立“合同成品价基准—合格结合料净量—现场加工等效价—批准固定费用”的净增模型。本案例将 457.31 万元申报额审核为 64.86 万元,主要剔除了成品价差与改性剂、加工台班、能源及损耗之间的重复。只要价格边界同口径、数量与合格实体闭合、额外检测有书面委托,合理新增费用就能被清楚识别。
