超薄磨耗层只有一两厘米厚,很多人看到“薄”,就以为组价只是普通沥青面层按厚度打折。实际恰恰相反:层薄以后,对原路面平整度、粘结、混合料均匀性、摊铺连续性和压实窗口更敏感,专用材料和设备效率往往决定成本。
一、构造不是只有一层混合料
典型构造从下到上包括:经处理合格的原路面、局部病害修复区、清洁干燥基面、粘层或专用粘结材料、超薄磨耗混合料。必要时还包括裂缝处治、局部铣刨调平和井盖等附属设施调整。
不能把“超薄磨耗层”理解成万能找平层。原路面存在明显结构性病害、车辙、松散或拥包时,应先按设计完成处治;直接覆盖只会把病害和成本一起封在下面。
二、施工流程

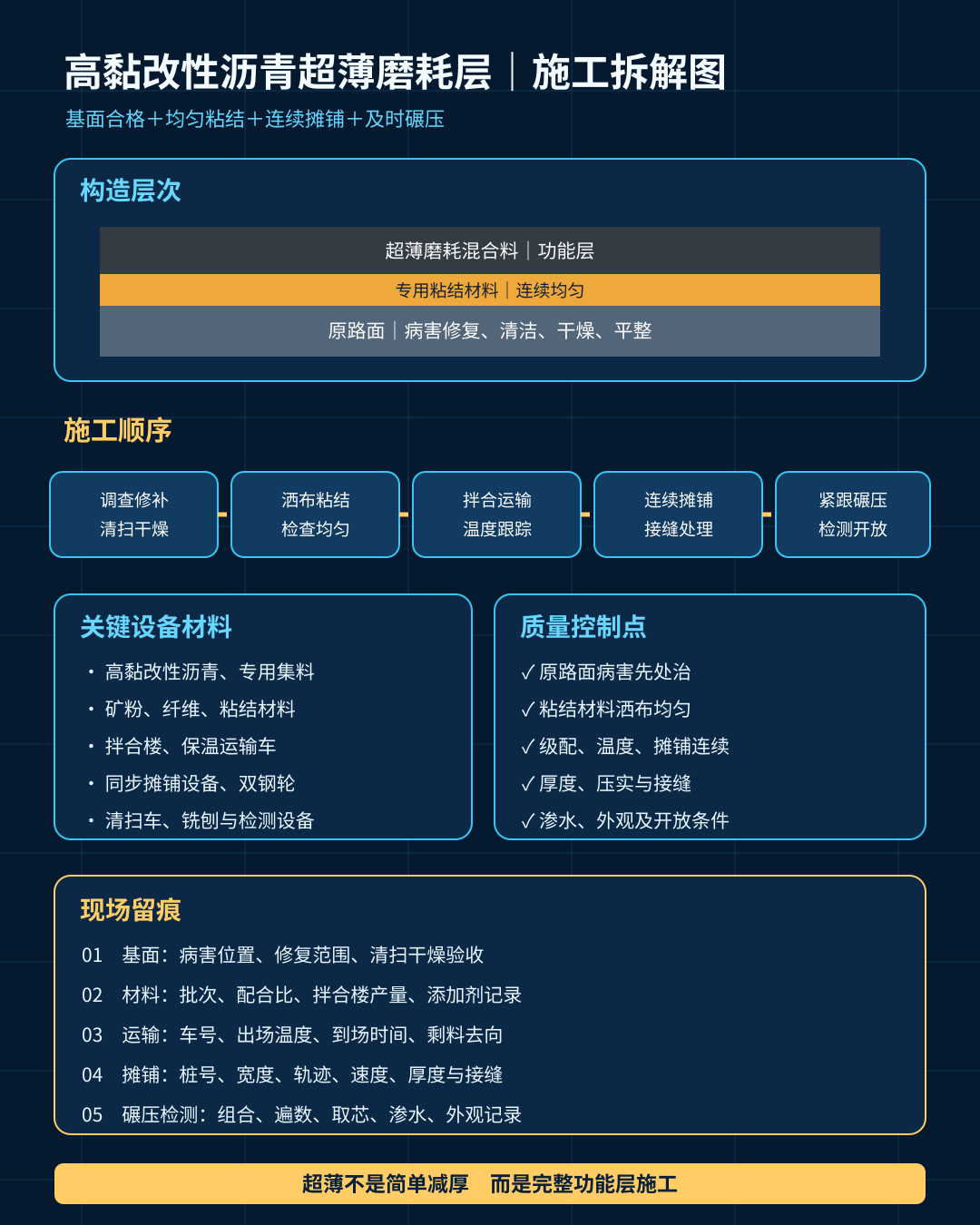

路况调查与病害标记 → 局部铣刨、灌缝和修补 → 测量放样、检查平整度 → 强力清扫并保持干燥 → 洒布粘层或由专用设备同步施工 → 拌合站生产高黏改性混合料 → 保温运输 → 连续均匀摊铺 → 紧跟碾压、控制接缝 → 冷却后检查厚度、压实、渗水与外观 → 恢复标线并开放交通。
质量控制重点是基面状况、粘结材料洒布均匀性、混合料级配和温度、摊铺速度、压实窗口、纵横缝处理及成品厚度。现场应保留病害处治前后照片、洒布量记录、拌合楼数据、运输到场时间、摊铺轨迹、碾压组合和检测报告。
三、主要人材机
材料包括高黏或高性能改性沥青、专用级配集料、矿粉、纤维或其他设计规定添加剂、粘层材料,以及灌缝和修补材料。机械包括间歇式沥青拌合设备、保温运输车、同步摊铺设备或满足工艺要求的摊铺机、双钢轮压路机、清扫车、洒布车、铣刨机和检测设备。
人工重点投入在病害调查、交通组织、边角处理、接缝、质量检测和现场数据记录。工程量不大、施工窗口短时,拌合楼换仓清仓、专用设备进退场和夜间施工对单价影响尤其明显。

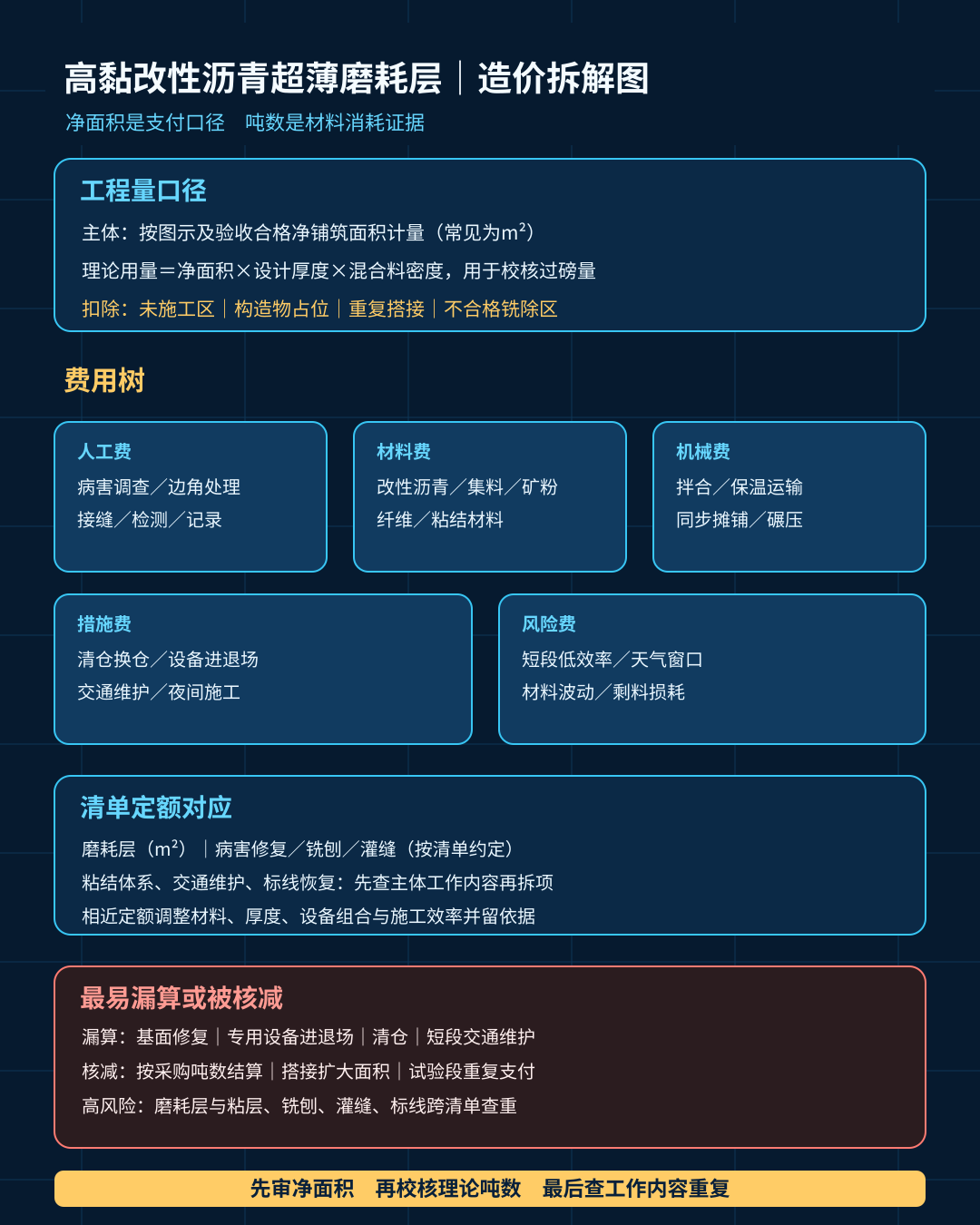

四、工程量与计量边界
超薄磨耗层常以设计图示或验收合格的净铺筑面积按平方米计量,具体仍以项目清单为准。桥梁伸缩缝、构造物、未铺筑区域以及被扣除的设施占位,不应计入净面积;接缝搭接和合理施工损耗属于材料消耗,不宜扩大支付面积。
材料进场吨数、拌合楼产量和运输过磅量主要用于校核消耗。可用“净面积×设计厚度×混合料密度”估算理论用量,再与实际用量比较,分析厚度、损耗、剩料和其他去向。采购1620吨,不等于1620吨全部形成合格磨耗层。
原路面病害修复、局部铣刨、裂缝处治、粘层、交通维护和恢复标线是否单列,取决于清单工作内容。若磨耗层项目已明确包含粘结材料与同步施工,不能再次套粘层;若病害处治另有清单,则不能把全部修补成本塞进磨耗层单价。
五、组价逻辑
建议拆成五个成本包:
- 基面准备:调查、清扫、局部修补、铣刨调平;
- 材料生产:改性沥青、集料、矿粉、添加剂、拌合楼燃料和清仓换仓;
- 运输摊铺:保温运输、专用摊铺或同步洒布摊铺;
- 碾压检测:压路机组合、取样、厚度及功能检测;
- 措施风险:交通维护、夜间施工、设备进退场、短段低效率和天气窗口。
套定额时不能把普通沥青面层子目仅按厚度比例机械换算。应核对定额是否适配材料类型、厚度、摊铺设备和粘结工艺;缺少直接适用子目时,可基于相近工艺调整材料消耗、设备组合和效率,并保留询价、试验段和施工记录作为依据。
六、常见错套漏套
- 按采购吨数结算,没有回到验收净面积和设计厚度。
- 普通改性沥青价格替代高黏材料,却漏掉添加剂、专用加工和小批量清仓。
- 磨耗层综合单价已含同步粘结,又单列粘层洒布。
- 将结构性病害修复全部当作磨耗层附属工作,或反过来重复计取。
- 机械按满负荷长距离连续摊铺测算,忽略匝道、收费站和短段施工效率。
- 试验段已计入正式面积,又完整申报一套试验段材料机械费。
- 恢复标线、井盖调整和交通维护没有核对其他章节,出现漏项或跨清单重复。
七、改编算例:1620吨材料如何审成净面积
某高速公路养护工程设计铺筑2厘米超薄磨耗层。施工单位按处理面积14.26万平方米,并依据1620吨进场材料及专用设备费用,申报1528.6万元。
复核发现:面积中包含桥梁伸缩缝、未施工的匝道封闭区以及纵缝搭接,共计0.58万平方米;最终验收净面积为13.68万平方米。材料台账中有46吨用于试拌、取样和另一处应急修补,不能全部倒算本项目工程量。局部铣刨和裂缝处治已有专项清单,申报时又在磨耗层综合单价中重复计取;粘结材料则确属项目清单要求的同步工艺,应保留。
经拆项,审定磨耗层主体及粘结体系1098.7万元,病害修复净增76.4万元,专用设备进退场和短段措施92.8万元,检测及交通维护58.5万元,合计1326.4万元,核减202.2万元。
审题顺序是:先确定旧路是否具备加铺条件,再划清病害处治和磨耗层边界;先算净面积和理论用量,再用过磅量校核;最后审专用设备、措施费和跨清单查重。
超薄磨耗层的造价核心不在“厚度只有两厘米”,而在一套高性能材料、粘结体系和连续施工组织能否形成合格功能层。面积是支付口径,吨数是消耗证据,二者不能互相替代。
参考依据
- 交通运输部,JTG F40—2004《公路沥青路面施工技术规范》,2005年1月1日起施行;页面于2026年9月15日核验:https://xxgk.mot.gov.cn/2020/jigou/glj/202006/t20200623_3312403.html
- 交通运输部,JTG 5142—2019《公路沥青路面养护技术规范》,2019年9月1日起施行;页面于2026年9月15日核验:https://xxgk.mot.gov.cn/jigou/glj/202006/t20200623_3313189.html
- 交通运输部,《公路工程标准施工招标文件》(2018年版)及工程量清单计量规则,2018年3月1日起施行;页面于2026年9月15日核验:https://xxgk.mot.gov.cn/jigou/glj/202006/t20200623_3312728.html
- 具体材料性能、施工参数、计量与调价应以项目专用合同条款、设计文件、清单说明、批准配合比和验收资料为准。
- 文中项目与数据均为同类型业务改编。金额均为江苏及周边地区、2026年9月、不含税示例测算。
